為紓解中和、永和及土城運輸走廊交通壅塞,以及提高中和、永和及土城地區沿線土地使用效益,計畫自中正紀念堂站向西行南海路、西藏路、萬大路、富民街,地下穿越新店溪接永和保生路轉中和中山路、連城路興建捷運萬大中和線,並於中和土城交界設置機廠,全長9.5公里(含機廠支線),共設9座車站,其中本市所轄路線長度共計5.7公里、計5座車站,預計於116年底完工。
捷運萬大中和線通車後,民眾搭乘捷運由中和高中至中正紀念堂旅行時間約17分鐘(開車約26分鐘),除節省大量旅行時間成本外,同時將可紓解中和、永和運輸走廊交通壅塞、提高中和、永和地區沿線土地使用效益。
本計畫各土建工程均已全面展開施作中,臺北市政府捷運局積極趕工進度,目前施工情形如下:

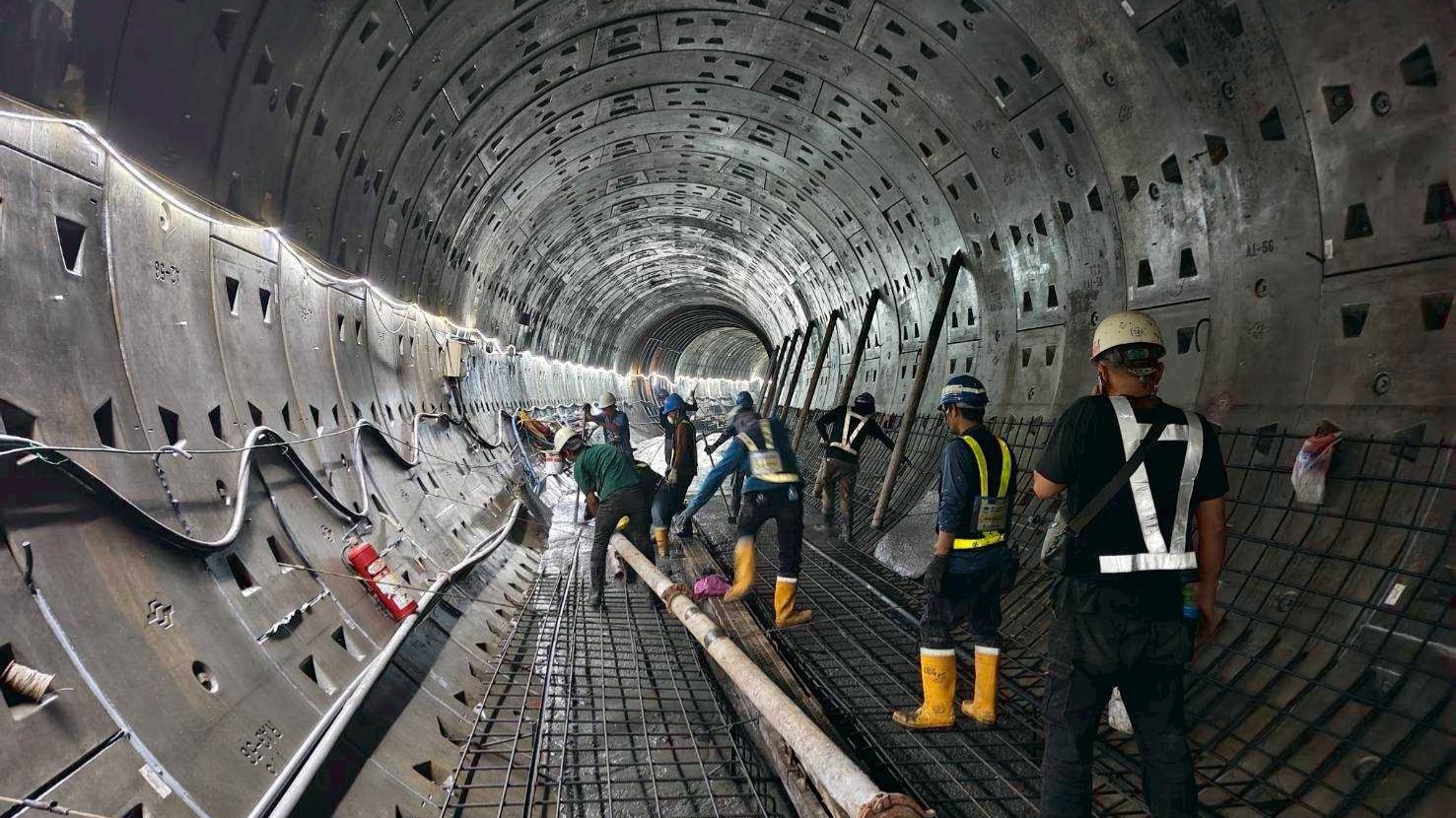

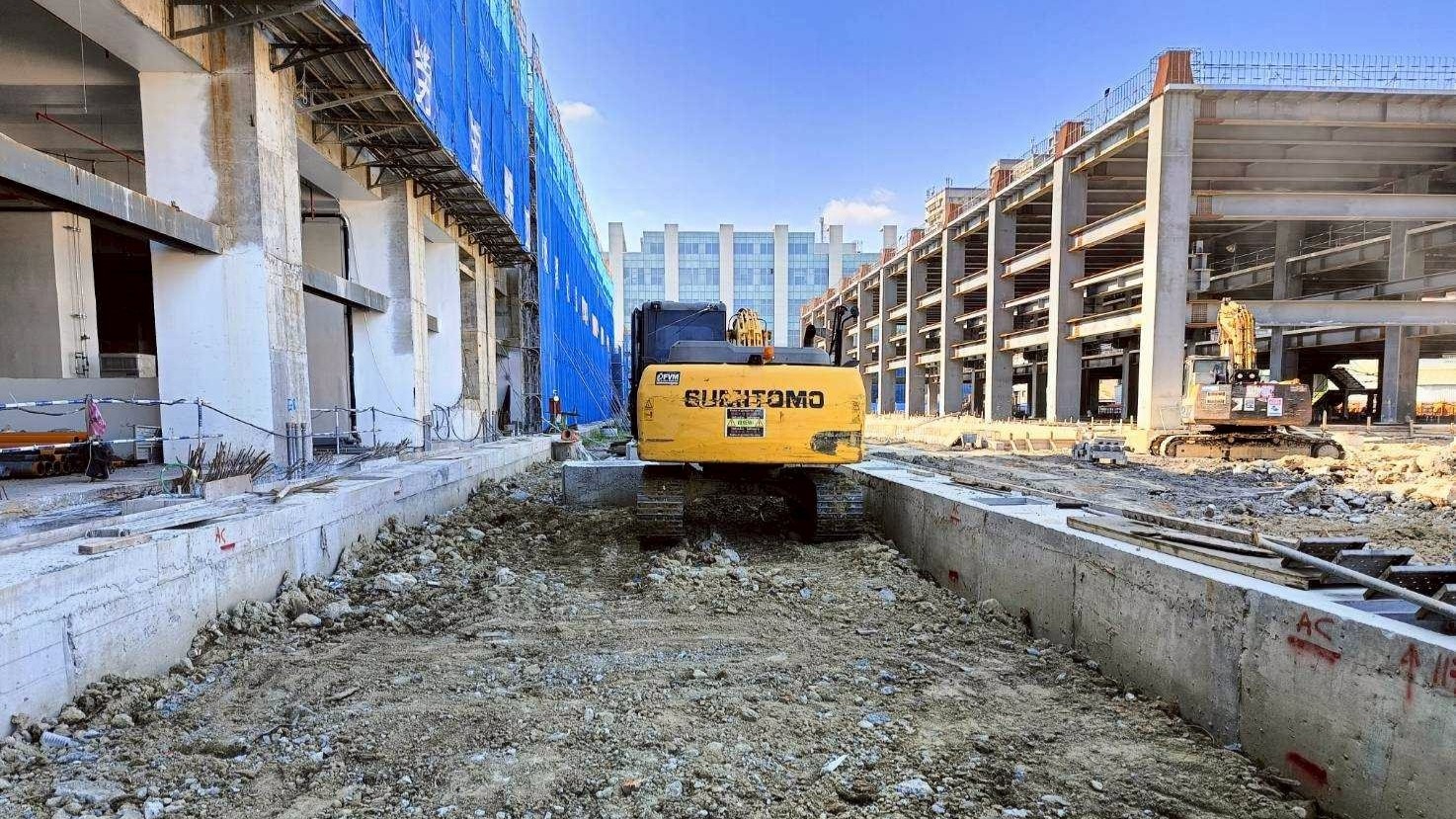

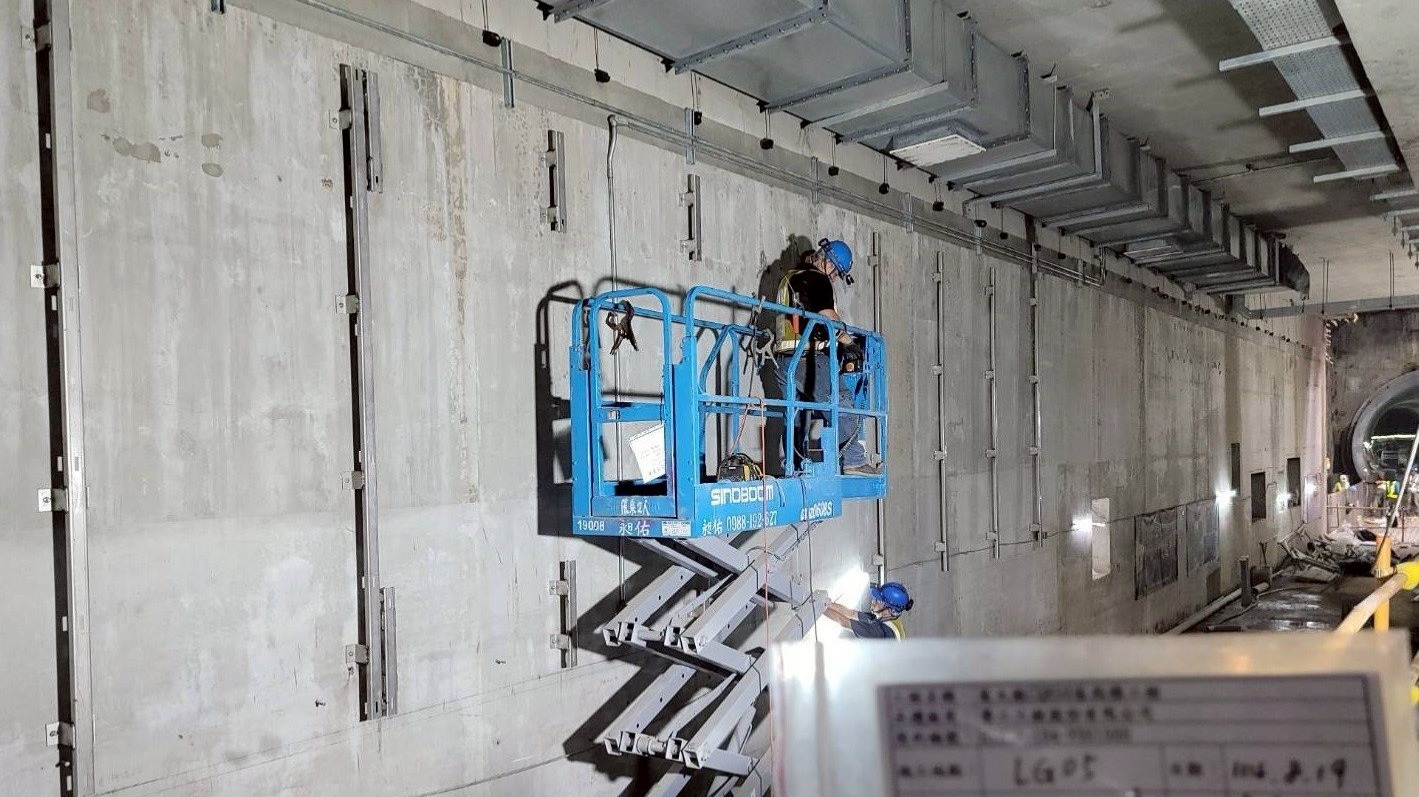

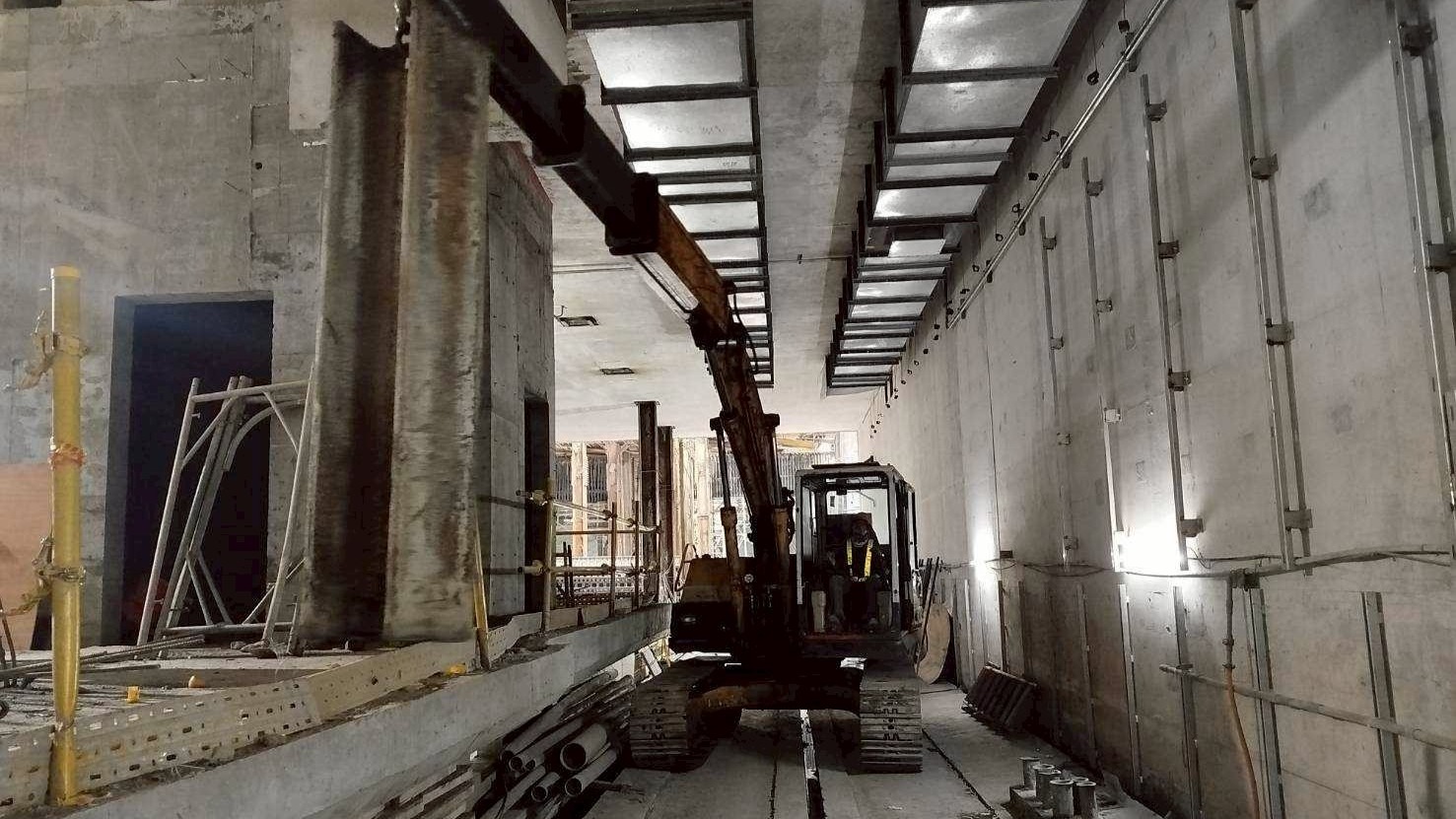

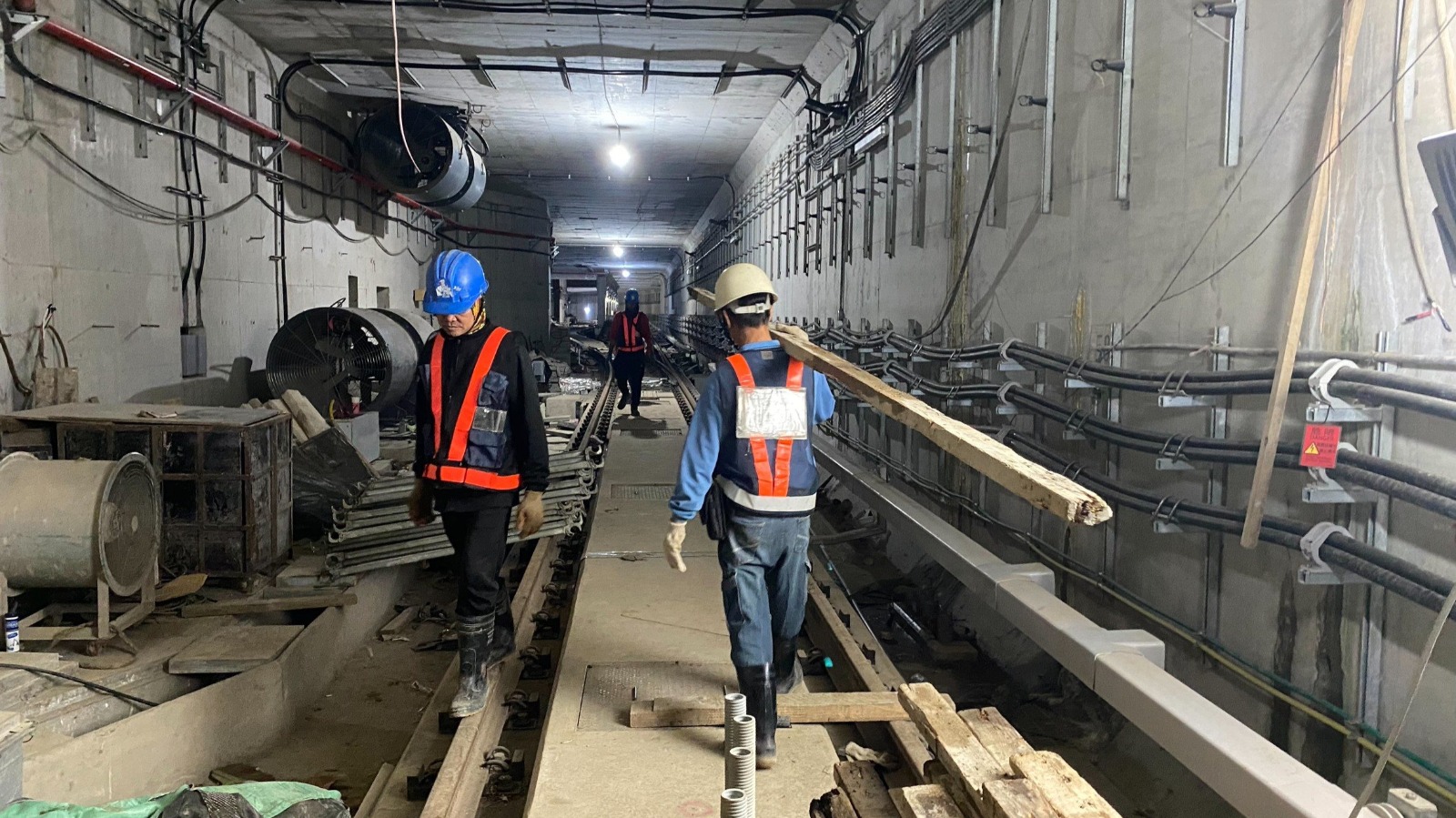

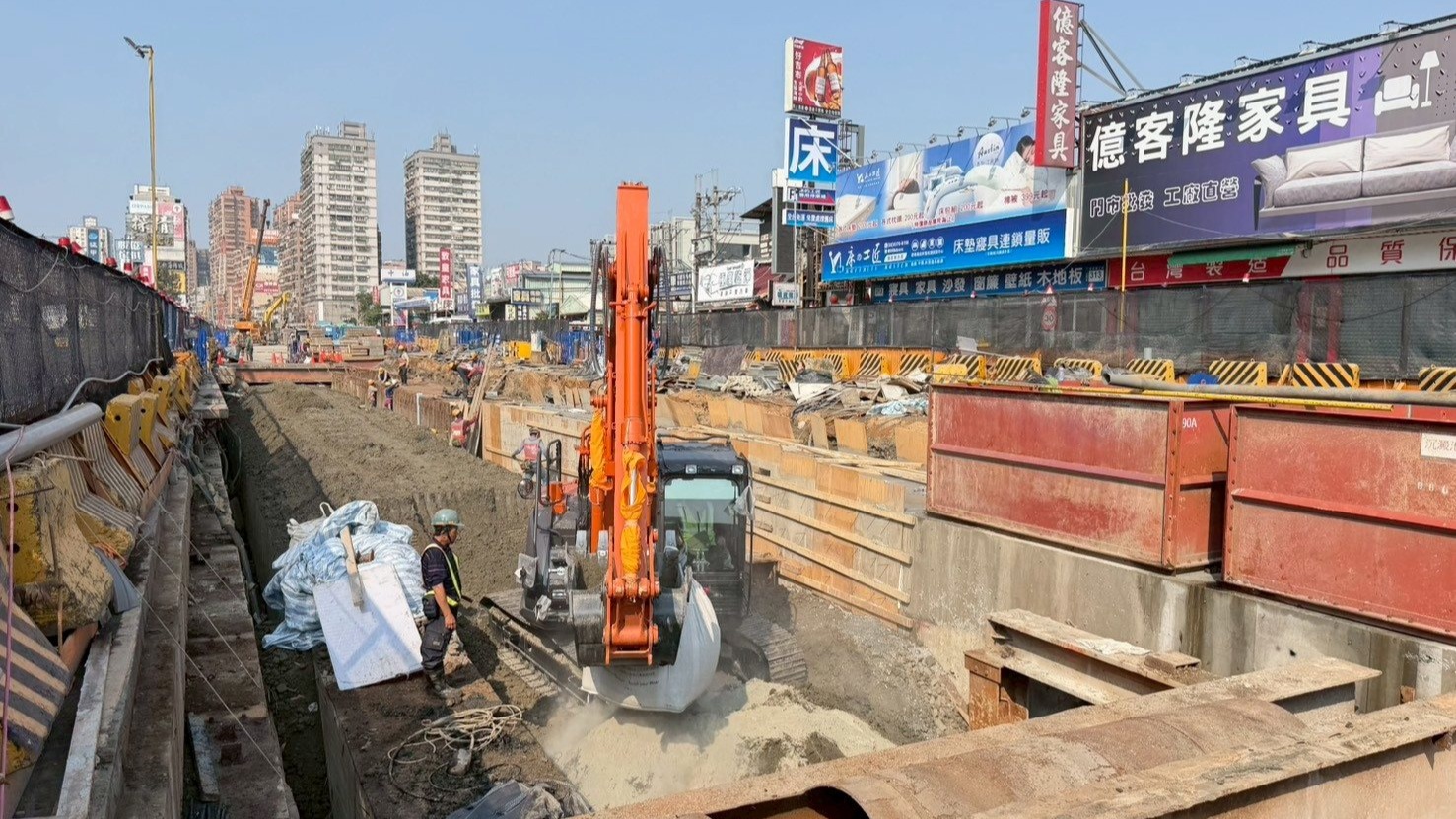

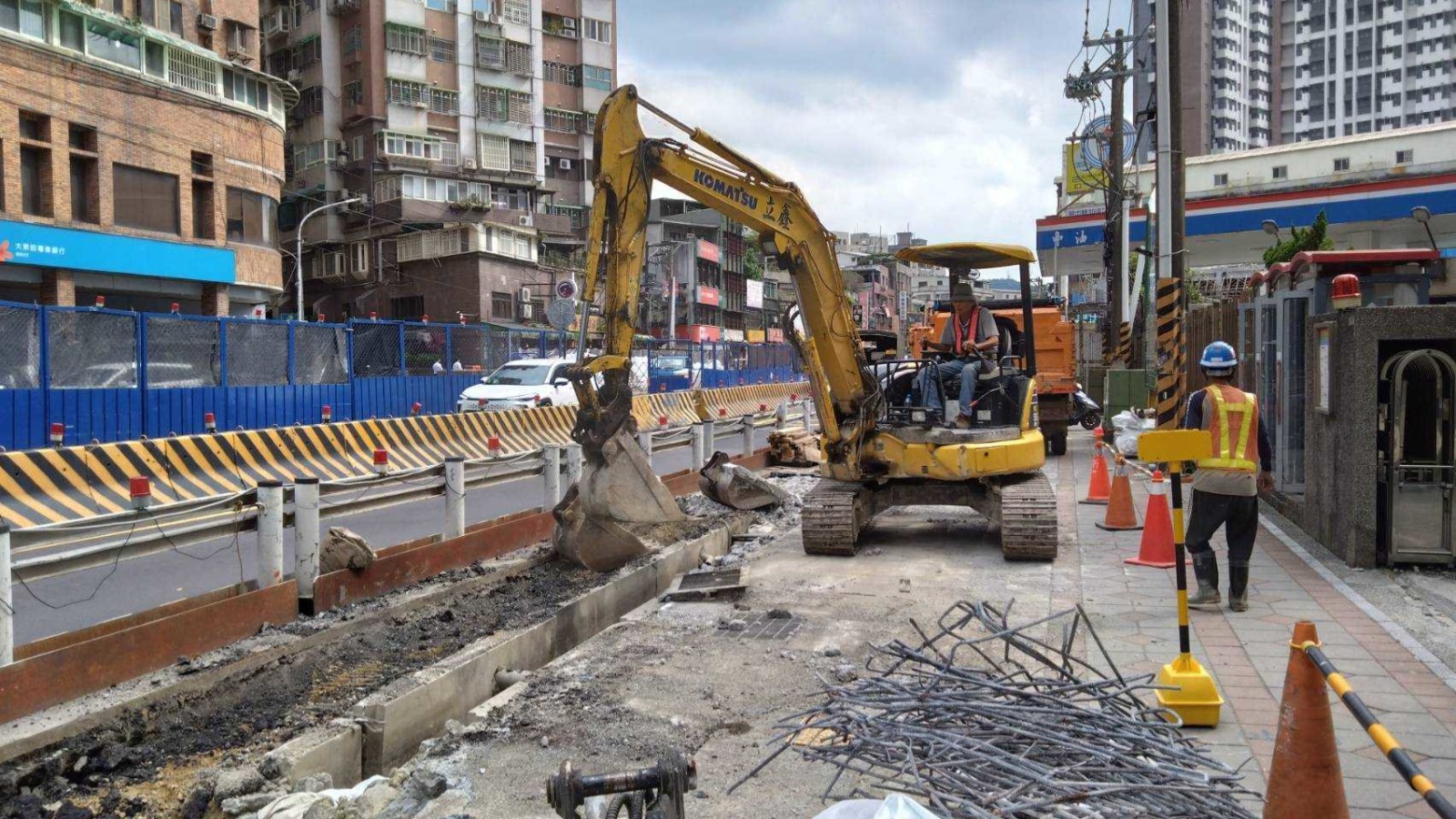

一、永和區CQ850區段標:工程範圍自新北市永和區保生路右轉中山路、連城路到連城路與景平路口之LG06車站東側。目前施作LG05站車站擋土牆、X通風井屋突層牆、月台層隔間牆、建築裝修工程施工、潛盾隧道上、下行線到達作業等。

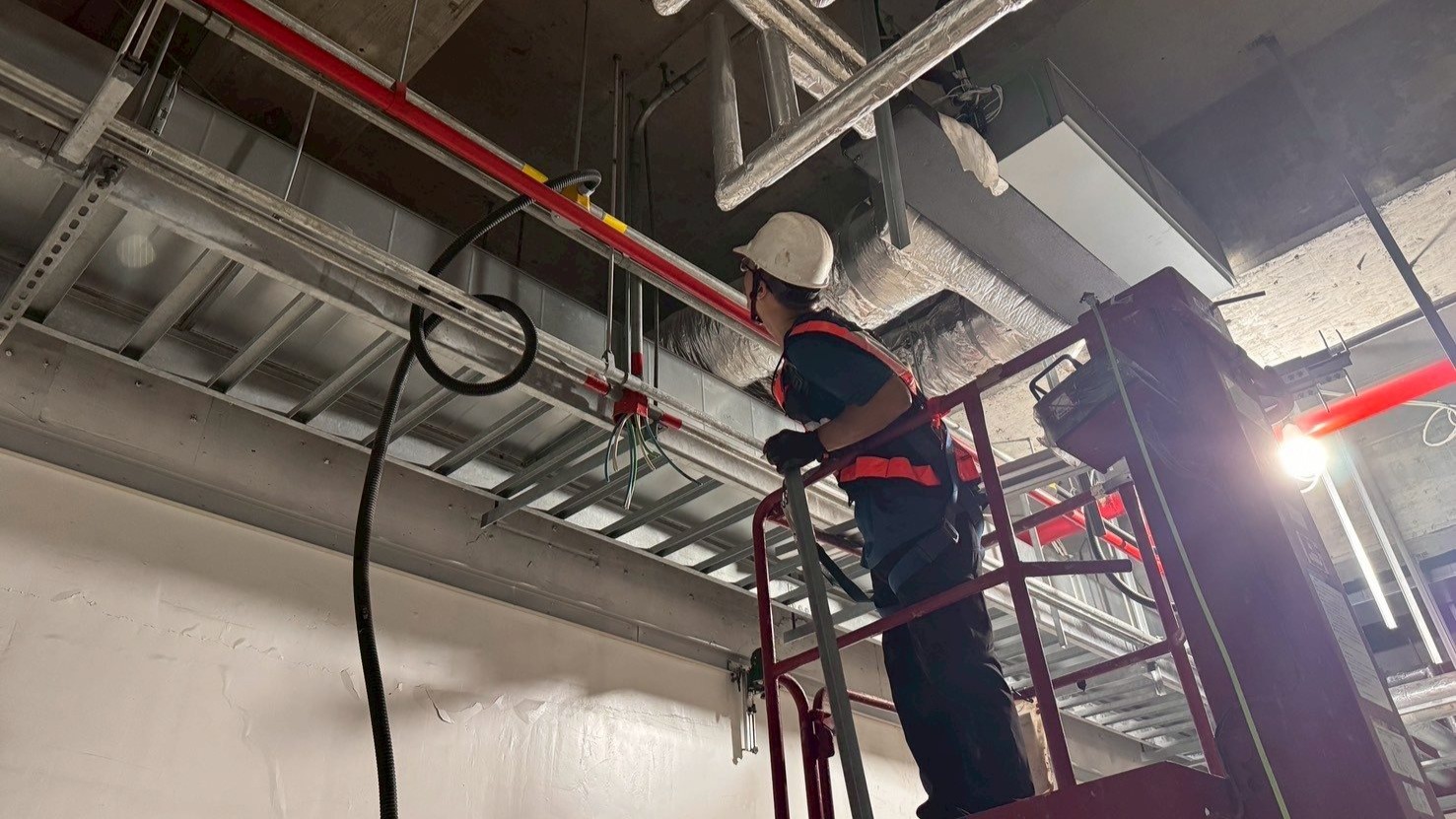

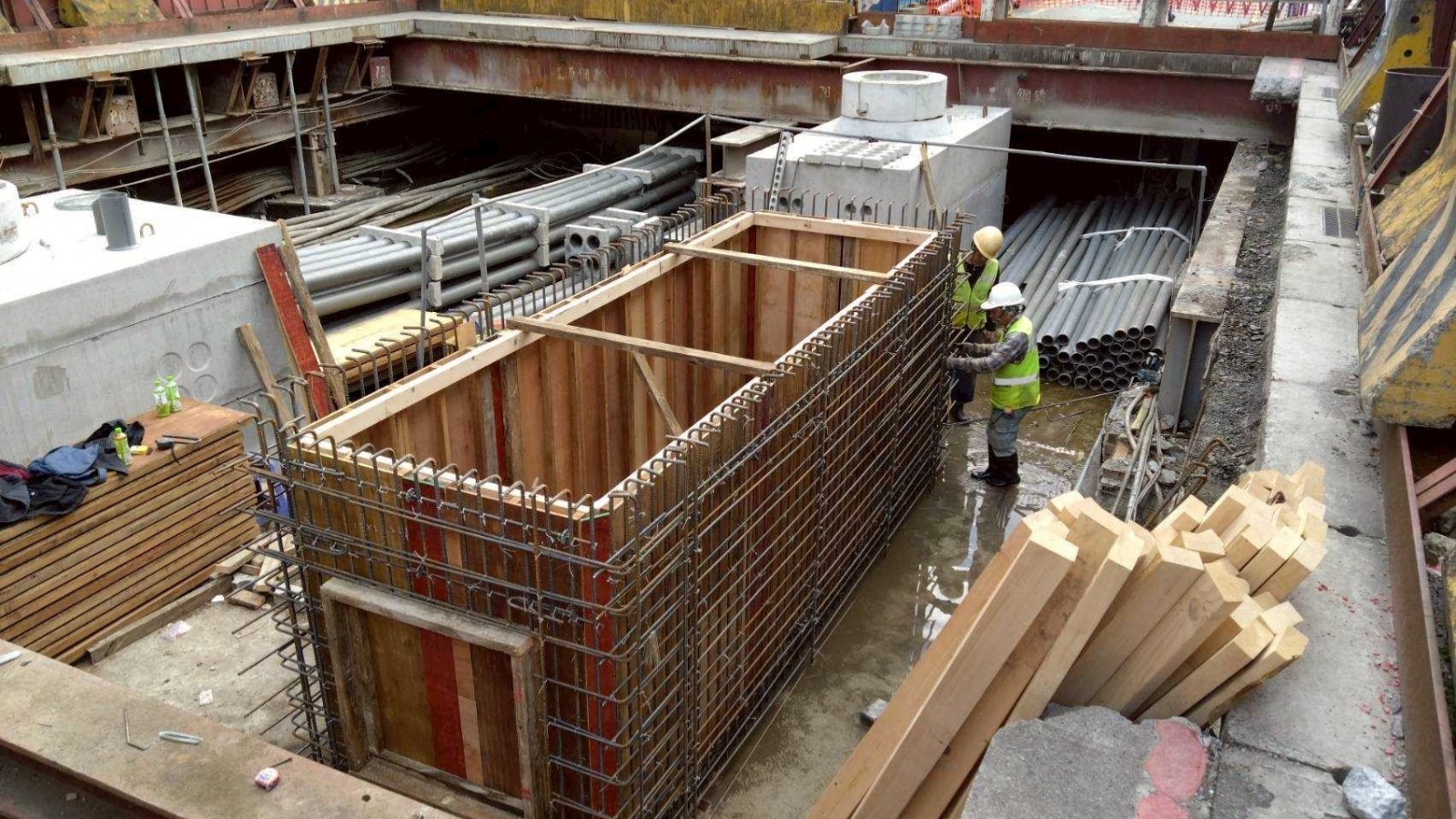

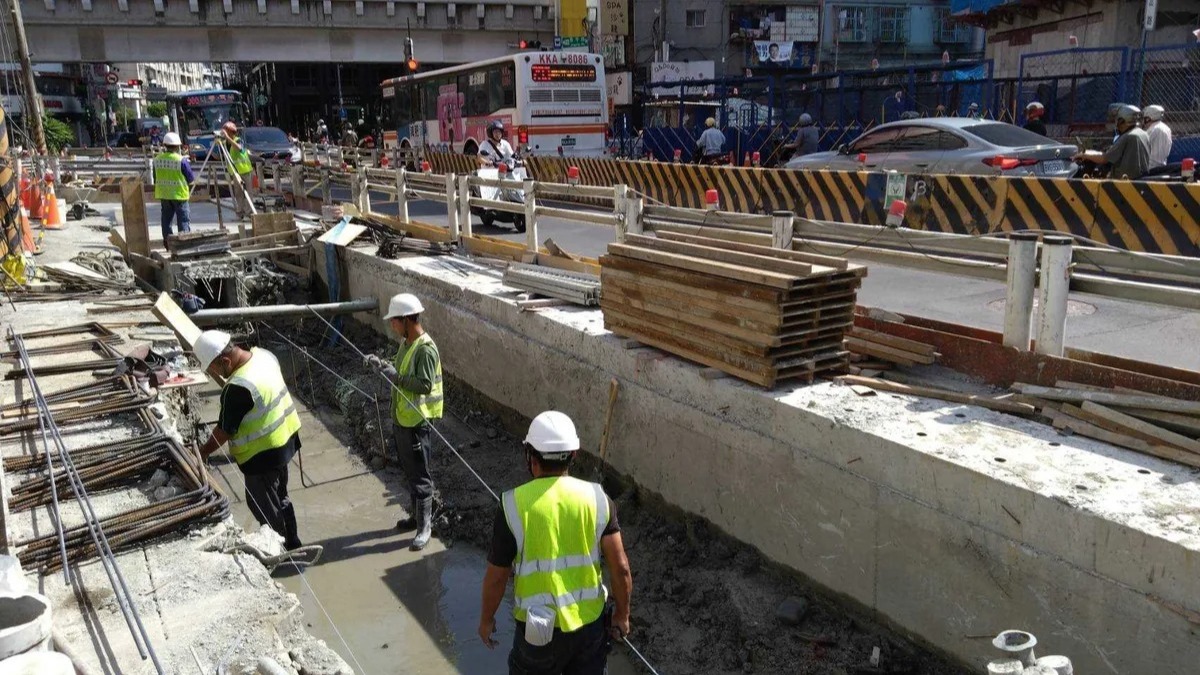

二、中和區CQ861標:工程範圍包含新北市中和區連城路與景平路口LG06車站,以及LG06車站與環狀線中和站(Y11車站)間36公尺之地下連通道,目前施作1.站體穿堂層牆面裝修工程。 2.站體上月台層地坪裝修工程 3.出入口B B1層隔間牆。 4.出入口B設備層隔間牆。 5.出入口B上月台層隔間牆。 6.聯開區第三階構造物開挖。 7.聯開區連續壁地中壁敲除作業。

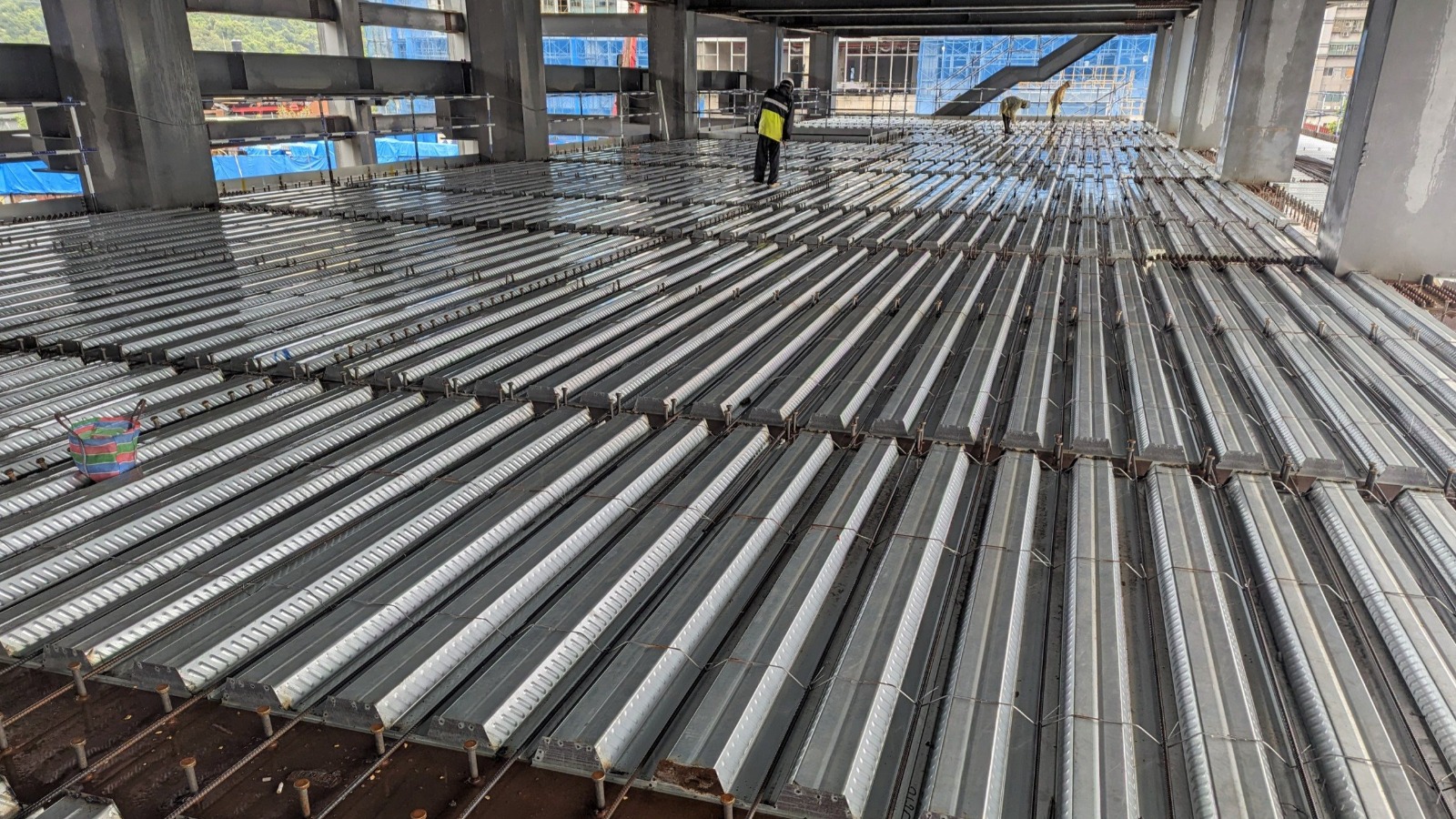

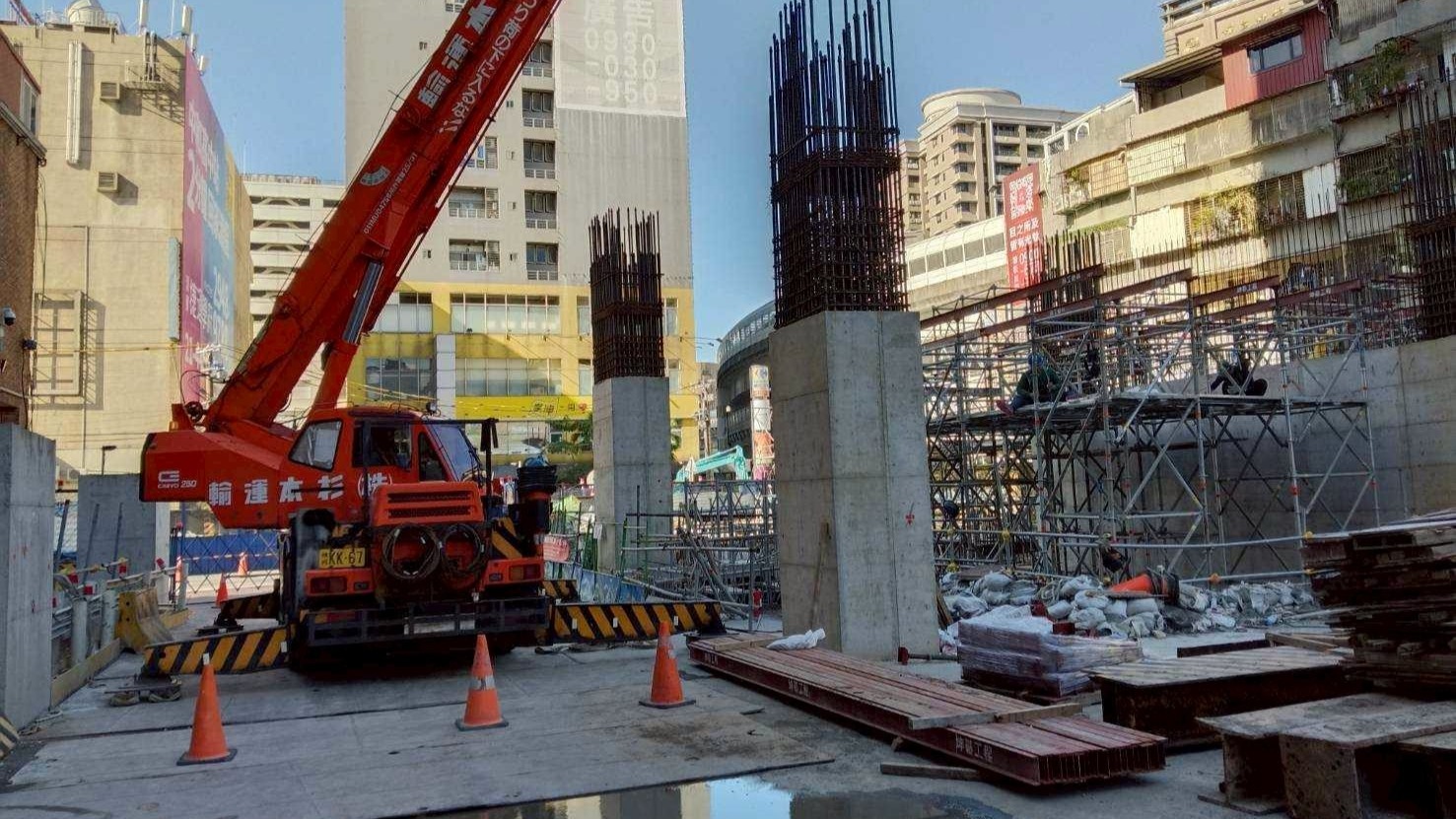

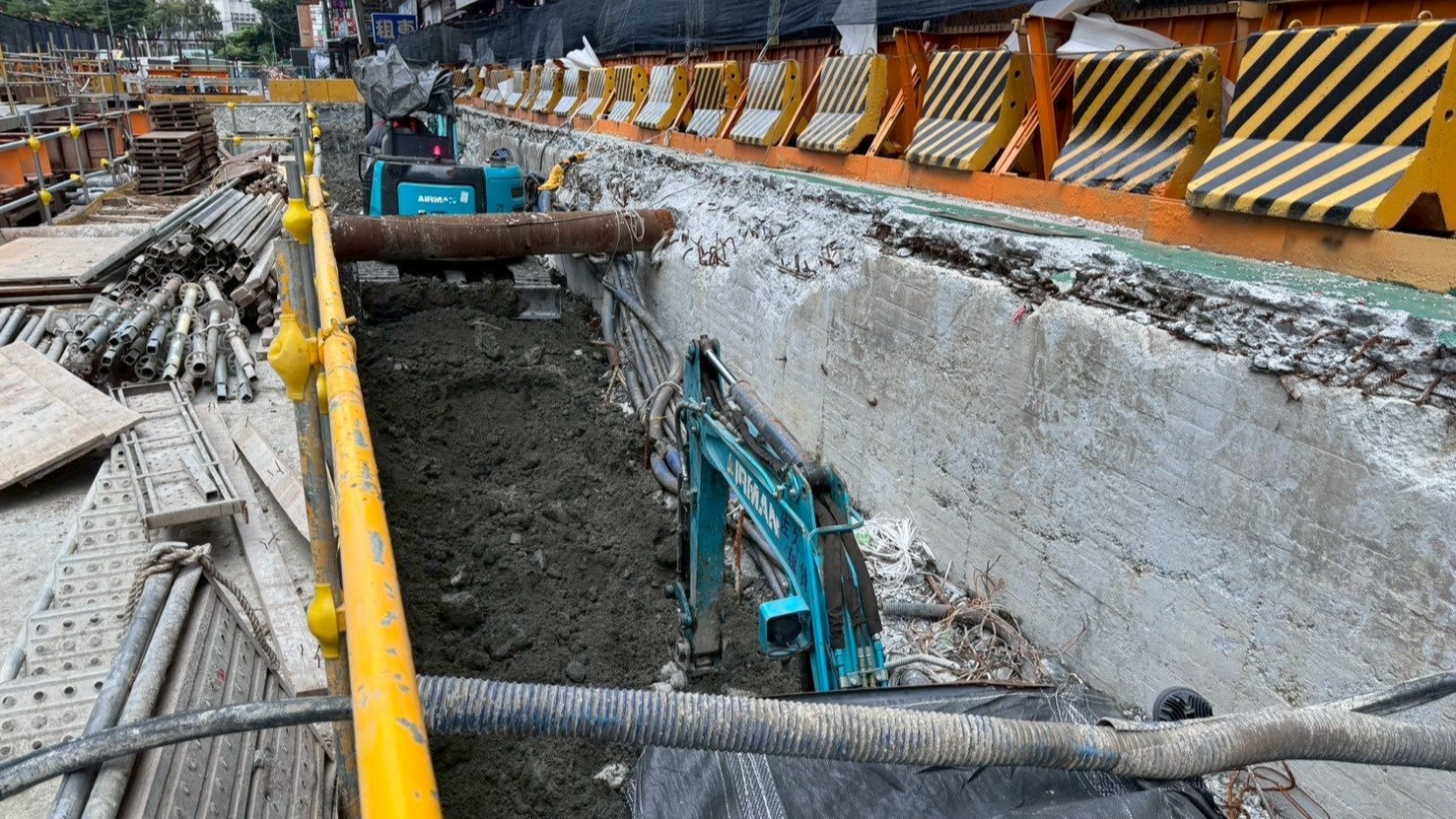

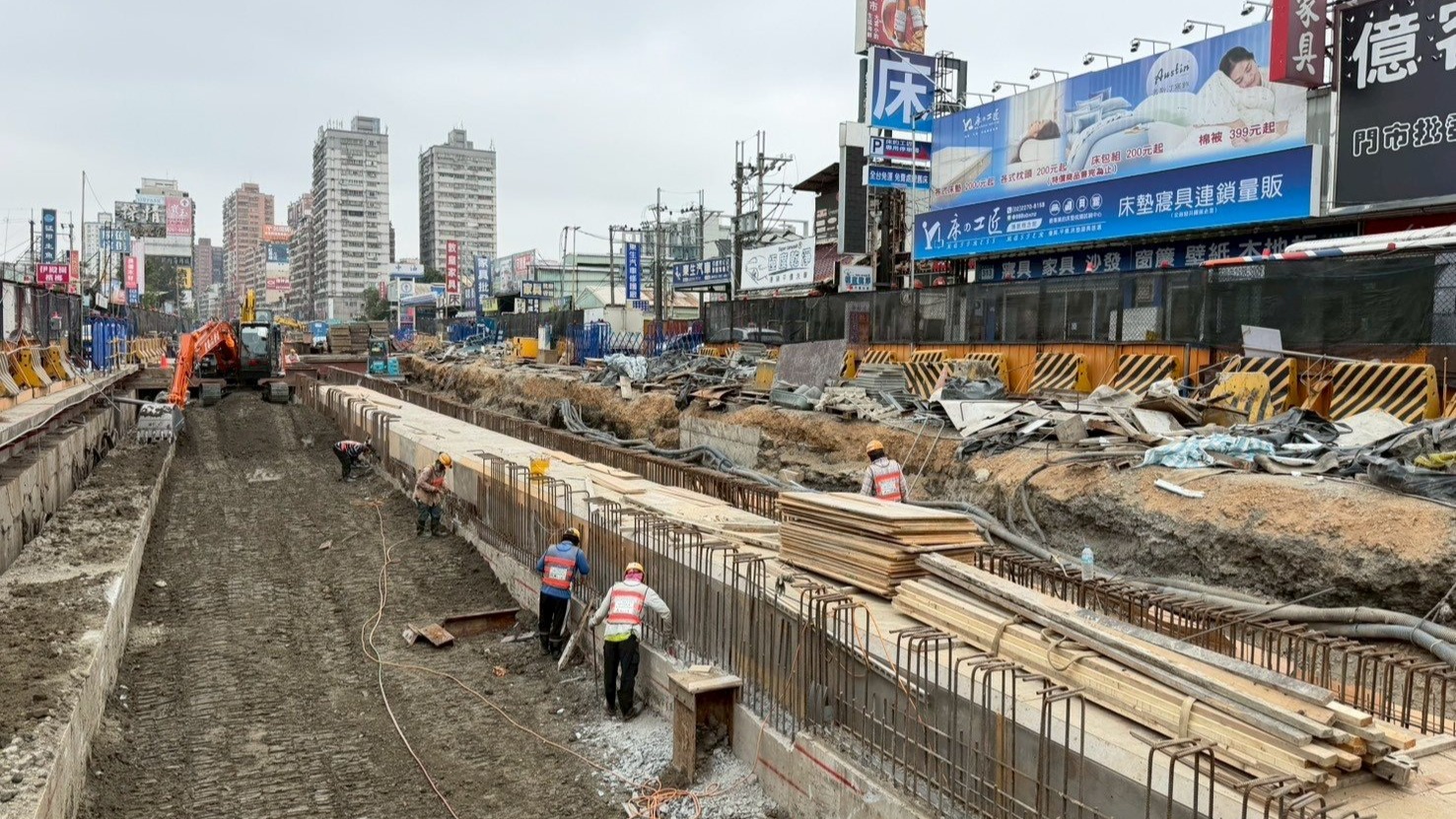

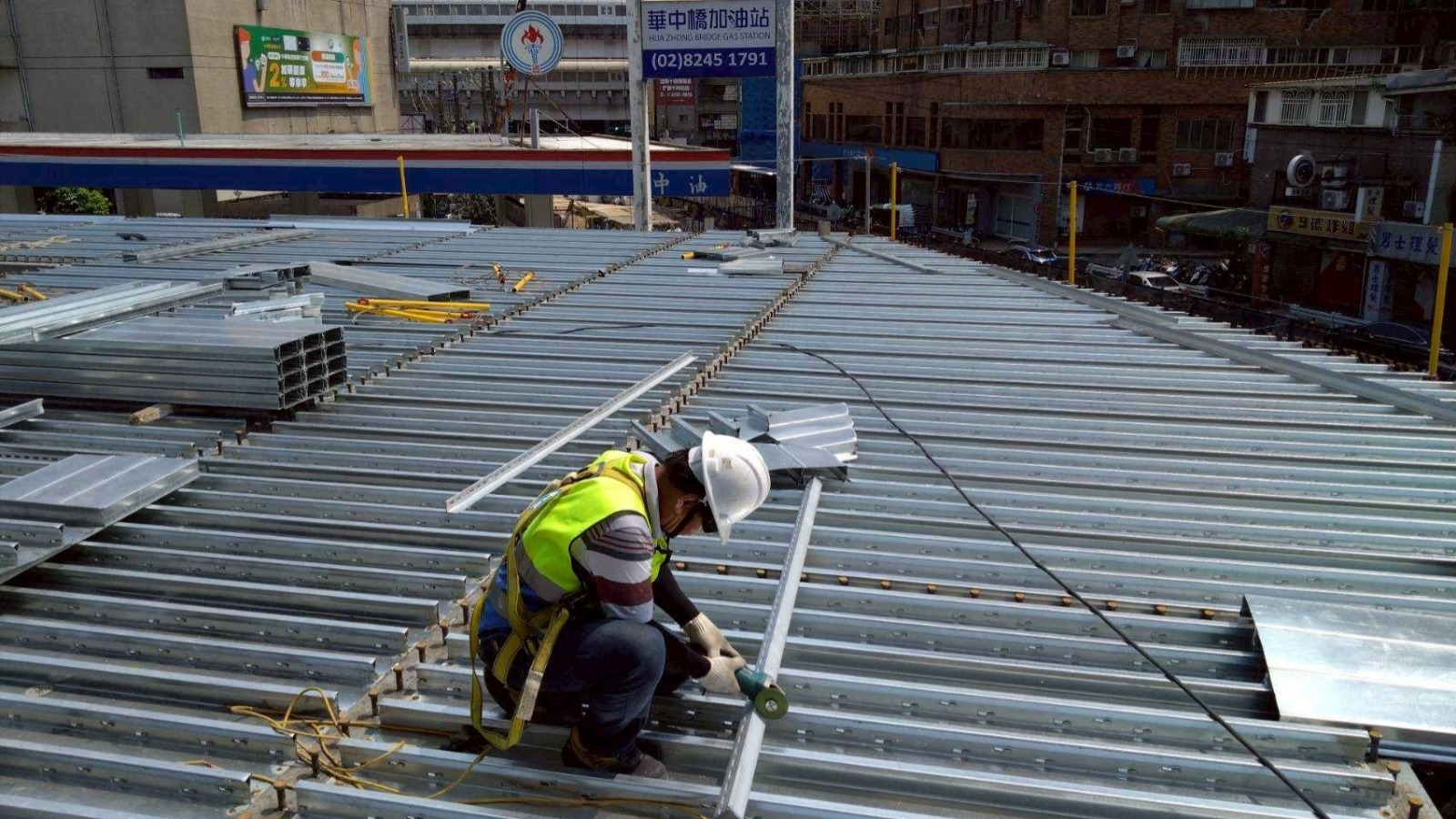

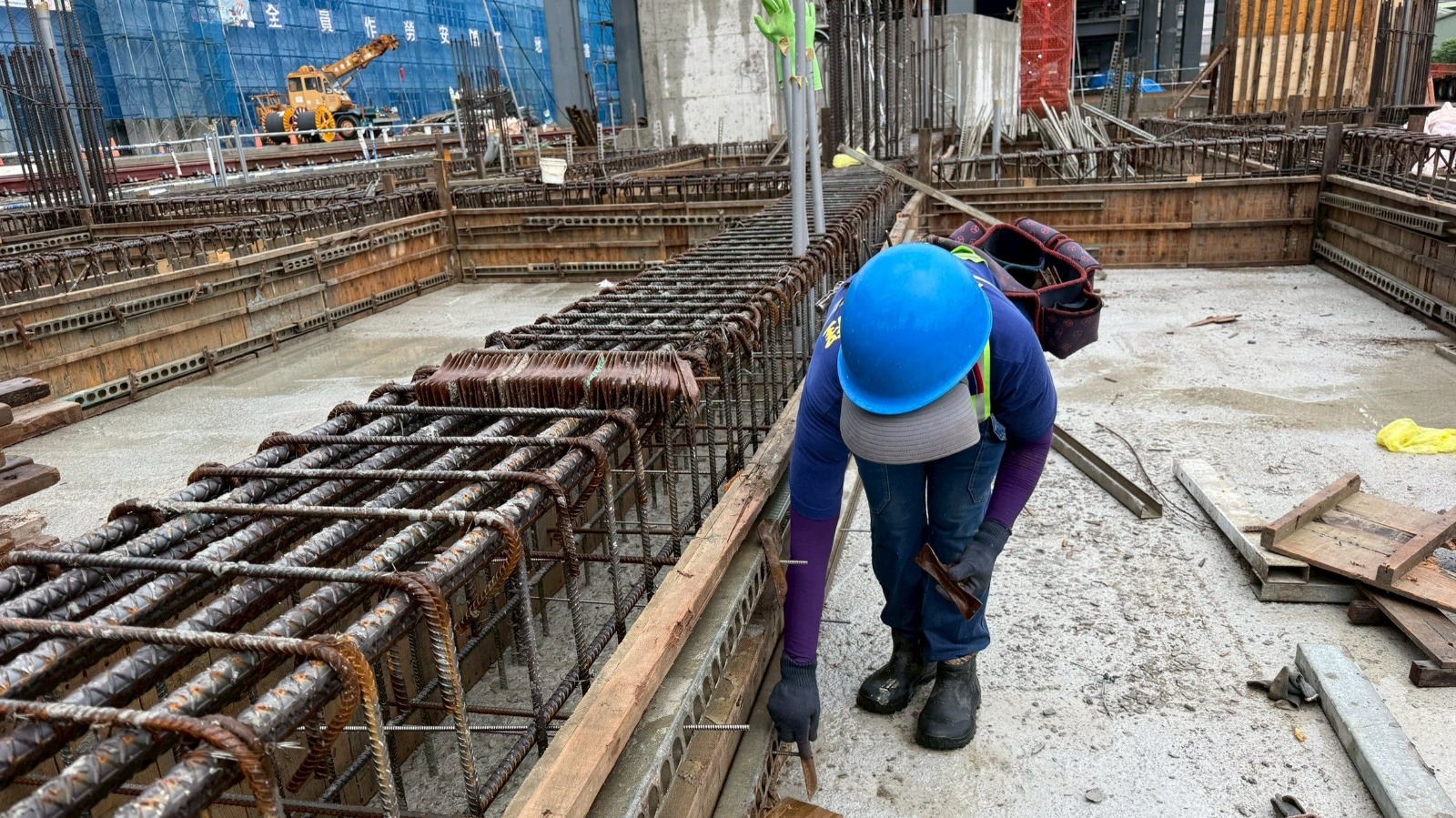

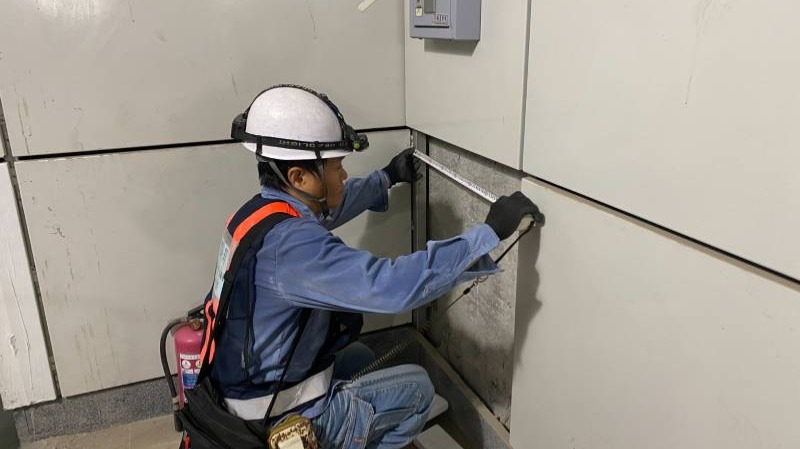

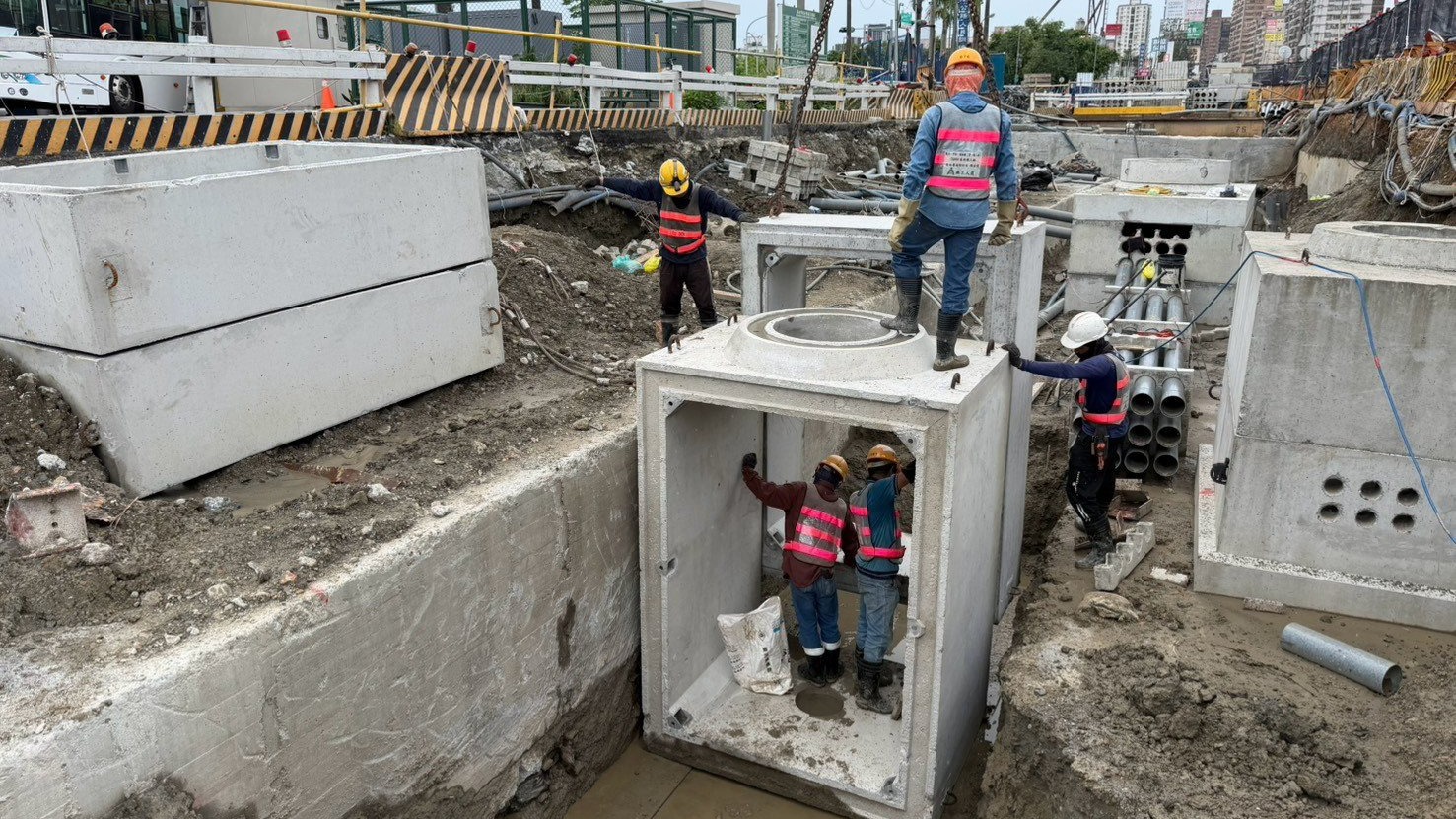

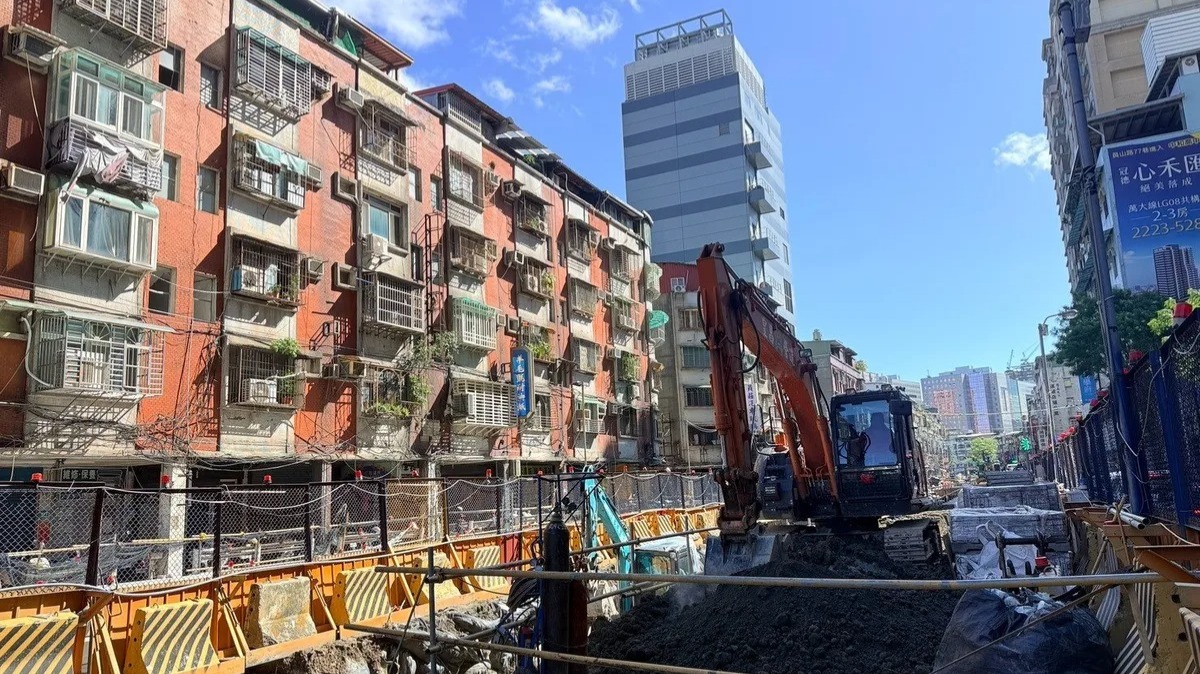

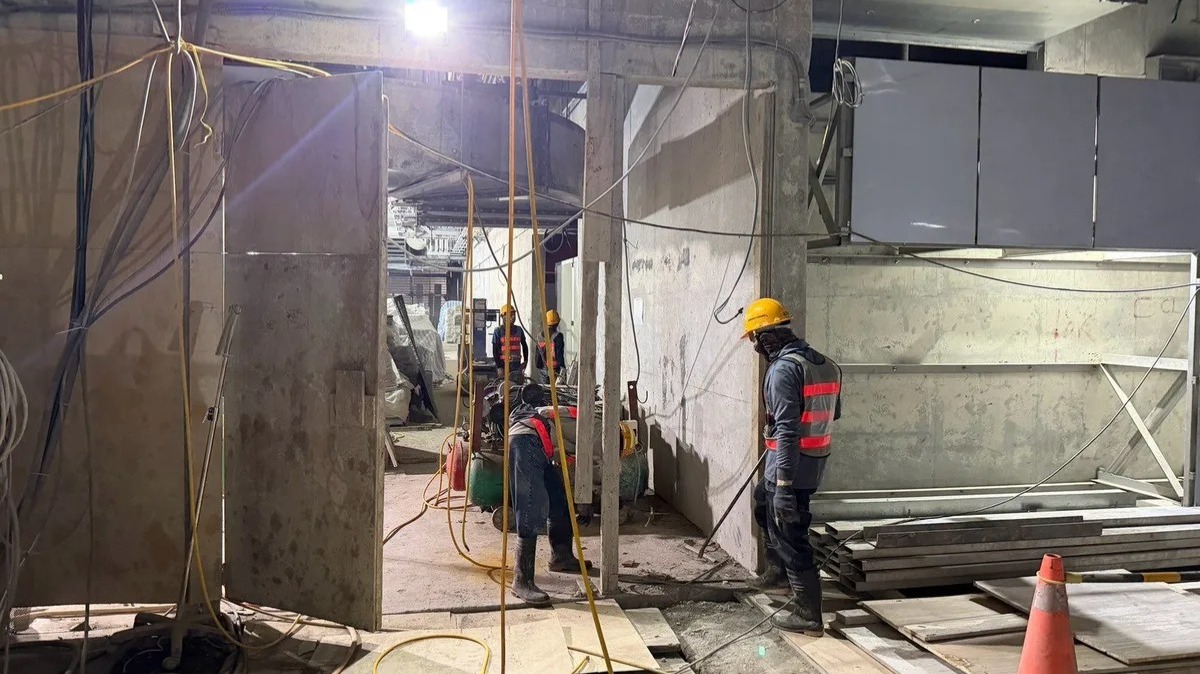

三、中和、土城區CQ860區段標:工程範圍自LG06車站西側起,沿新北市中和區連城路,西經錦和路附近設置LG07車站及一座中央避車線,再向西穿越中正路至員山路附近設置LG08車站,並至土城區金城路三段止。目前施作1.CQ862標LG07車站月台層地磚鋪貼及頂版防水膜施作。 2.CQ862標LG07車站出入口B地上2層樓版施作、中央避車線構造物回填。 3. CQ863標LG08車站出入口A地上1層側牆施作、地上8至9層地磚及牆面磚鋪貼。

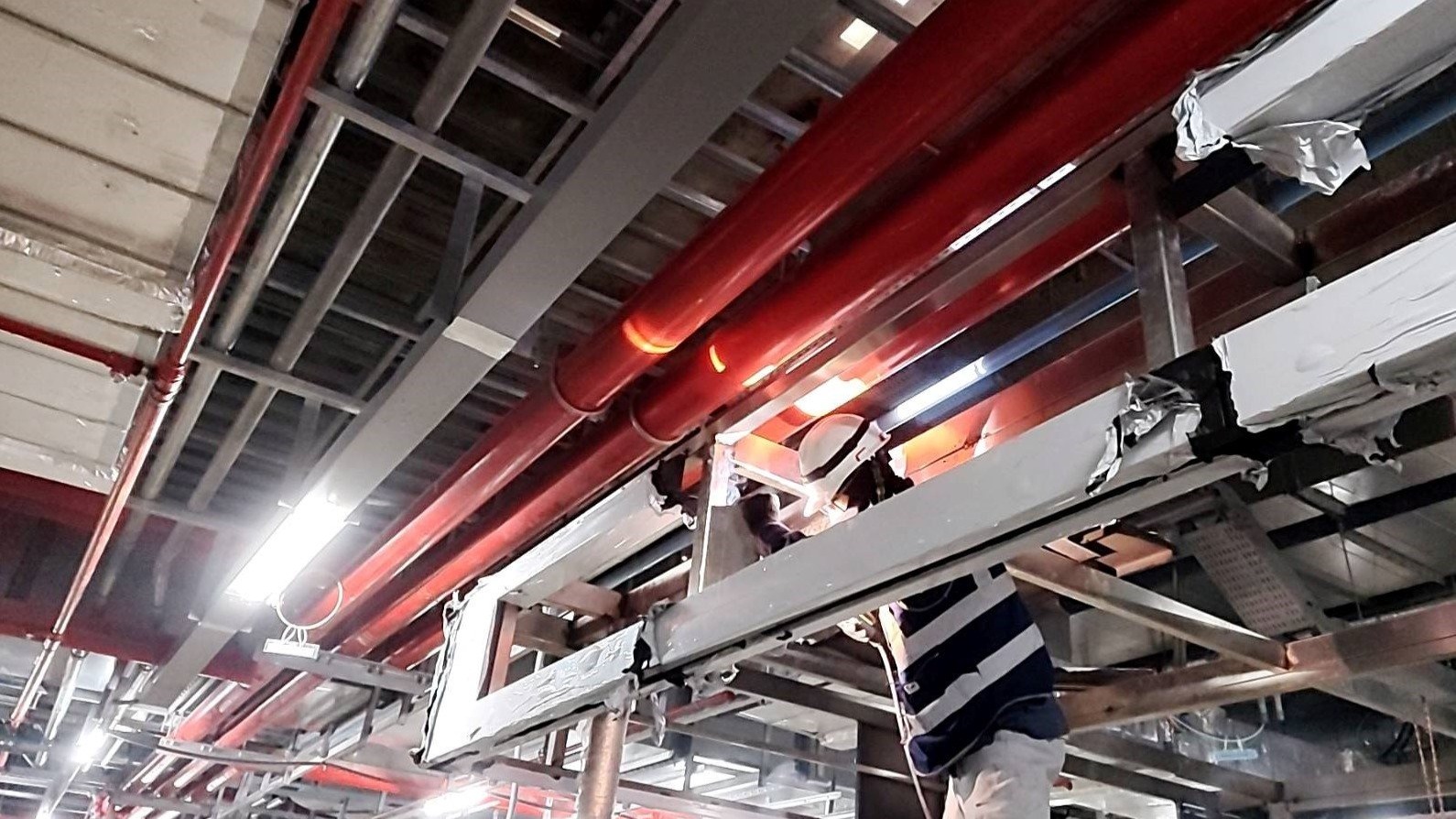

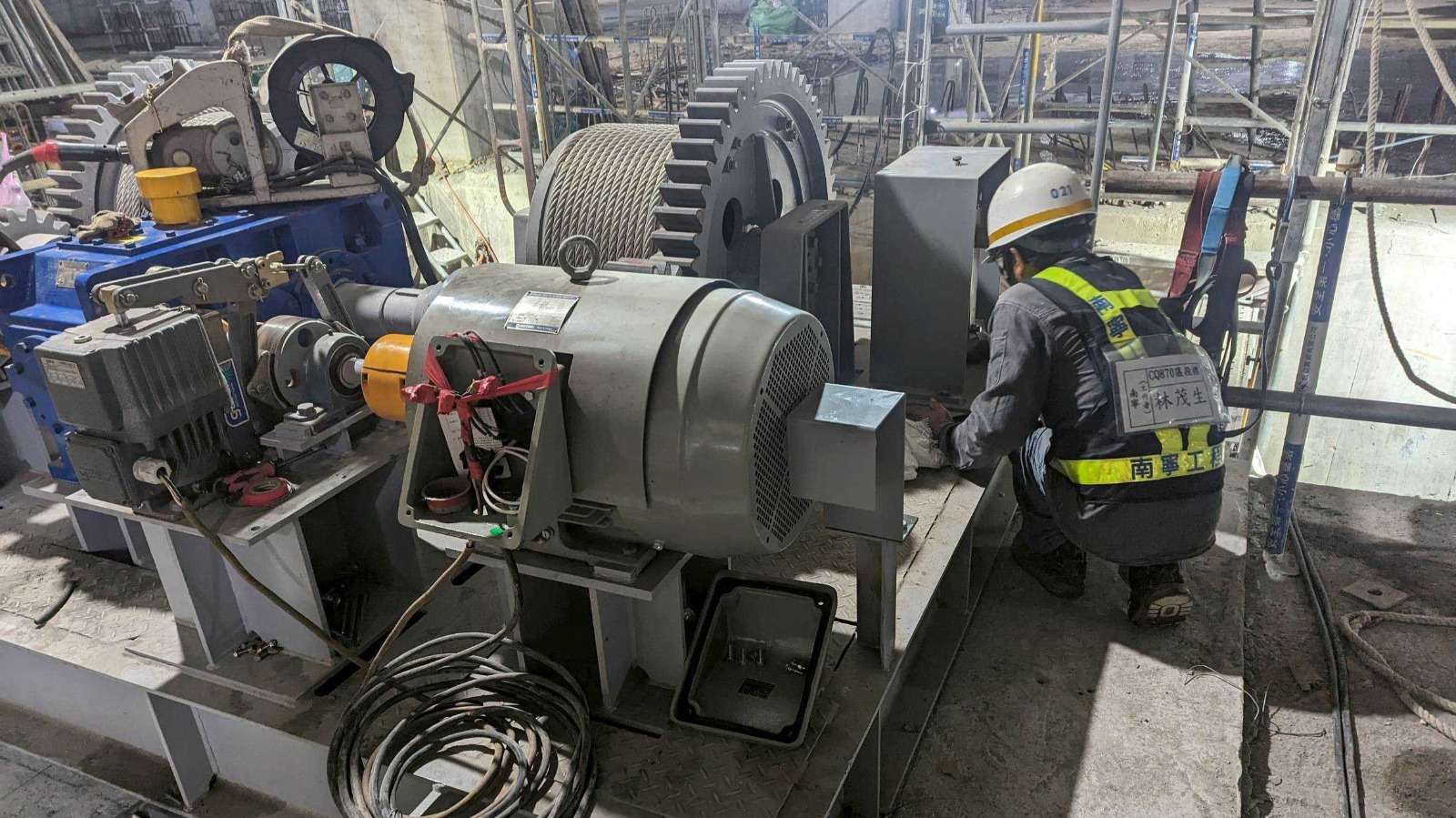

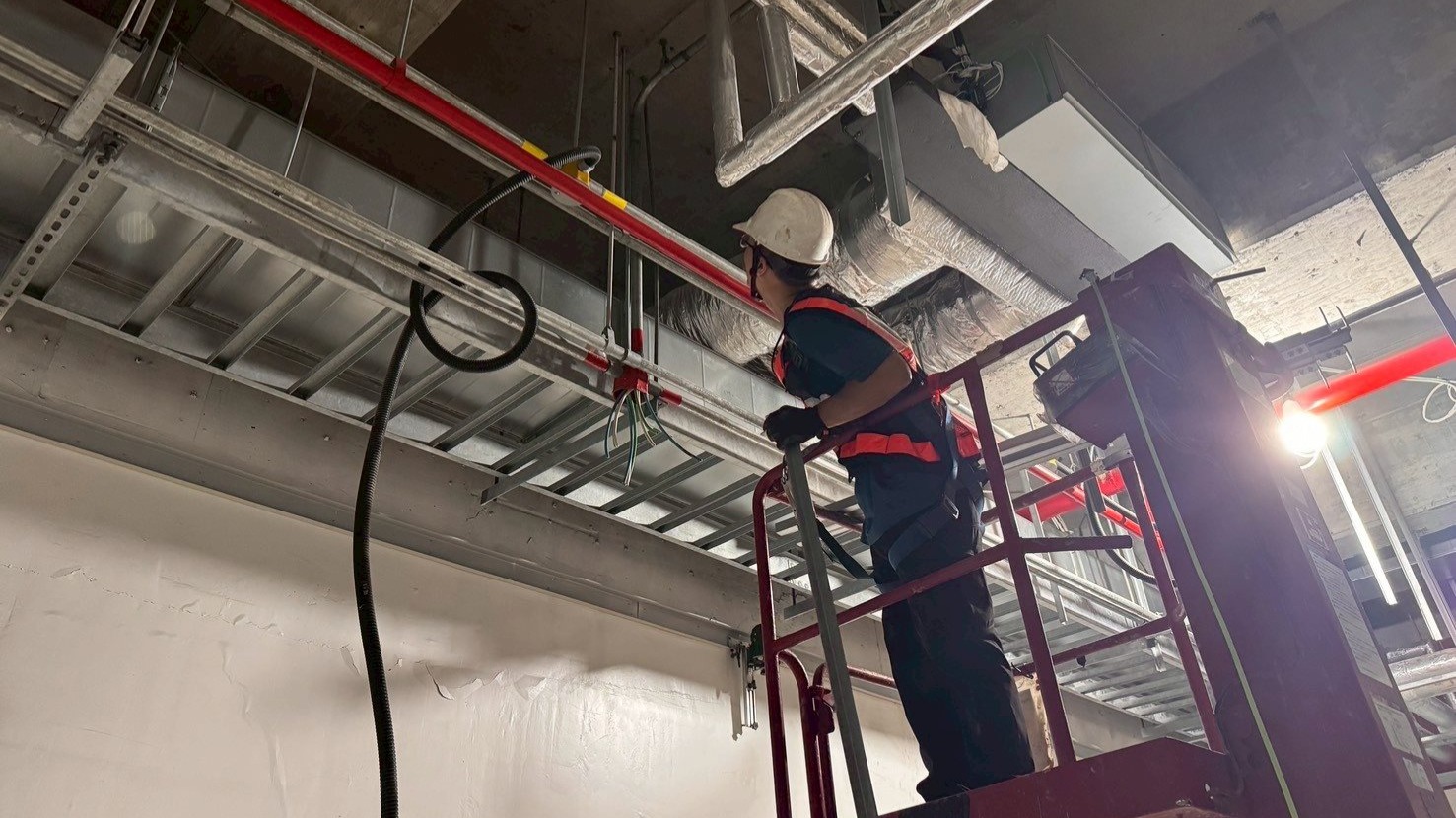

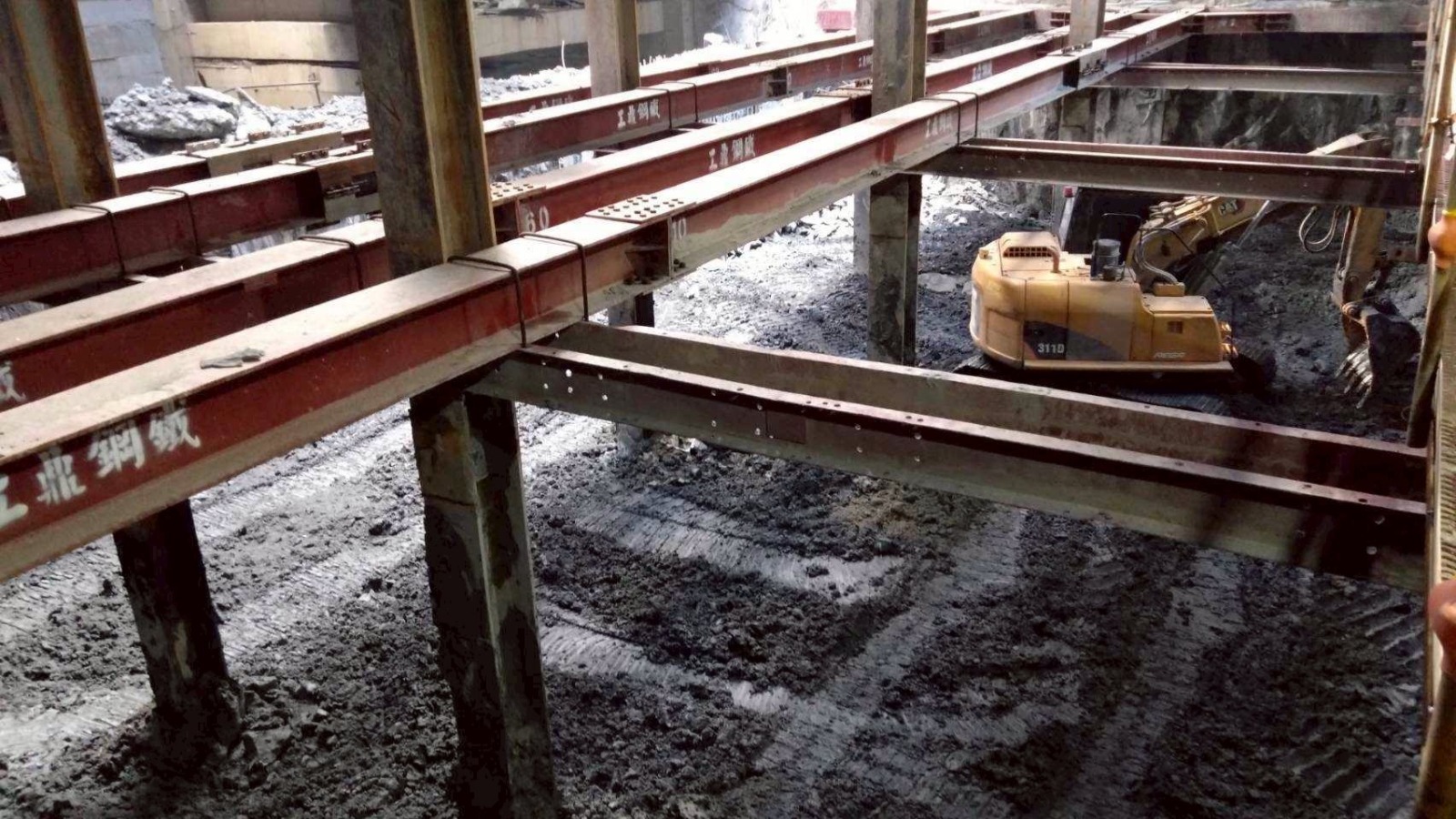

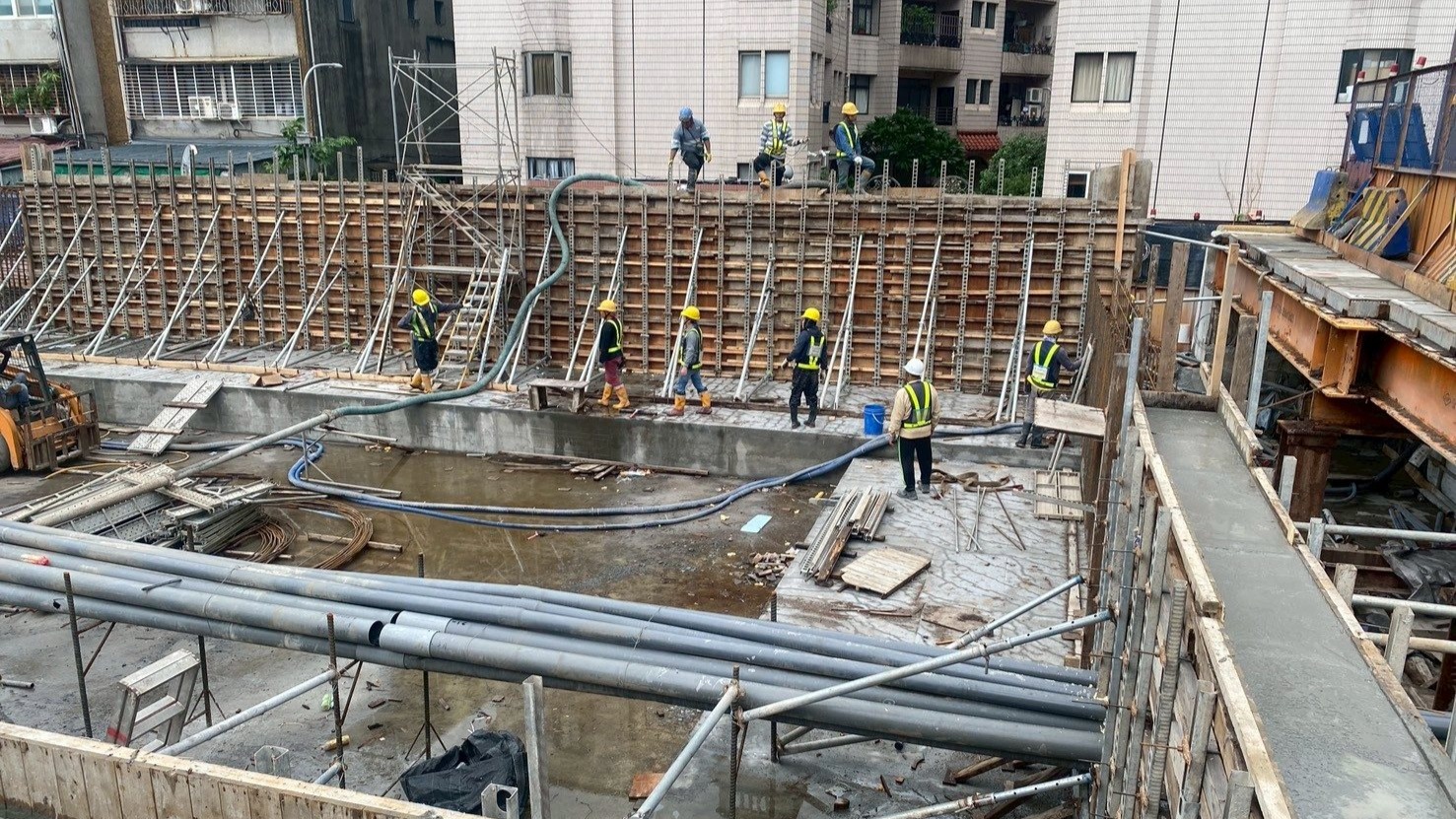

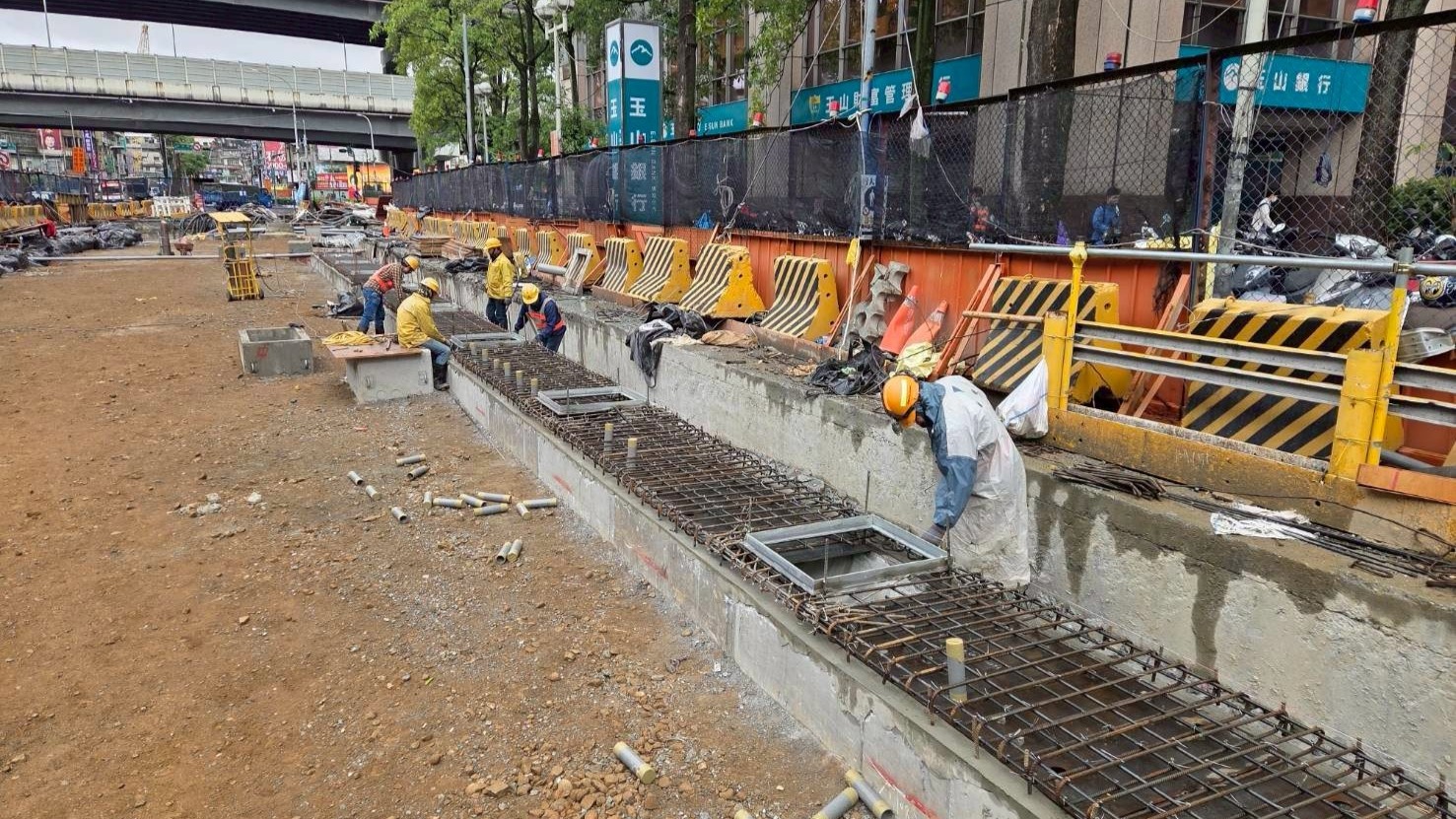

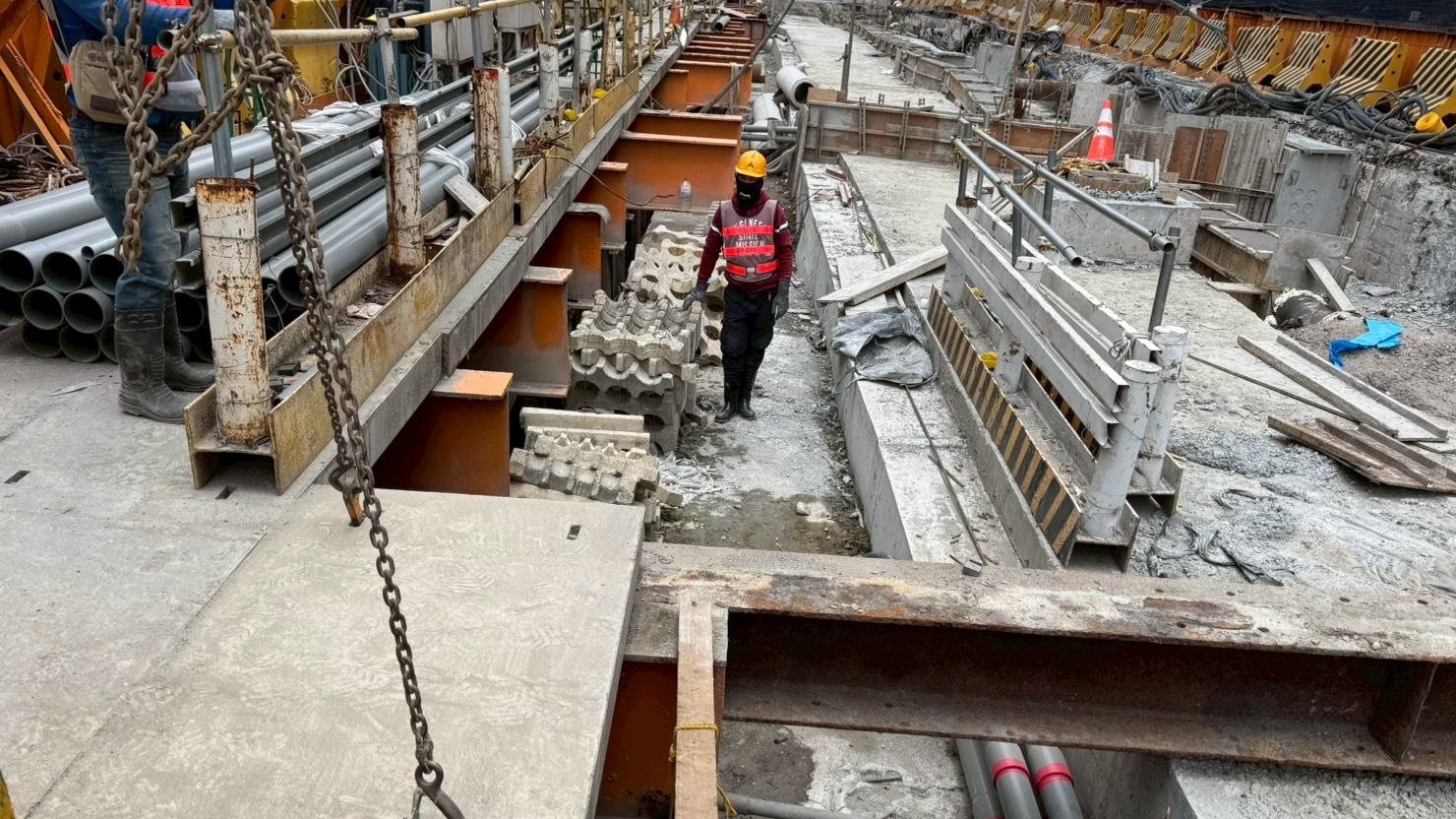

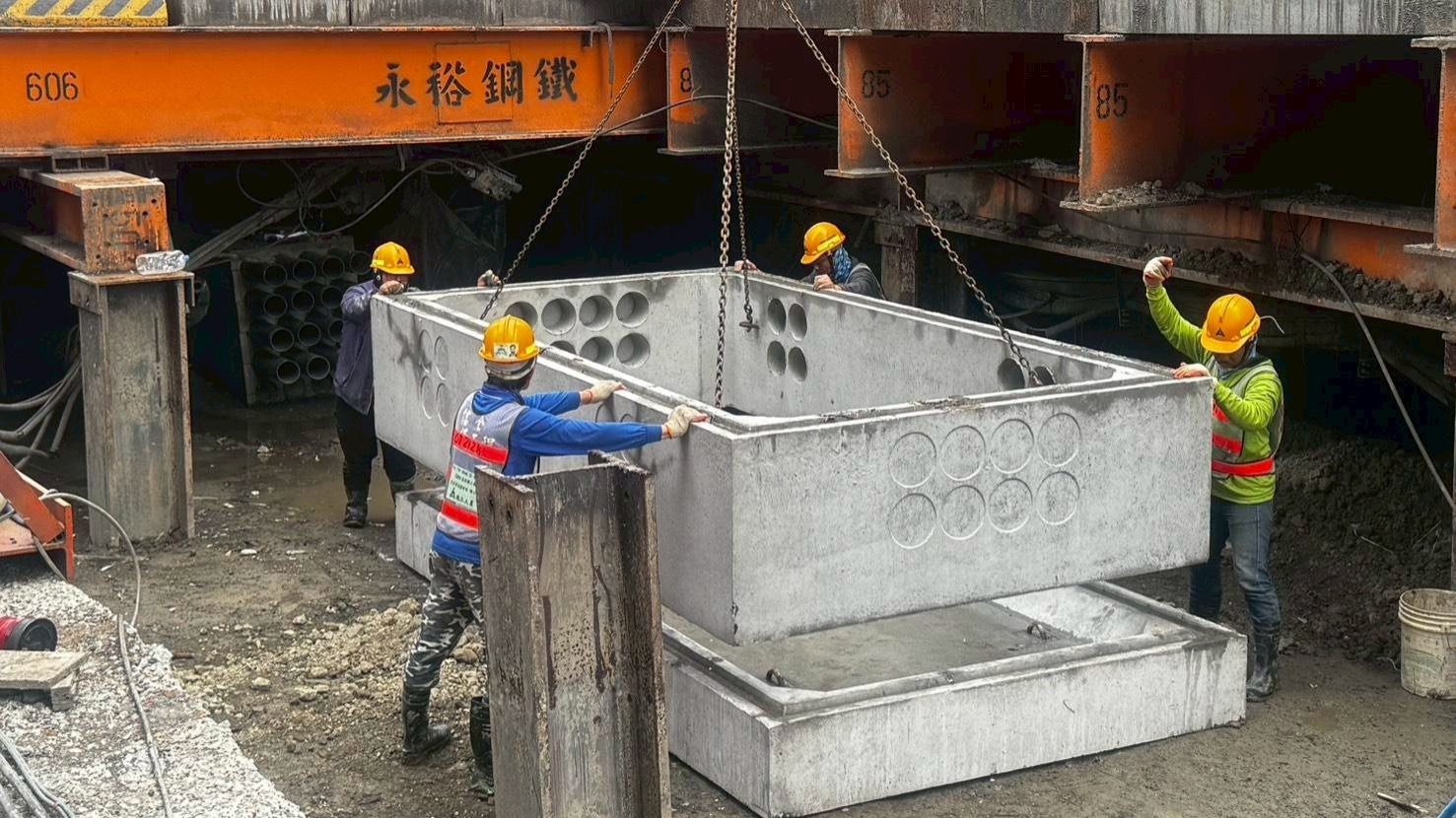

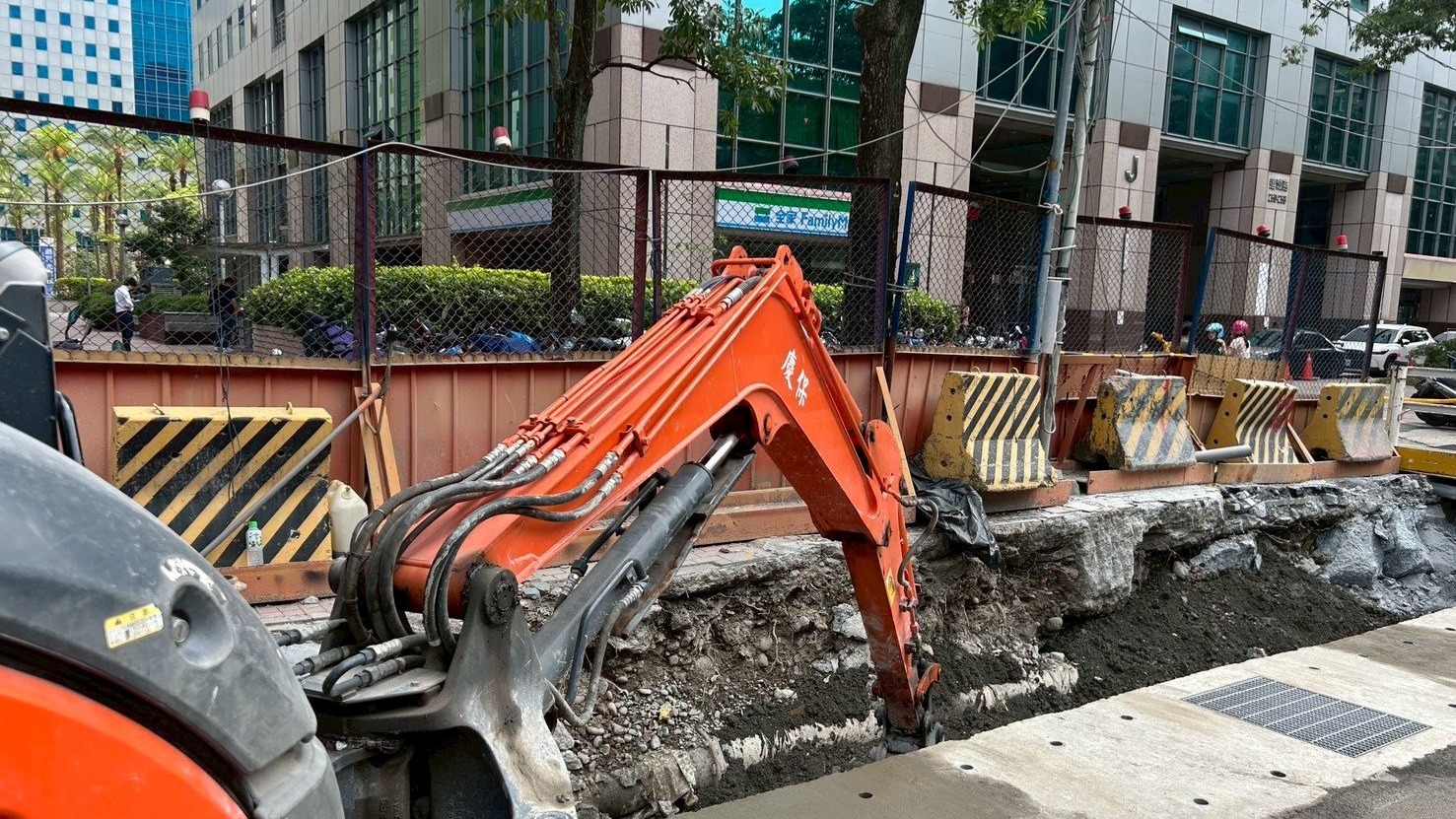

四、土城區CQ870區段標:工程範圍包括金城機廠及LG08A車站,範圍係位於新北市土城區金城路與莒光路間。目前施作871標 1.儲車廠裝修作業 2.扇形區側牆結構作業 3.人工平台鋼構作業 4.東側道路南側箱涵開挖作業 5.維修工廠裝修作業 6.通風豎井、主變電站裝修作業 7.管理中心裝修作業 8.土木軌道維修廠結構作業9.明挖段通風井結構作業 10.水環作業872B標 1.車站出入口B及A結構作業 2.月台層裝修作業 3.穿堂層裝修作業 4.西側(20m道路)路面箱涵復舊作業 。

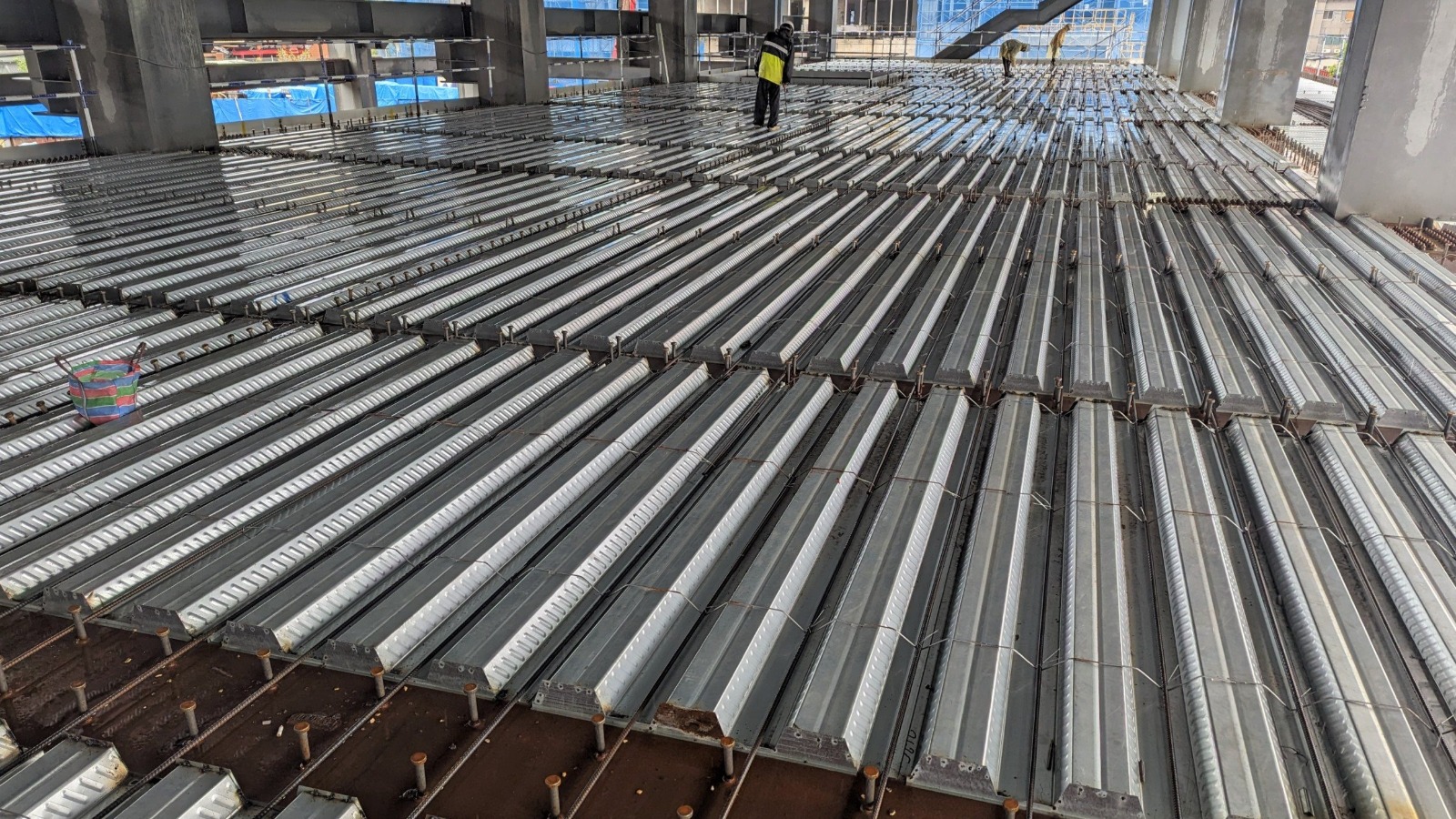

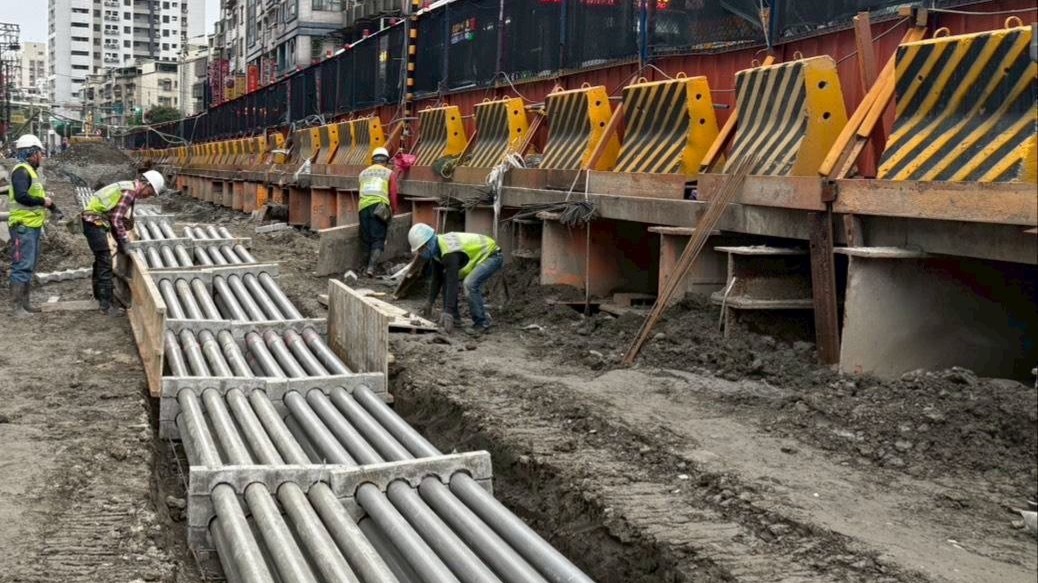

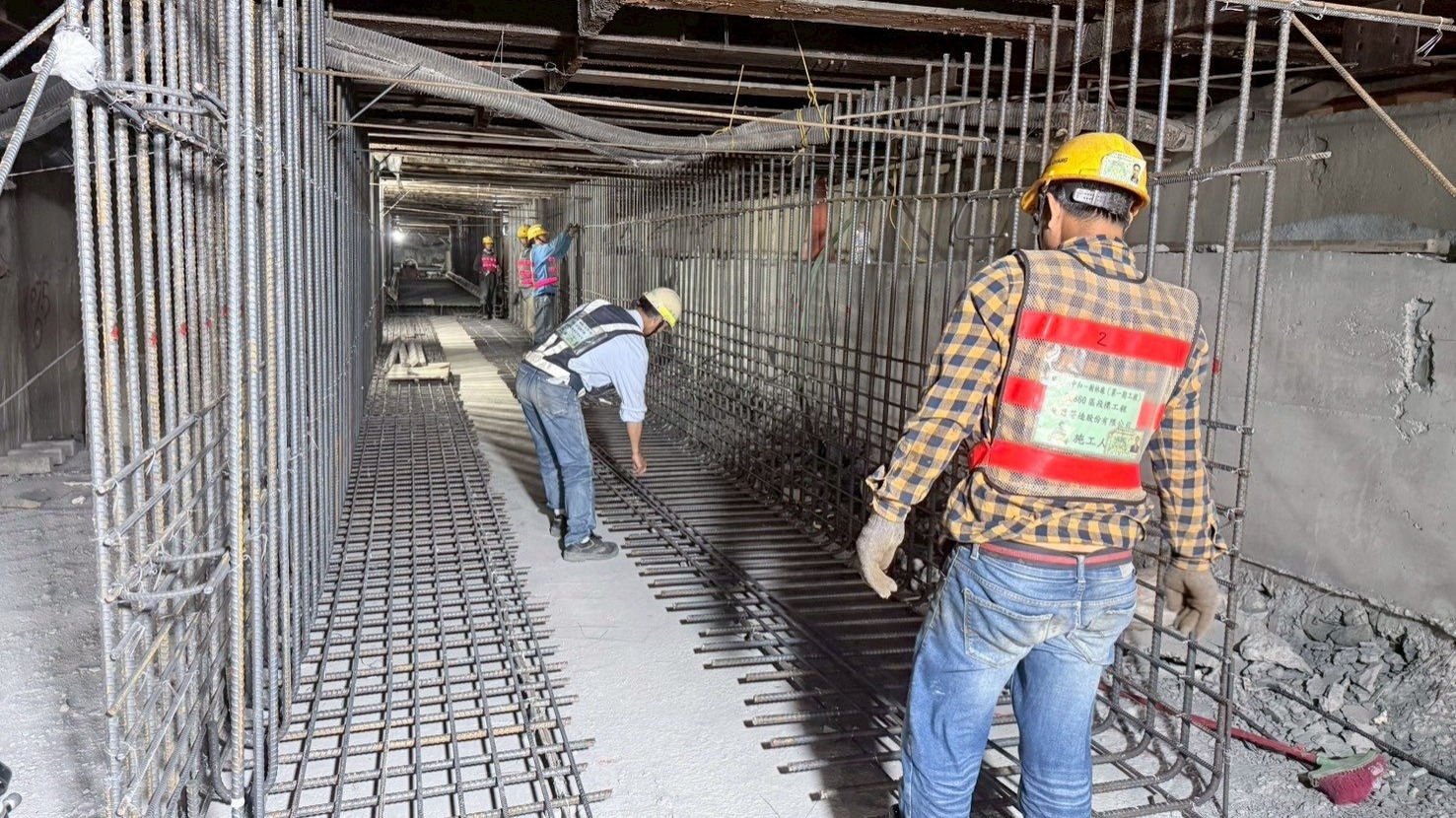

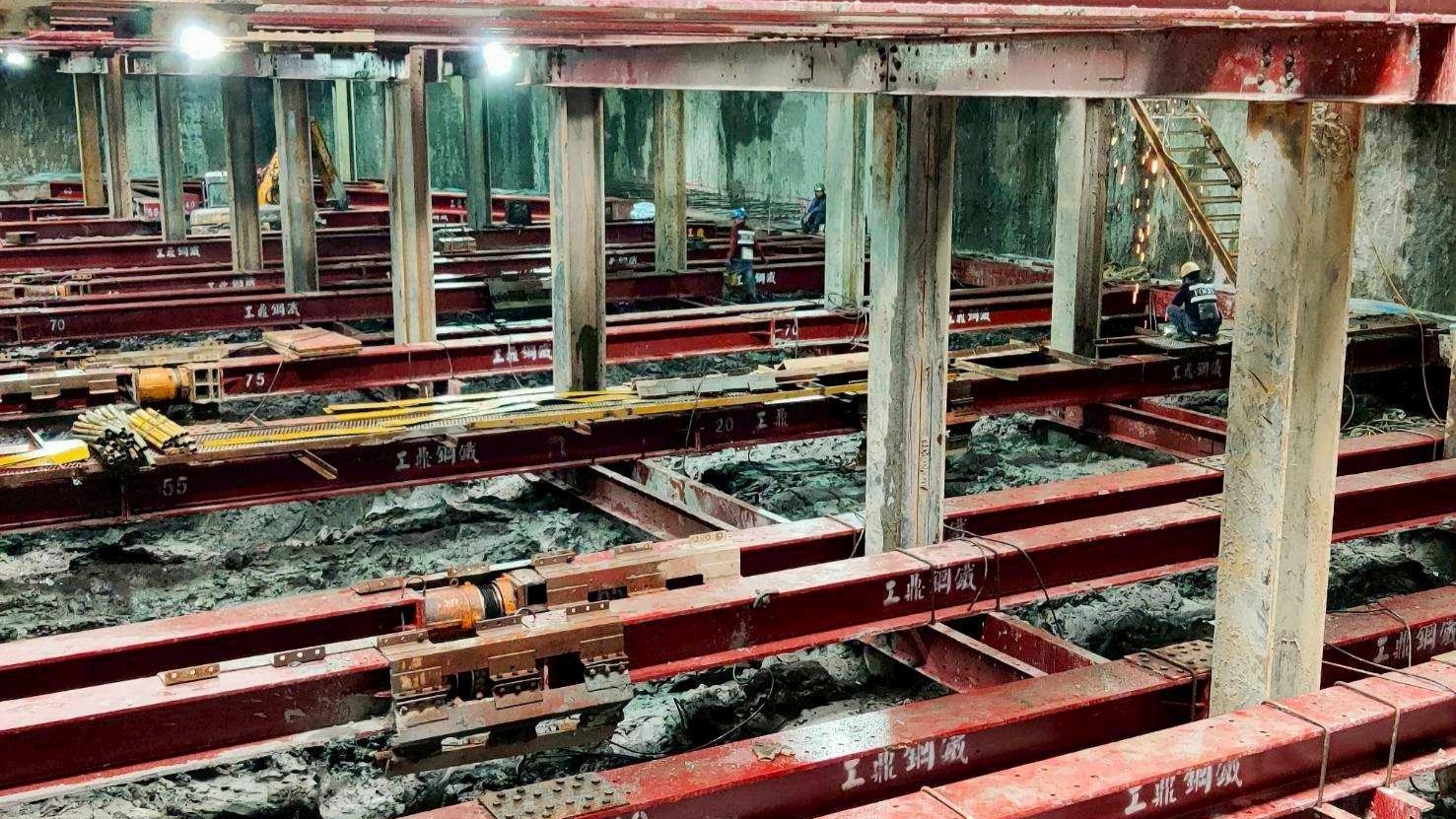

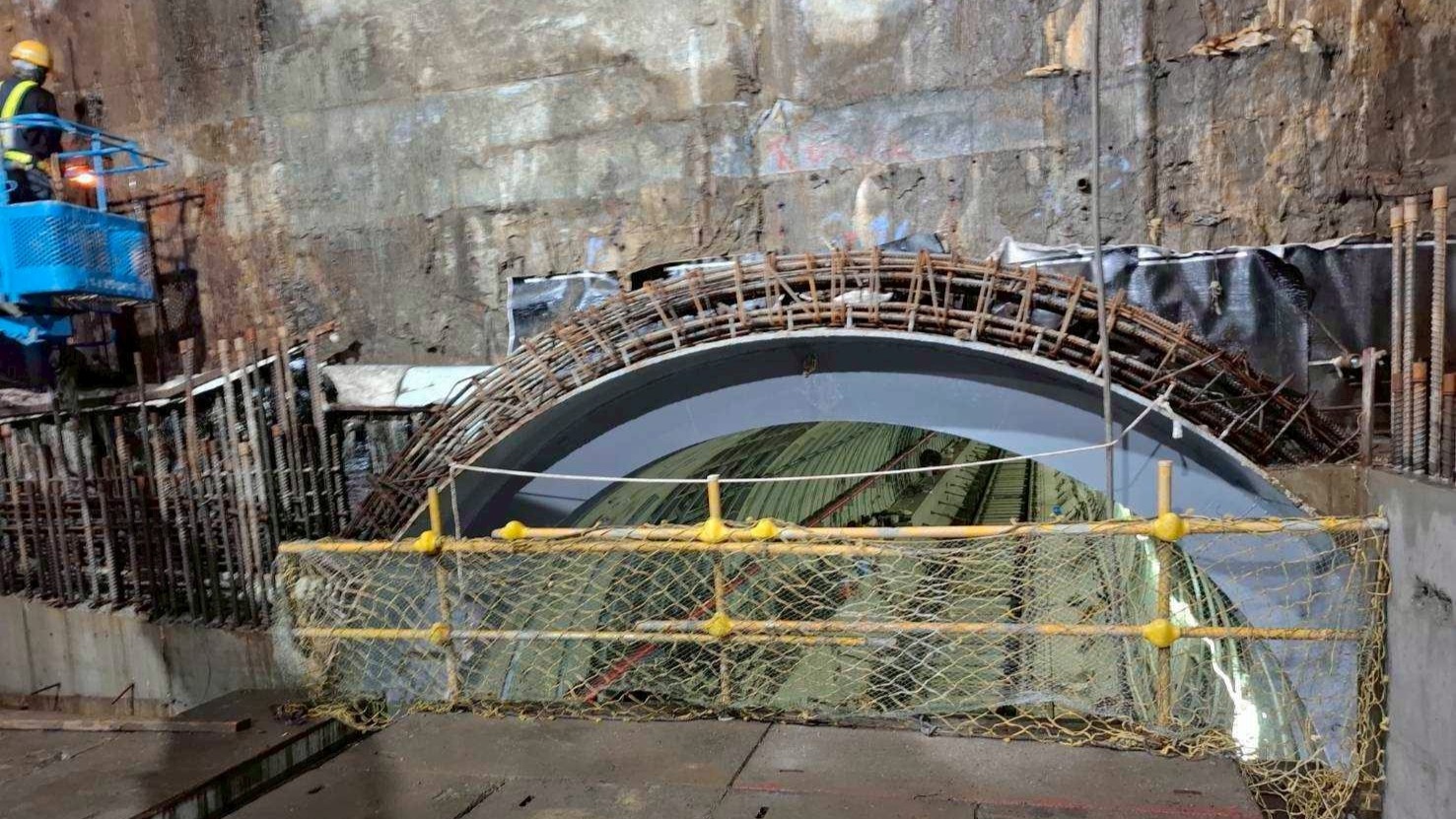

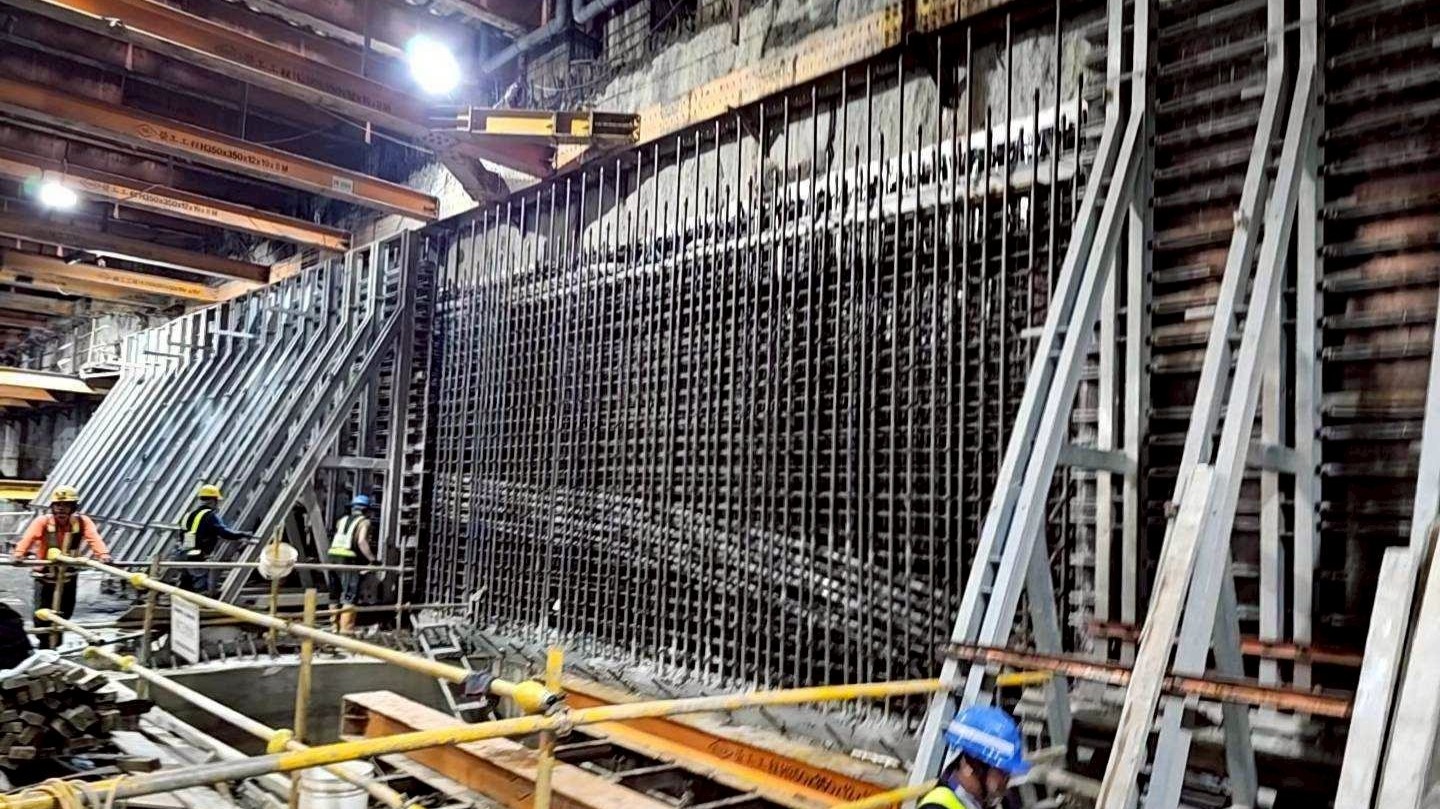

CQ850:仰拱澆置

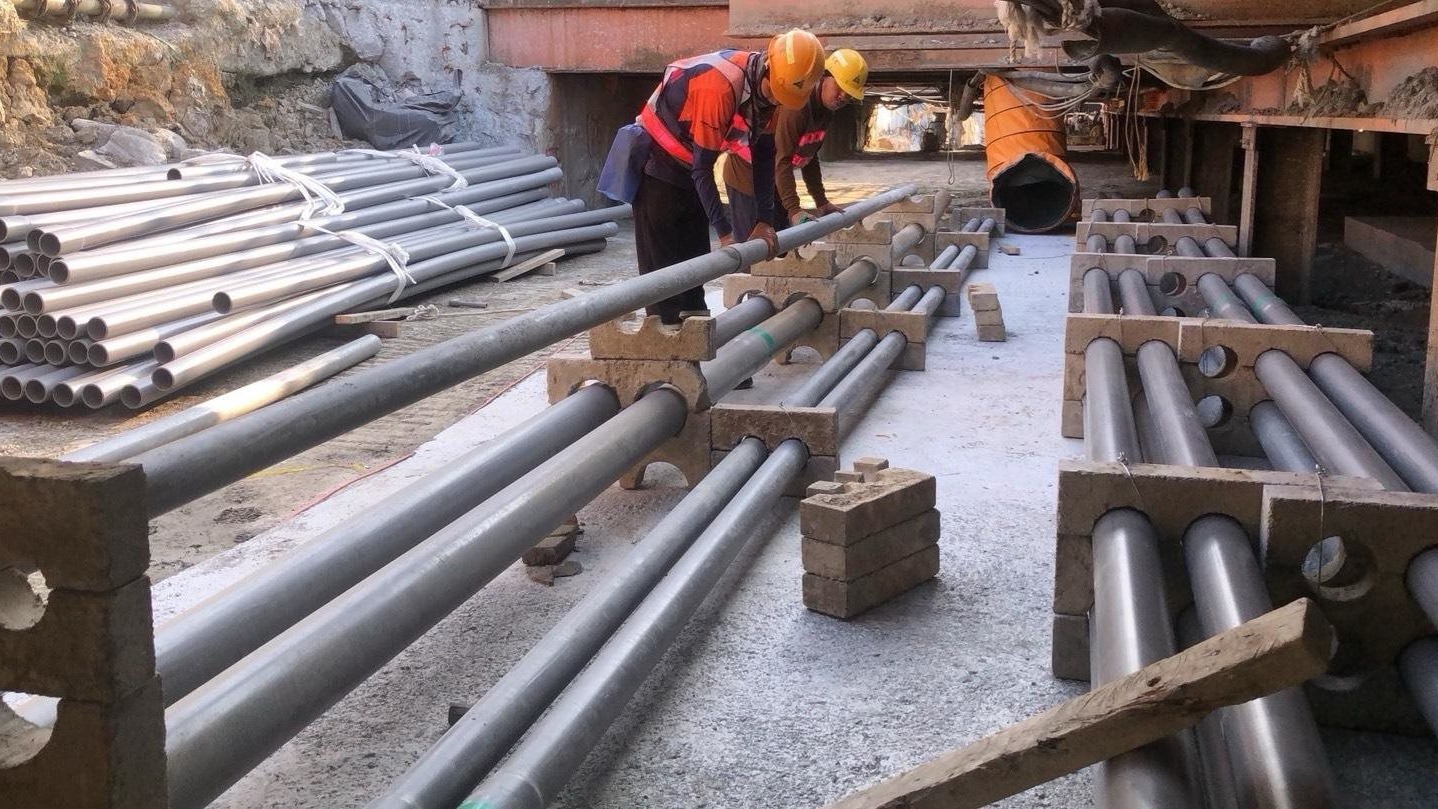

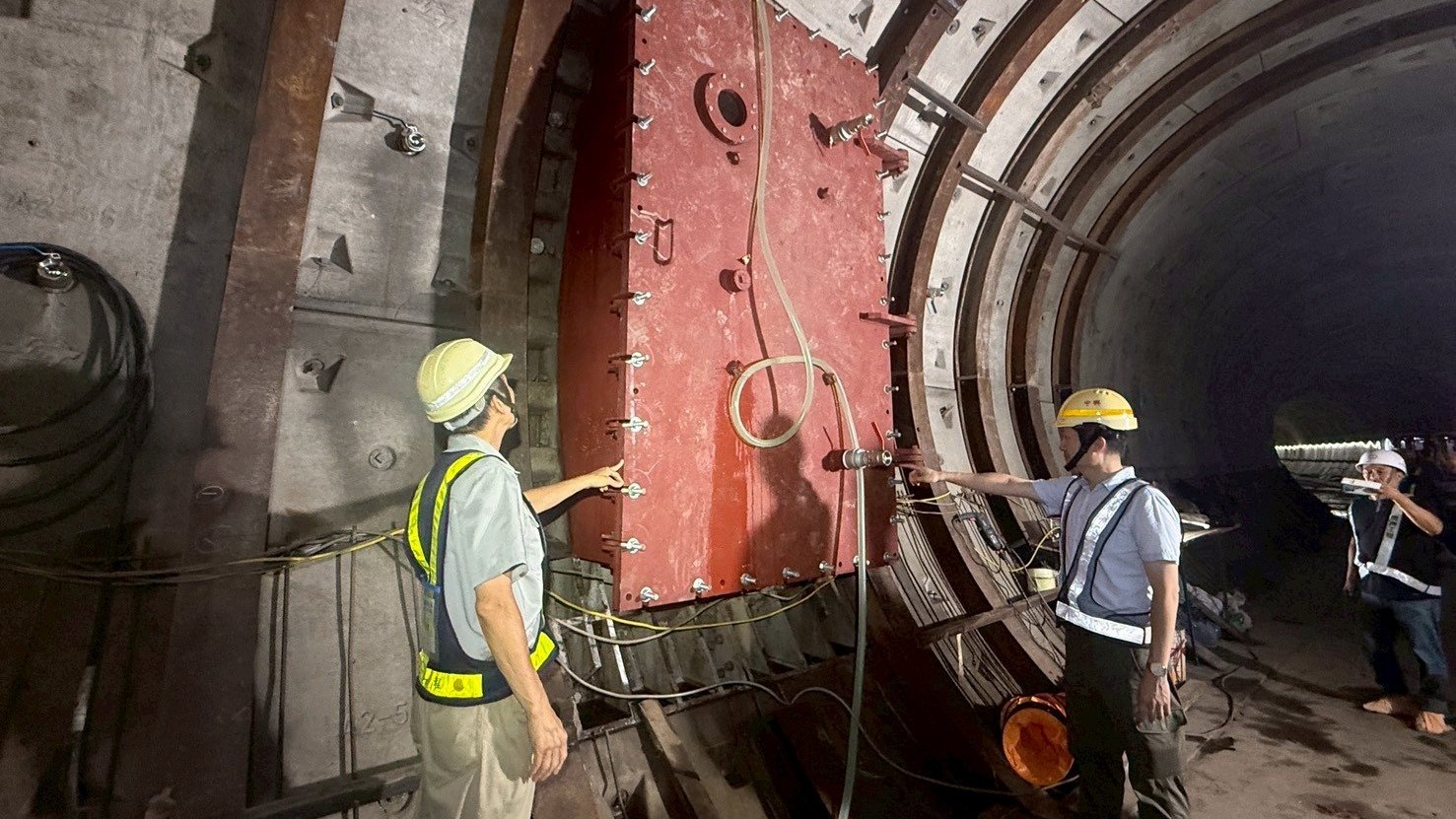

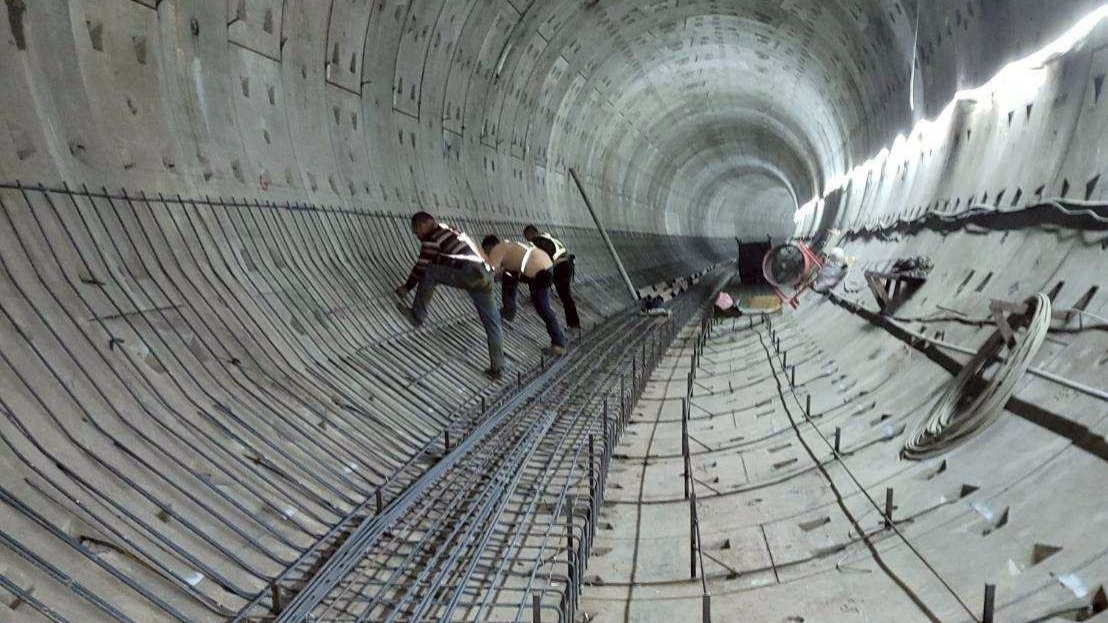

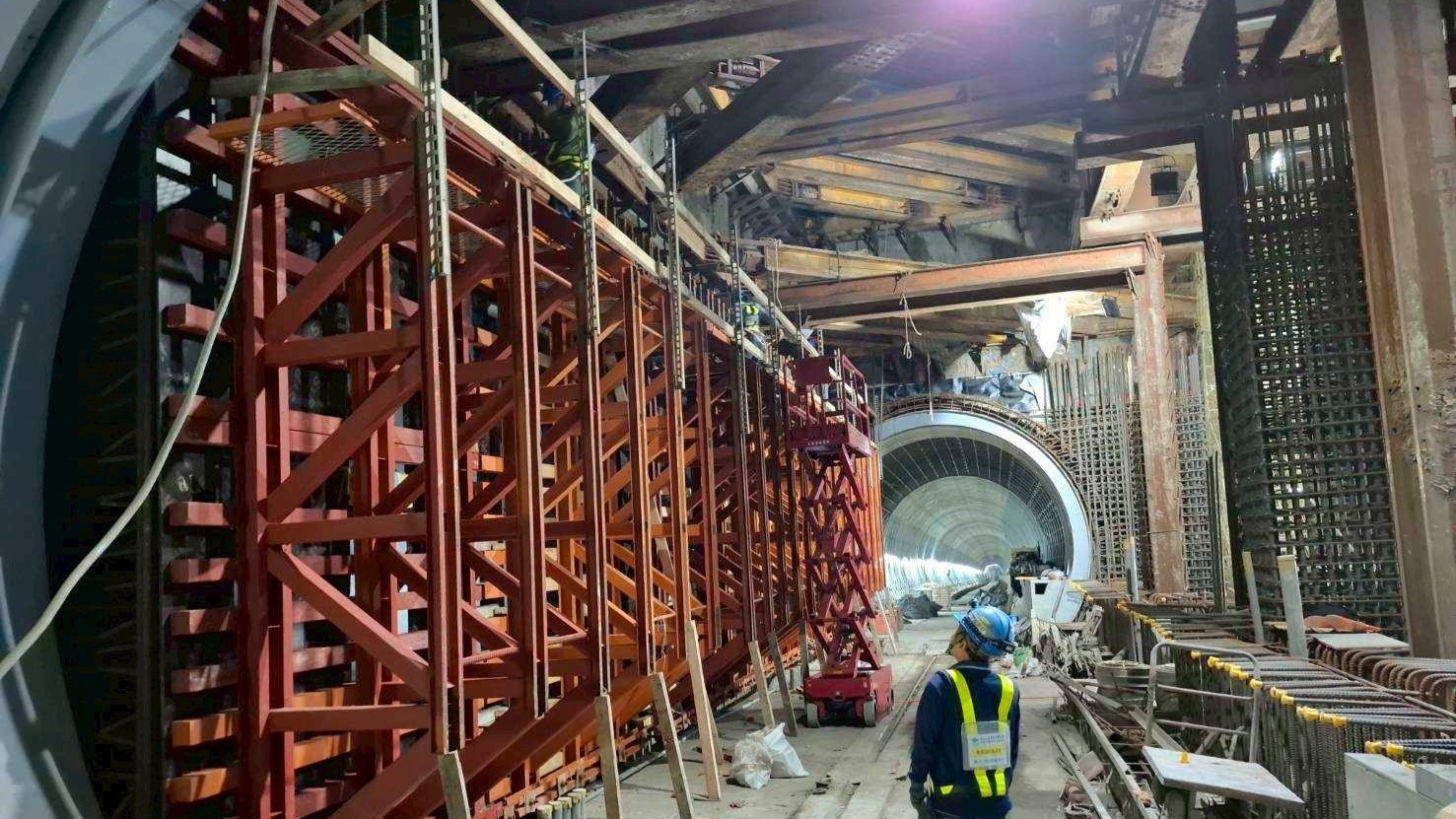

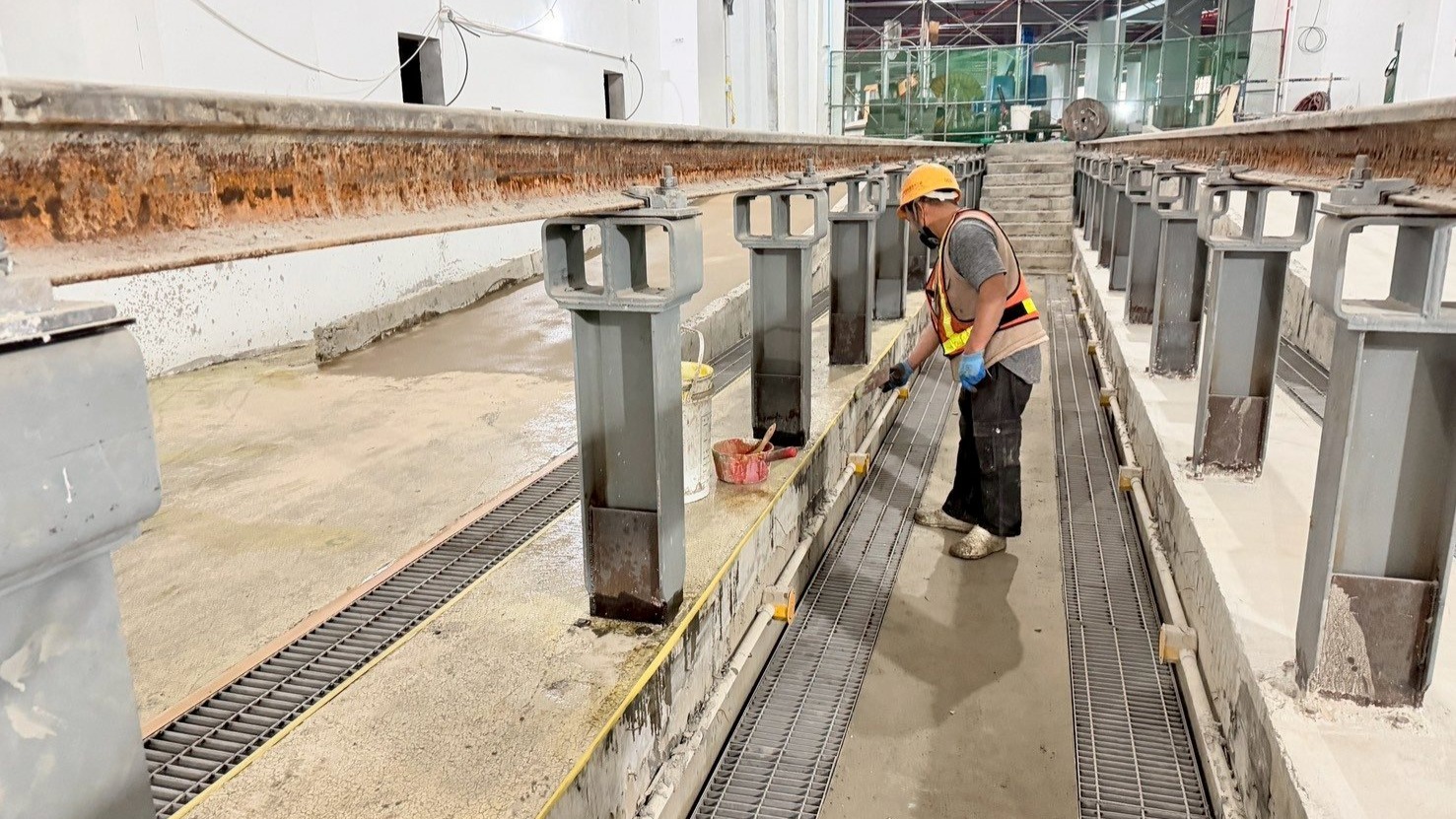

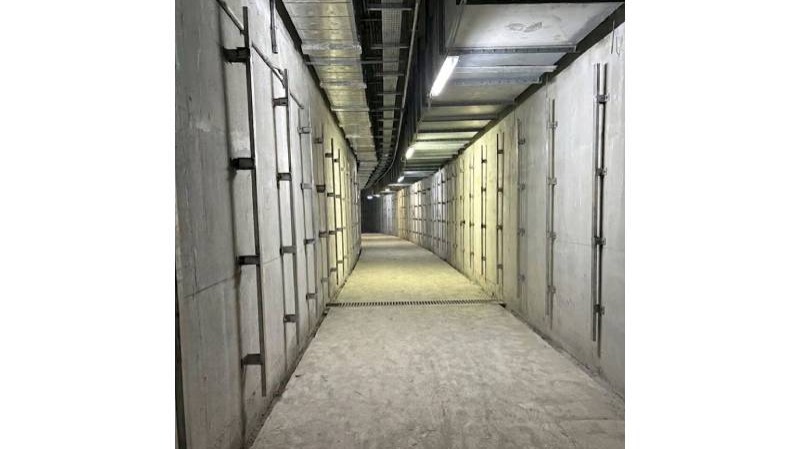

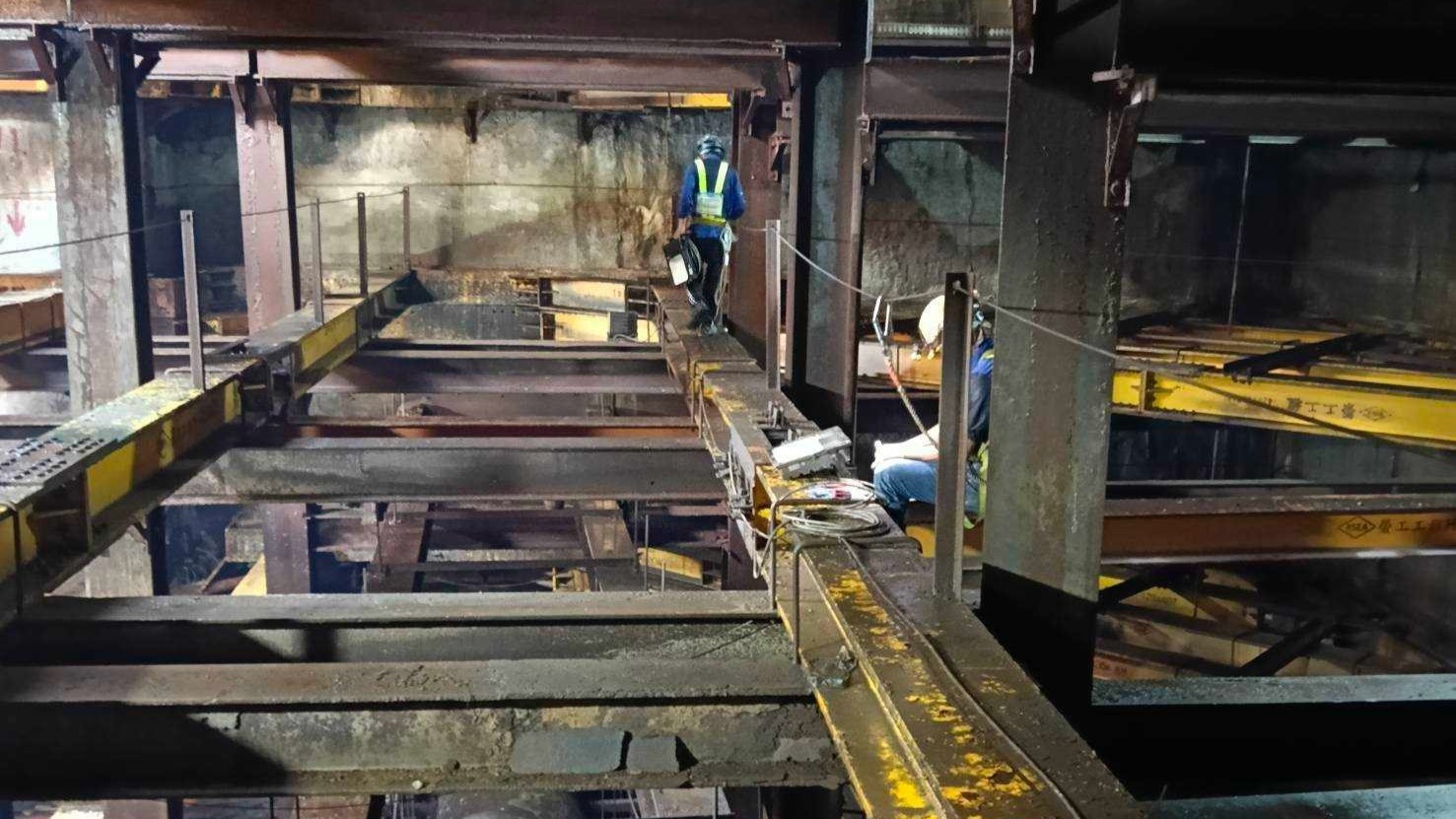

CQ870:CQ871 地下扇形區501軌防水隔艙閘門安裝

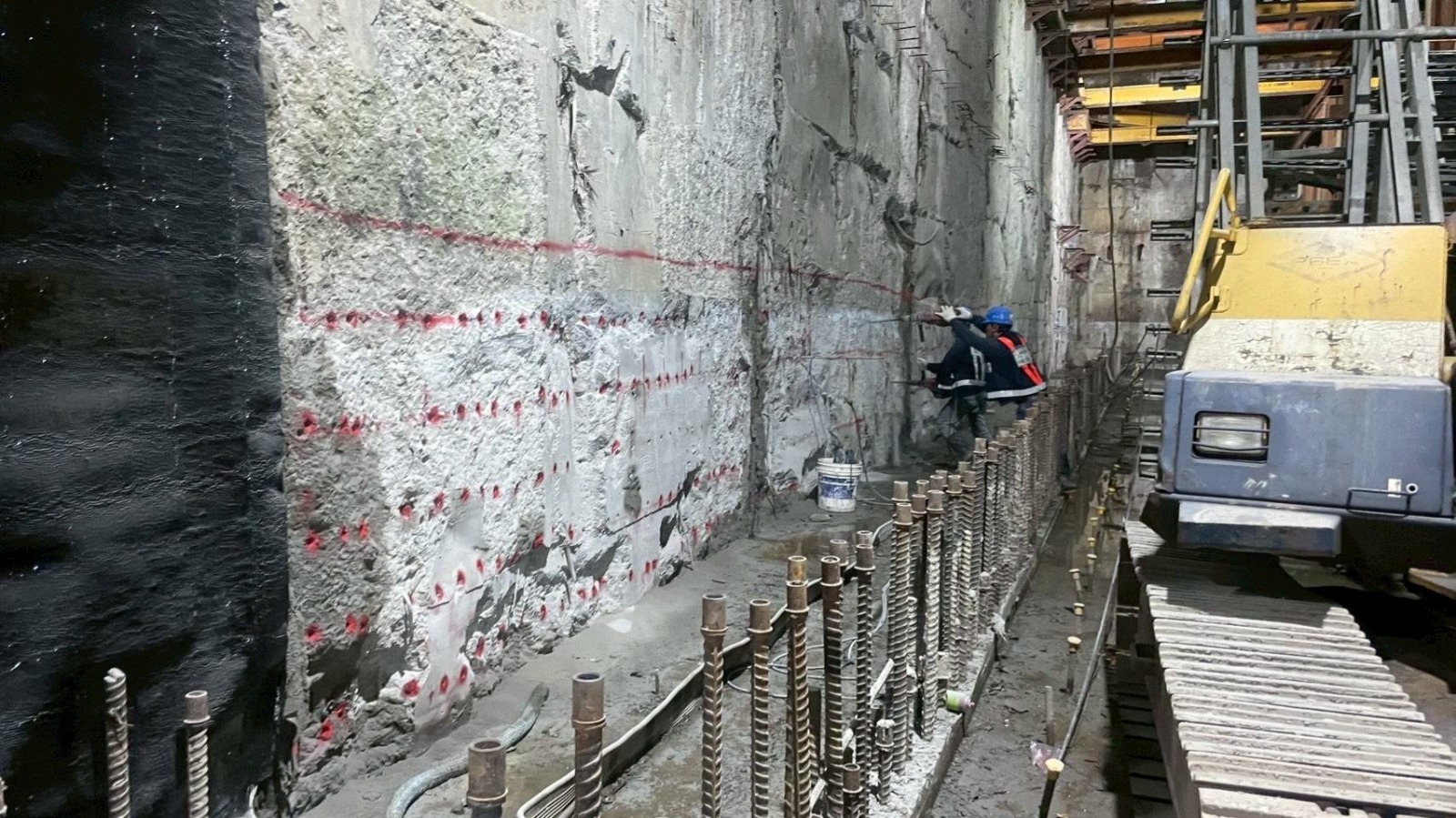

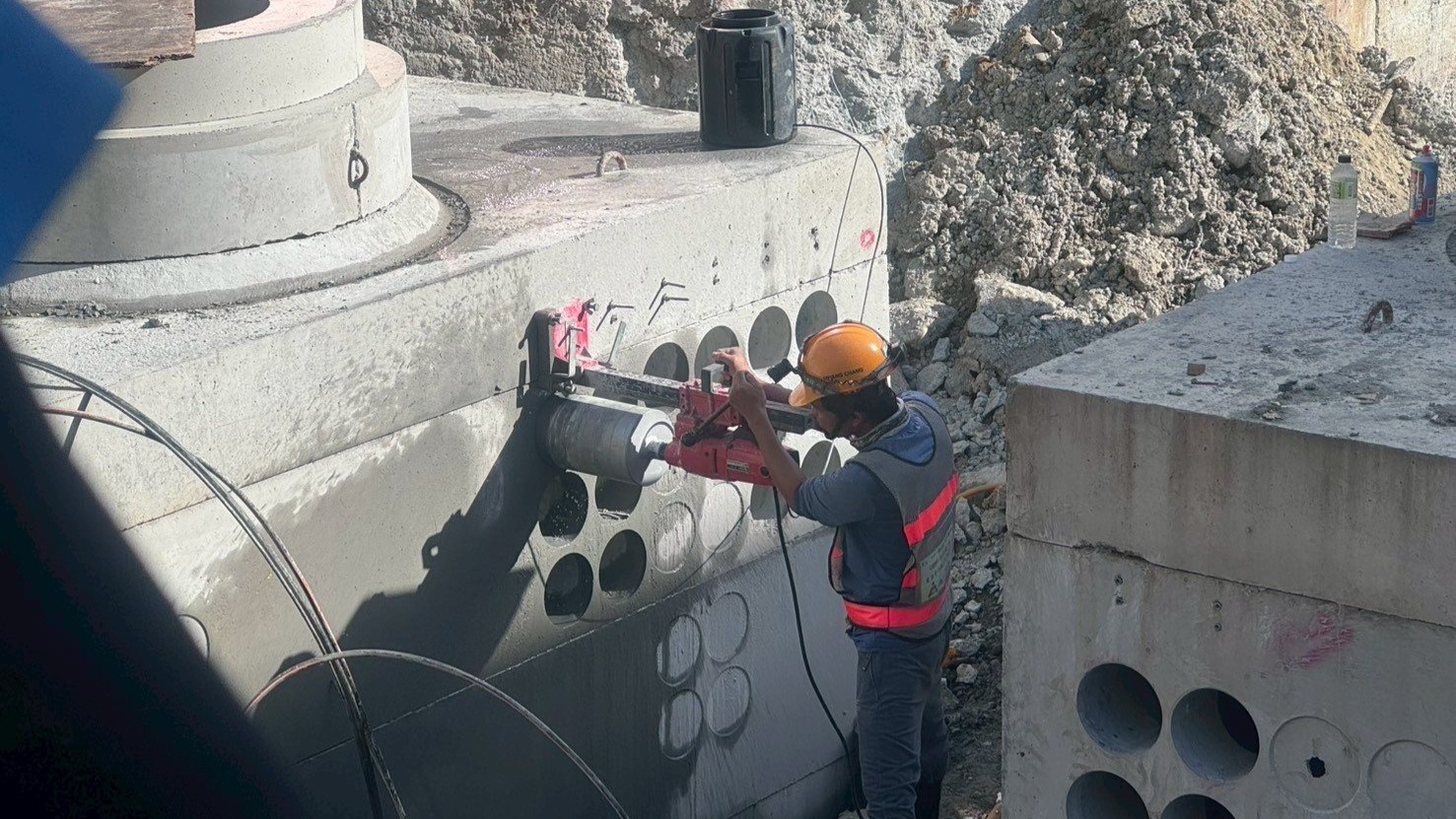

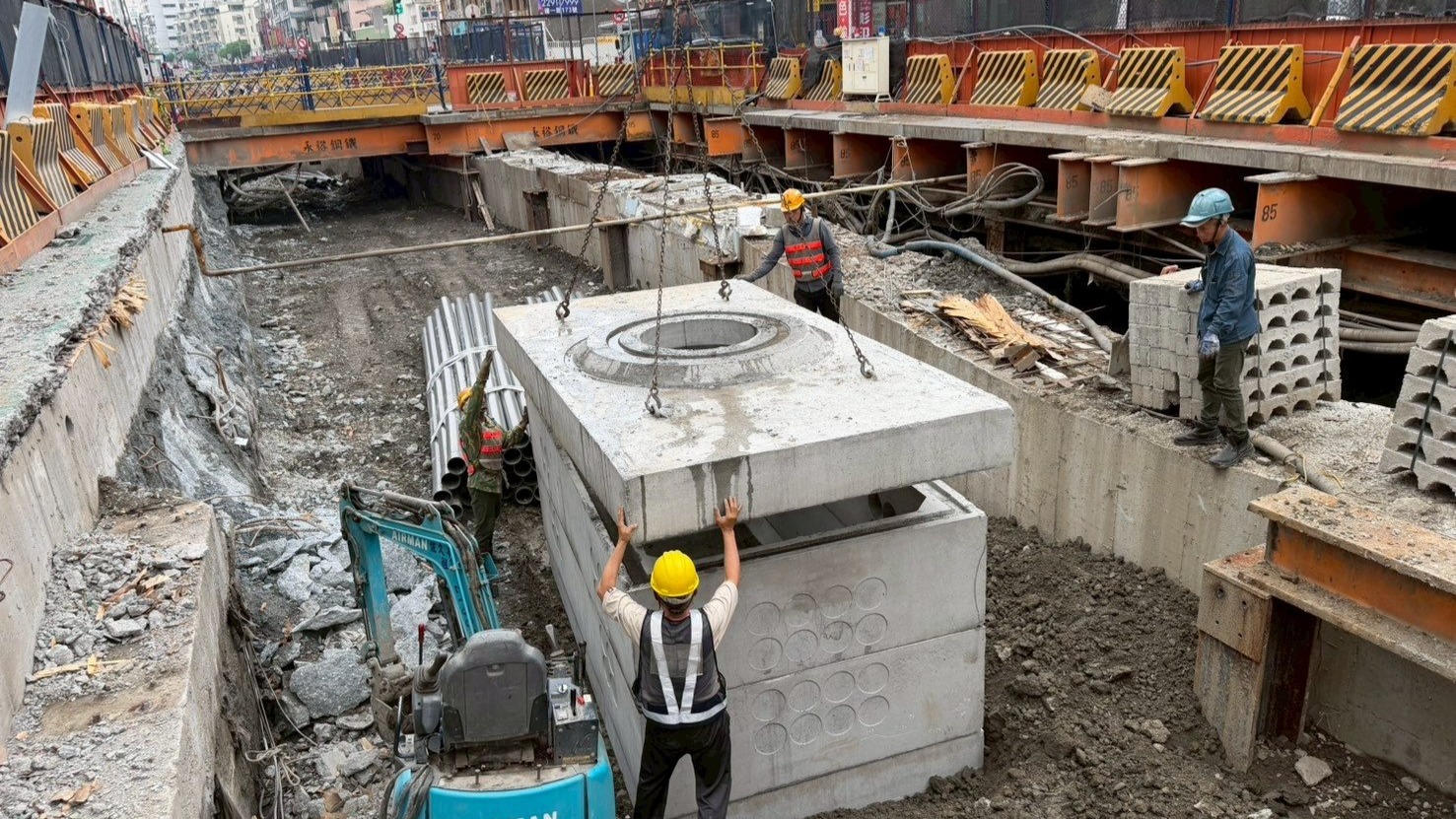

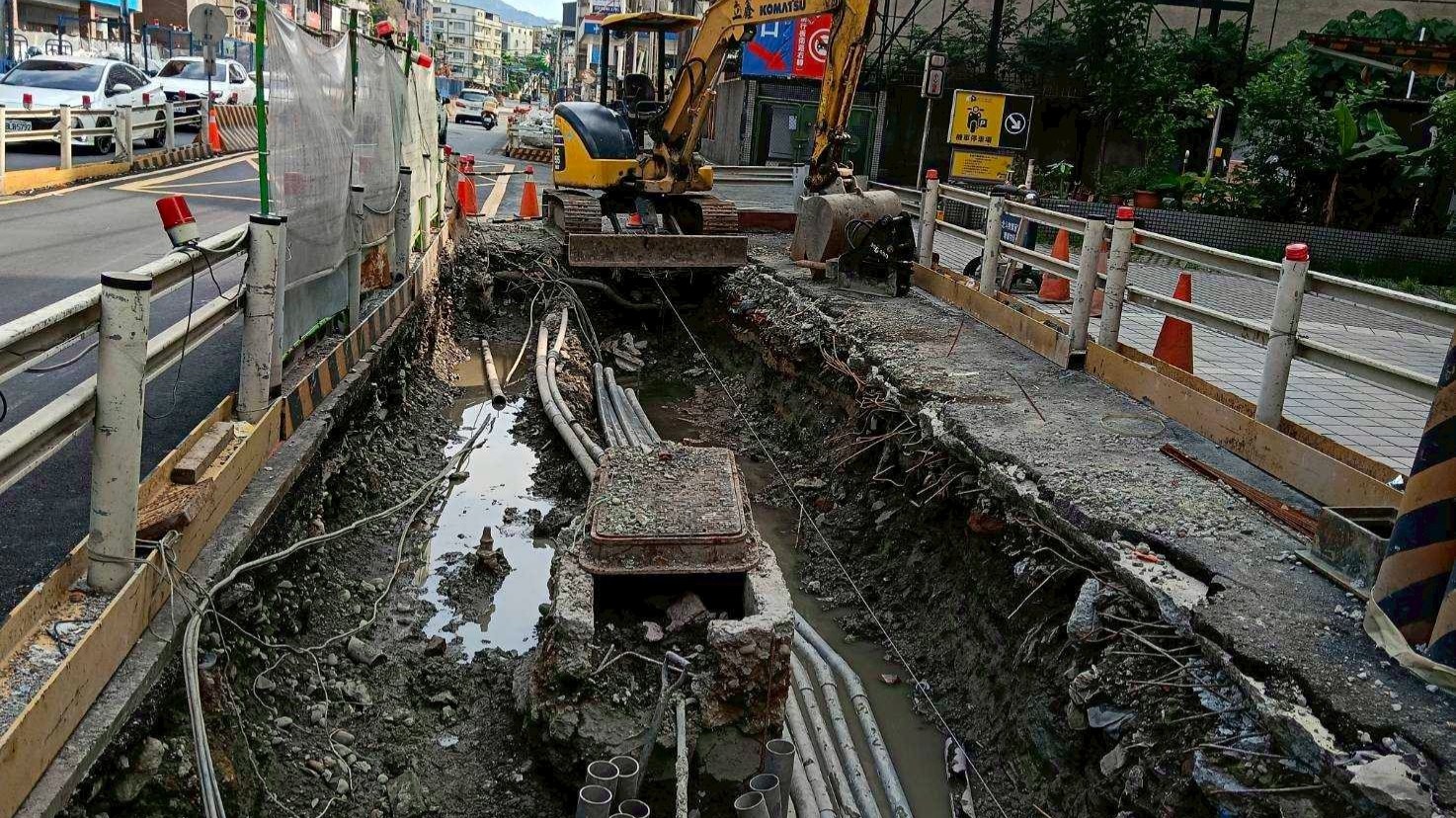

CQ870:CQ872B車站段出入口A地面層Line(U6-U7)連續壁破碎
工程管理科 -李小姐 , 聯絡電話:(02)22852086分機1910
