一、建校緣起:
近年來,林口新市鎮的快速開發,新北市政府的多樣建設導入,以及地區經濟型態的轉變,逐年吸引大量的外來人口移入,目前全區總人口數已逾13萬人,其中南勢里的人口成長最為快速,大幅增加各級學齡的就學需求,但區域內並無國中,於民國109年5月市長宣示於文中一用地籌設林口第四所公立國中,以紓解林口地區三所公立國中額滿的壓力,同時對於林口地區的均衡發展,有著指標性的重要意義。本案秉持市府的「校園社區化」、「校舍高層化」、以及「多功能目標」等政策,將於2025年迎來首批七年級新生;另外同步設置複合式照護機構,包括非營利幼兒園8班、公共托育中心3班、托老中心60人,滿足社區幼兒及長者就近照料。
市立南勢國中校區全景圖
智慧之門--科技風格穿堂
結合生態池美景--圖書館小巨蛋
幸福孵化器—高質感挑高視聽教室
嶄新挑高的室內綜合球場
二、工程量體及進度:
二、工程量體:
(一)本案國中部第一期校舍工程預定114年7月完工,第二期校舍工程預定於115年7月完工,社福部預定於115年12月完工。
(二)本案規劃校舍規劃為9棟校舍,地下1層、地上4層(除行政大樓、專科教室5層外),1座體育館、1 座風雨球場、2座半戶外綜合球場等以及附屬公共設施。
三、工程進度(截至113年6月30日止)

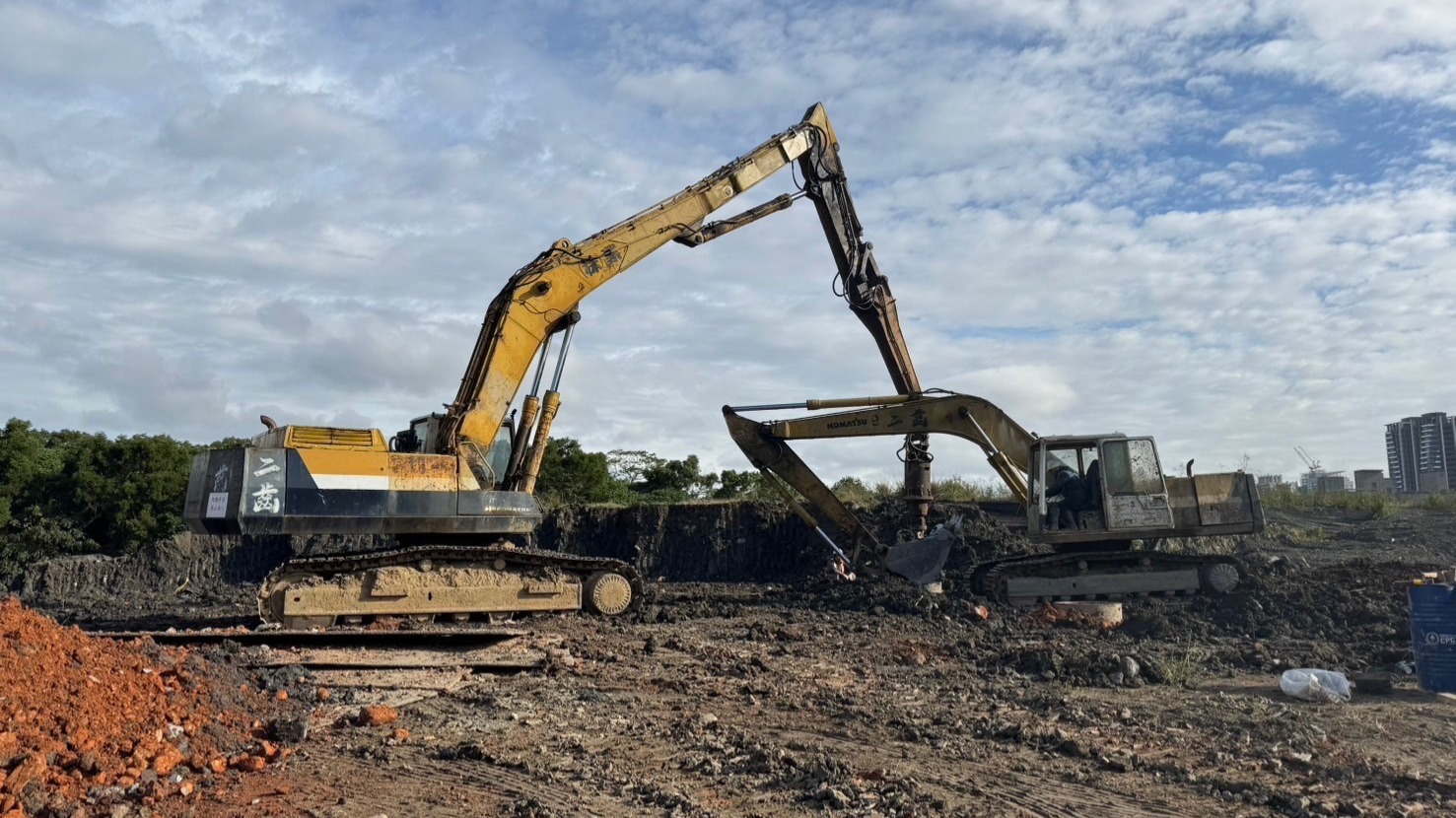

(一)預定進度:5.3362%,實際進度:6.9858%。

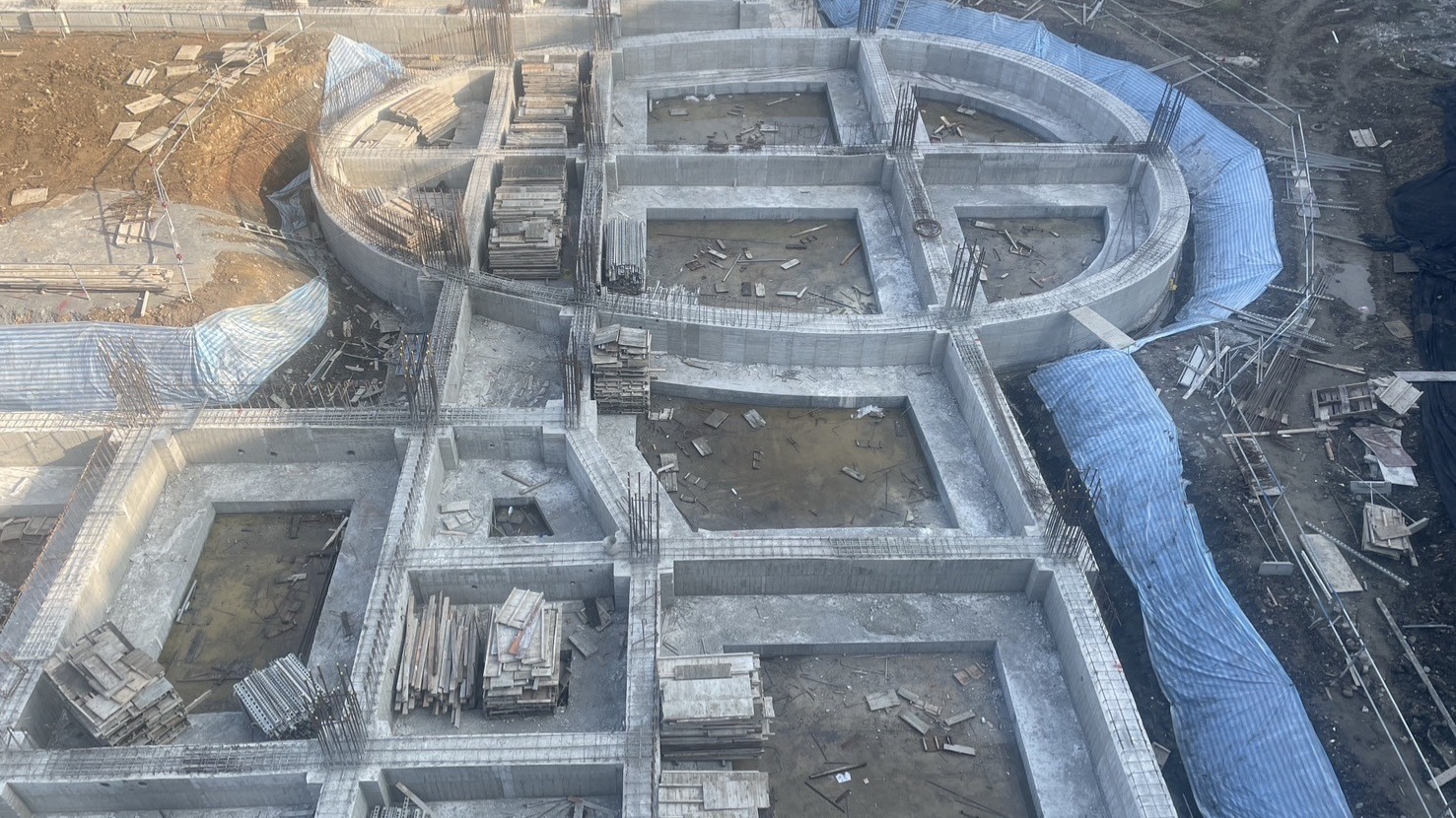

(二)工程項目:A棟地樑邊模拆除/地樑水電套管、鋼筋補強及地樑模板組立;B棟三樓樑版鋼筋綁紮及水電配管;C棟2昇3樑版模板組立。
(三)114年8月第1階段國中部完工啟用,招收七年級新生;115年8月第2階段國中部完工啟用;115年12月底第3階段社福大樓及全區完工。
校園工程營繕科 -時延彰 , 聯絡電話:29603456分機2695
