林口區A3計畫道路新闢工程

林口區A3計畫道路新闢工程
地區:林口區
主管機關:新建工程處

計畫緣起:
林口特定區都市計畫A3聯外道路係林口區及八里區之計畫道路,現況交通係以中湖路及後湖路做為通行路廊,然而既有路幅寬度不足、中華路與中湖路口非正交、既有路廊兩側工廠林立人車爭道等問題。

工程規模簡介:
A3計畫道路都市計畫寬度為40公尺目前尚未開闢,經目標年(民國140年)之交通量分析,本案規劃18公尺,採雙向各2車道及新設人行空間,工程起點為林口高爾夫球場北側,工程終點為文化北路及中華路岔路口,其中湖子路以北採既有後湖路拓寬,湖子路以南保留既有中湖路並新闢A3計畫道路,道路開闢長度共計2.13公里。

工程效益:
改善既有中湖路路幅寬度不足、中華路與中湖路口非正交及兩側工廠林立人車爭道等問題,並完善林口市區文化北路二段、中華路、中湖路及後湖路交通路網。另本案建置雙向人行道落實人本交通,進而提升整體行車環境品質及紓解交通壅塞情形,更利於林口市區未來發展。

辦理情形:本案已於 112 年 11 月決標、113 年 1 月開工、 115 年 7 月完工、於 115 年 8 月 3 日舉行竣工通車典禮。

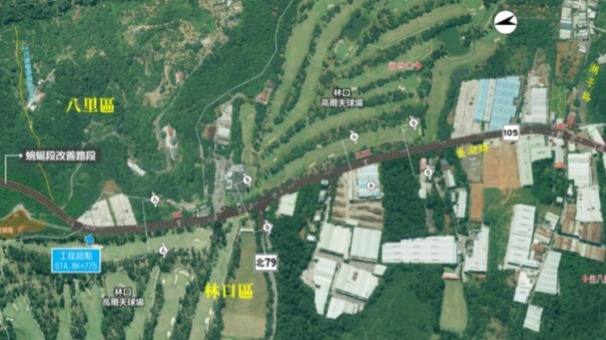

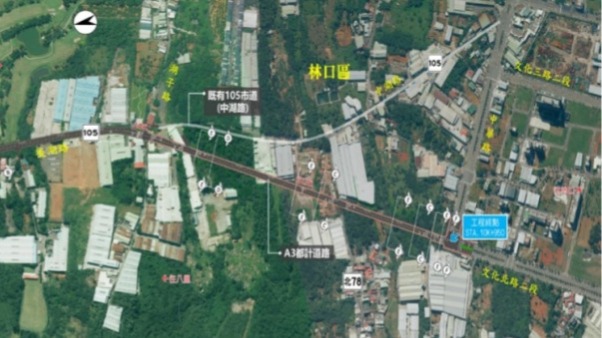

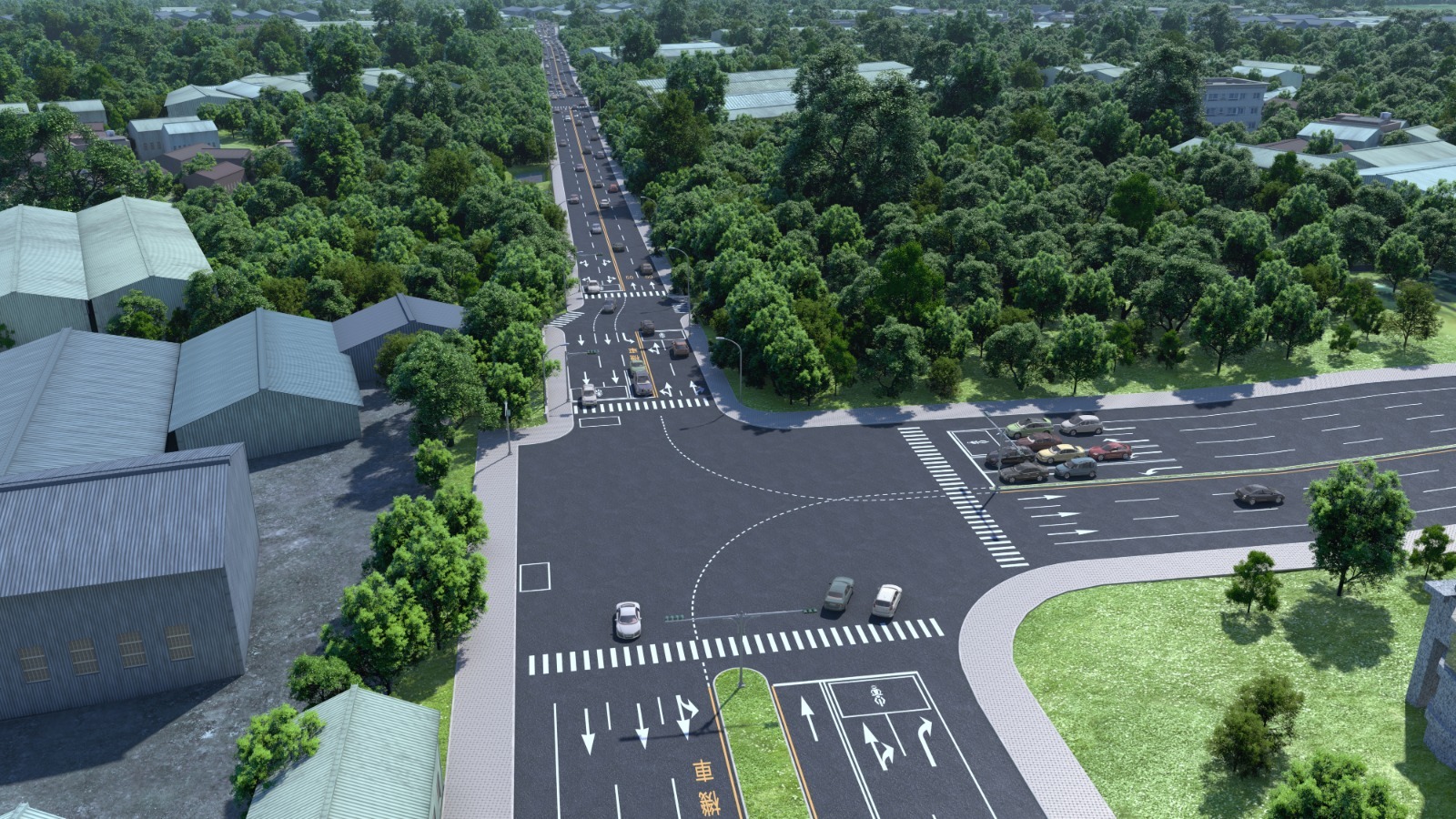

 規劃設計路線圖

規劃設計路線圖

 規劃設計路線圖

規劃設計路線圖

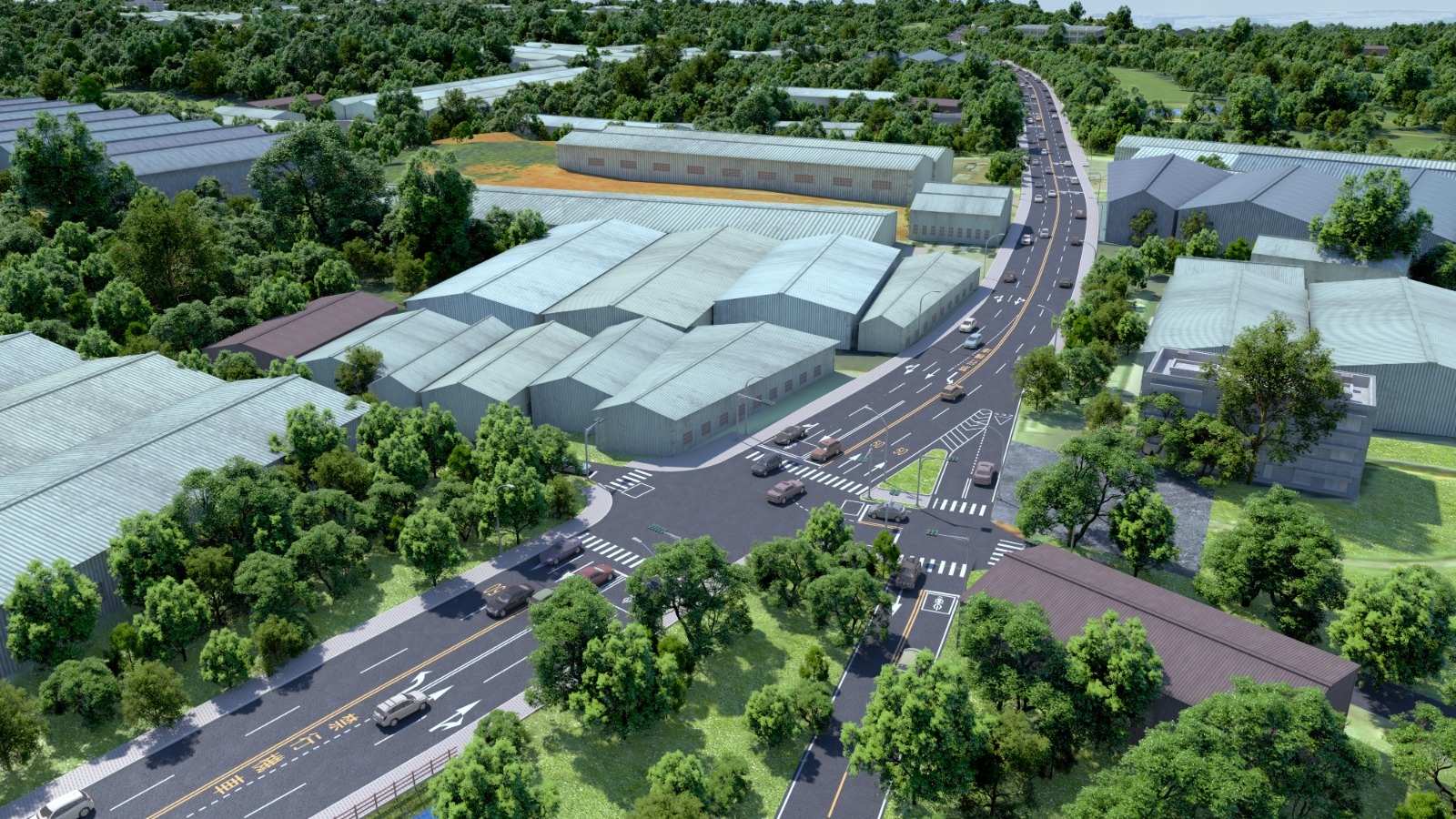

完工模擬圖

完工模擬圖

完工模擬圖

完工模擬圖

完工模擬圖

完工模擬圖

工程告示牌

工程告示牌

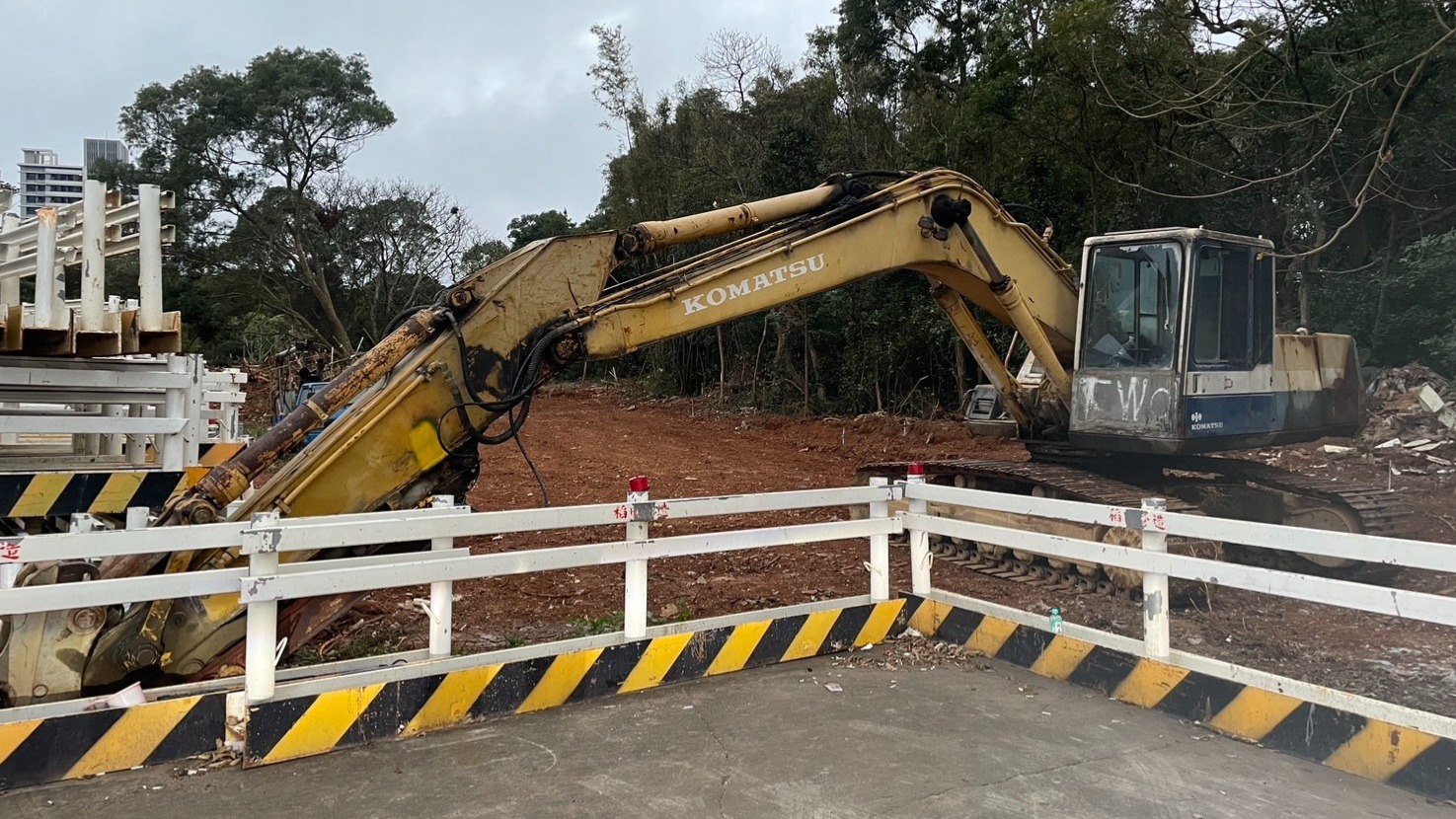

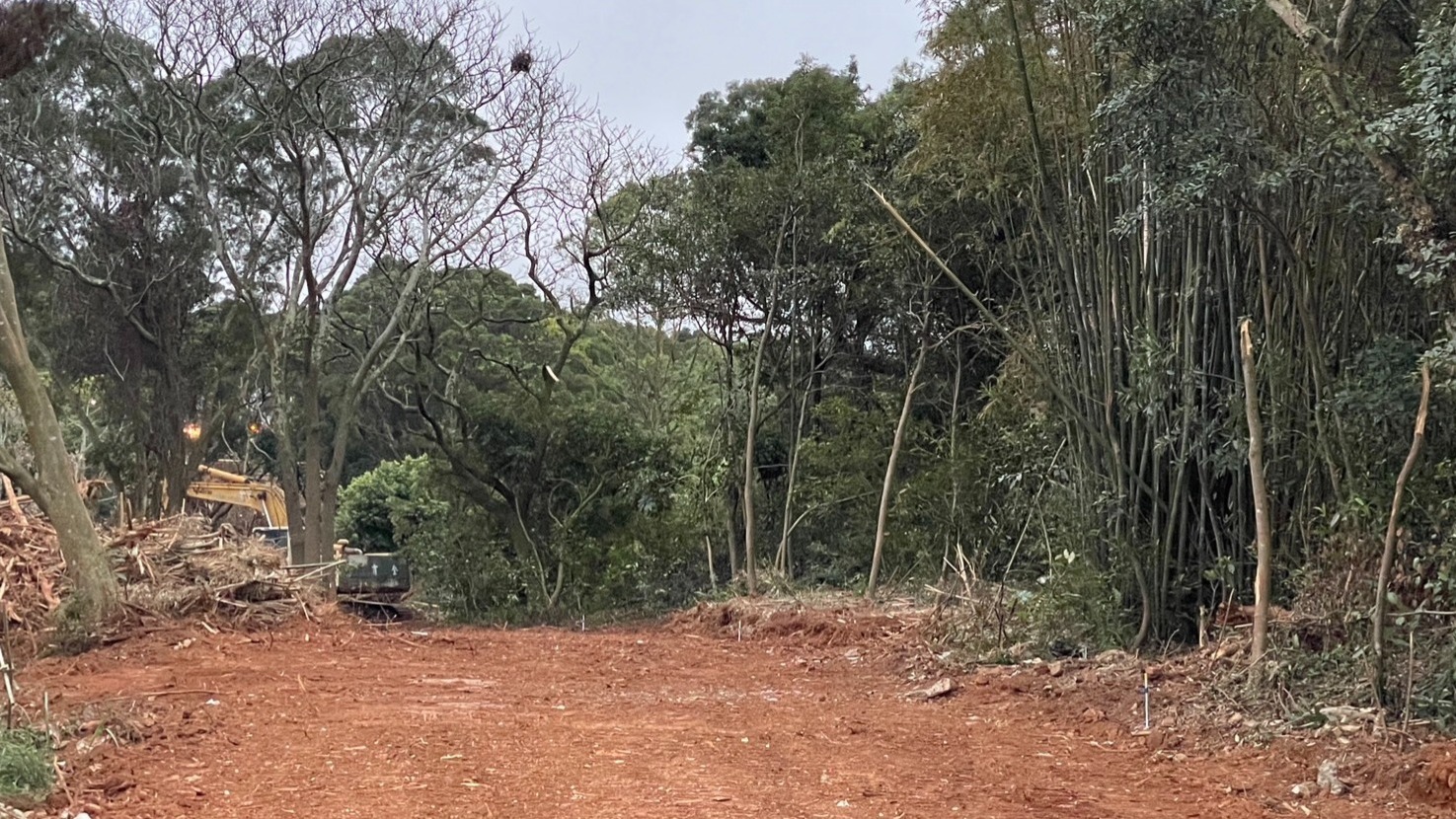

現場照片

現場照片

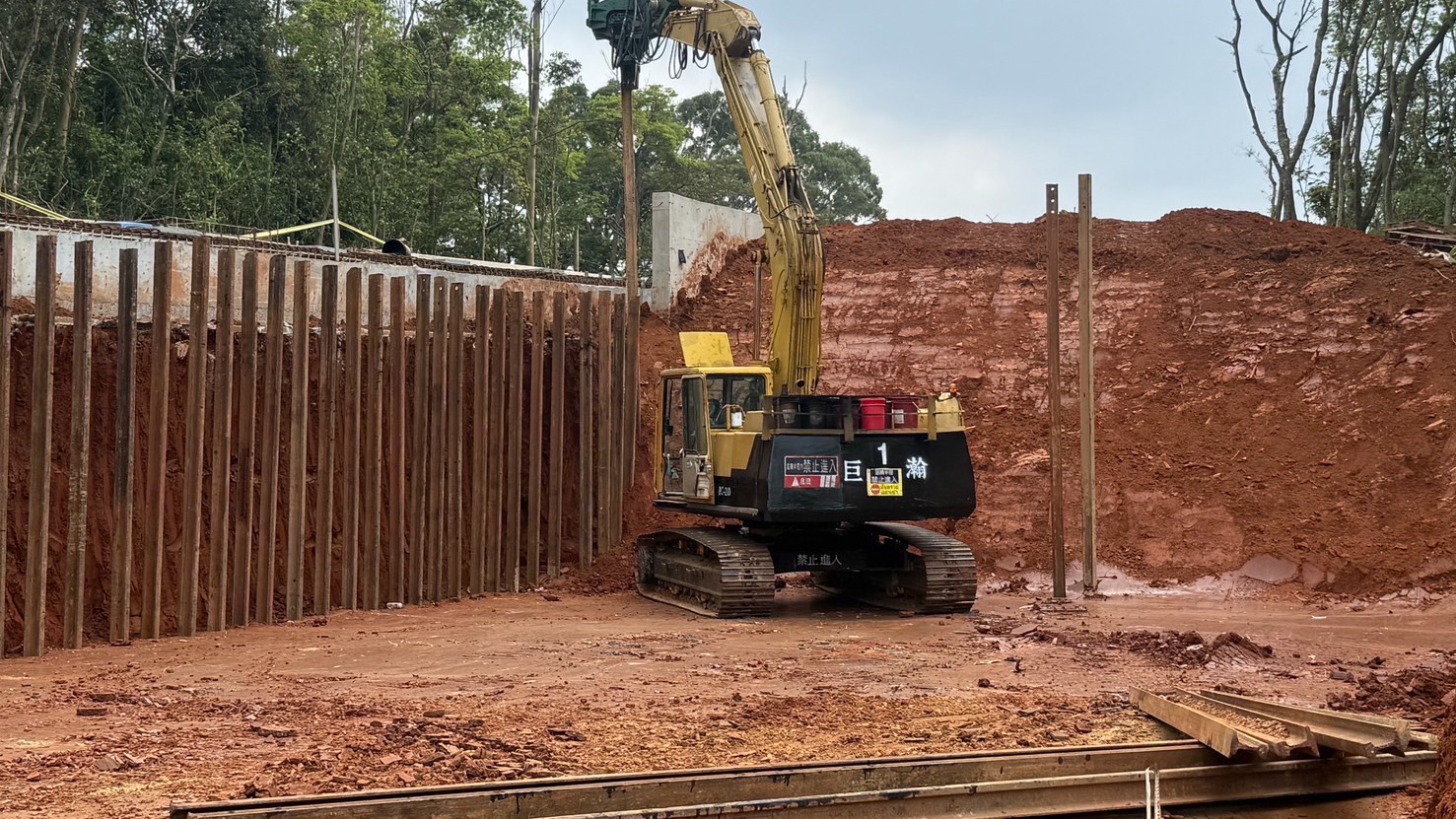

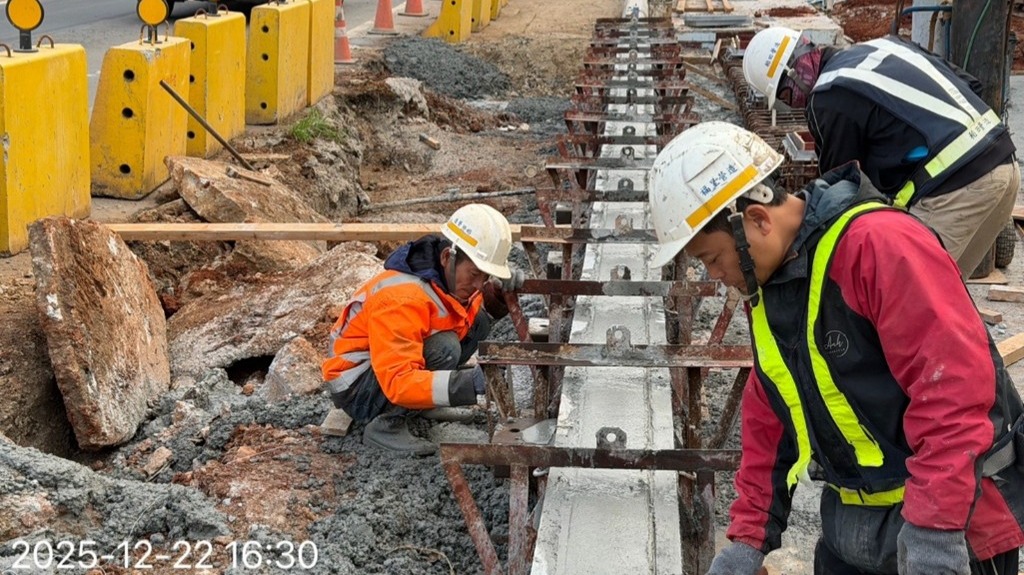

五岔路口水溝鋼模組立

五岔路口水溝鋼模組立

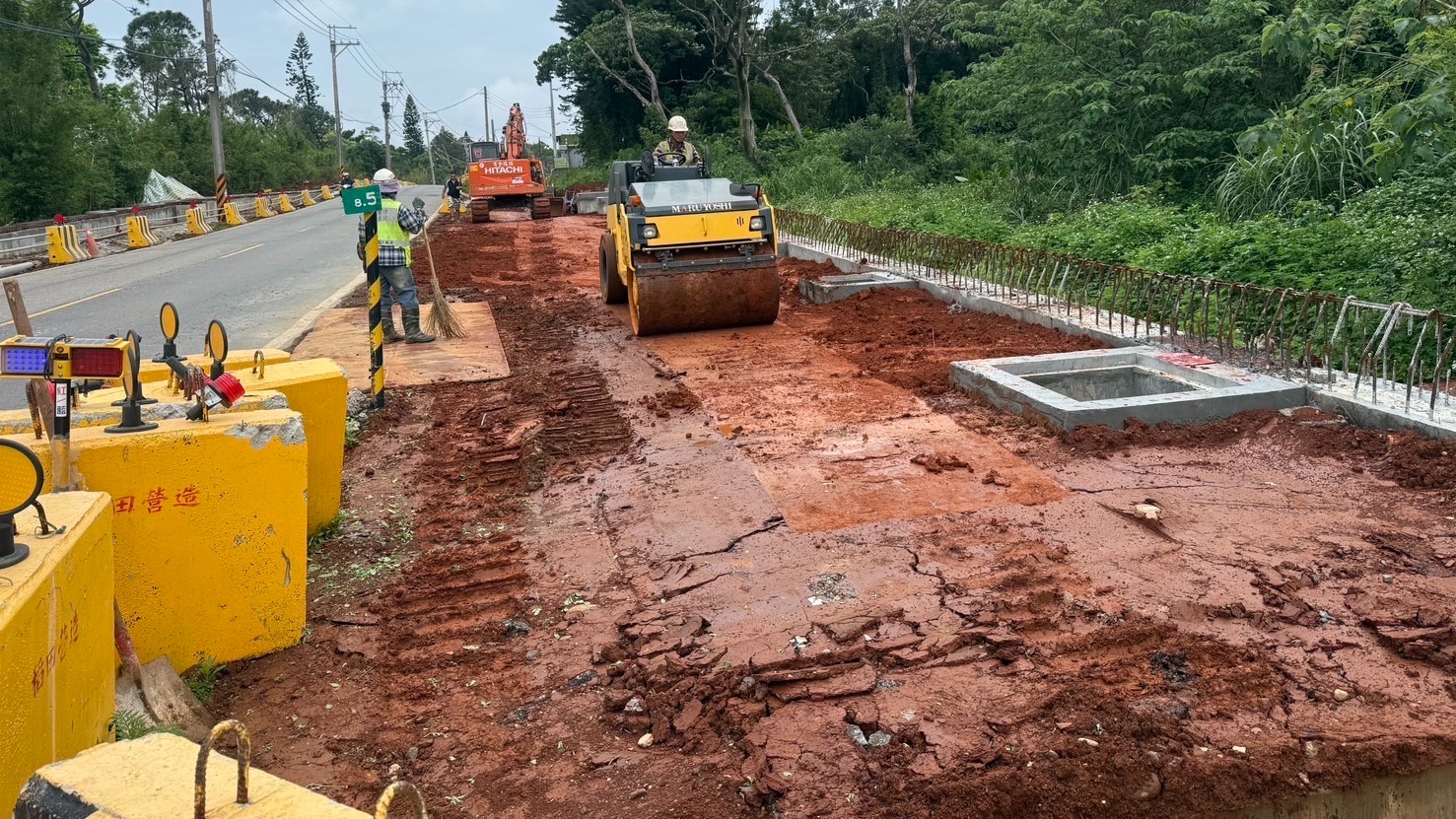

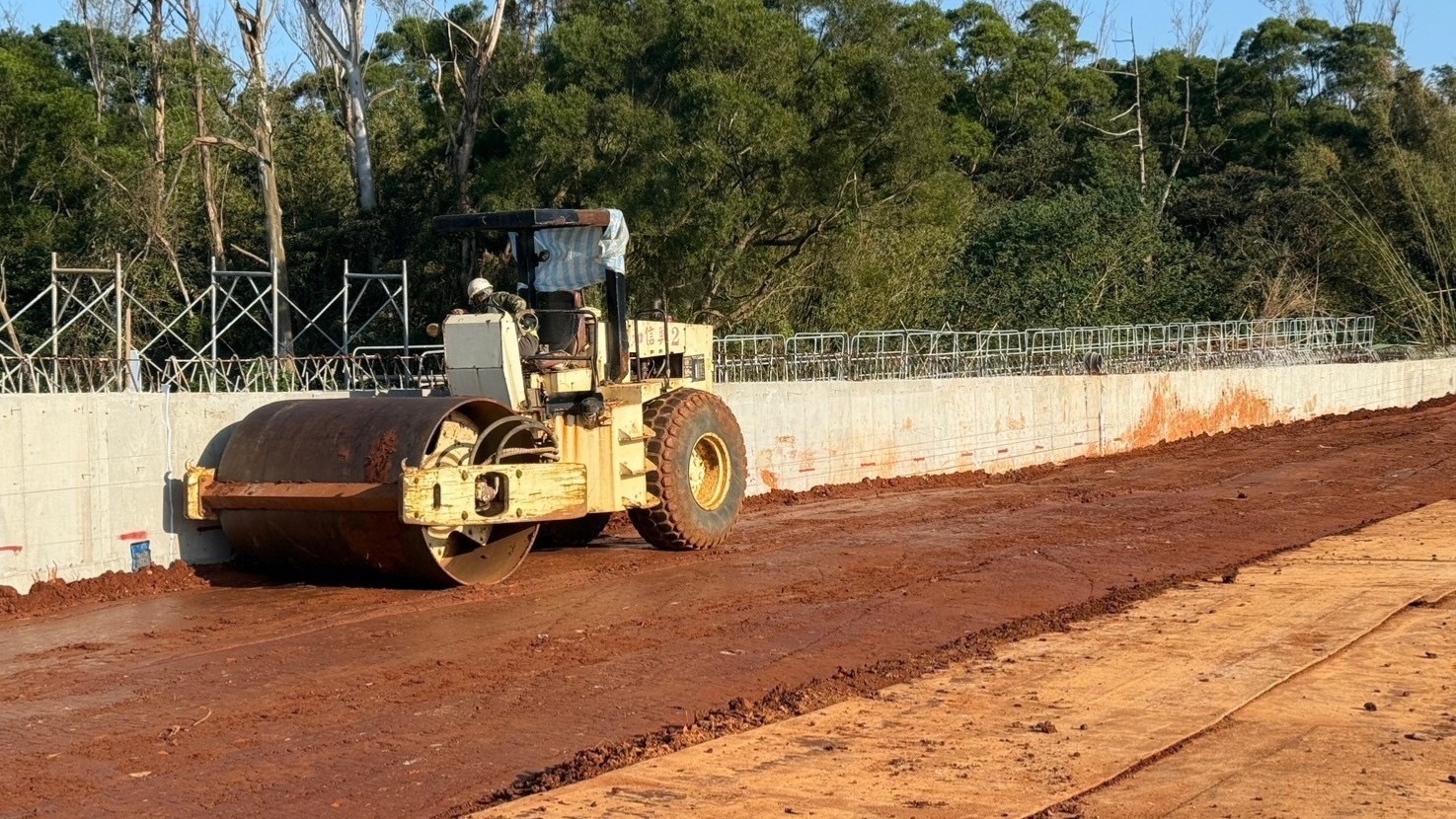

路基回填夯壓

路基回填夯壓

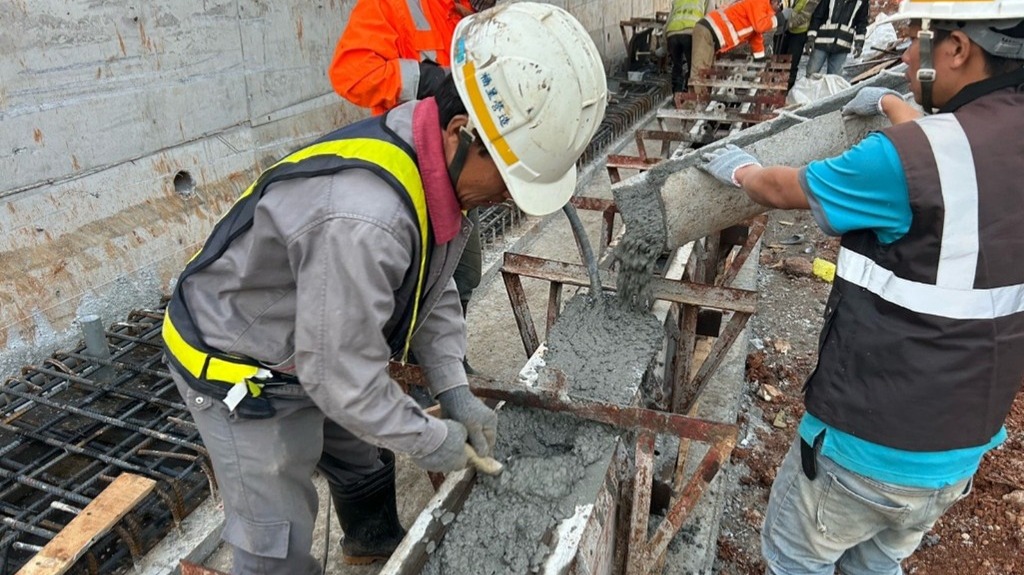

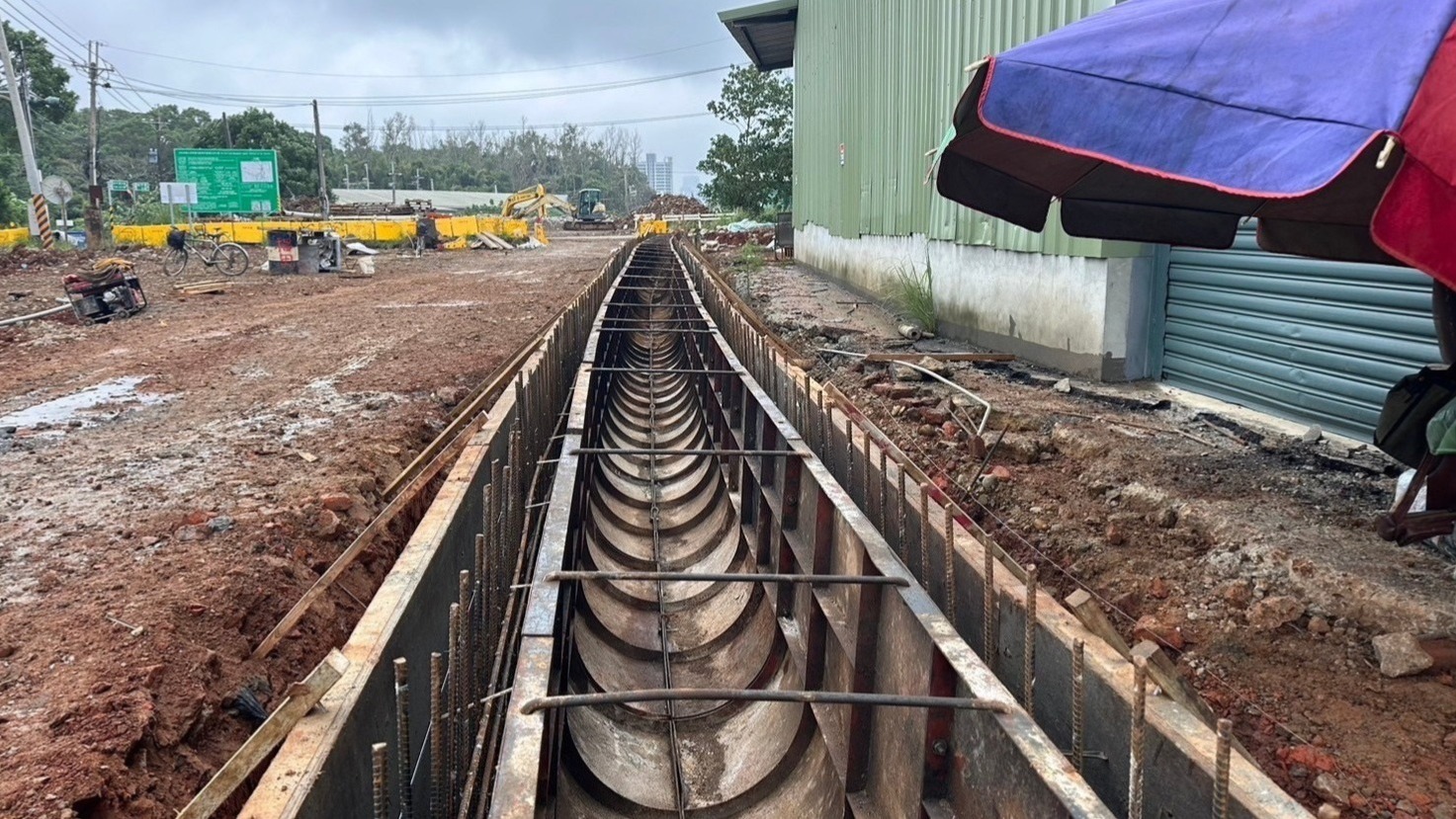

出流管制滯洪池模板組立

出流管制滯洪池模板組立

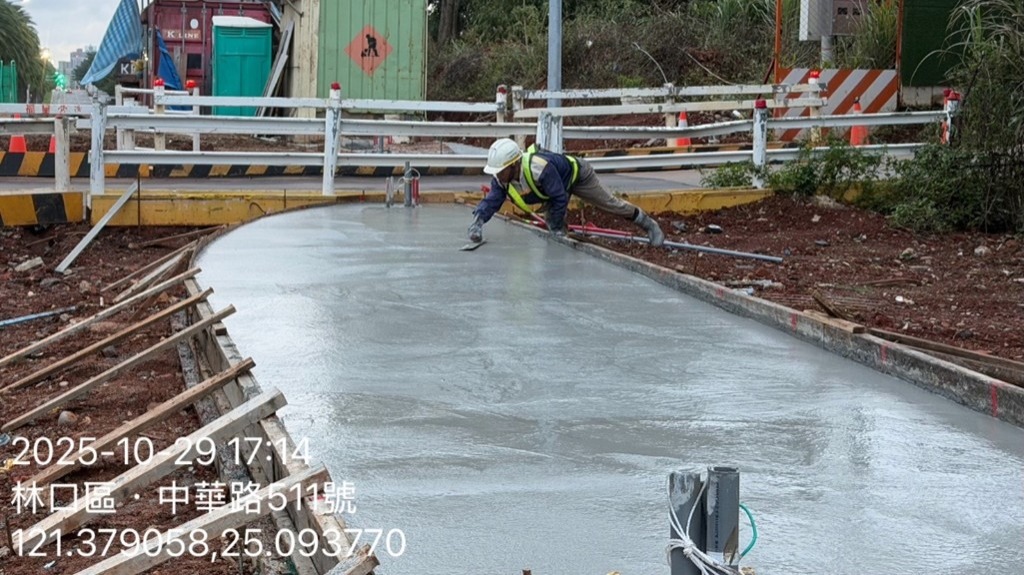

人行道混凝土鋪面澆置

人行道混凝土鋪面澆置

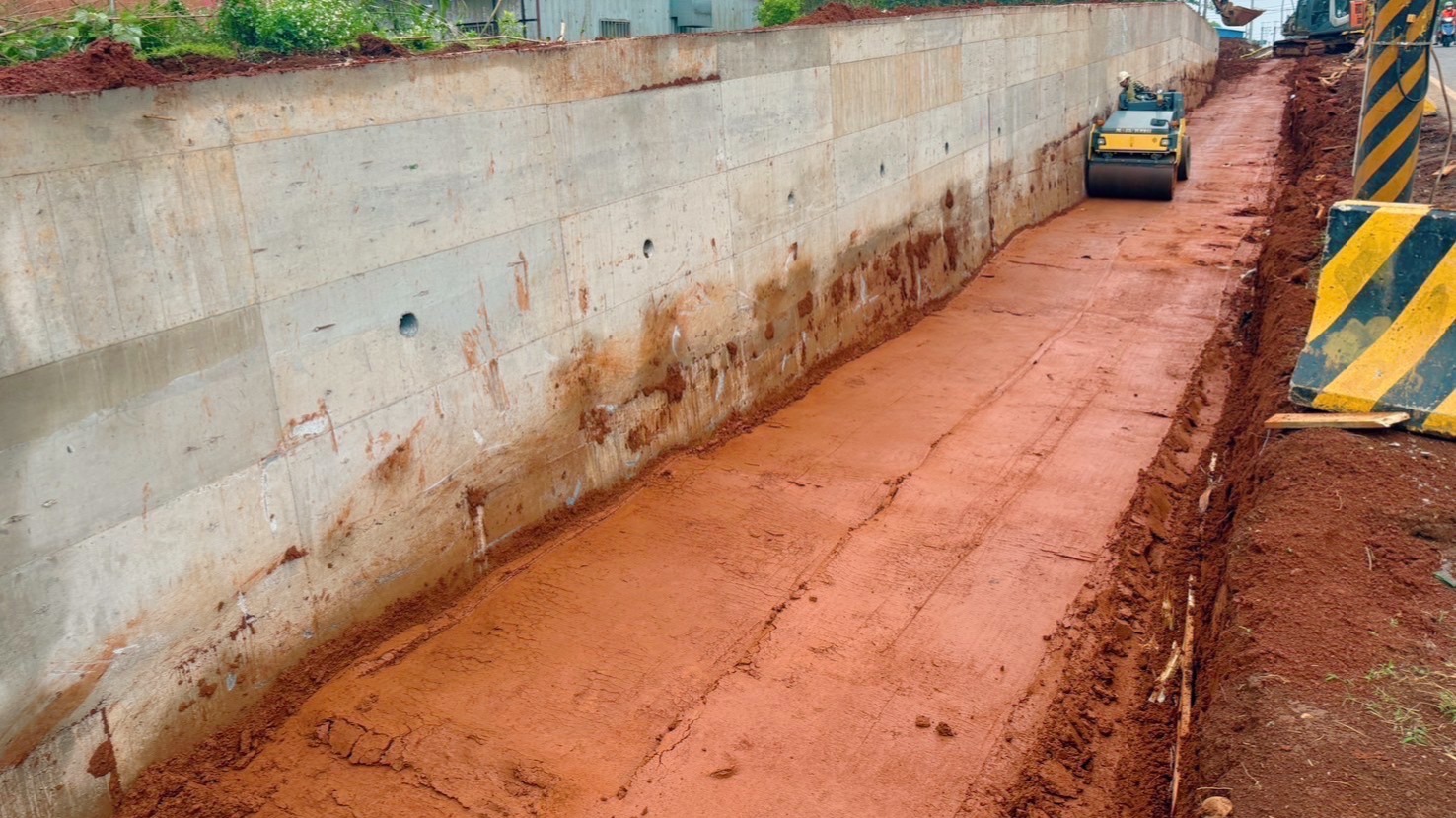

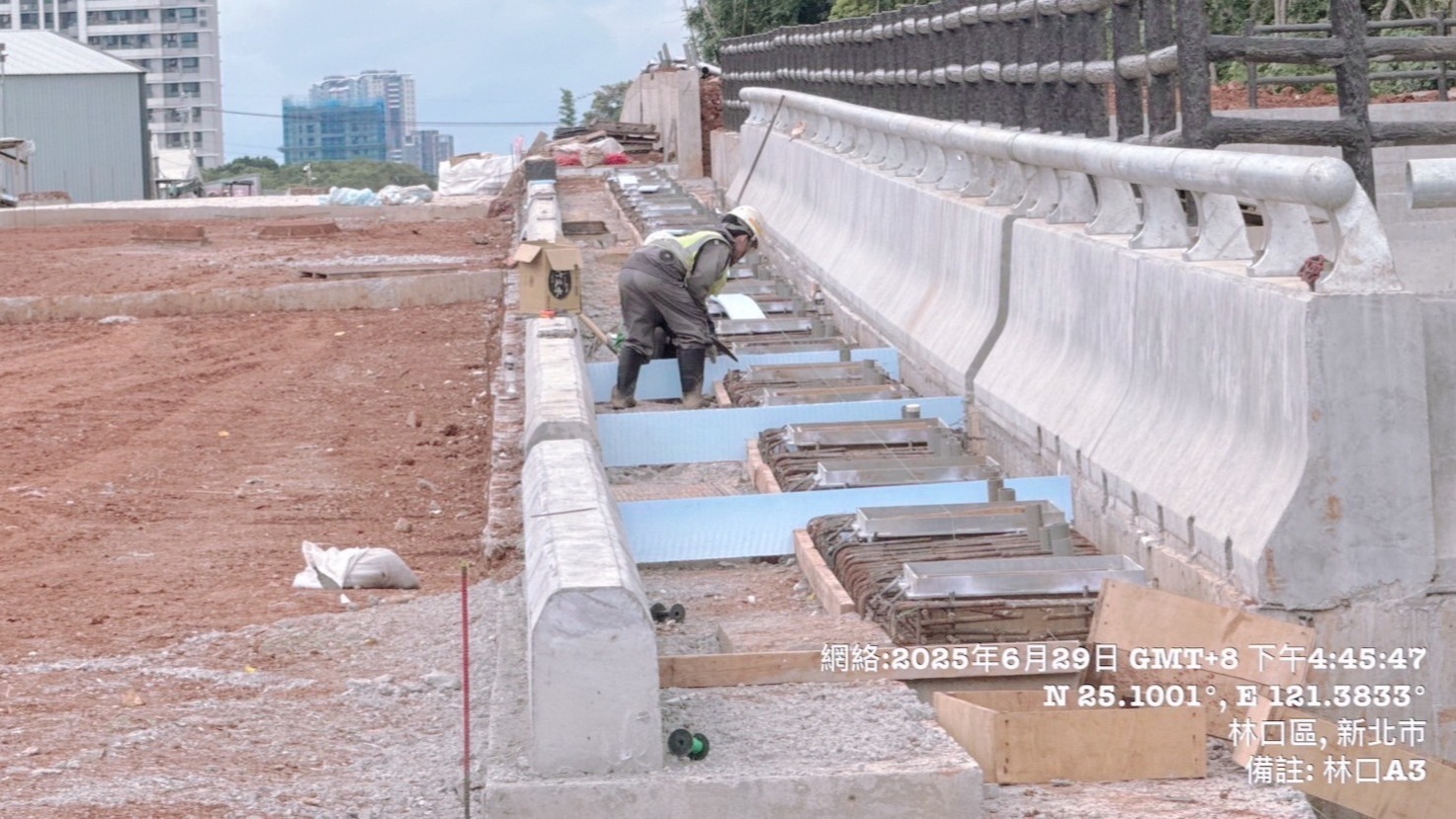

 出流管制滯洪池臨時擋土牆打設

出流管制滯洪池臨時擋土牆打設

拓寬路段水保滯洪池上方道路覆土回填

拓寬路段水保滯洪池上方道路覆土回填

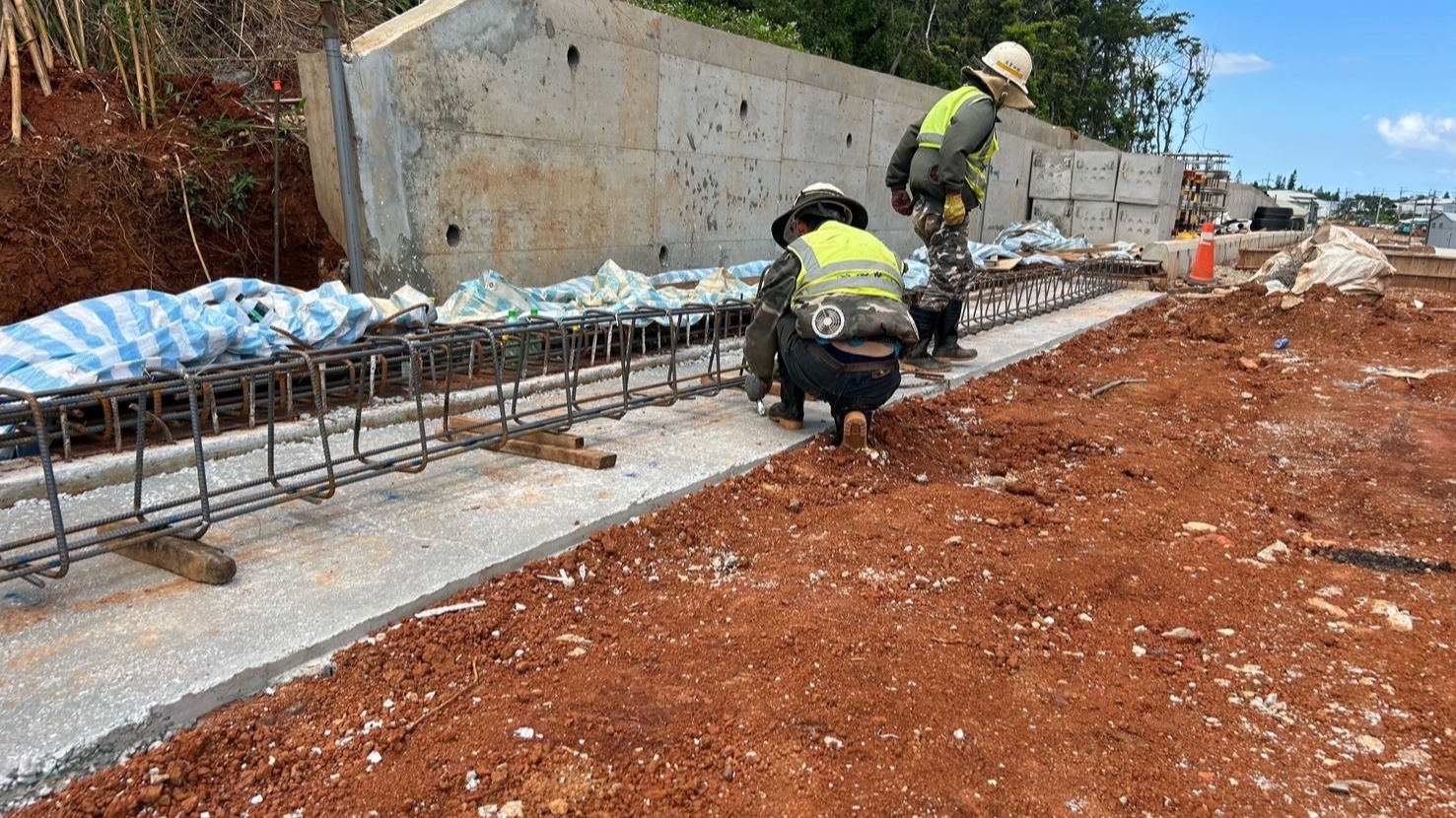

拓寬路段擋土牆回填夯實

拓寬路段擋土牆回填夯實

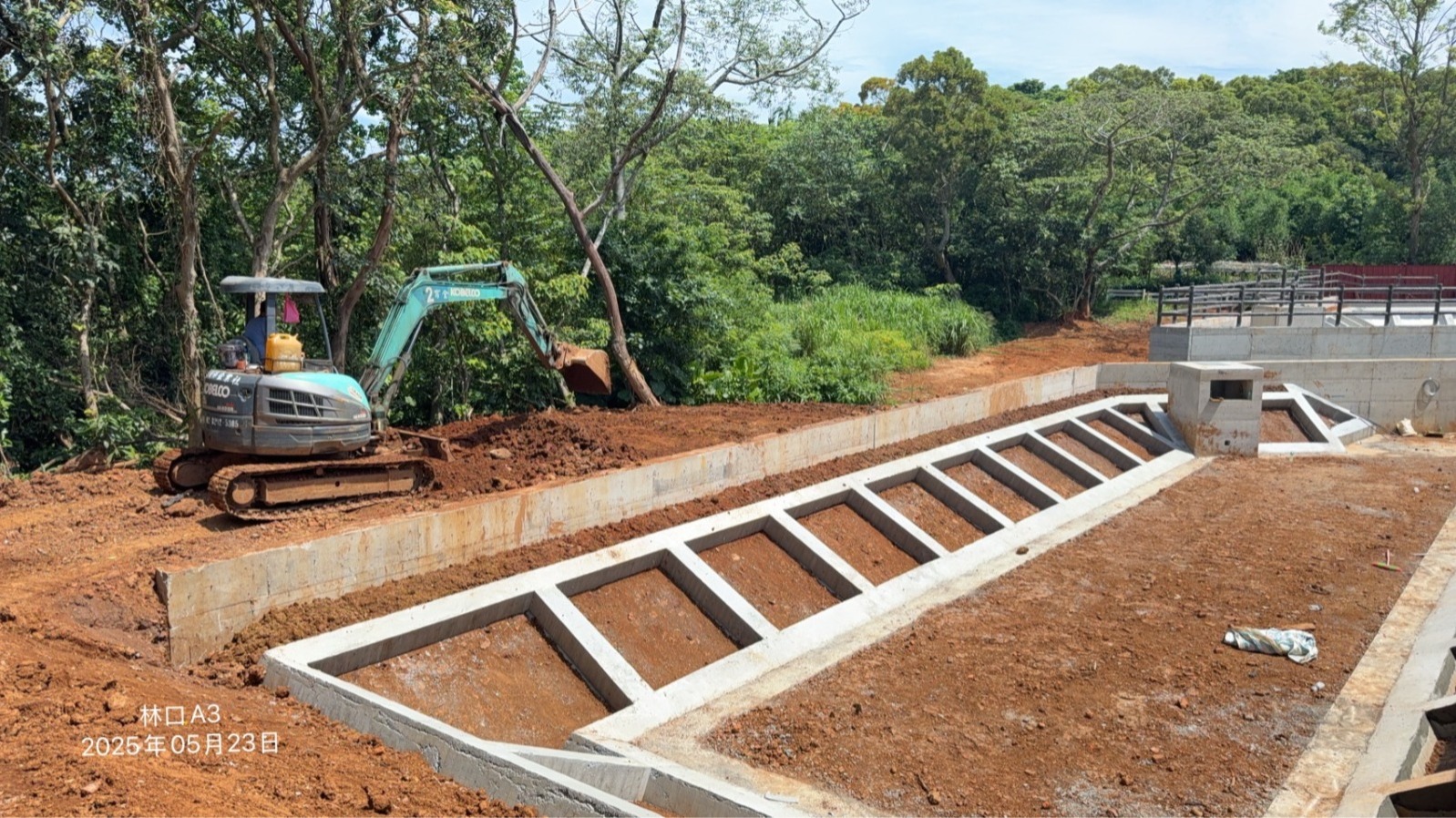

出流管制DP04滯洪池施作

出流管制DP04滯洪池施作

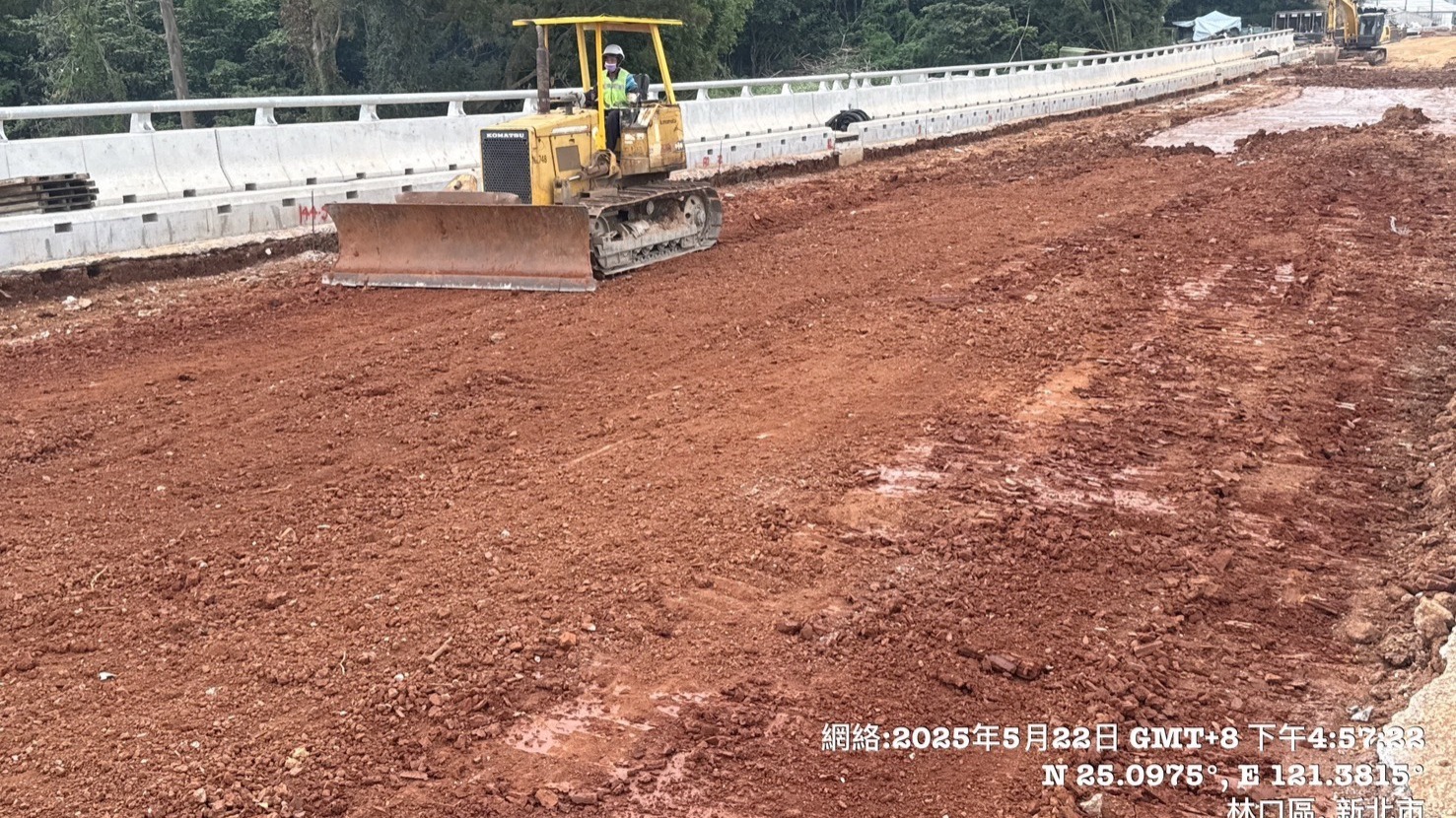

路基整理

路基整理

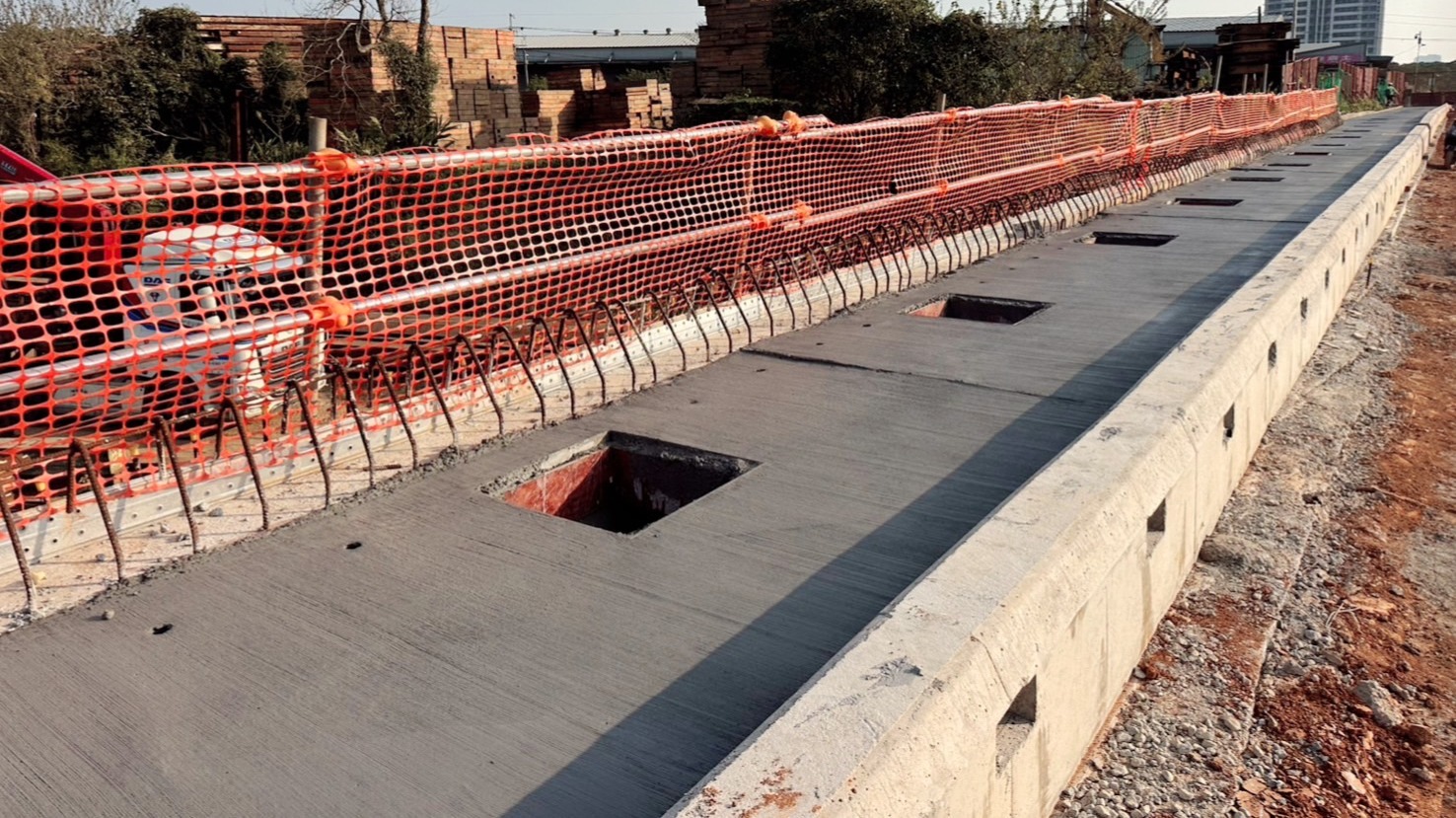

人行道鋪面施作

人行道鋪面施作

路緣石鋼筋綁紮

路緣石鋼筋綁紮

粗級配再生瀝青混凝土鋪築

粗級配再生瀝青混凝土鋪築

底層AC鋪築、黏層灑佈

底層AC鋪築、黏層灑佈

人行道澆置、粉光、拉毛

人行道澆置、粉光、拉毛

人行道分隔緣石施作

人行道分隔緣石施作

人行道分隔緣石澆置

人行道分隔緣石澆置

土方遠運台北港

土方遠運台北港

管線單位電力纜線佈纜

管線單位電力纜線佈纜

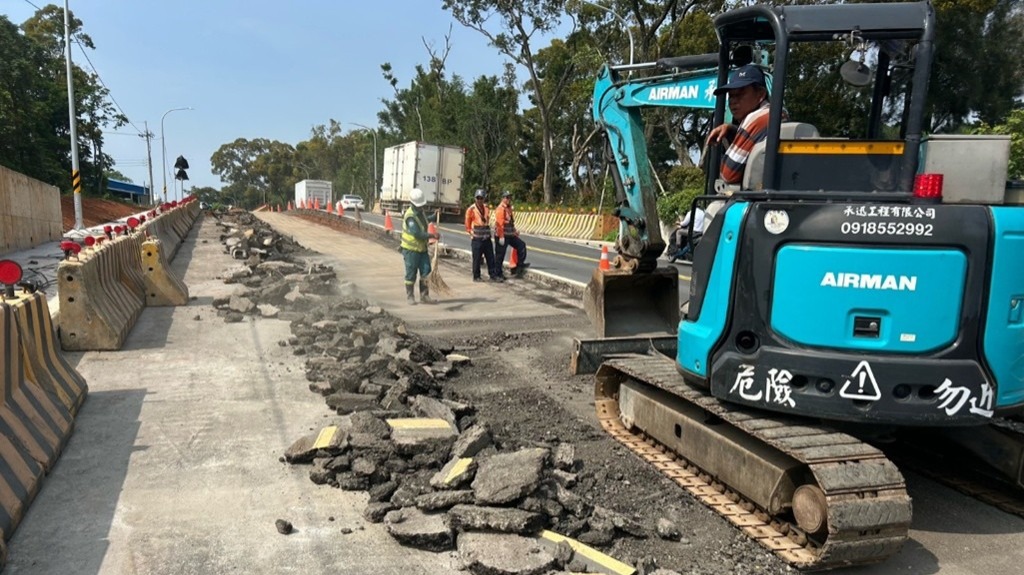

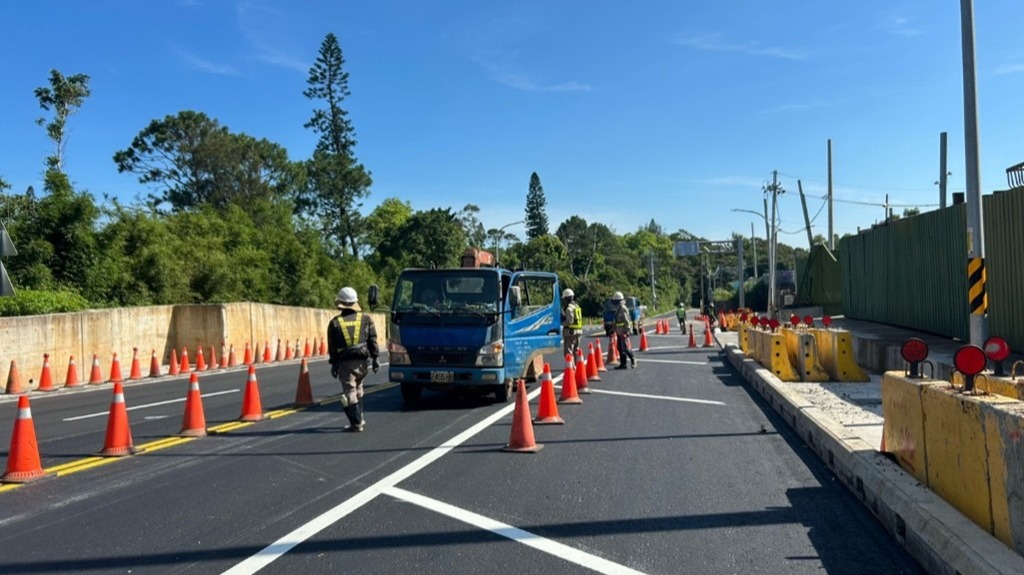

交維改道前置作業(右:9k 290~9k 994)

交維改道前置作業(右:9k 290~9k 994)

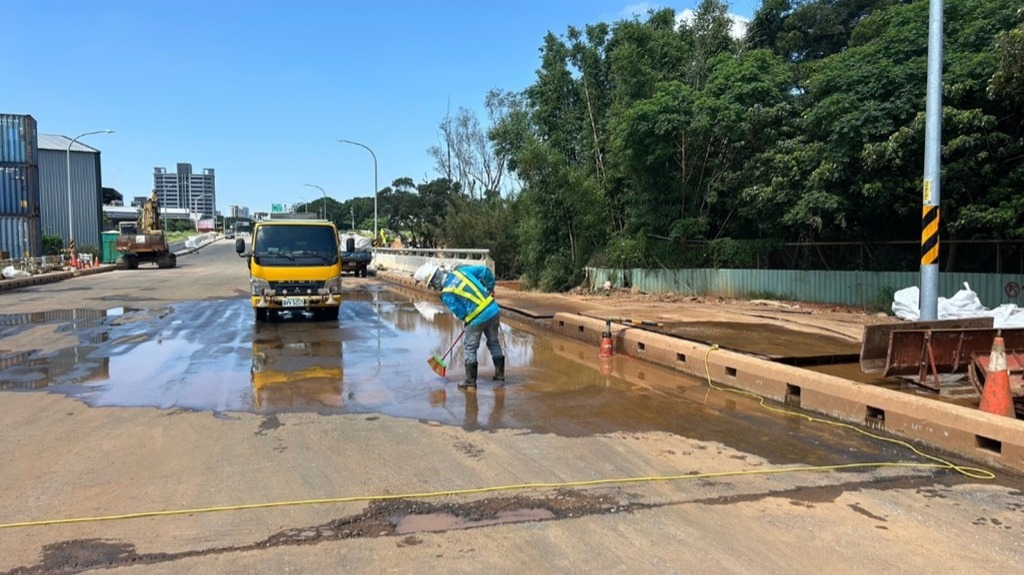

新闢段面層舖築前路面清潔

新闢段面層舖築前路面清潔

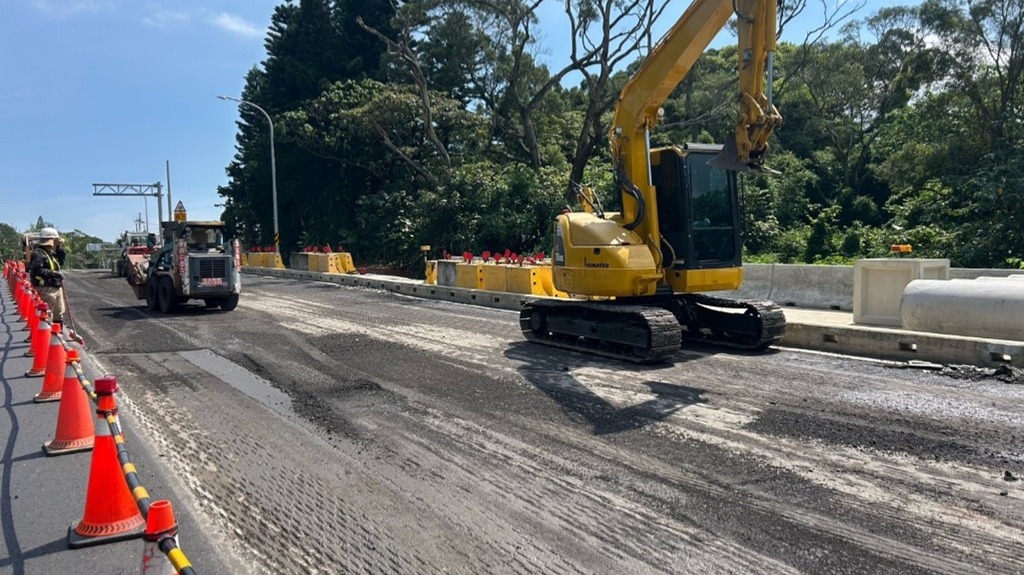

拓寬段AC面層舖築、黏層灑佈(左:8k 840~9k 965)

拓寬段AC面層舖築、黏層灑佈(左:8k 840~9k 965)

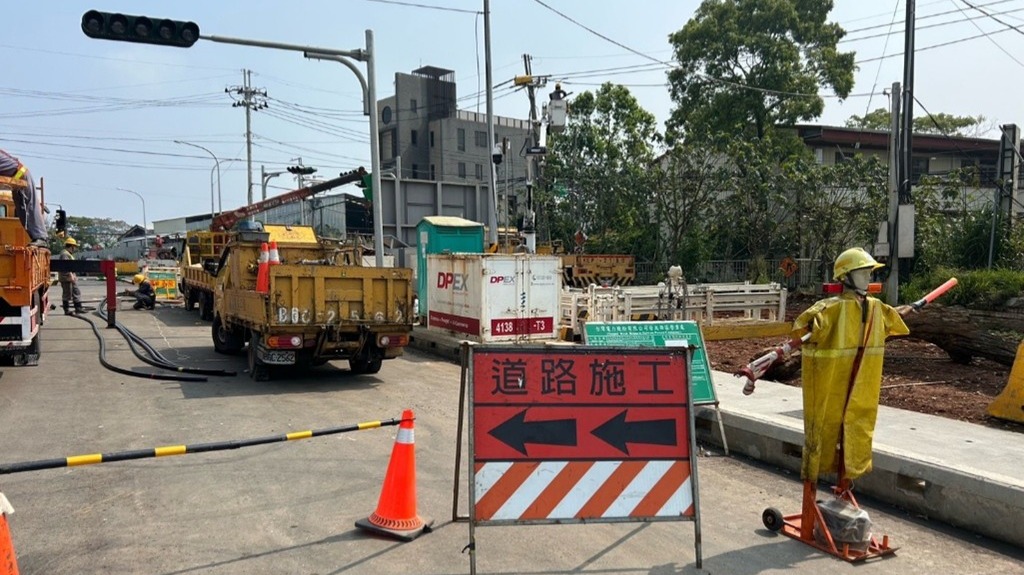

交維改道

交維改道

竣工通車典禮

竣工通車典禮

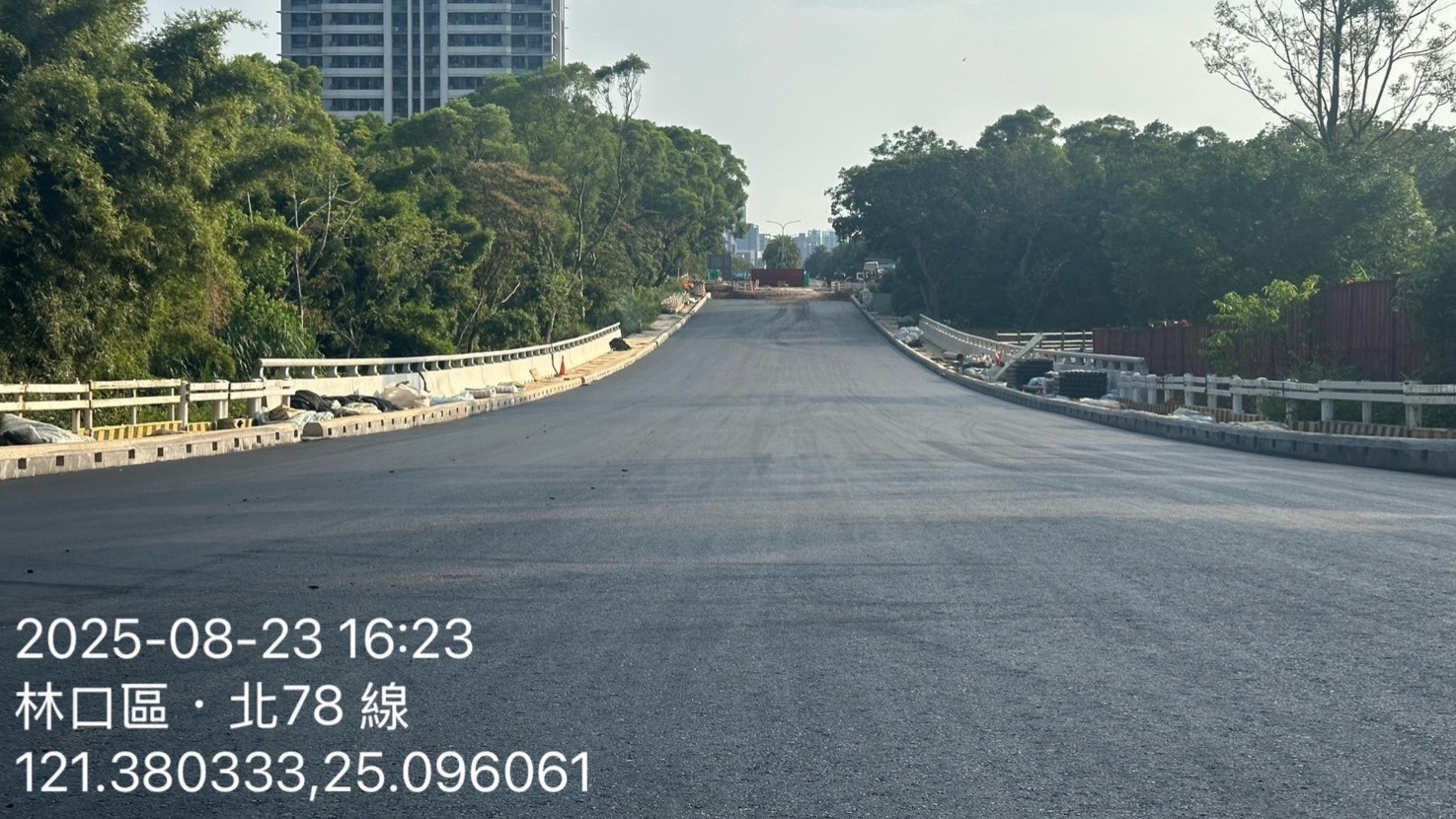

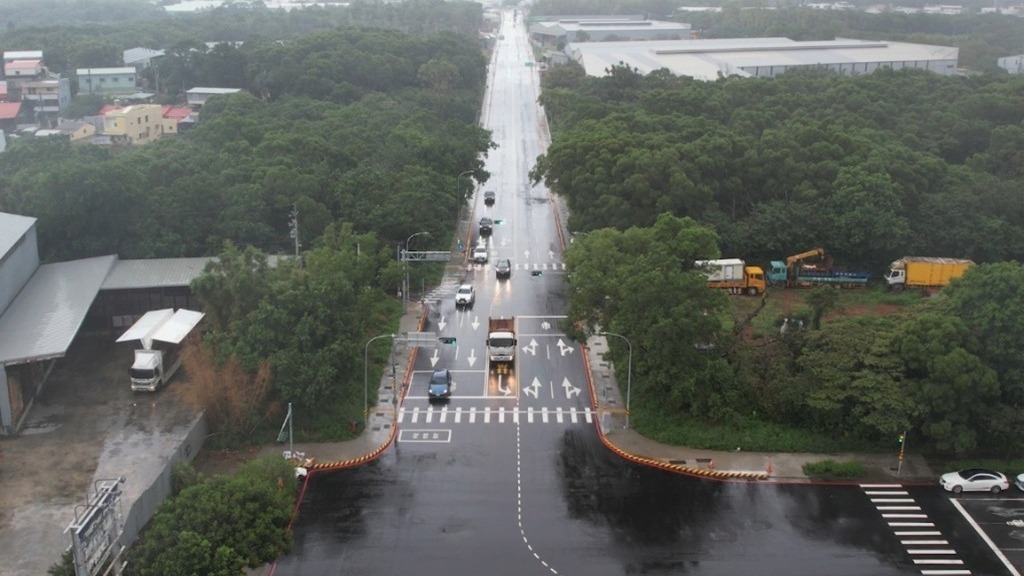

115年8月3日開放通車後現況照片(拓寬段)

115年8月3日開放通車後現況照片(拓寬段)

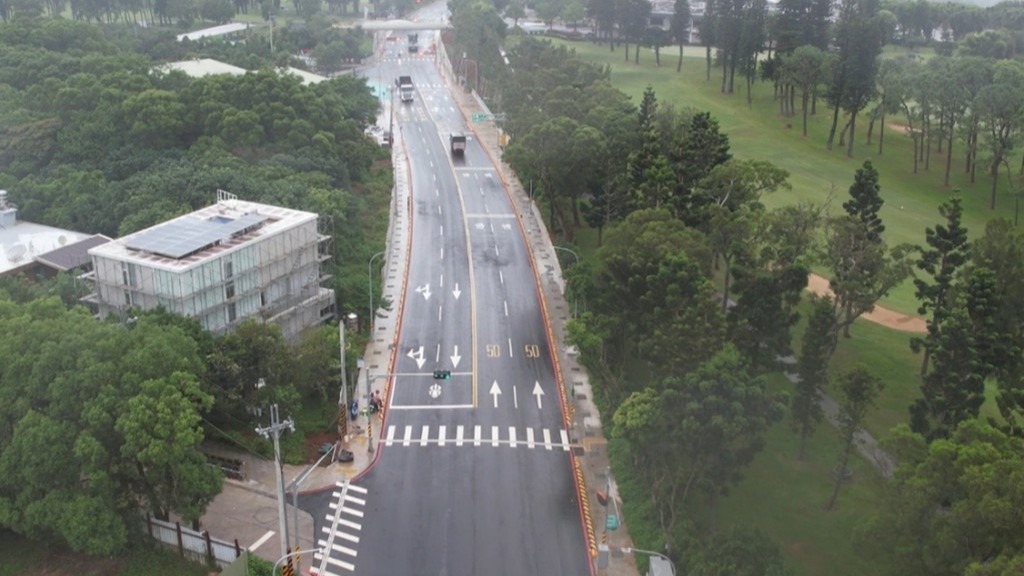

115年8月3日開放通車後現況照片(新闢段)

115年8月3日開放通車後現況照片(新闢段)

機關聯絡人

用地科 -吳重養 , 聯絡電話:86871266分機5209

參考資料

中央地方攜手合作 紓解林口端交通壅塞 新闢林口A3計畫道路動土典禮(另開新視窗)
侯友宜視察A3計畫與南勢國中工程進展 林口交通與教育建設再升級 (另開新視窗)
視察A3計畫道路新闢工程 侯友宜:完善交通網絡帶動林口發展 (另開新視窗)
朱惕之副市長見證A3計畫道路竣工通車 串聯105市道 林口八里交通再升級(另開新視窗)
