捷運新北樹林線(萬大線第二期)

更新日期:2021/03/08

捷運新北樹林線(萬大線第二期)
地區:新莊區,土城區,樹林區
主管機關: 捷運工程局

為紓解土城、樹林及新莊運輸走廊交通壅塞,以及提高土城、樹林及新莊地區沿線土地使用效益,計畫自LG08站延伸,沿土城金城路、中華路,再轉城林大橋南側,跨越大漢溪後,進入板橋溪城路西側左轉樹林中華路,轉接八德街、大安路後,轉回樹林中正路續行至新莊中正路止,興建捷運新北樹林線計畫,全長約13.3公里,全路線段皆為新北市境,設2座地下車站及11座高架車站。

捷運新北樹林線工程行經路線皆為本市境內,惟建設主管機關為臺北市政府捷運工程局,土地開發主管機關為本局,為積極辦理並提前推動,本計畫自101年起編列預算提前辦理第二期工程周邊土地開發及財務計畫,並於107年10月17日獲行政院核定。

目前已完成基本設計並同步辦理都市計畫變更作業及土建細部設計作業,土建細部設計DQ125及DQ126標分別於108年7月8日及12日決標,並於108年7月11日及26日啟動設計作業,109年6月4日完成土建標期中設計成果文件提送,109年8月3日提送工程結構機電界面整合圖說期終文件提送,於109年底完成土建細部設計作業,其中CQ880區段標已於110年2月9日上網招標、CQ890標預定4月上網招標。預計於110年完成工程招標作業及辦理工程開工,全線預計於117年底完工。

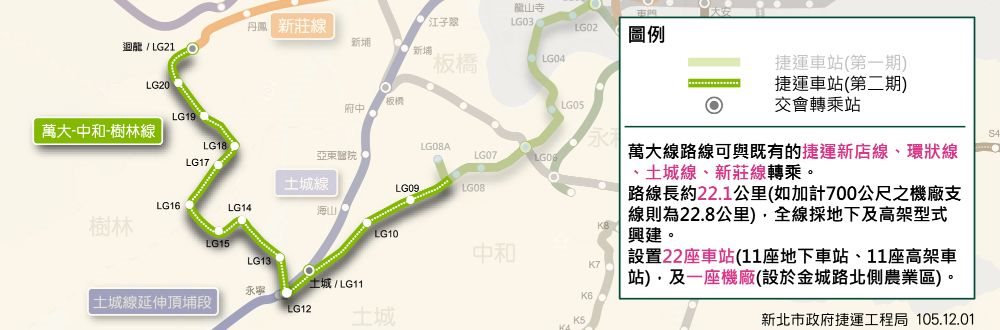

萬大-中和-樹林線串連臺北市中正區、萬華區與新北市永和區、中和區、土城區及樹林區,並可與捷運新店線、環狀線、土城線與新莊線轉乘,強化捷運路網的完整性與便利性。
