捷運萬大中和線(施工中)

更新日期:2023/01/09

捷運萬大中和線(施工中)
地區:中和區,永和區,土城區
主管機關: 捷運工程局

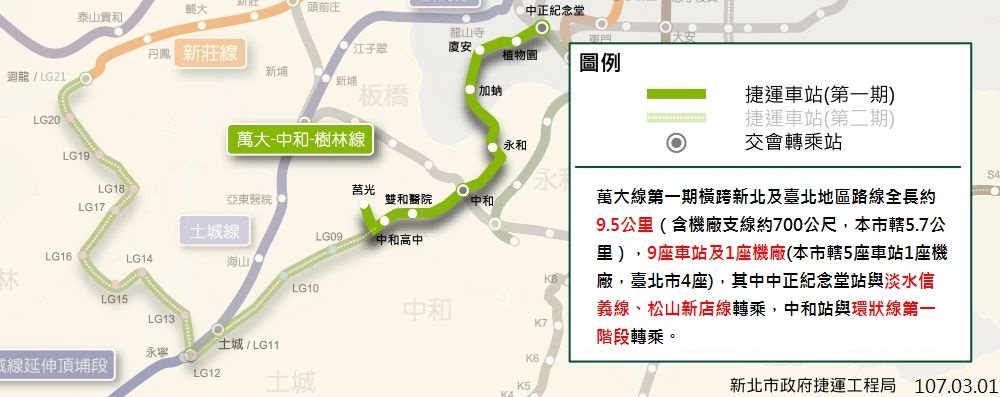

為紓解中和、永和及土城運輸走廊交通壅塞,以及提高中和、永和及土城地區沿線土地使用效益,計畫自中正紀念堂站向西行南海路、西藏路、萬大路、富民街,地下穿越新店溪接永和保生路轉中和中山路、連城路興建捷運萬大中和線,並於中和土城交界設置機廠,全長9.5公里(含機廠支線),共設9座車站,其中本市所轄路線長度共計5.7公里、計5座車站,預計於114年底完成計畫。

捷運萬大中和線通車後,民眾搭乘捷運由中和高中至中正紀念堂旅行時間約17分鐘(開車約26分鐘),除節省大量旅行時間成本外,同時將可紓解中和、永和運輸走廊交通壅塞、提高中和、永和地區沿線土地使用效益。

本計畫各土建工程均已全面展開施作中,臺北市政府捷運局積極趕工進度,目前施工情形如下:

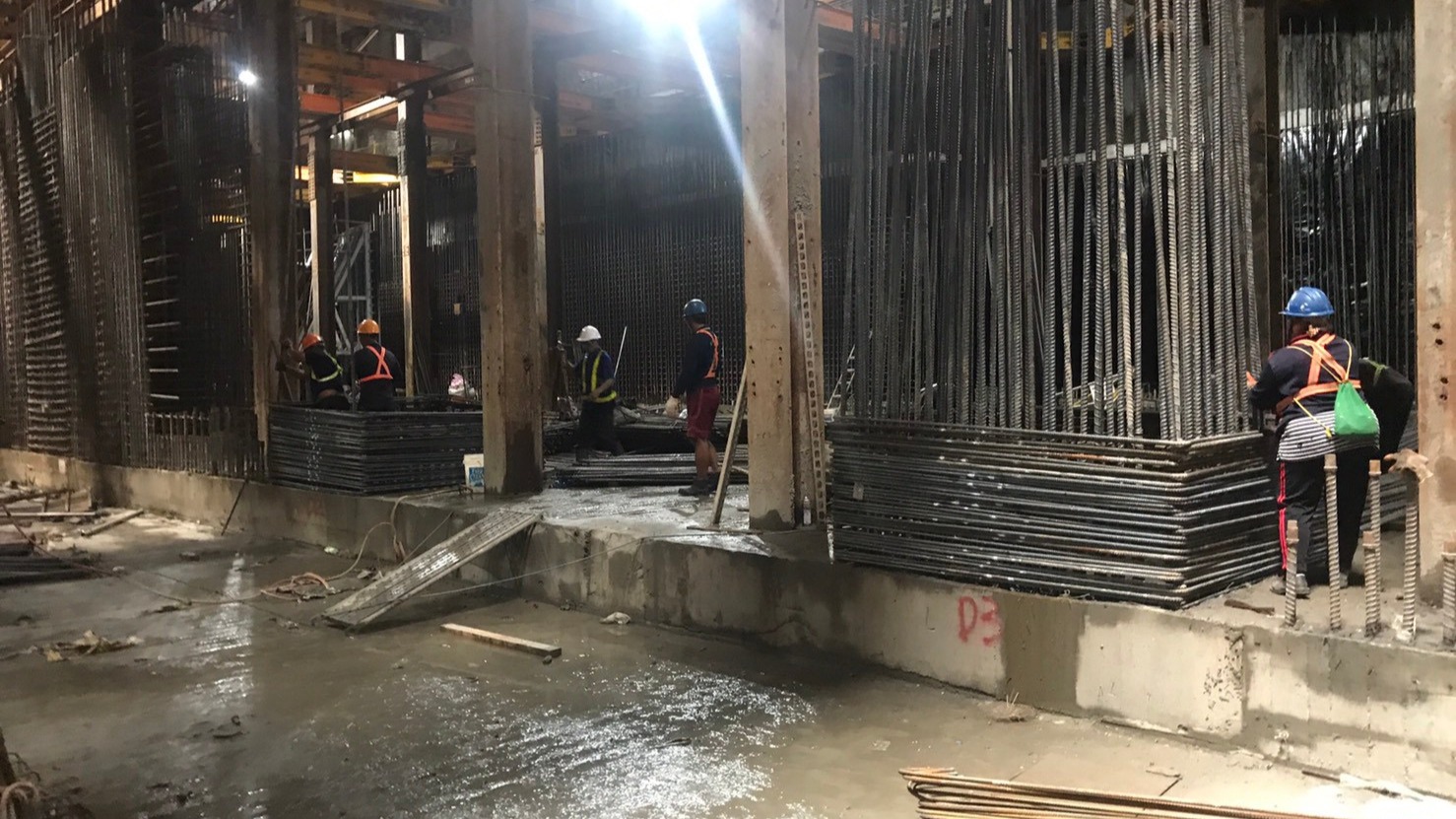

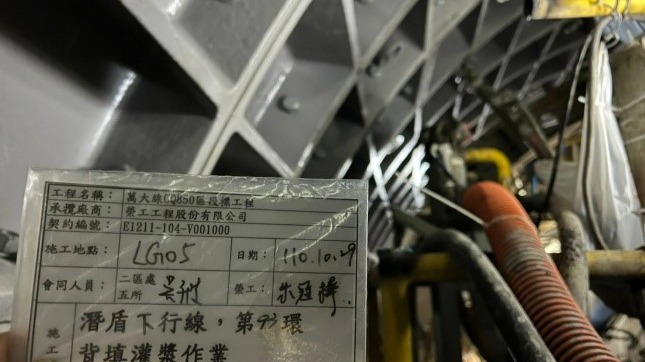

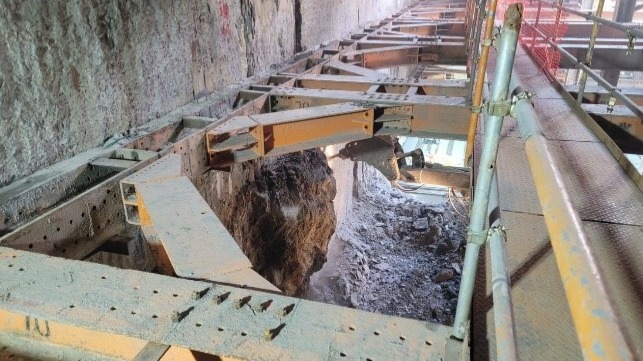

一、永和區CQ850區段標:工程範圍自新北市永和區保生路右轉中山路、連城路到連城路與景平路口之LG06車站東側。目前施作站體B3層北側月台之電扶梯及樓梯結構施作、B2層機房隔間牆施作、 B1層隔間牆施作、車站頂板施作。CP6連絡通道:CP6通風豎井B3層側牆施作完成,B3承重牆結構施作。潛盾隧道:下行線已於111年11月11日出坑CP6,完成311m/1384m,預計112年1月9日從CP6再發進至LG06站;上行線掘進作業,完成289m/1370m,預計112年1月31日底出坑CP6(連絡通道)。
二、中和區CQ861標:工程範圍包含新北市中和區連城路與景平路口LG06車站,以及LG06車站與環狀線中和站(Y11車站)間36公尺之地下連通道。已於103年12月2日開工;目前施作站體頂版施作、上月台層月台施作、下月台層隔間牆施作。
出入口A:夾層管道間及夾層側牆施作及出入口B:筏基施作。

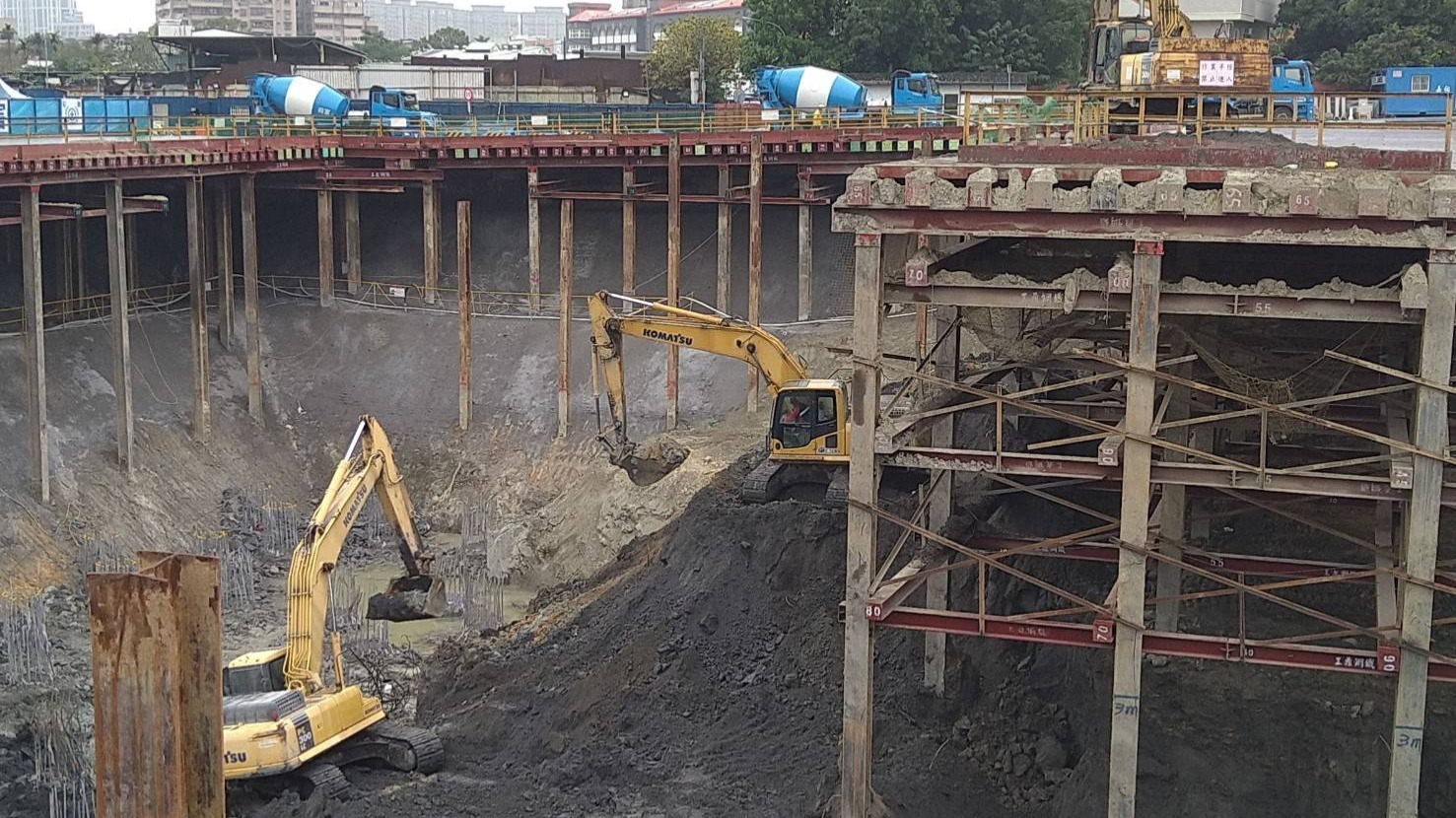

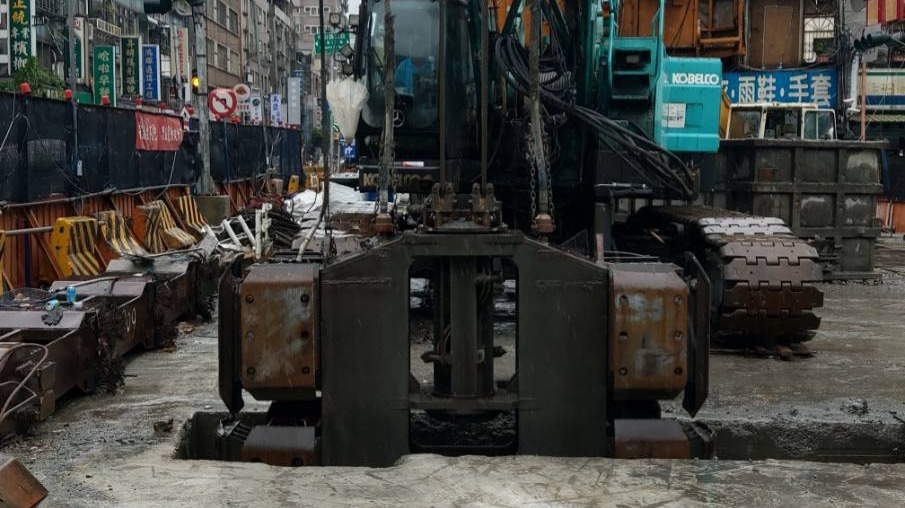

三、中和、土城區CQ860區段標:工程範圍自LG06車站西側起,沿新北市中和區連城路,西經錦和路附近設置LG07車站及一座中央避車線,再向西穿越中正路至員山路附近設置LG08車站,並至土城區金城路三段止。已於104年10月15日開工;各子標目前施作結構底版、側牆及頂版作業,LG07往LG06站潛盾隧道下行線步道施作完成,#1號潛盾機往LG06車站上行線進行仰拱淤泥清理,#2號潛盾機往CQ872下行線進行潛盾機到達作業,#3號機往LG08車站上行線目前完成476/495環。

四、土城區CQ870區段標:工程範圍包括金城機廠及LG08A車站,範圍係位於新北市土城區金城路與莒光路間。已於106年10月6日決標,已於106年12月15日開工;
871標:土軌廠場地清理、牽引動力變電站結構施作、通風豎井14N回填。
872B標:車站站體頂版結構完成、車站月台層及穿堂層隔間裝修施作、明挖覆蓋隧道頂版防水及軌道作業。
874A標:108.08.23竣工。

截至111年12月計畫進度68%。

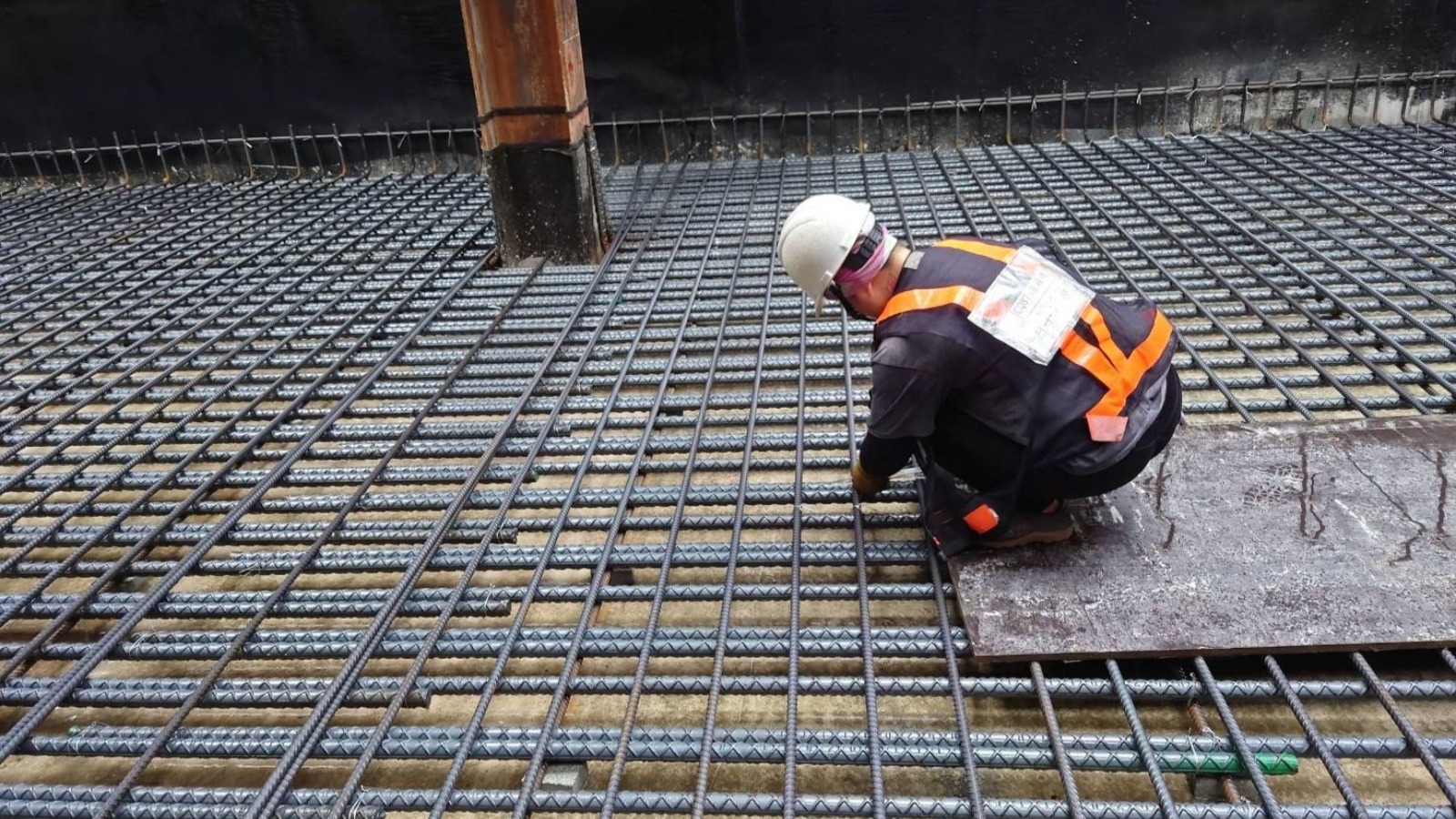

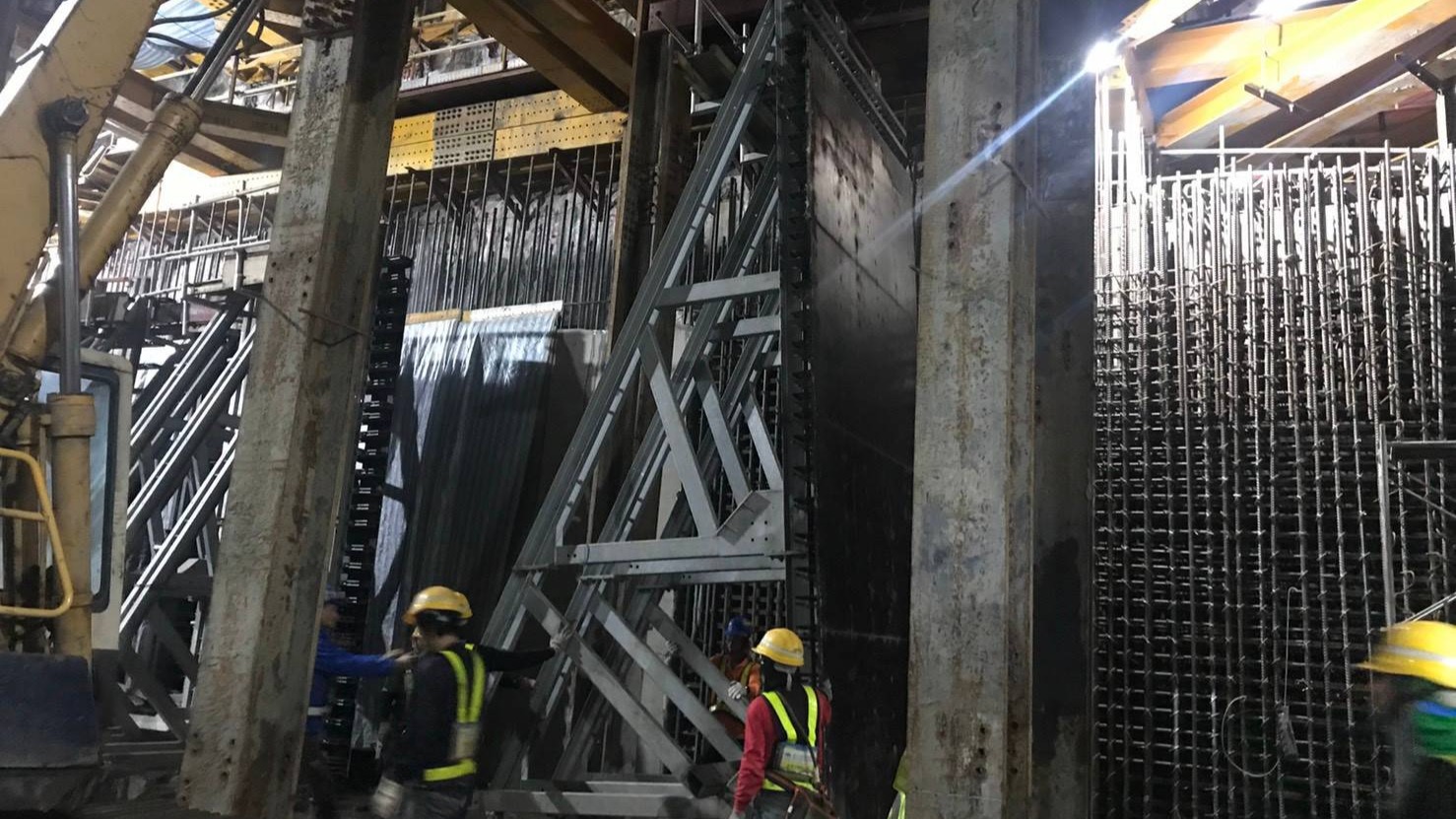

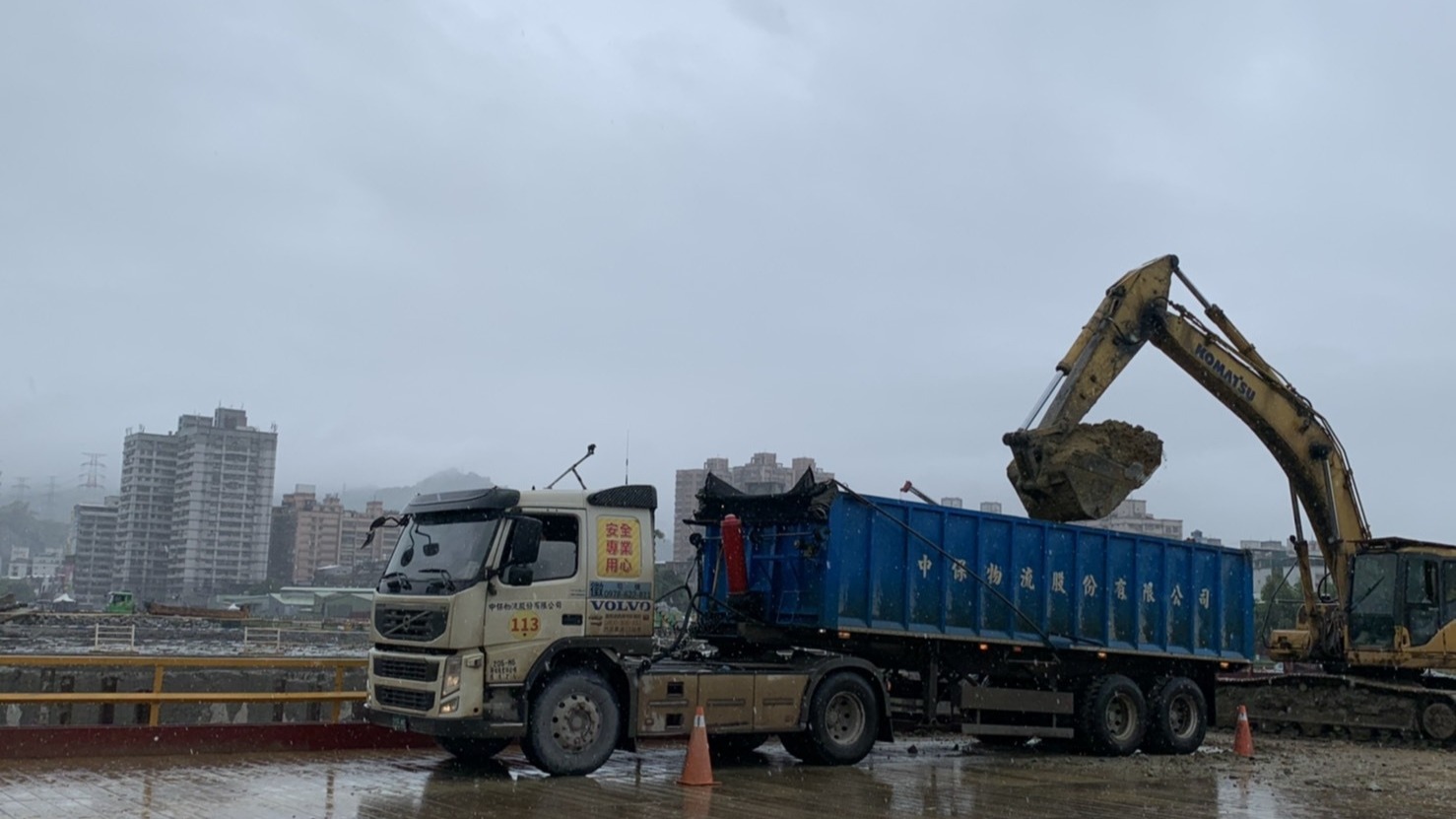

萬大-(18節塊B1F梁版綁紮) 萬大-(18節塊B1F梁版綁紮)

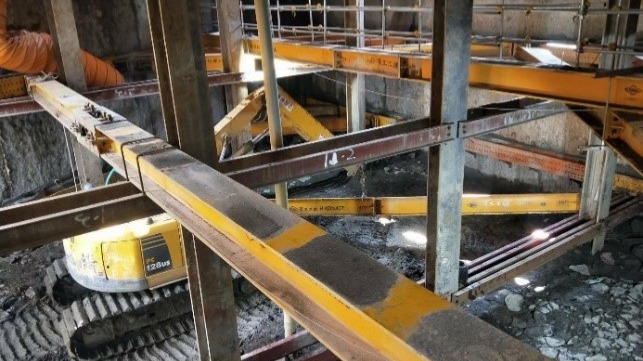

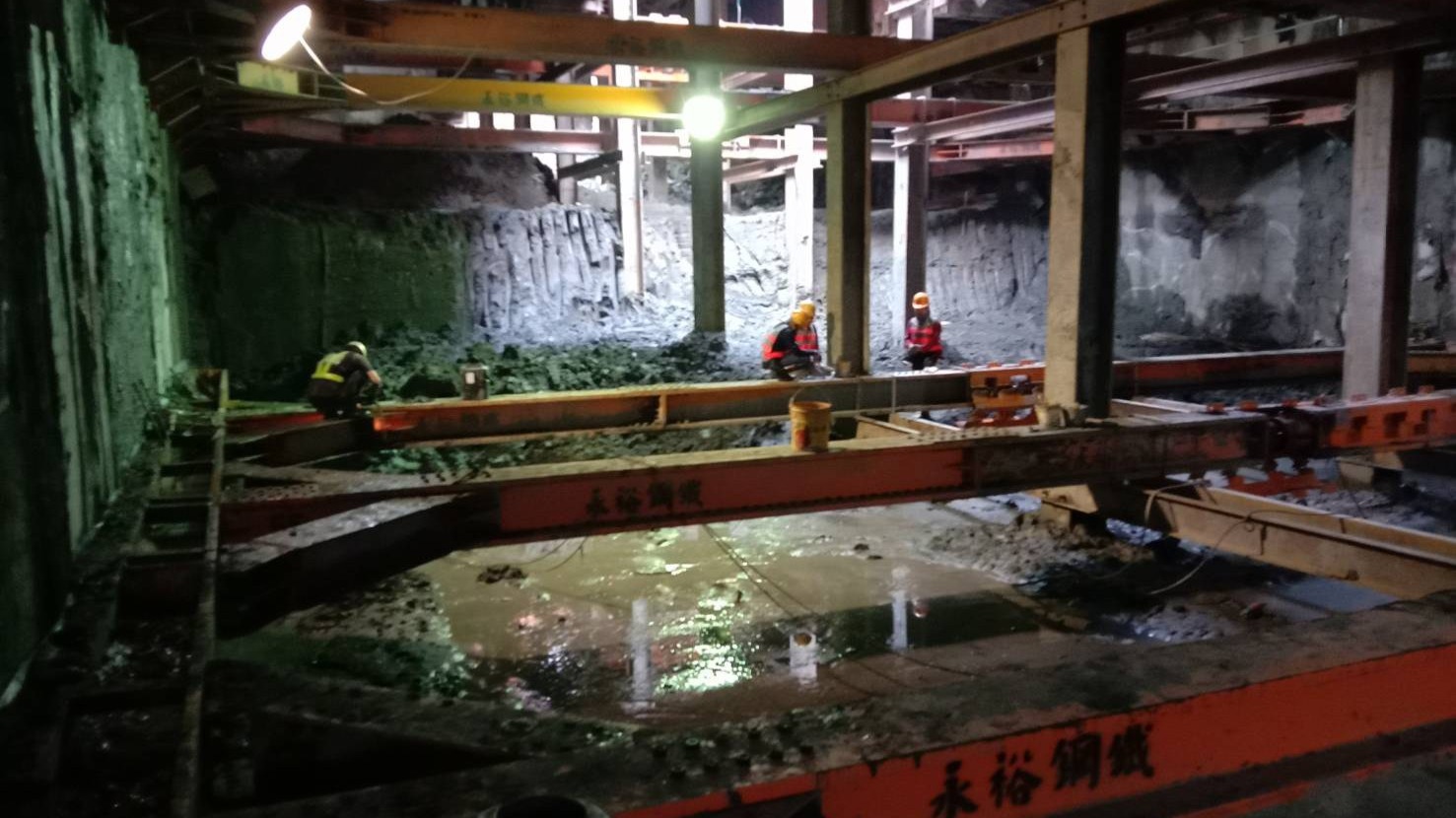

萬大-(中避線第13單元頂板支撐架組立) 萬大-(中避線第13單元頂板支撐架組立)

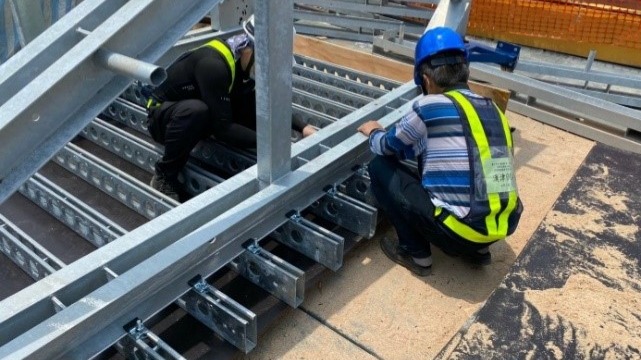

萬大-(頂版鋼筋加工) 萬大-(頂版鋼筋加工)
