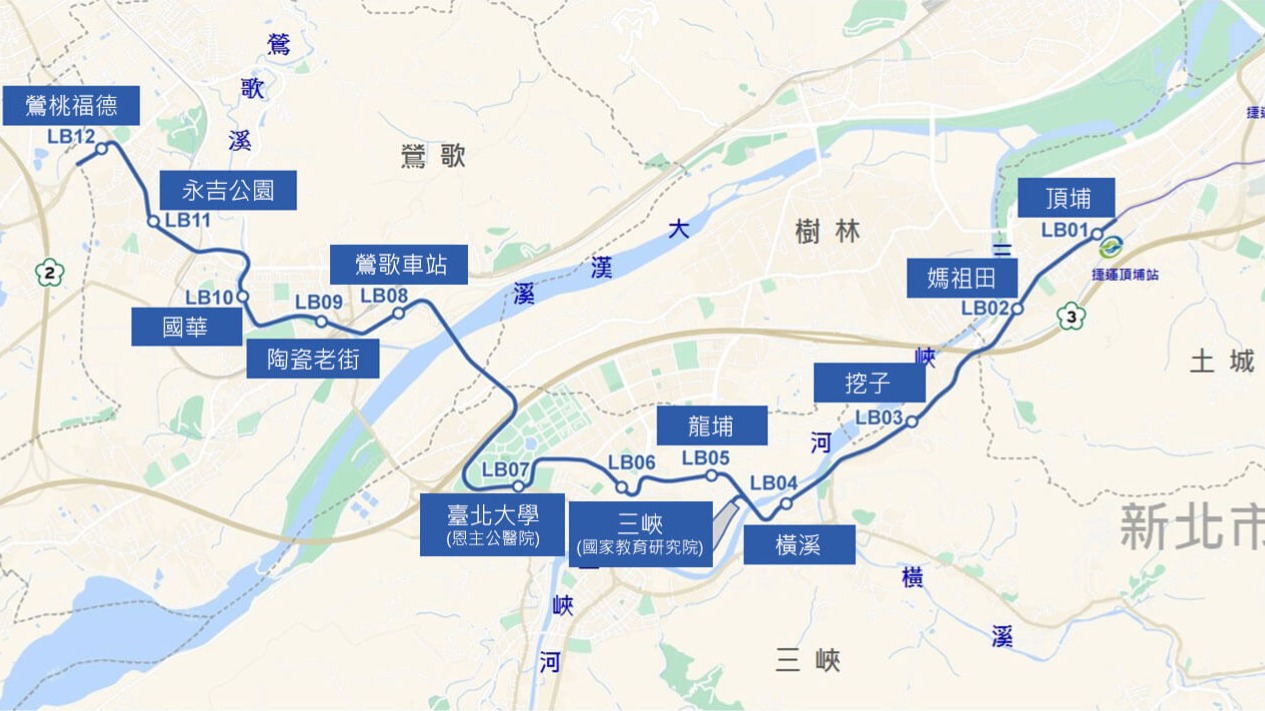

捷運三鶯線(施工中)

更新日期:2022/11/09

捷運三鶯線(施工中)
地區:土城區,鶯歌區,三峽區
主管機關: 捷運工程局

為有效紓解三鶯地區交通壅塞,結合桃園都會區捷運路網規劃,擴大臺北都會區捷運系統服務範疇,計畫自捷運土城線延伸之頂埔站起,沿土城中央路、三峽介壽路三段、由三榮駕訓班附近向西穿過農地至國立教育研究院旁,進入臺北大學特定區後,跨越北二高及大漢溪,至鶯歌再沿鶯歌溪側向北,轉中山路後沿鶯桃路至福德一路,全長共14.29公里,共12站(皆為高架),並保留延伸桃園段路線。

三鶯線可行性研究業於101年9月3日獲行政院核定,綜合規劃報告於104年6月2日奉行政院核定,刻正辦理基本設計​及專案管理作業。
三鶯線捷運系統計畫整體系統獨立驗證與認證委託技術服務案已於104年6月17日決標。
三鶯線捷運系統計畫基本設計審議,業經行政院公共工程委員會104年10月23日審核通過。
三鶯線捷運系統計畫監造案已於105年2月15日決標。
三鶯線捷運系統計畫先期工程已於105年2月16日完成初驗及複驗。
三鶯線捷運系統計畫統包工程已於105年5月16日決標,105年7月21日開工。

本府104年已編列三鶯線設計及工程之經費,105年10月18日龍埔路段正式施工,未來三鶯線全線完工通車後,除可透過捷運建設提升三峽、鶯歌地區聯外交通之可及性,亦可加速地區產業及觀光之發展。

目前施工情形如下:
1.機廠施工情形:進行各項主體(B1F-1F-2F)結構工程。

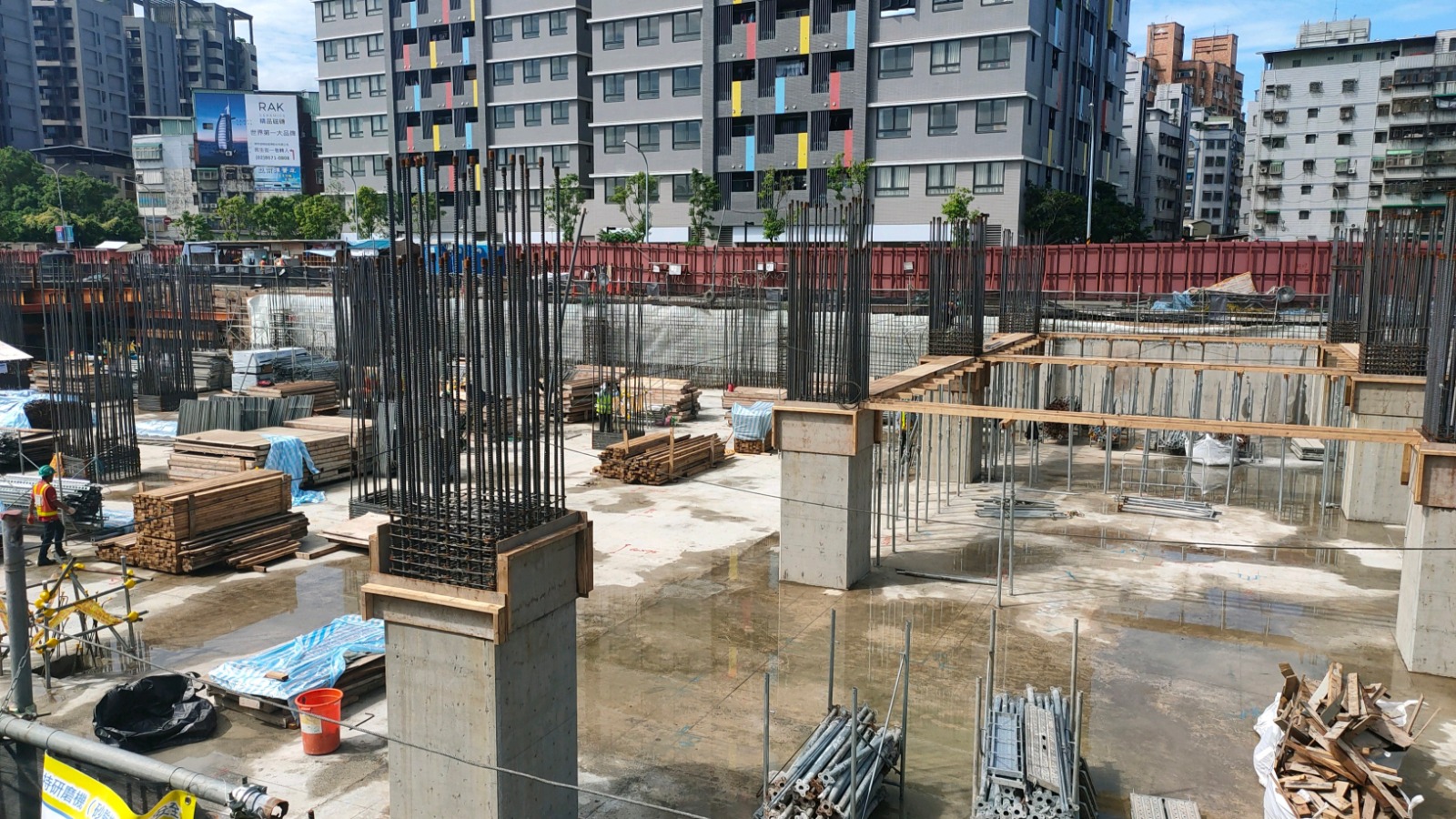

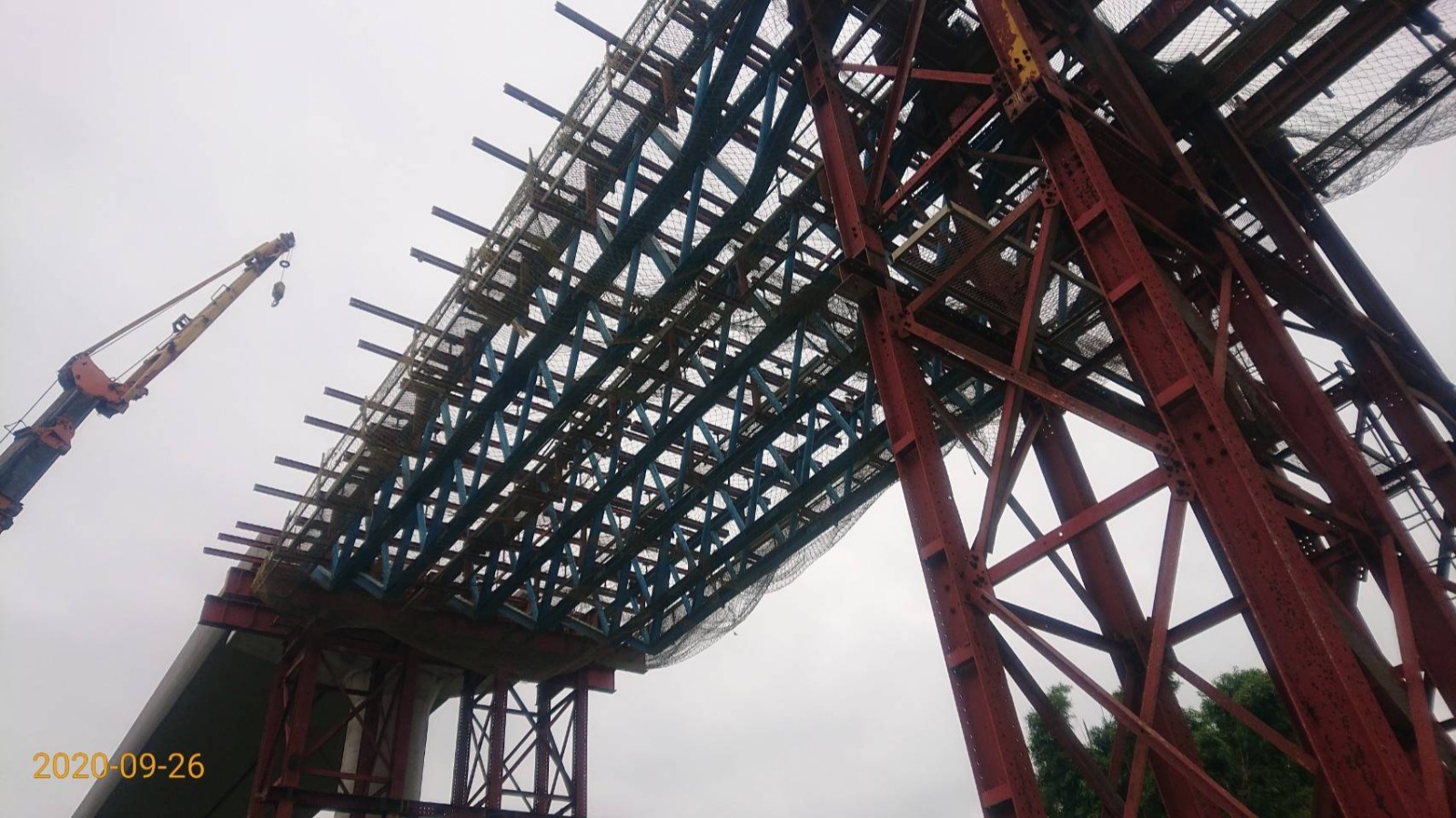

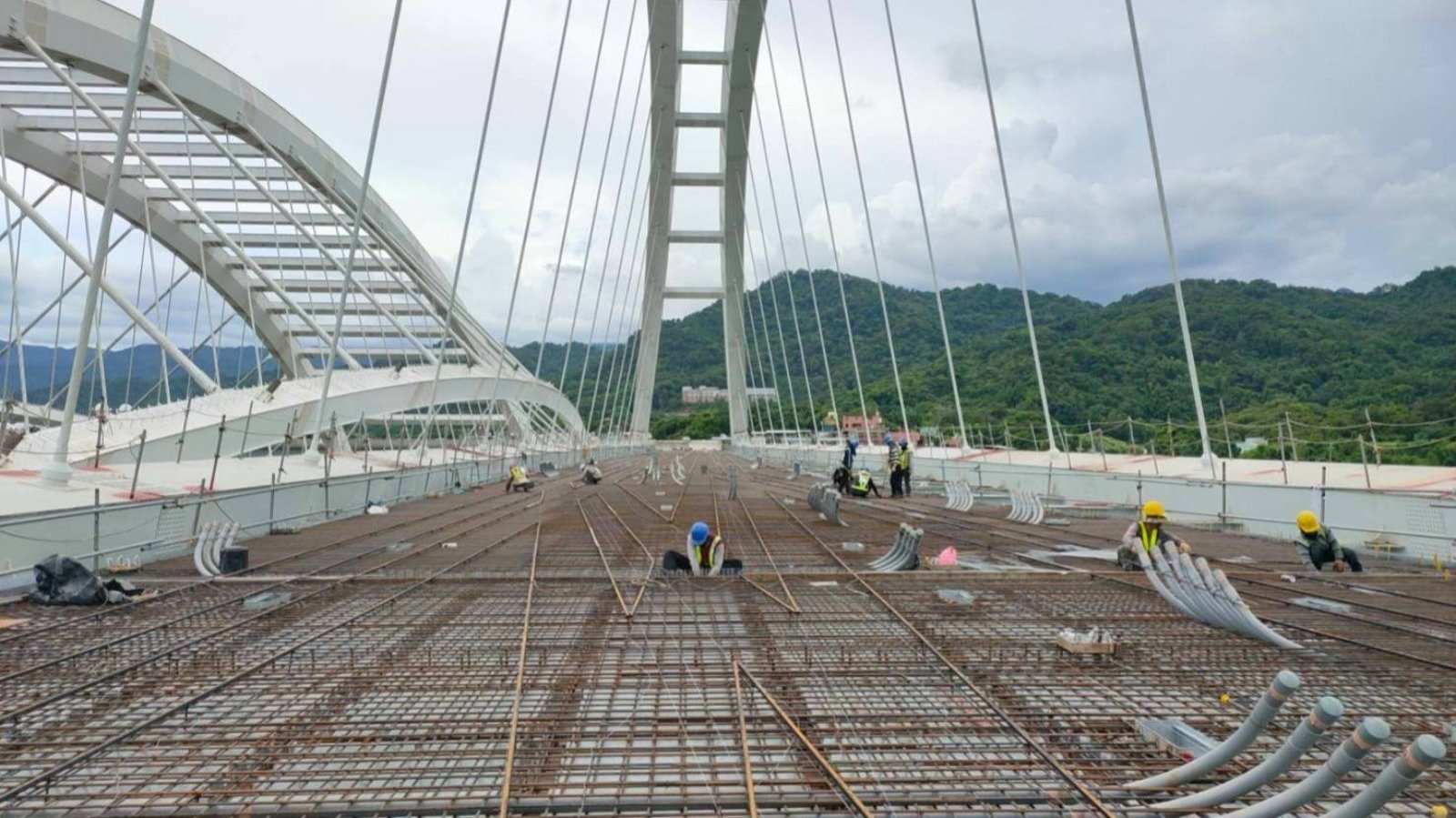

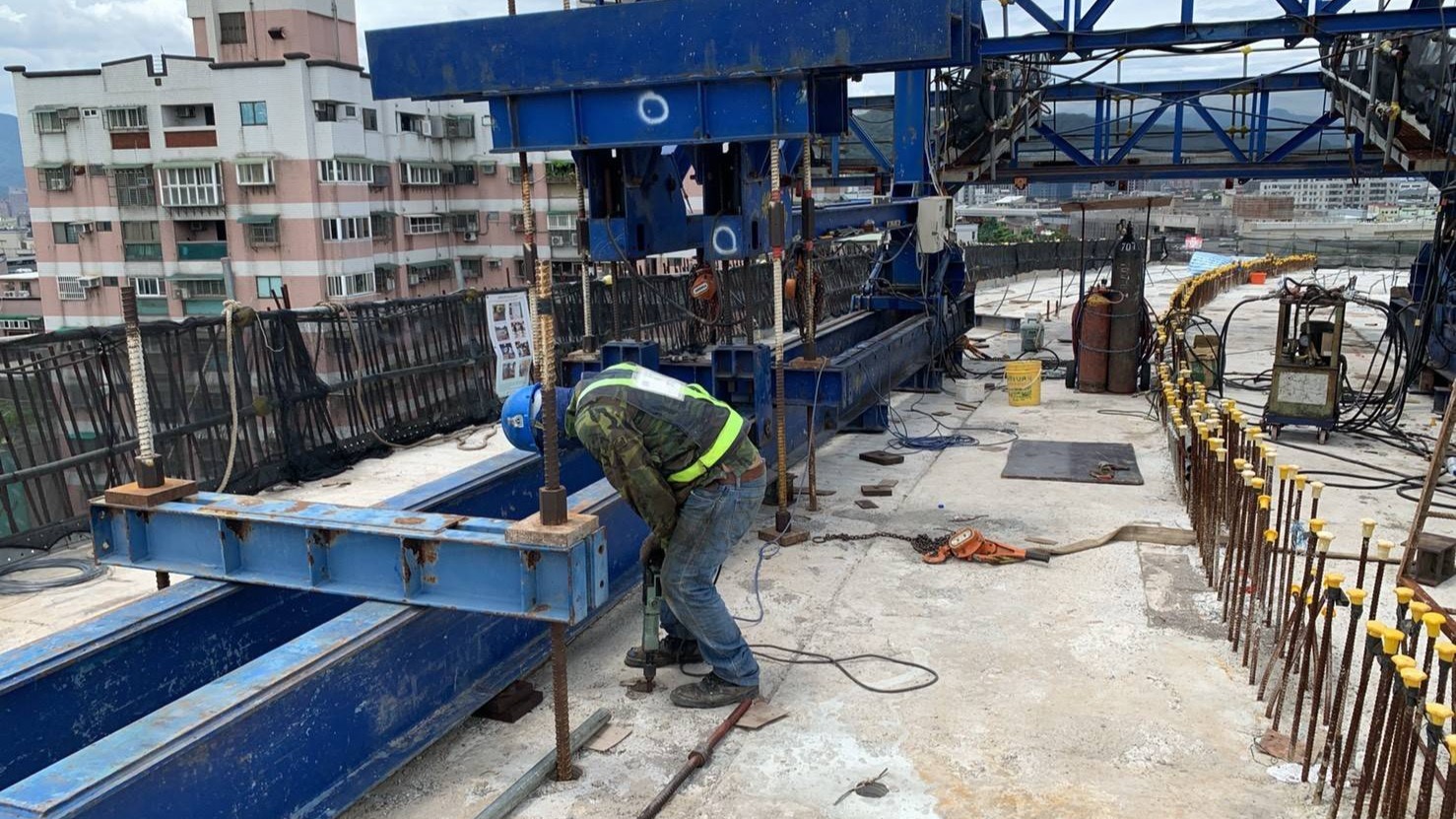

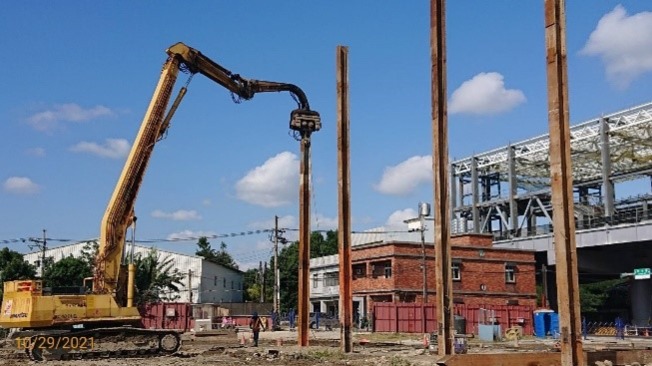

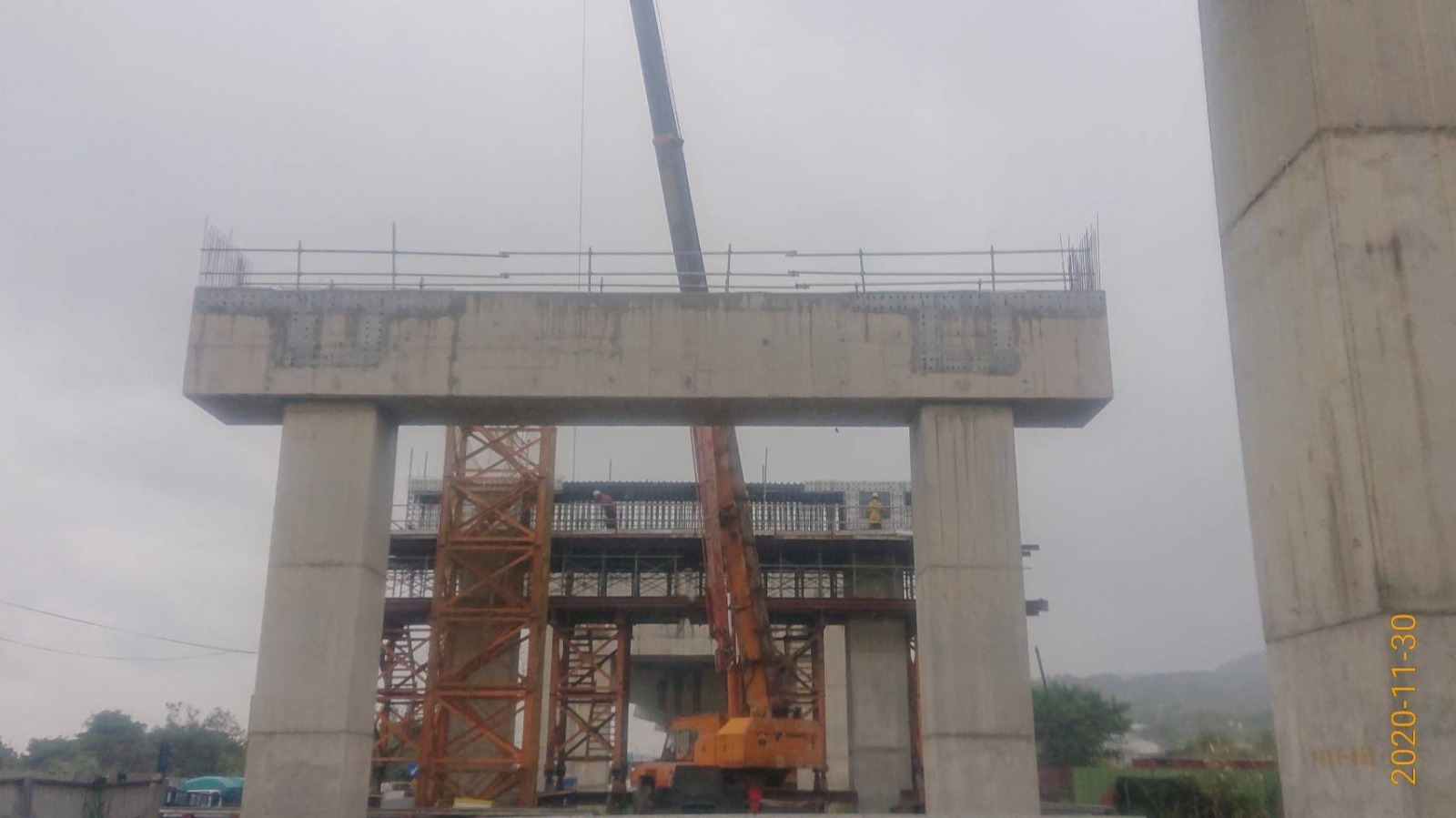

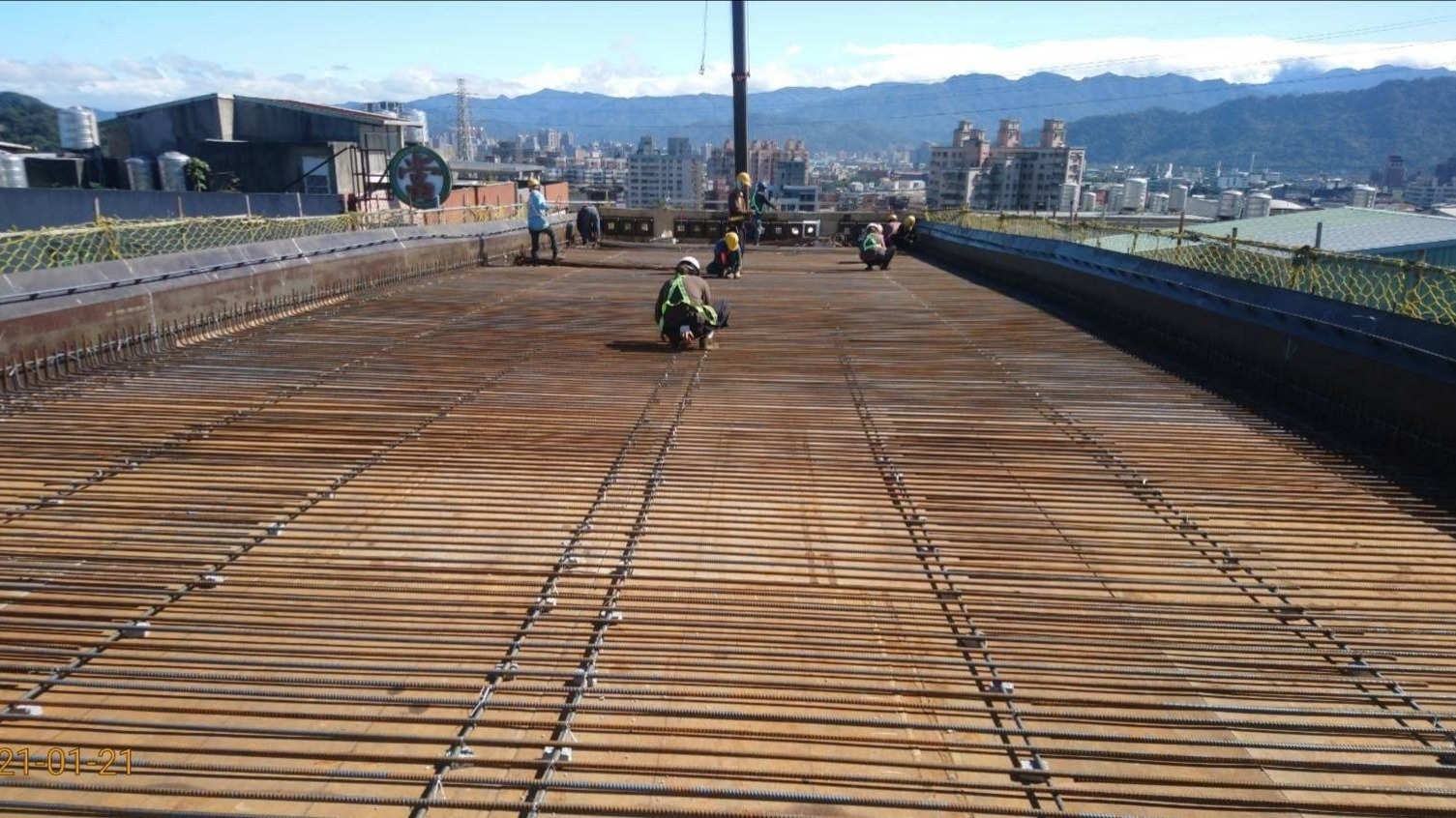

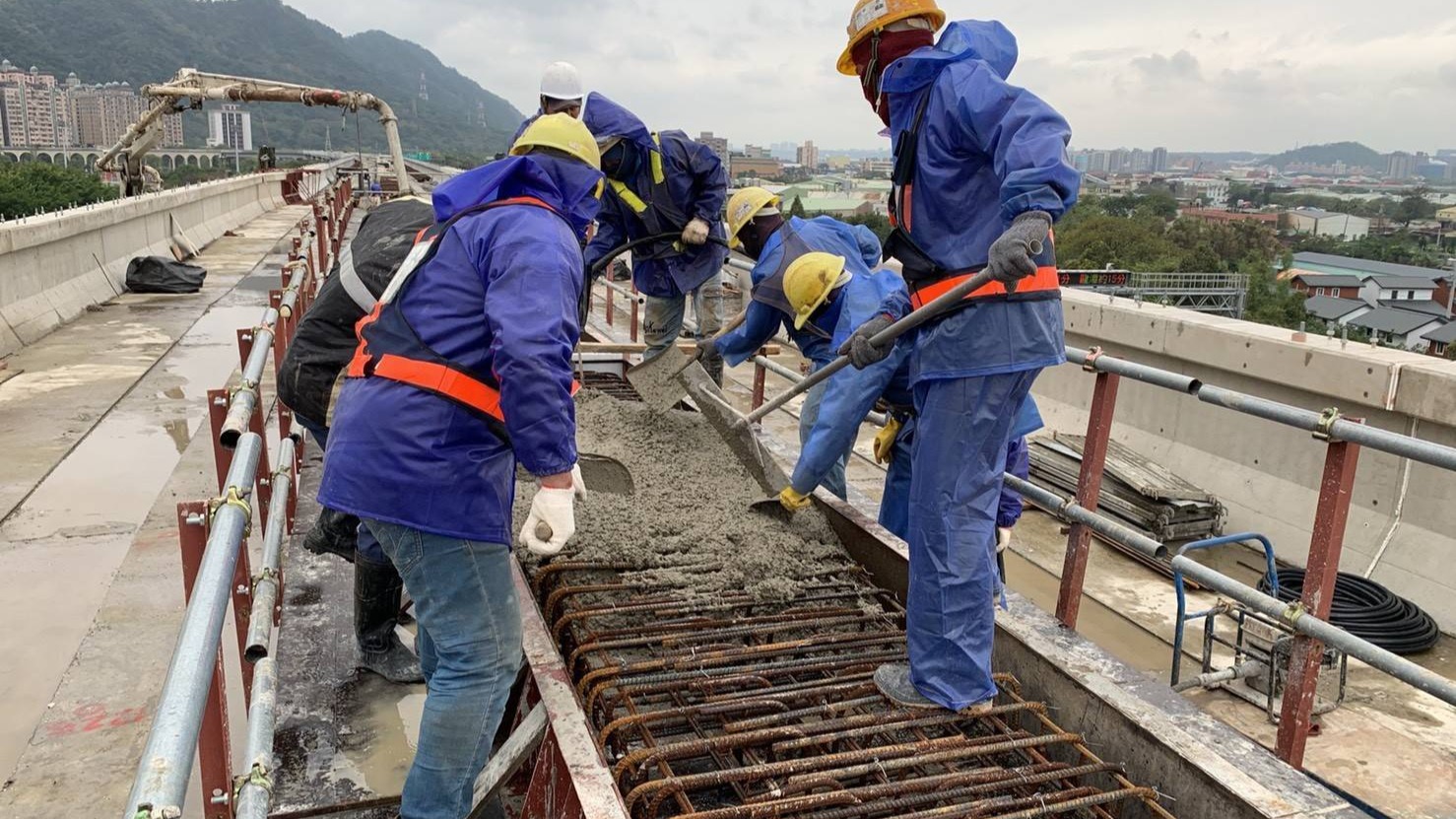

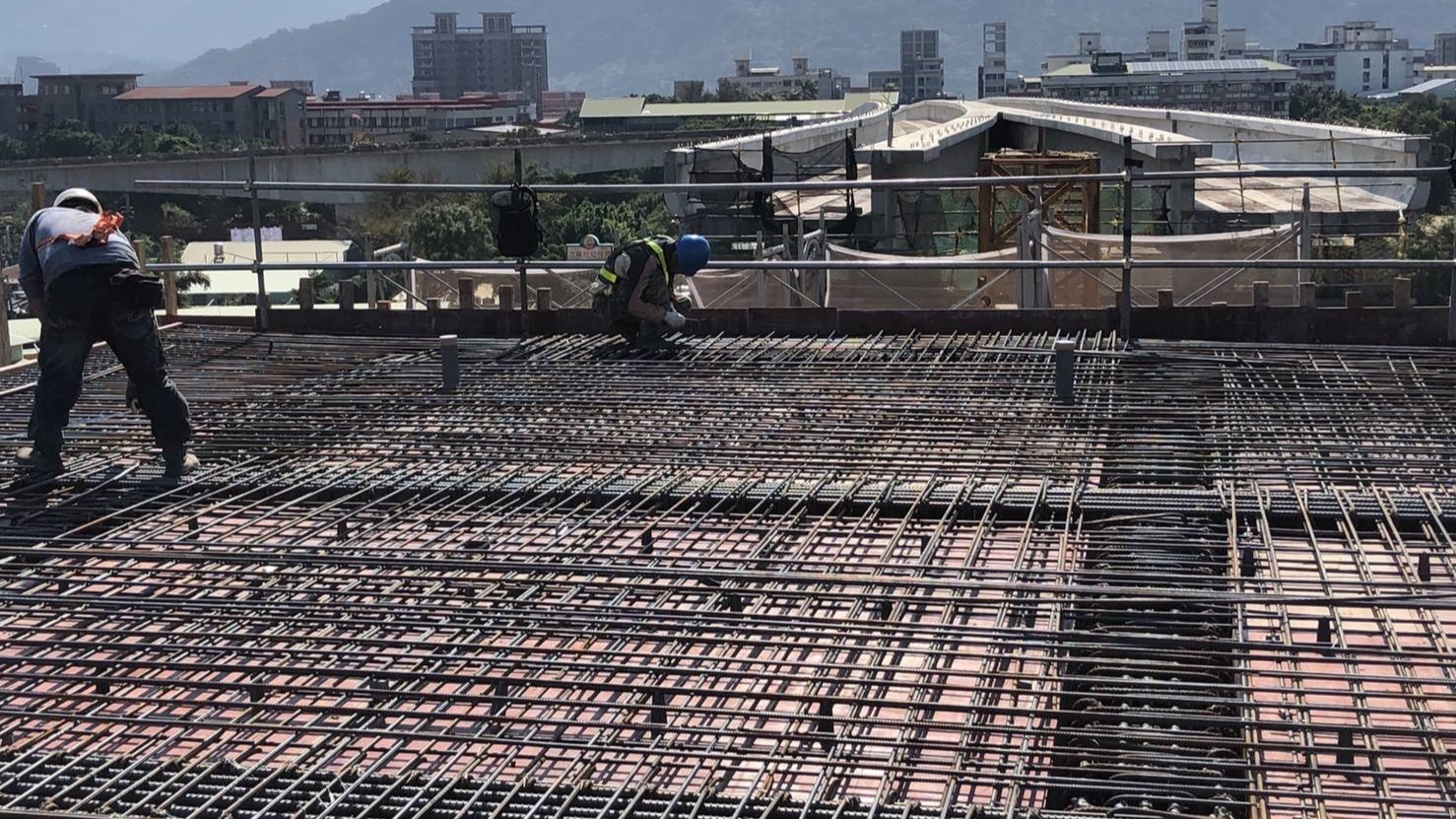

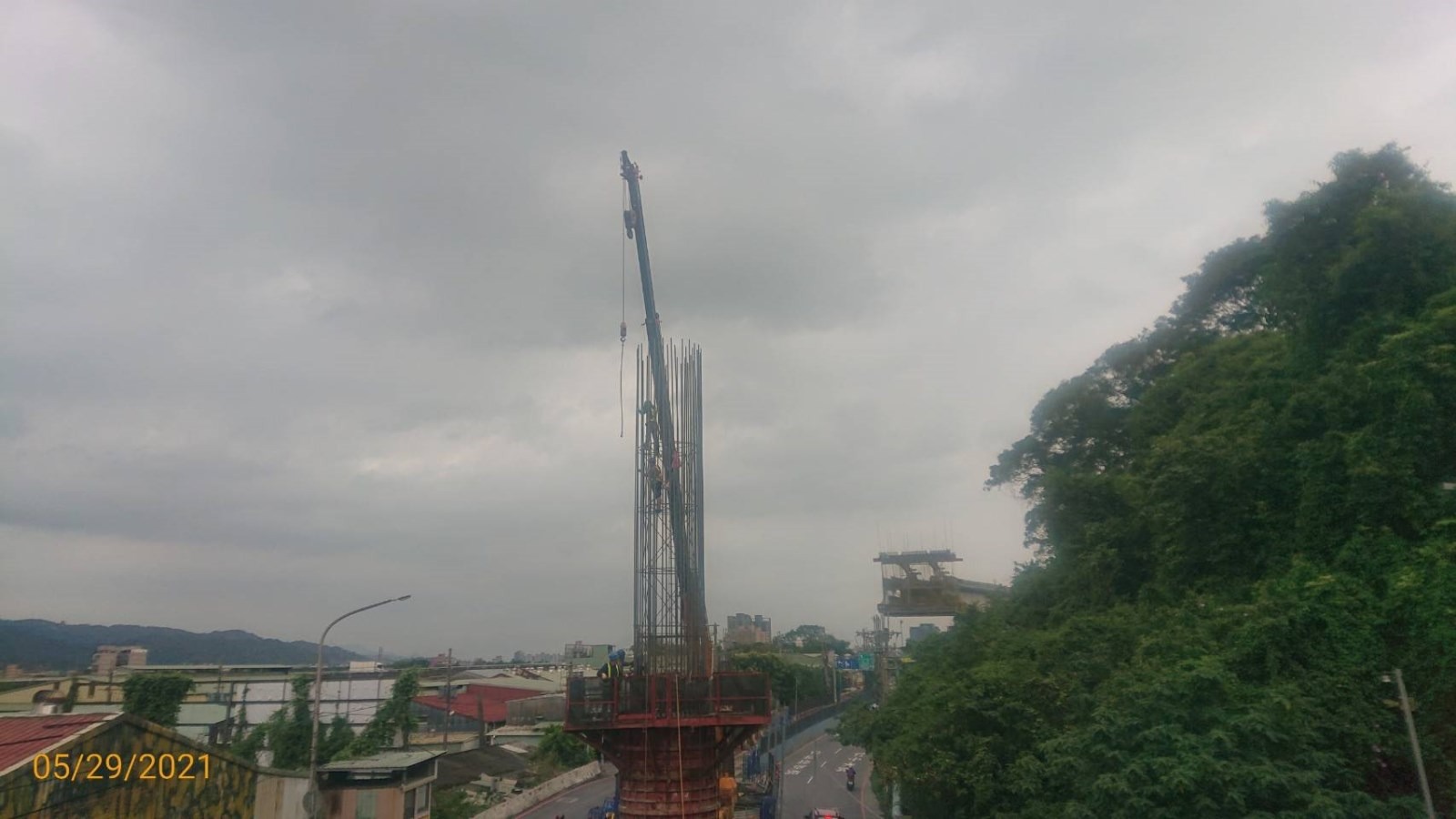

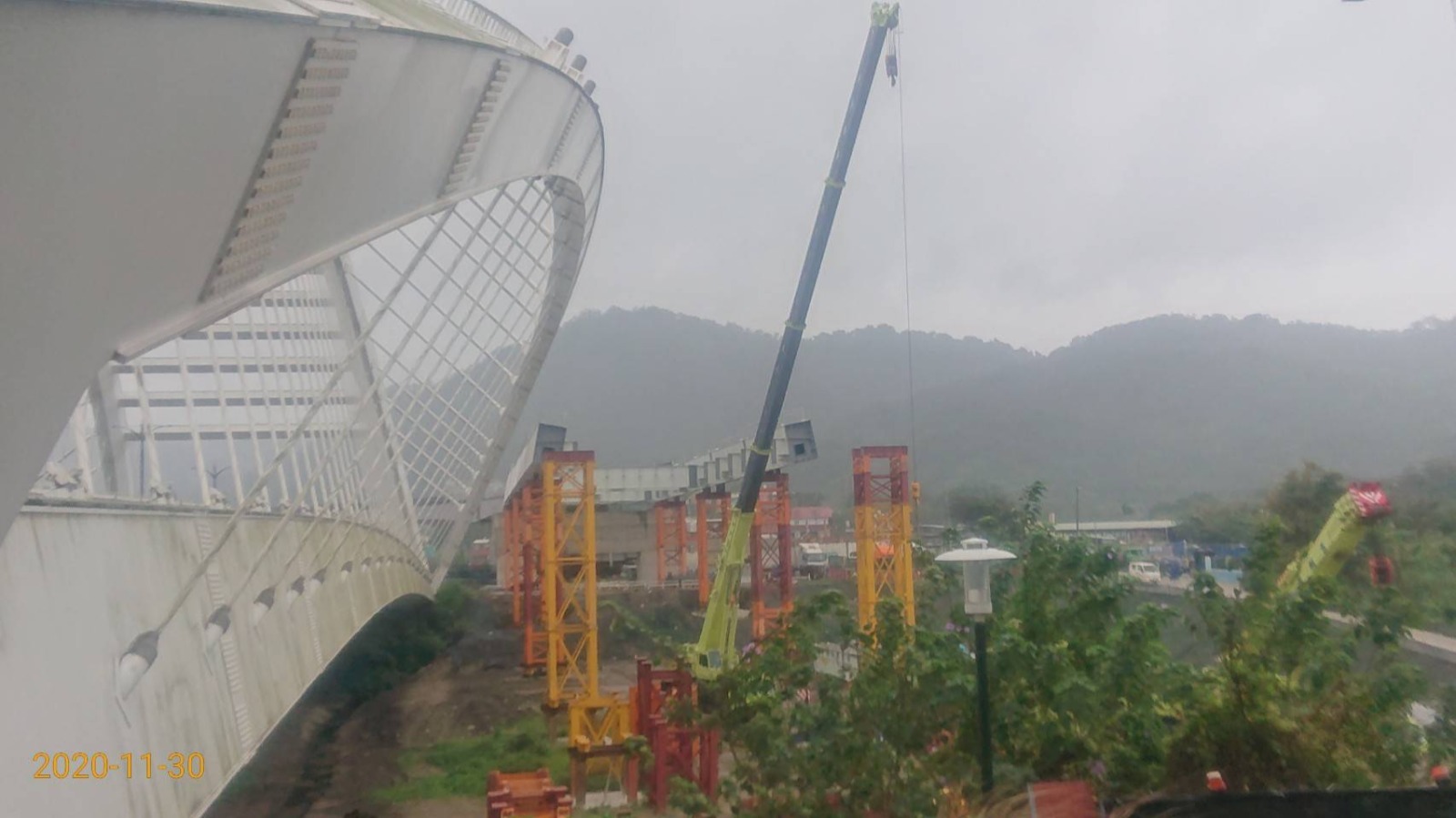

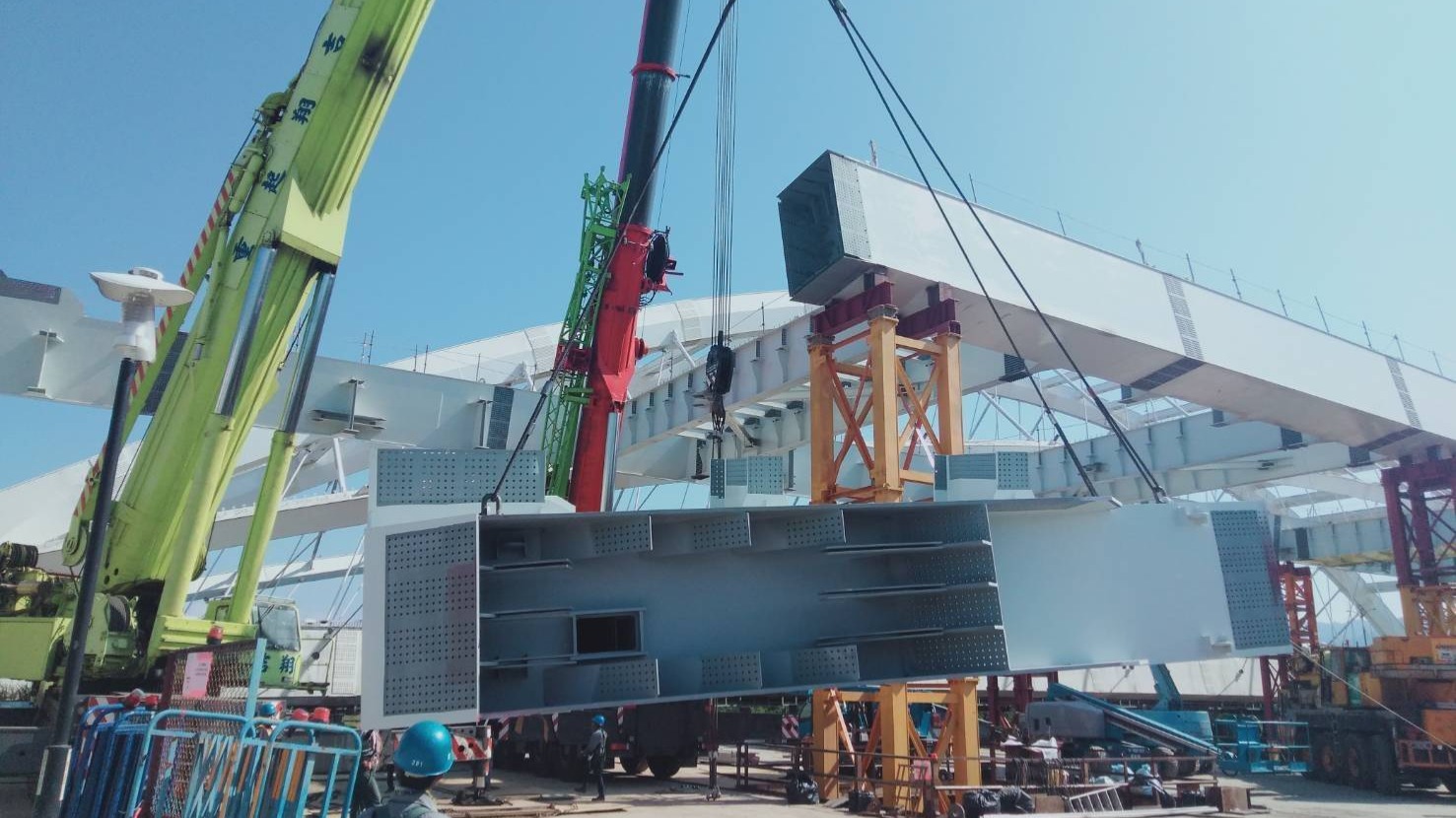

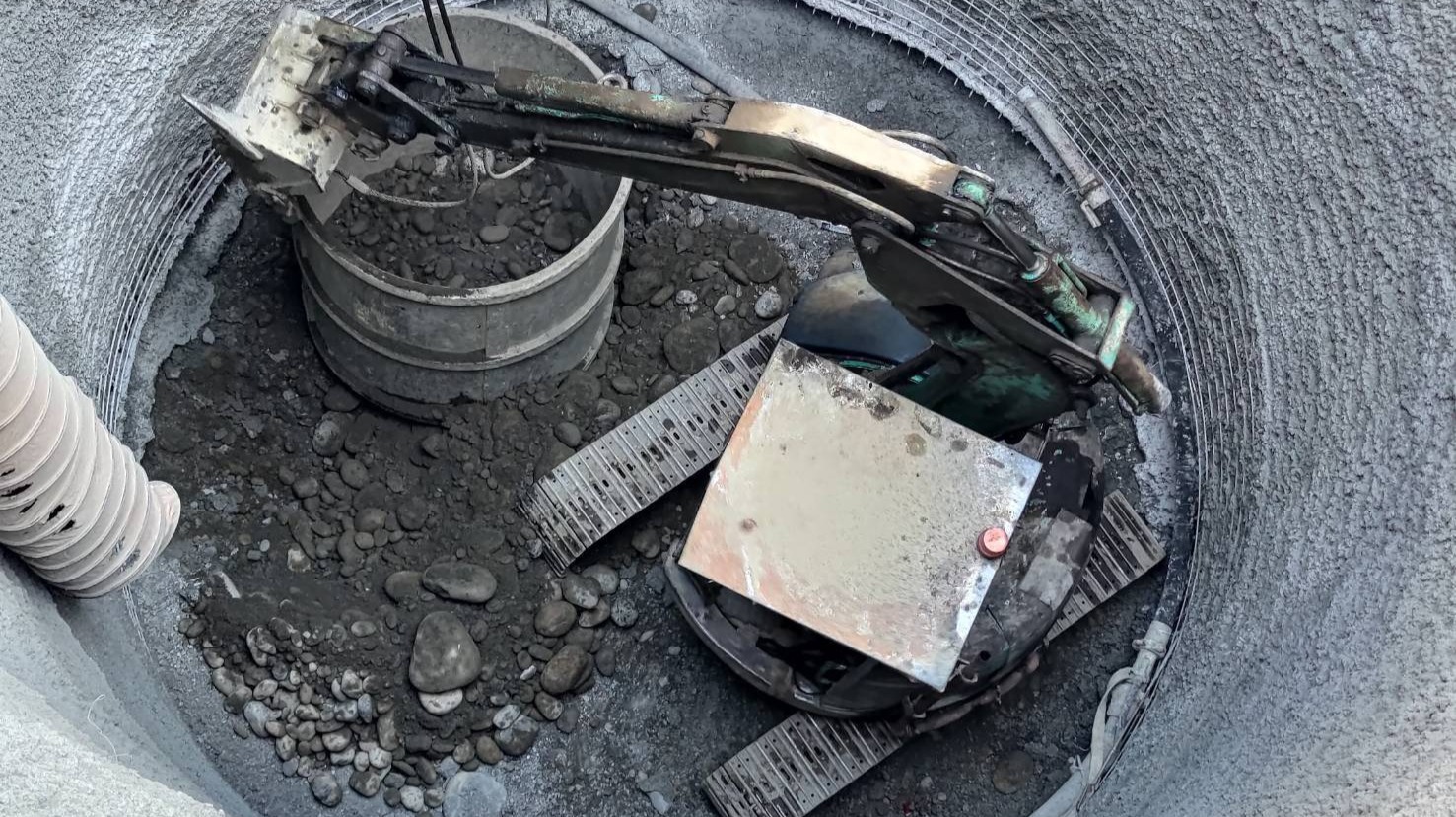

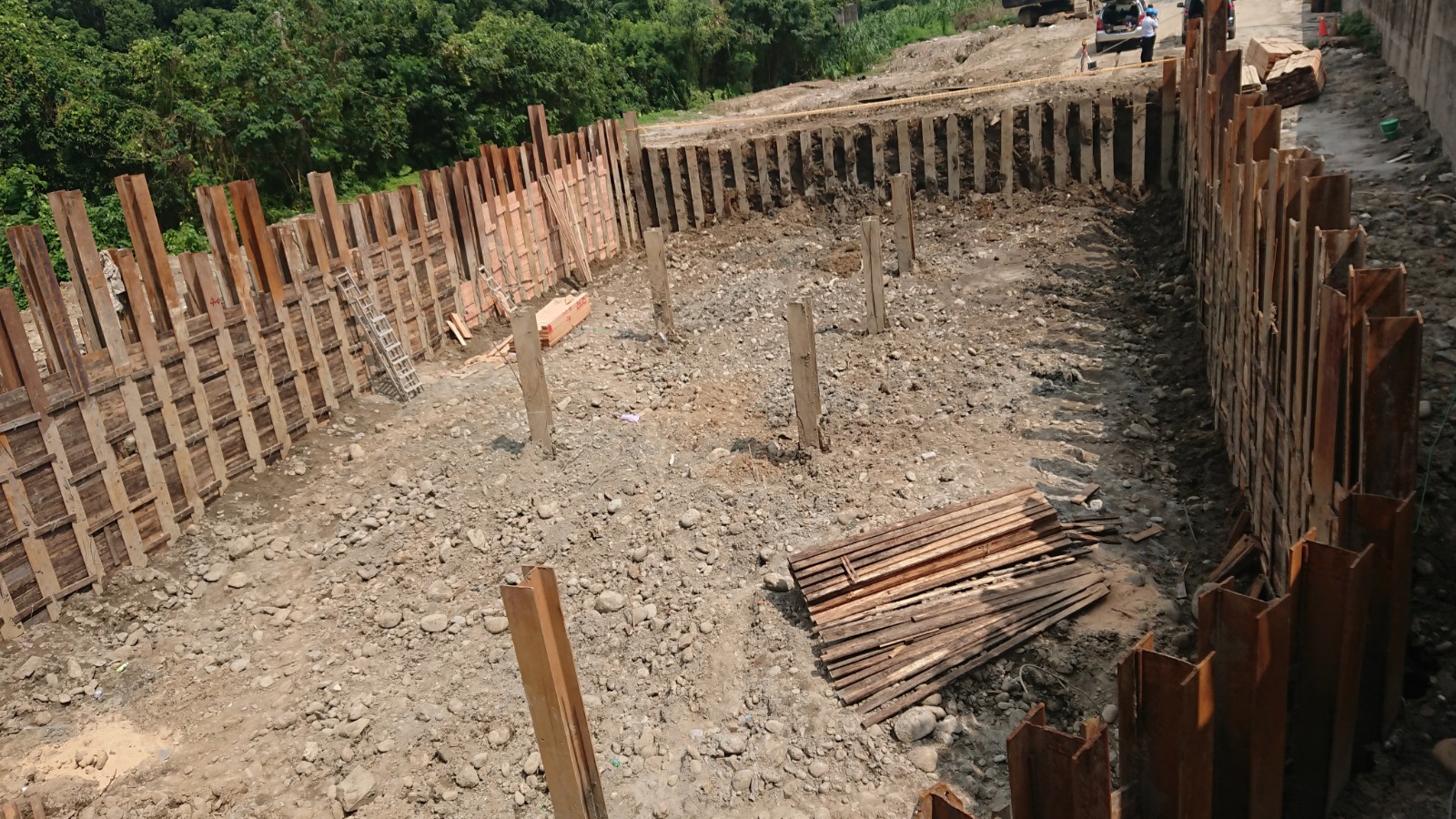

2.路線段:基樁、樁基礎、鋼帽梁,鋼梁製造完成;井式基礎、RC墩柱及帽梁、鋼柱施工、鋼梁吊裝作業、場鑄U型梁生產進度,皆已達86%以上,預鑄U型梁生產進度已達77%以上。LB04站至LB05站間鋼筋綁紮施工中、P02-15懸臂橋邊跨施作,P03-32懸臂工作車組裝,P08-10、P09-08~11胸牆施工,P10-18~19懸臂橋節塊施作。高架結構已完成部份,持續進行軌道施作。
3.車站:進行各車站結構及站體裝修作業。
4.截至111年10月計畫進度69.04%。

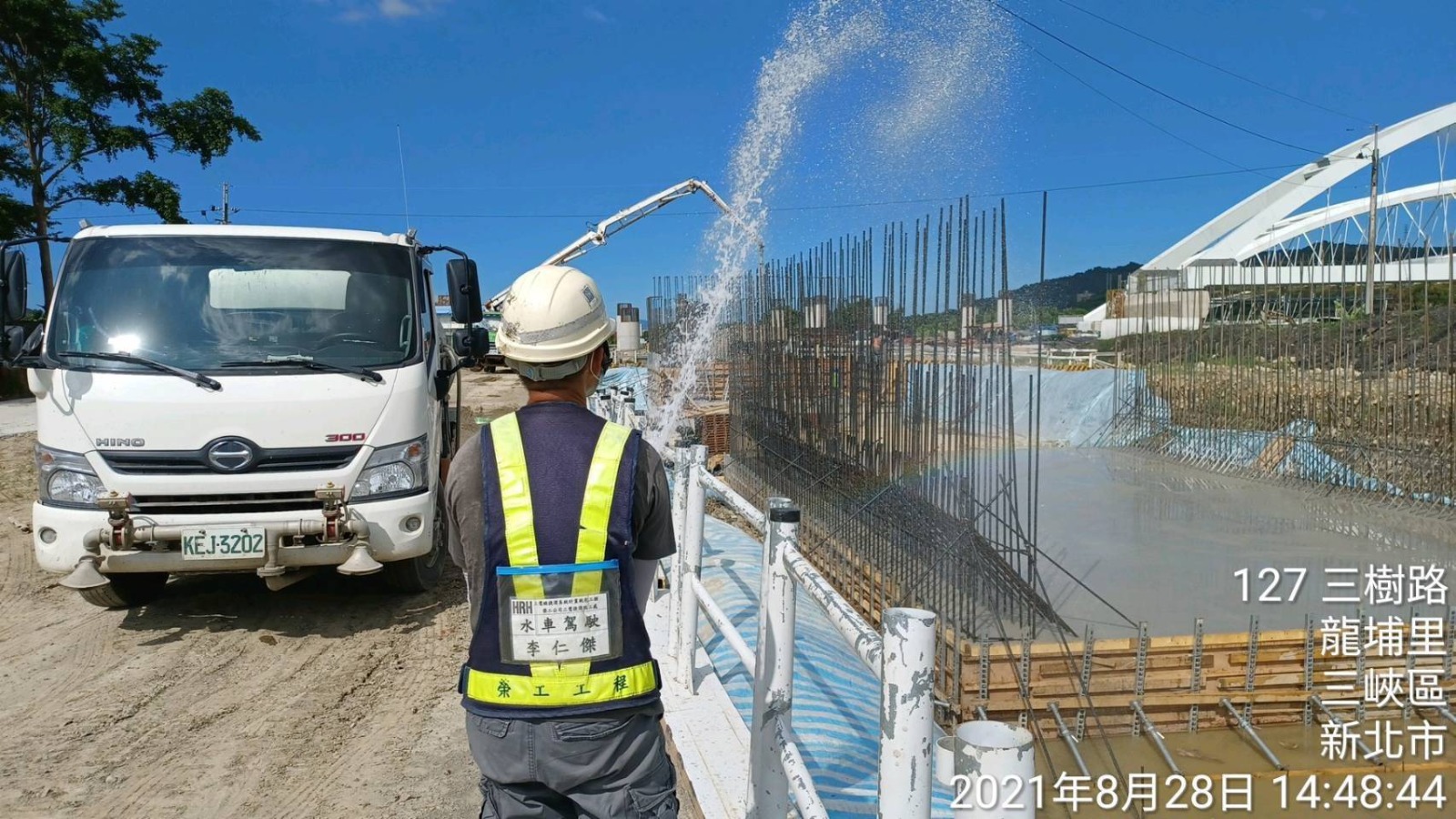

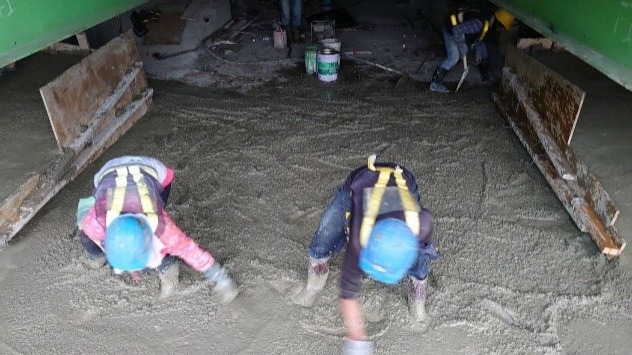

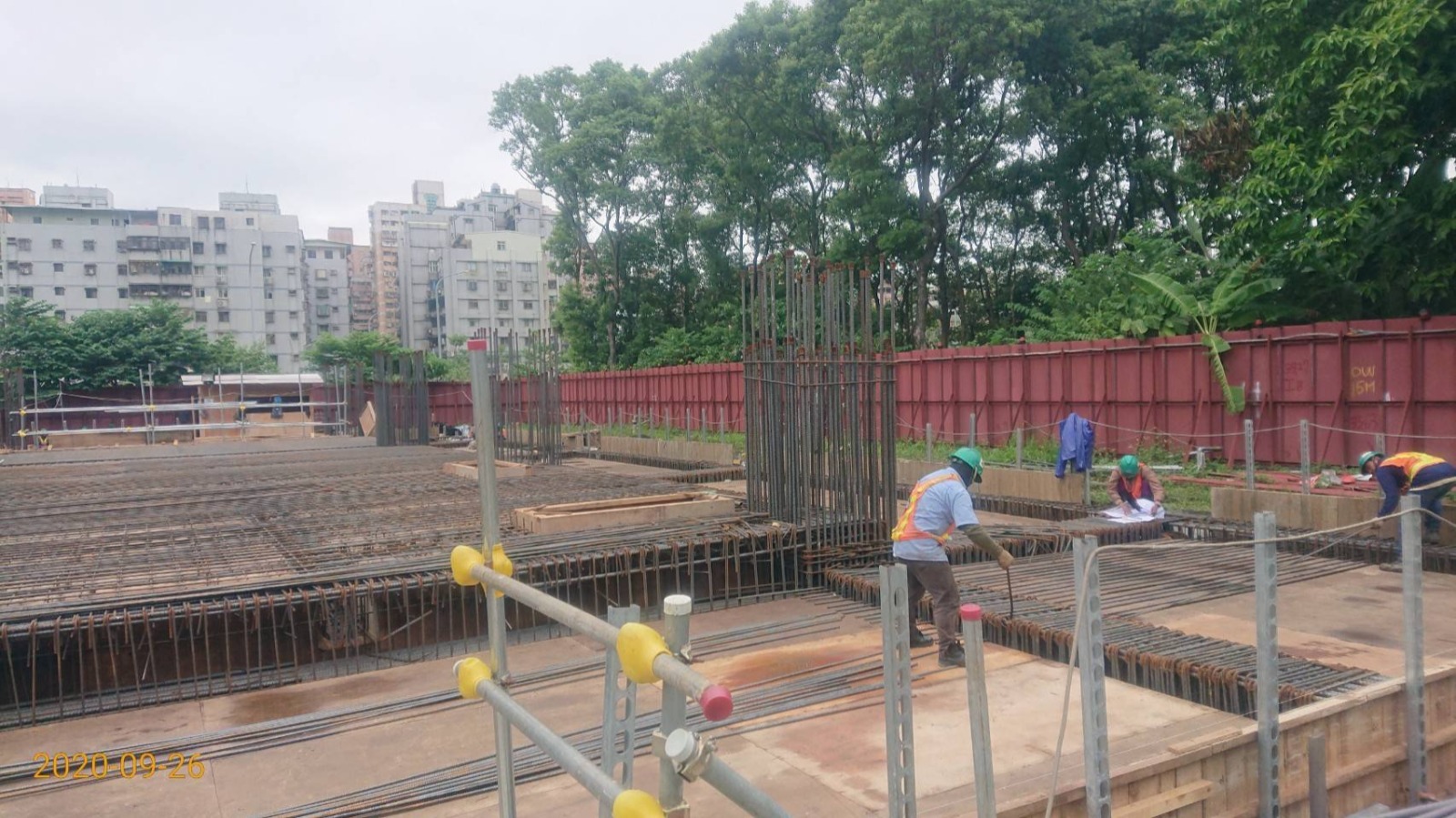

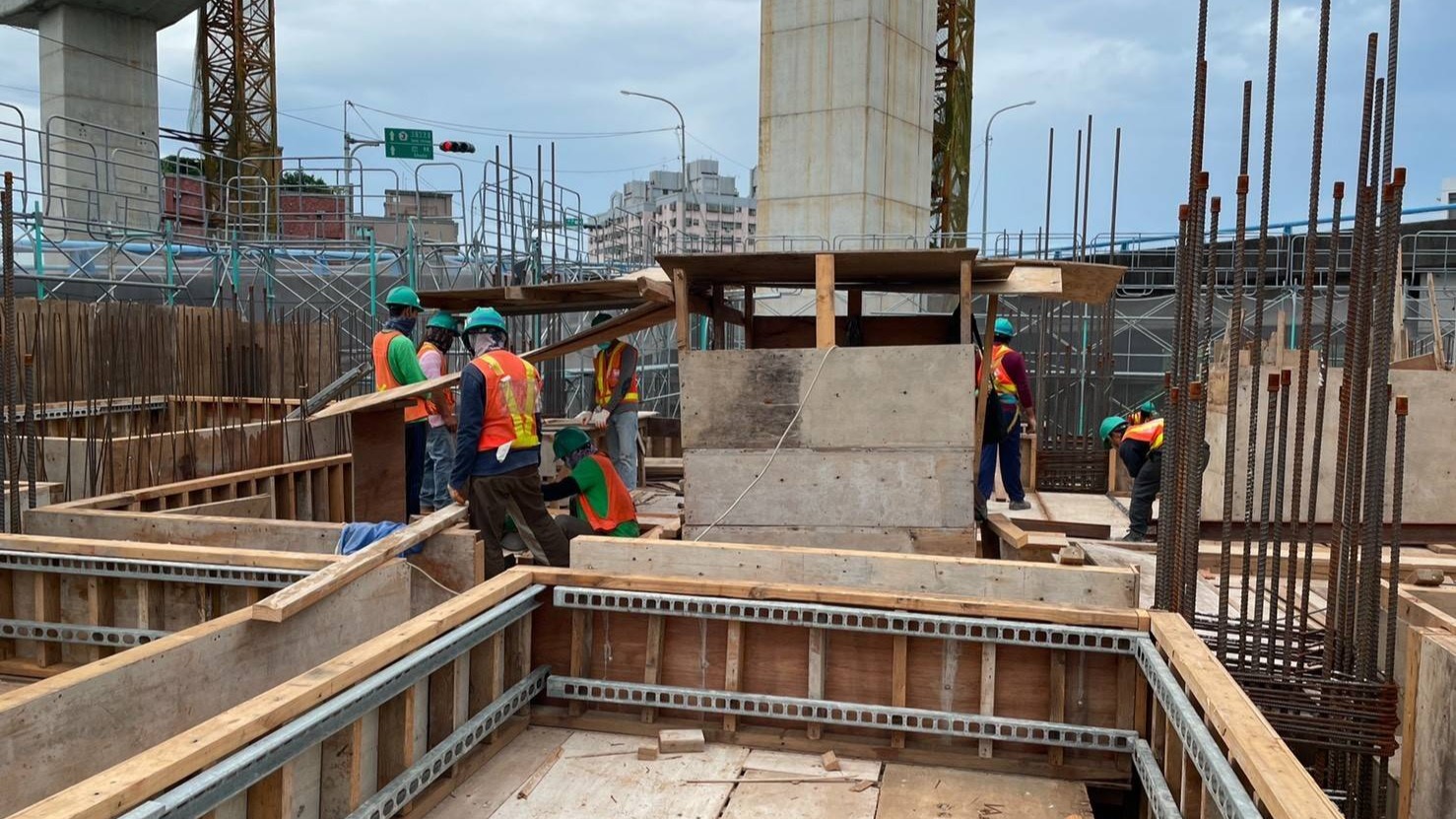

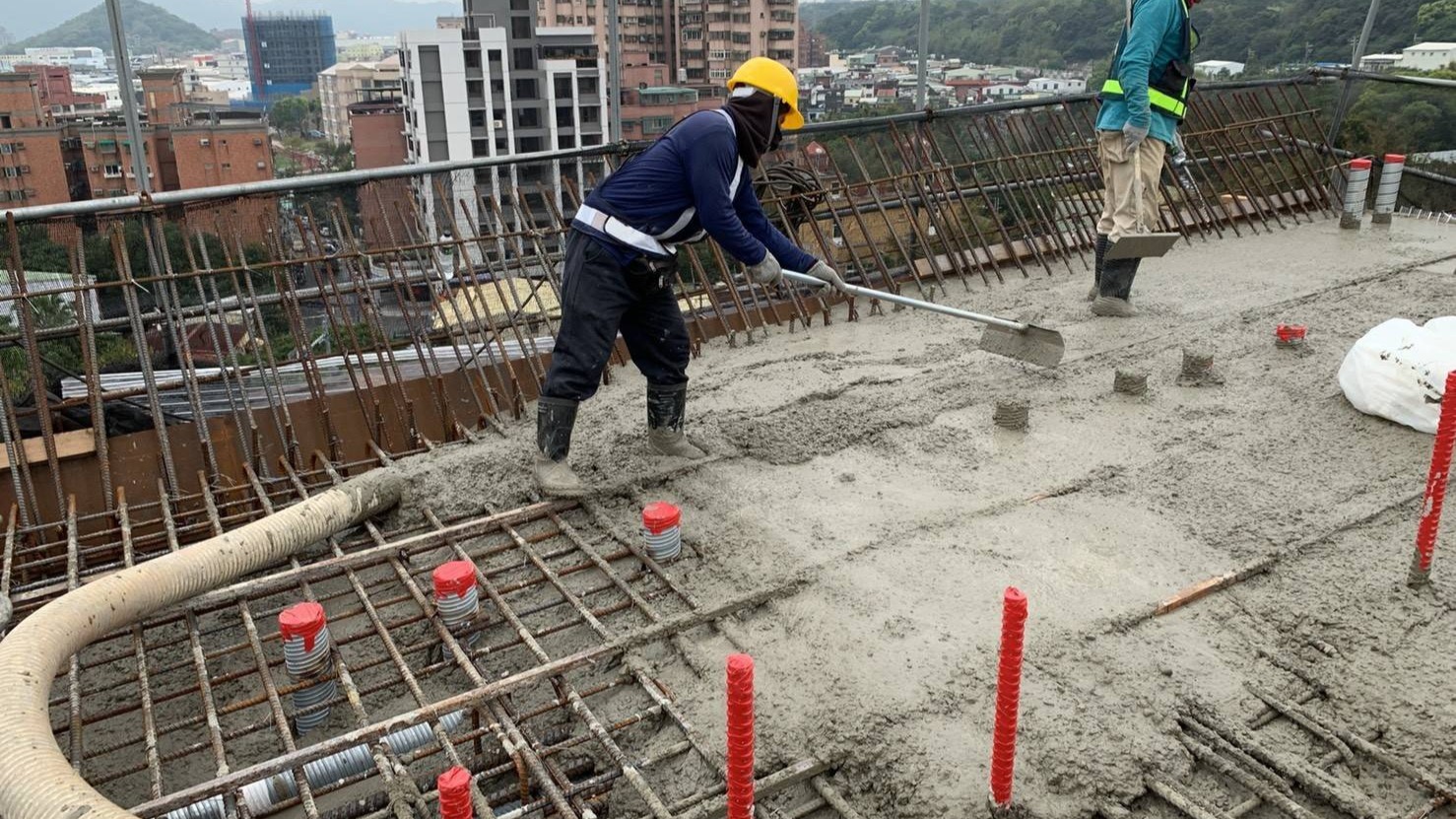

三峽龍埔路機廠進場中隔牆混凝土澆置作業 三峽龍埔路機廠進場中隔牆混凝土澆置作業

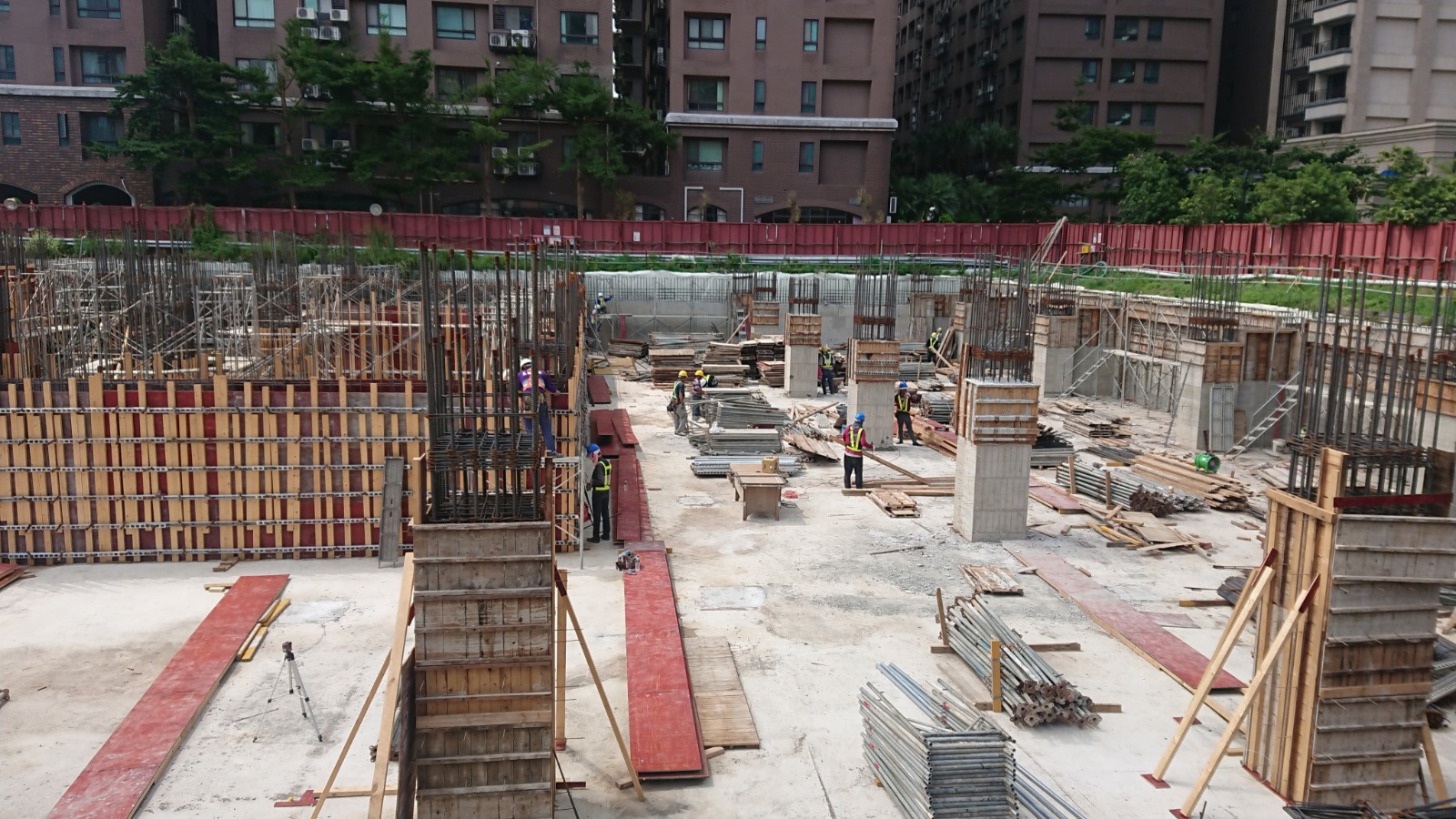

三峽龍埔路機廠駐車廠地梁模板組立作業 三峽龍埔路機廠駐車廠地梁模板組立作業

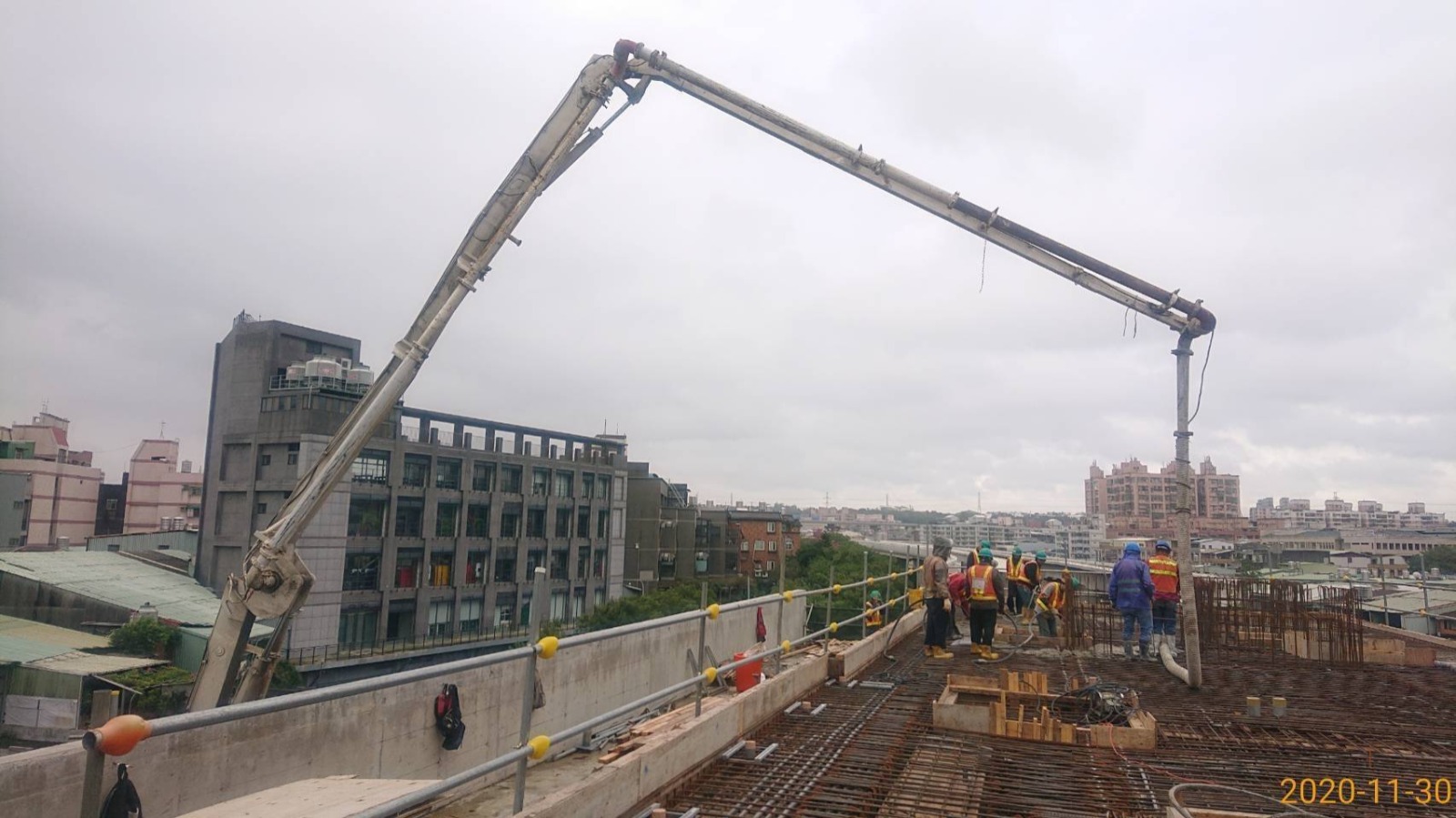

土城中央路LB02-1筏基防水膜混凝土澆置作業 土城中央路LB02-1筏基防水膜混凝土澆置作業
