淡海輕軌(施工中)

更新日期:2020/10/06

淡海輕軌(施工中)
地區:淡水區
主管機關: 捷運工程局
淡海輕軌路網圖 淡海輕軌路網圖

為提供淡水、淡海地區直接服務路線,改善聯外交通,並帶動淡海新市鎮的發展,計畫分為綠山線與藍海線。

本計畫行政院核定通車時程:
第1期建設路段(綠山線及銜接至漁人碼頭路段)其中綠山線已於107年12月24日通車,銜接至漁人碼頭路段預計109年通車。
第2期建設路段(捷運淡水站至漁人碼頭路段)預定113年完工通車。

施工現況:
淡海輕軌與淡水河北側沿河平面道路共線分構基礎工程:
本計畫與淡水河北側沿河平面道路計畫引道段於本市臺2線(鄰近淡金公路至中正東路路段)共線重疊,本府為避免較晚執行之計畫難以施作及二次施工開挖造成當地交通嚴重衝擊及交維困難,於該共線段將輕軌基礎工程、管線遷移、中央分隔島敲除及植栽移植等先期工程併入平面道路工程先行施作,並於102年12月10日動工。

淡海輕軌基本設計:
於103年1月7日展開本計畫基本設計作業,由中興工程顧問股份有限公司得標。

淡海輕軌運輸系統計畫第一期整體系統獨立驗證與認證顧問委託技術服務(IV&V):
已於103年4月11日公告、103年5月9日辦理開標,103年5月20日辦理評選作業。
淡海輕軌運輸系統計畫第一期監造顧問委託技術服務案:
已於103年5月9日公告,103年6月18日辦理開標。
本計畫第一期工程綠山線已於107年12月10日經交通部完成履勘,並於107年12月19日獲交通部同意准予營運。第一期藍海線已於109年5月6日完成系統整合測試及109年6月17日完成穩定性測試,並於109年8月30日完成初勘,目前已提報交通部辦理履勘,以今年通車為目標。淡海輕軌第一期截至109年9月工程進度為99.78%。

11號計畫道路人行道施作 11號計畫道路人行道施作

V26車站區植栽種植 V26車站區植栽種植

V28人行斜坡道抿石子 V28人行斜坡道抿石子

11號計畫道路人行道旁整地 11號計畫道路人行道旁整地

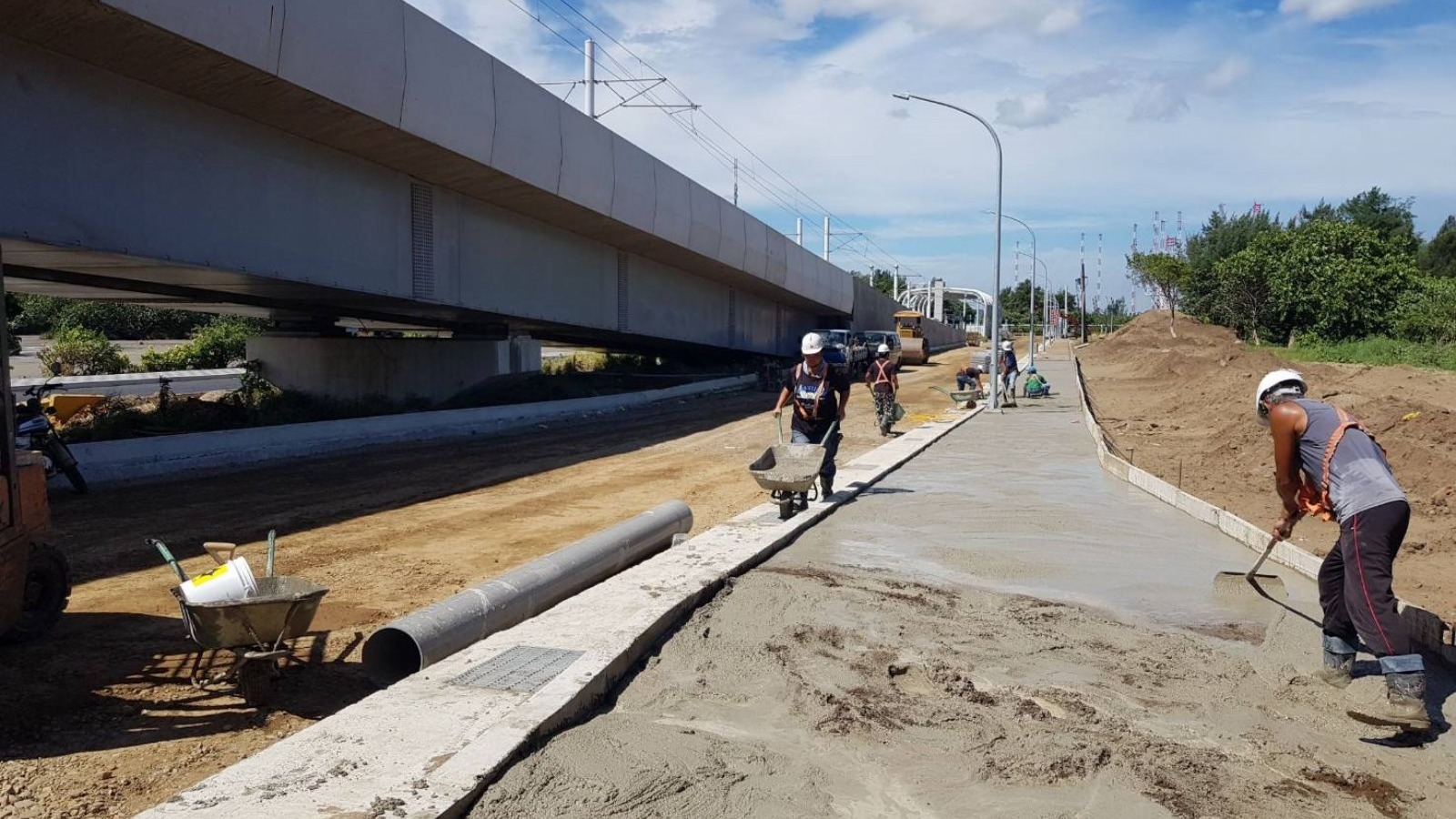

V26至V27站號誌基座收尾 V26至V27站號誌基座收尾

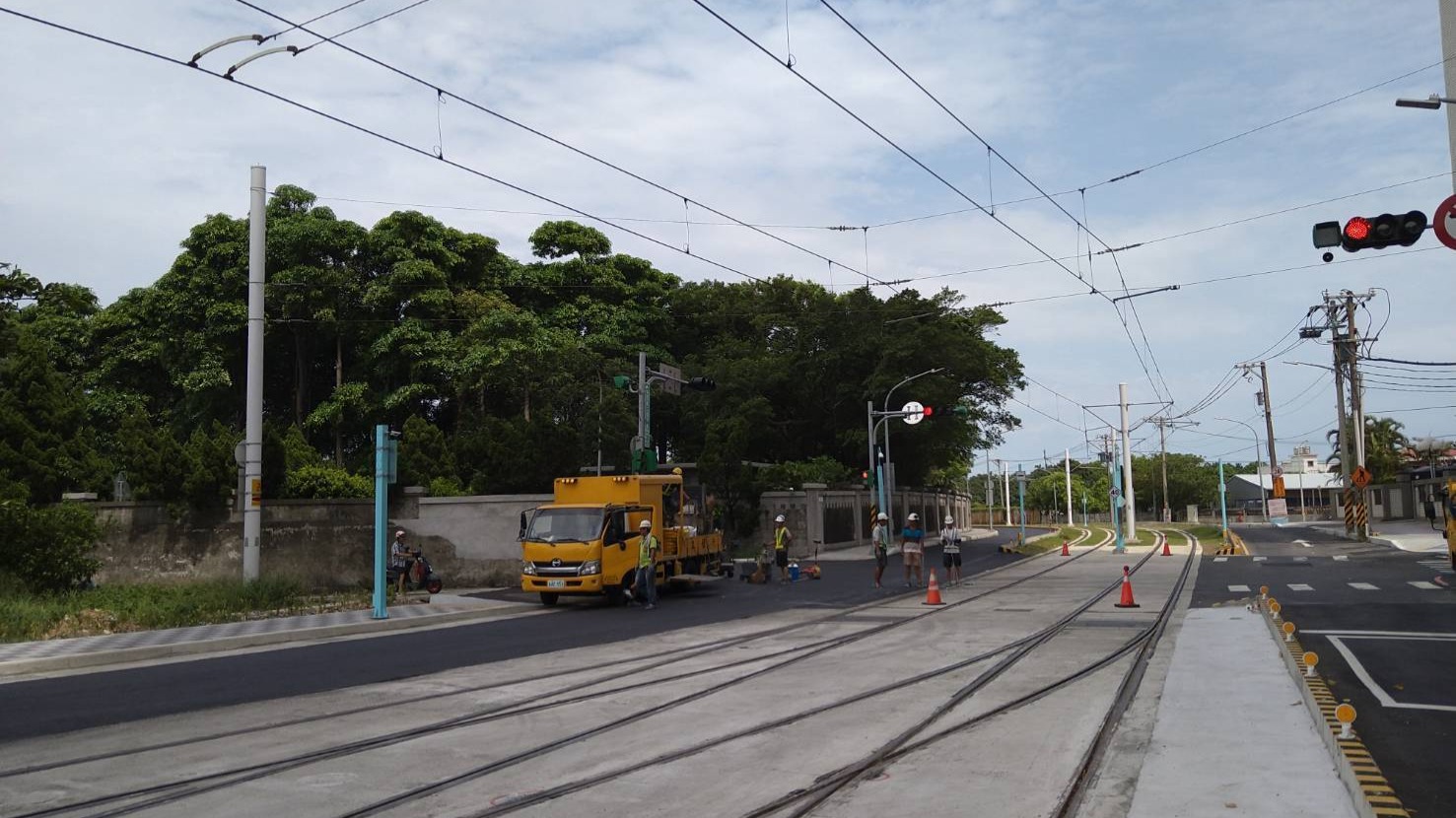

藍海線平面段中正路二段道路標線劃 藍海線平面段中正路二段道路標線劃

淡海輕軌綠山線已通車營運,預計可以節省旅行時間及肇事成本,並可改善淡水地區之聯外交通、帶動淡海新鎮之發展與串聯淡水區各個觀光景點,提升淡水地區之生活品質。
