為紓解土城、樹林及新莊運輸走廊交通壅塞,以及提高土城、樹林及新莊地區沿線土地使用效益,計畫自LG08站延伸,沿土城金城路、中華路,再轉城林大橋南側,跨越大漢溪後,進入板橋溪城路西側左轉樹林中華路,轉接八德街、大安路後,轉回樹林中正路續行至新莊中正路止,興建捷運土城樹林線計畫,全長約13.3公里,全路線段皆為新北市境,設2座地下車站及11座高架車站。
捷運土城樹林線工程,自101年起編列預算提前辦理第二期工程周邊土地開發及財務計畫,並於107年10月17日獲行政院核定。
完工後與萬大-中和線連接,串連臺北市中正區、萬華區與新北市永和區、中和區、土城區及樹林區,並可與捷運新店線、環狀線、土城線與新莊線轉乘,強化捷運路網的完整性與便利性。
目前已完成基本設計並同步辦理都市計畫變更作業及土建細部設計作業,土建細部設計DQ125及DQ126標分別於108年7月8日及12日決標,並於108年7月11日及26日啟動設計作業,109年6月4日完成土建標期中設計成果文件提送,109年8月3日提送工程結構機電界面整合圖說期終文件提送,於109年底完成土建細部設計作業,其中CQ880已流標4次,北捷局檢討後拆分為CQ880A及CQ880B標。
三個工程區段標分述如下:
1.土城段分2個區段標

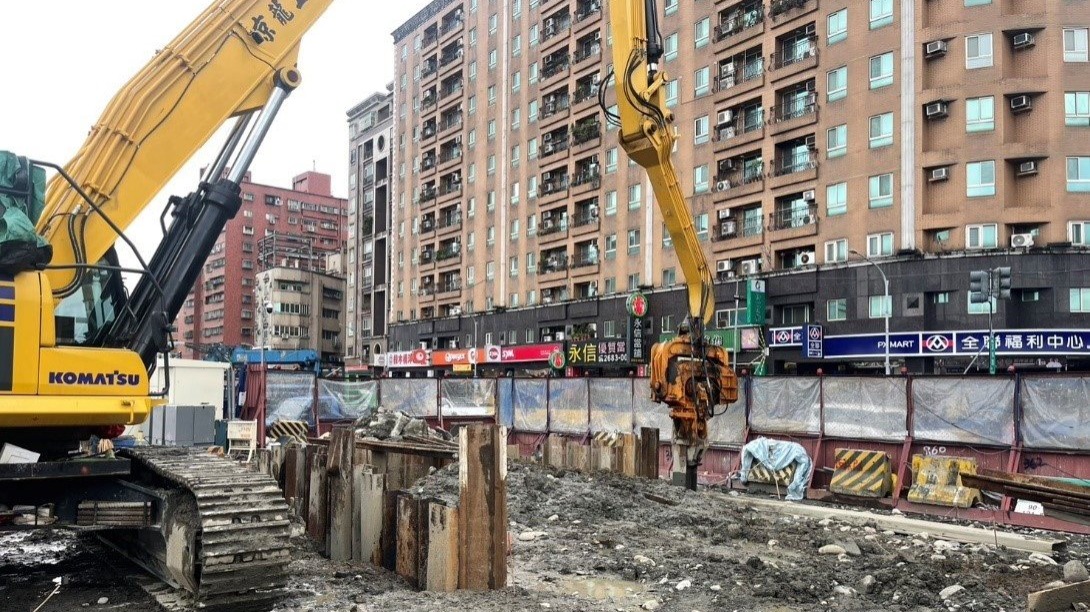

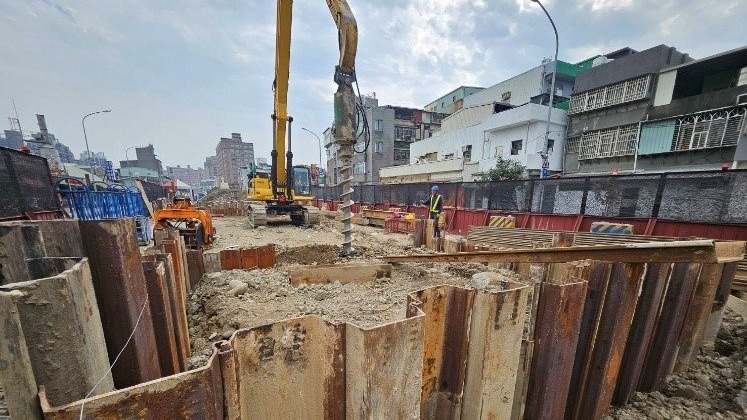

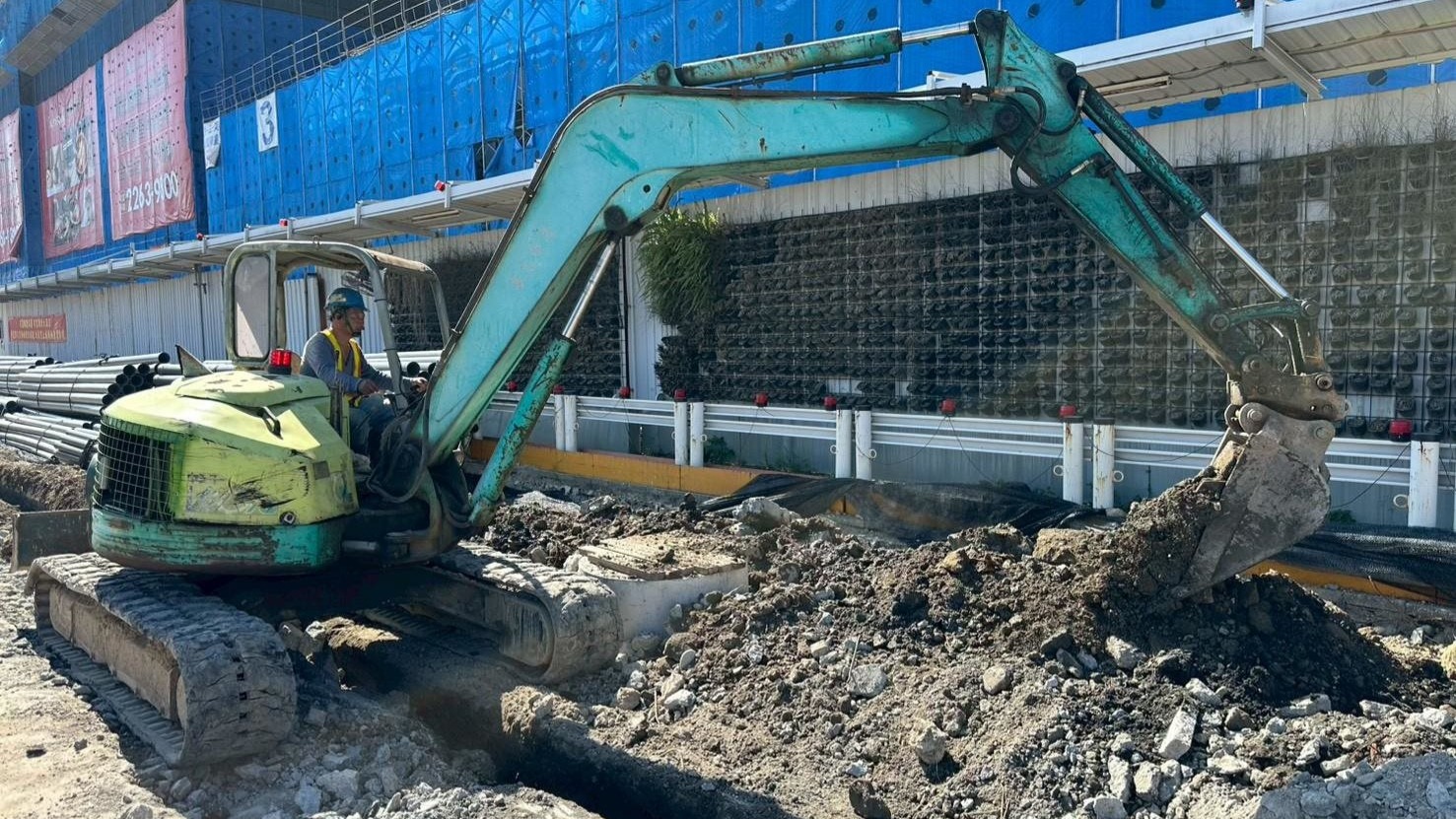

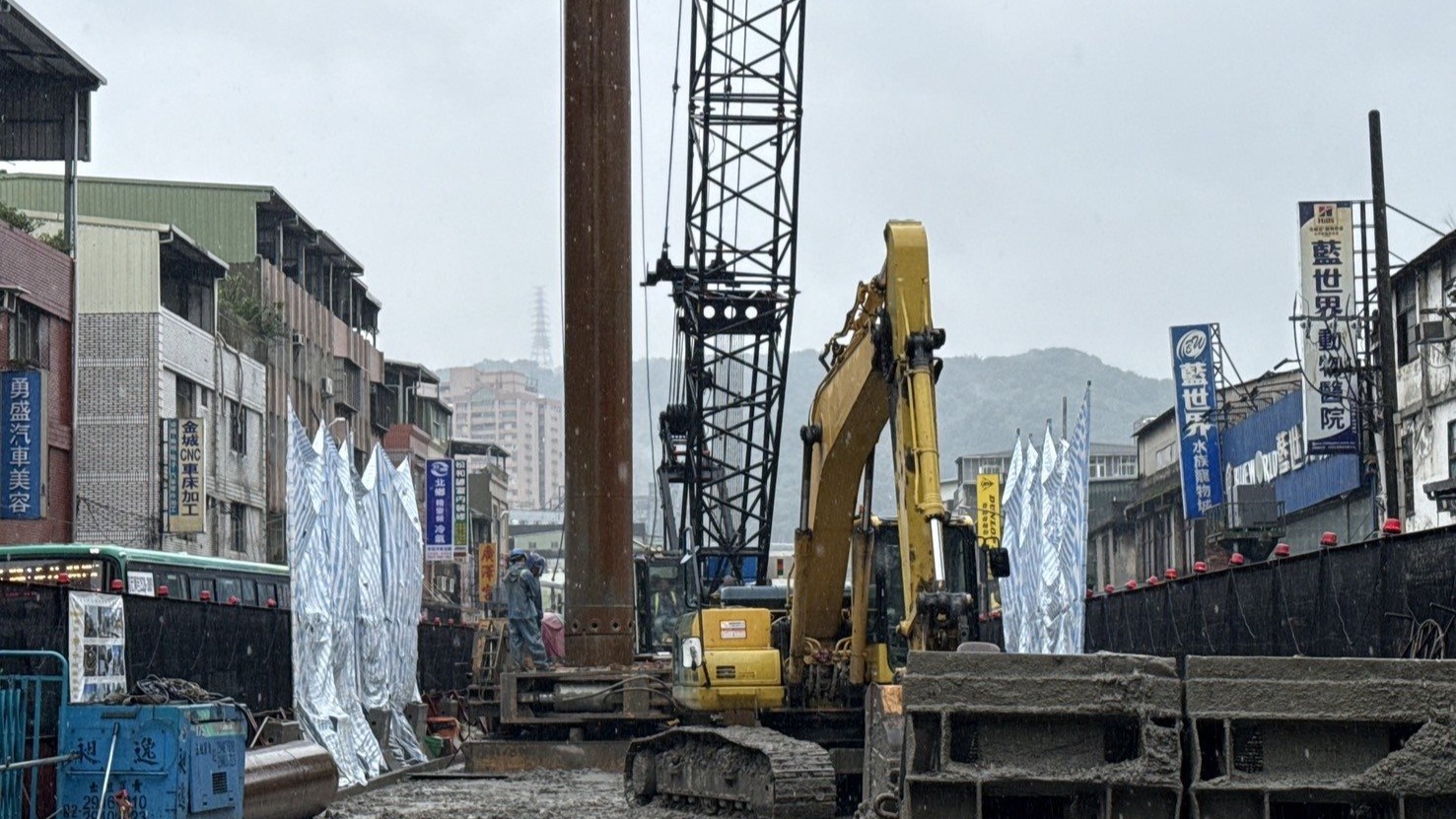

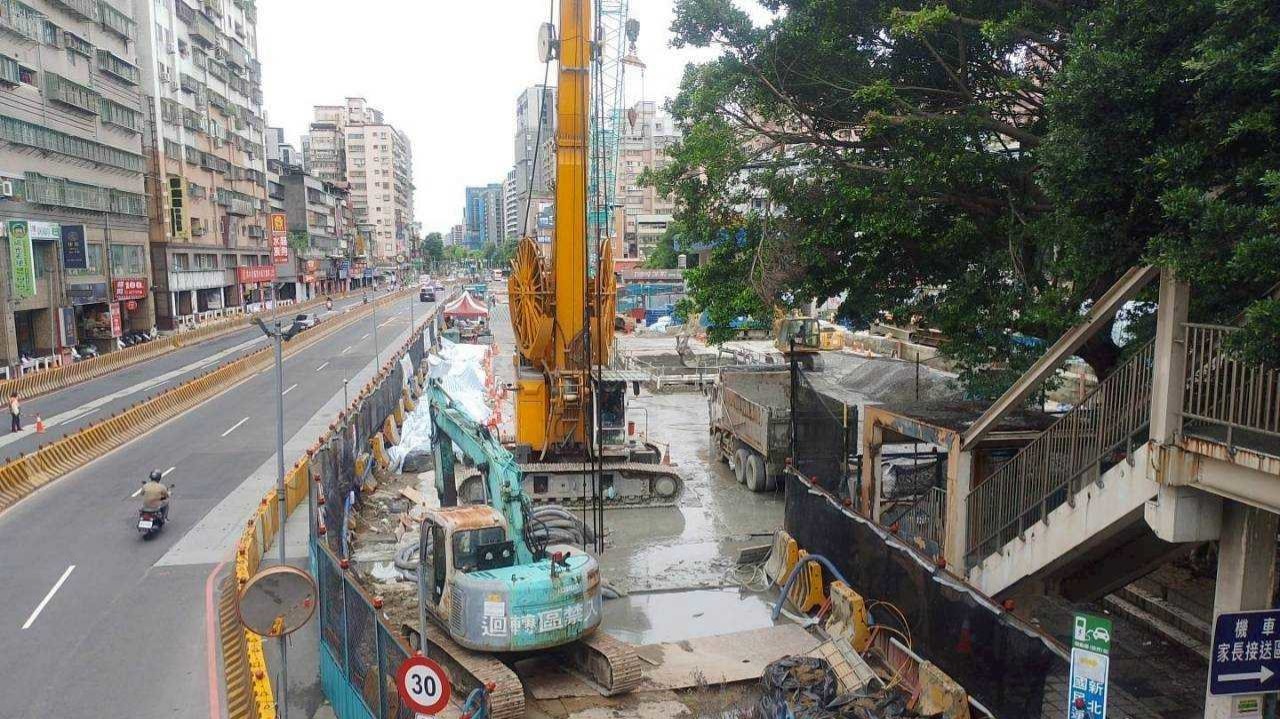

(1)CQ880A區段標(地下段):113年3月1日開工,施工中。
(2)CQ880B區段標(高架段):114年8月7日召開流標檢討後,已於8月20日上網公告,9月19日開標結果流標,於9月22日再次上網公告,10月1日開標有2家合格廠商投標,辦理評選中。

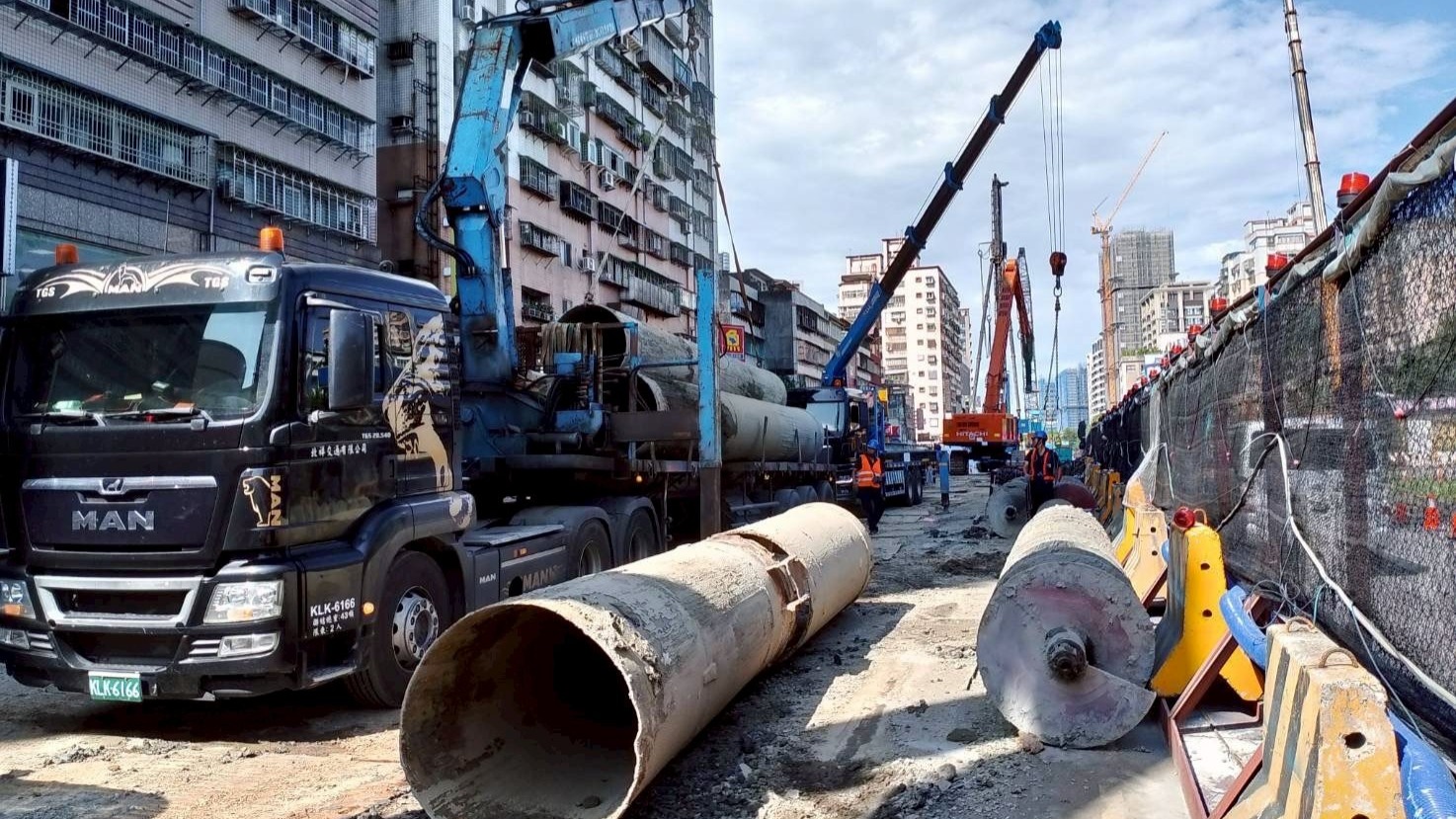

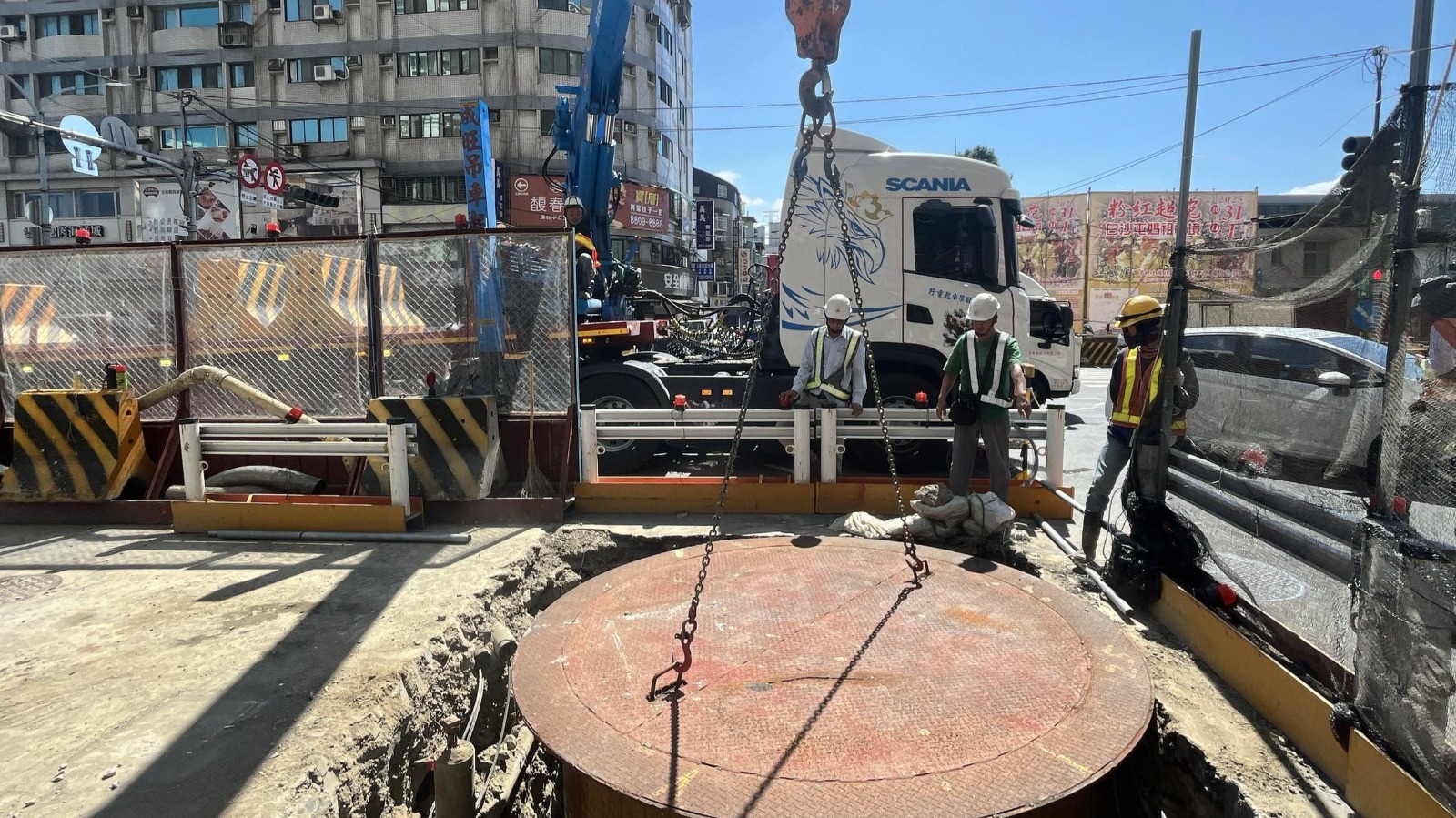

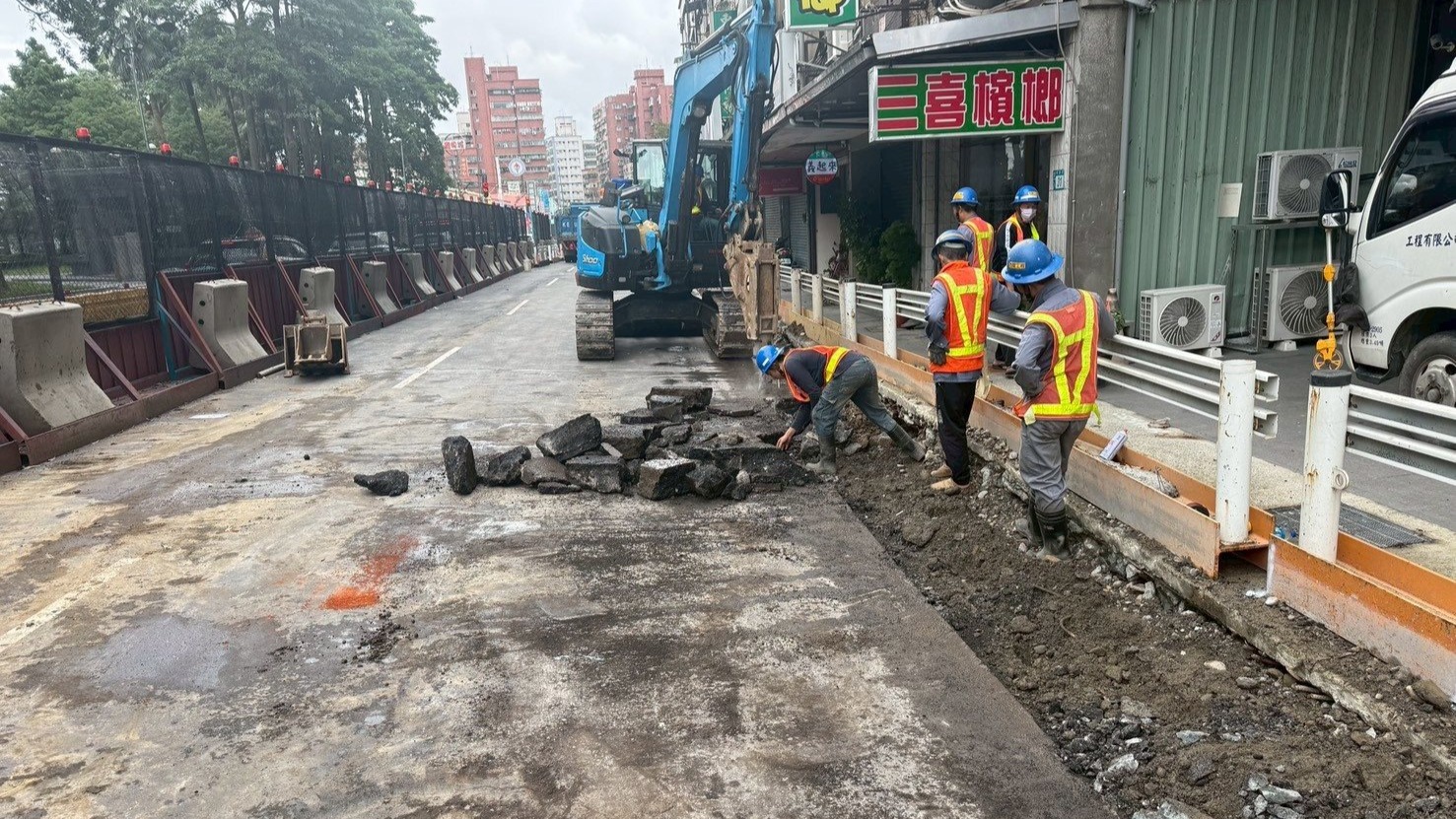

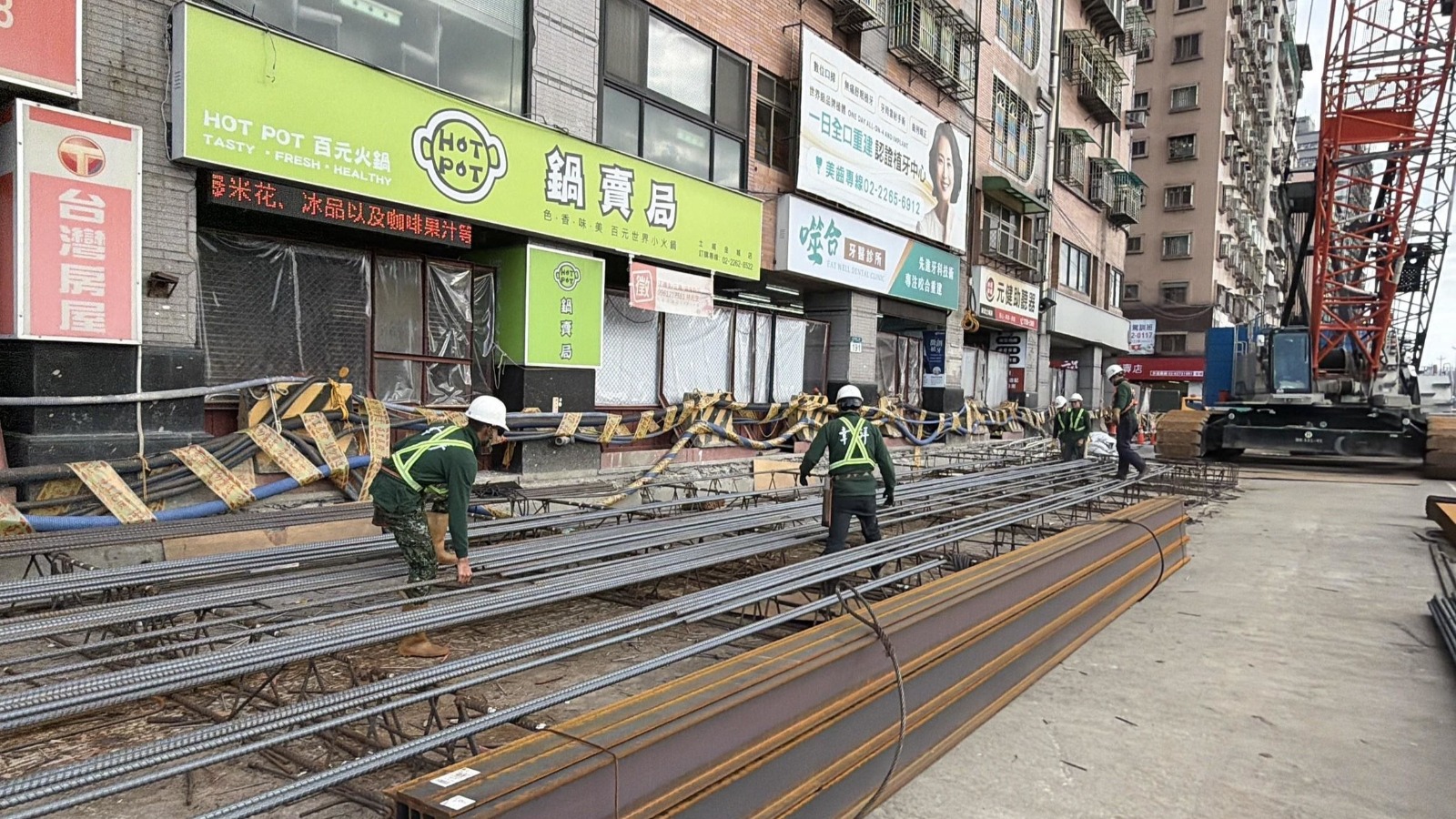

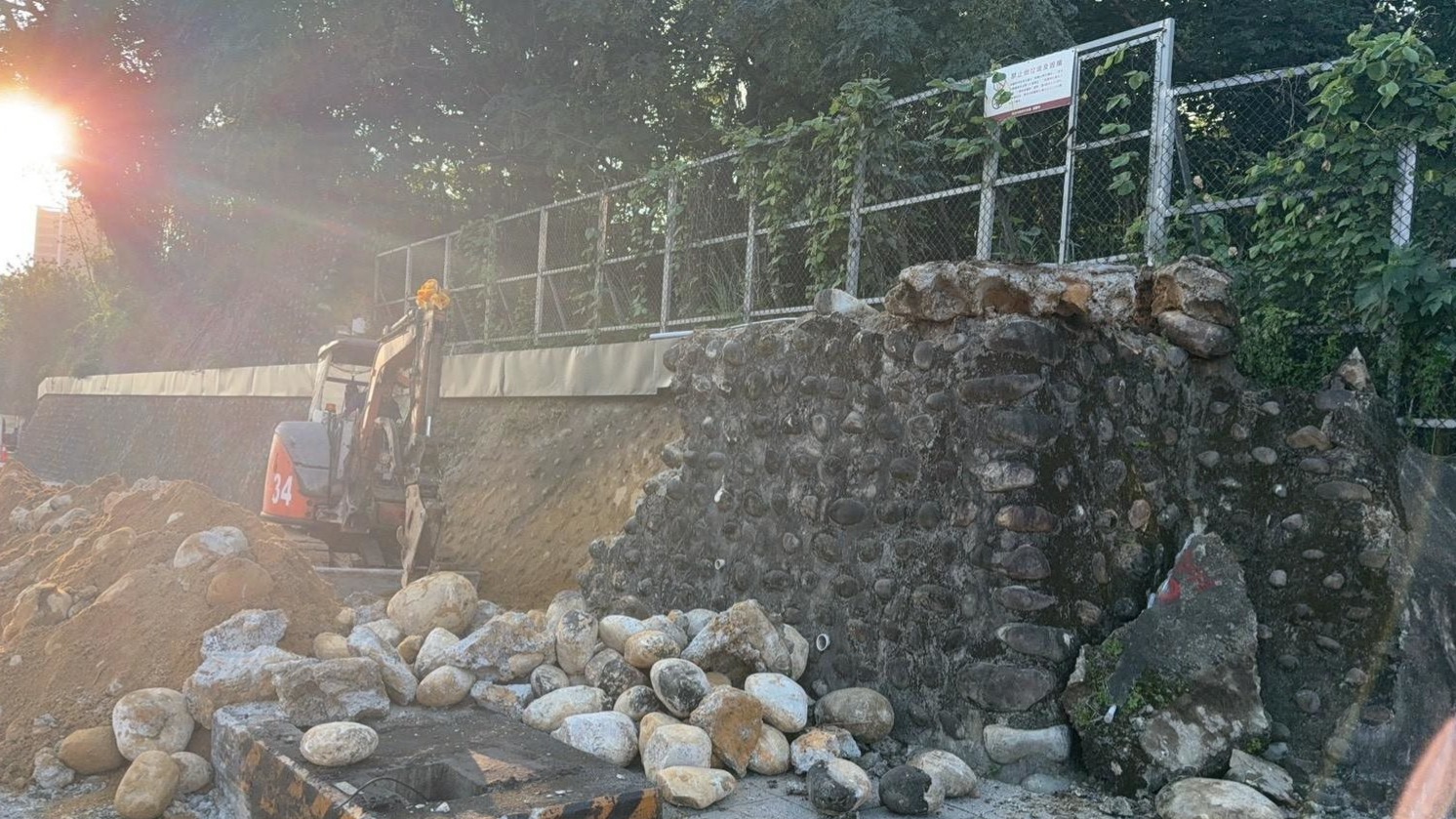

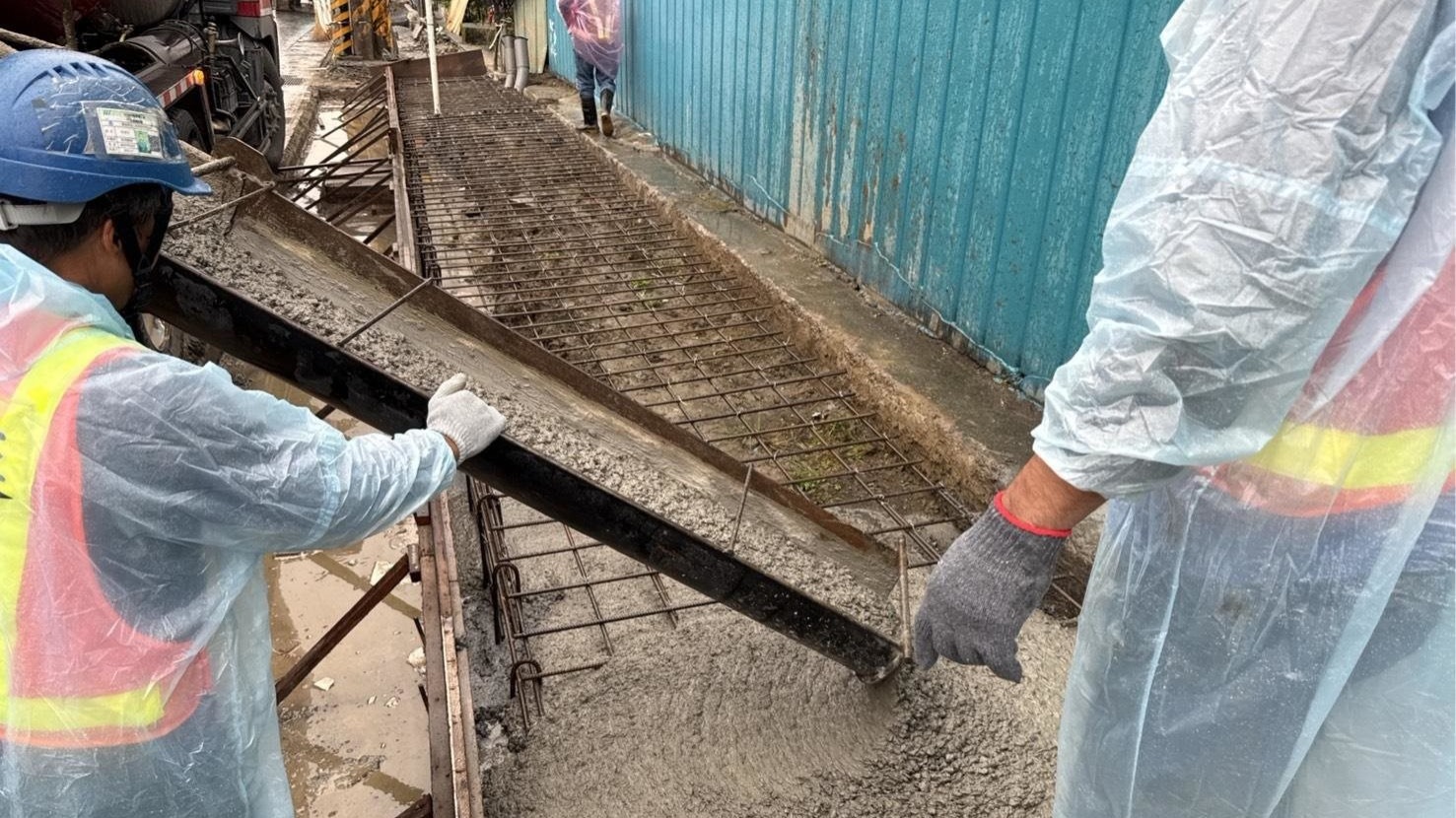

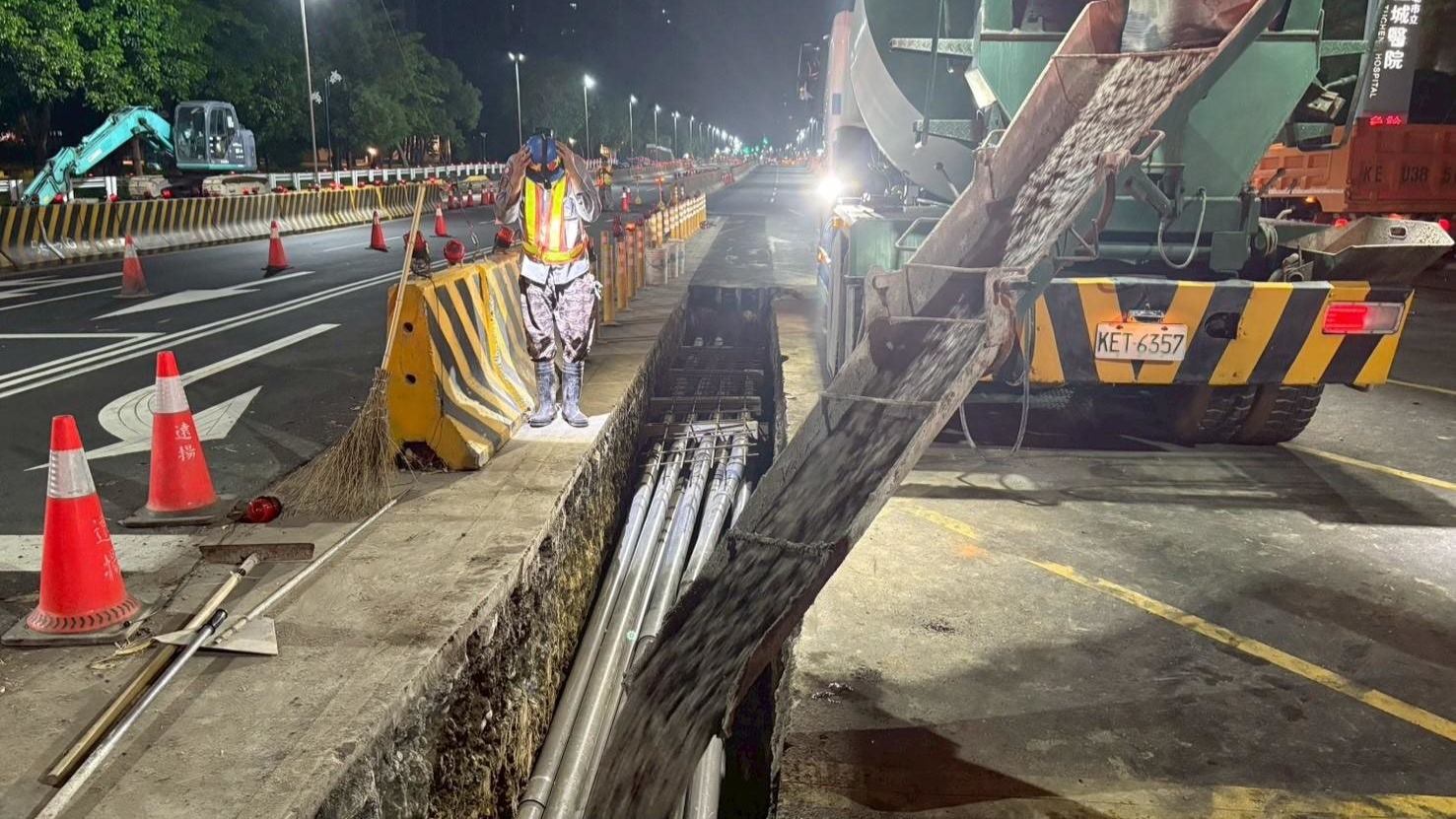

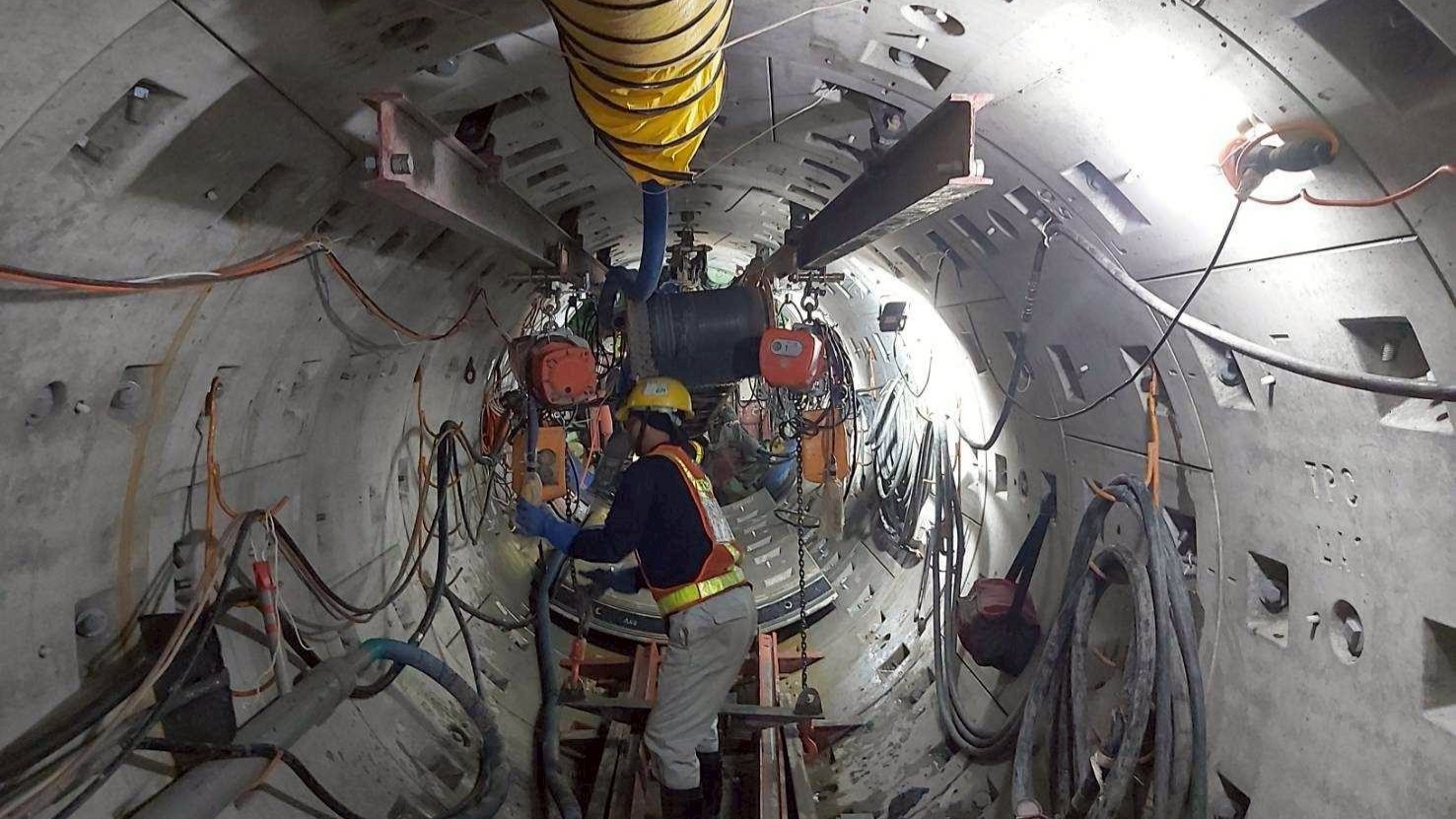

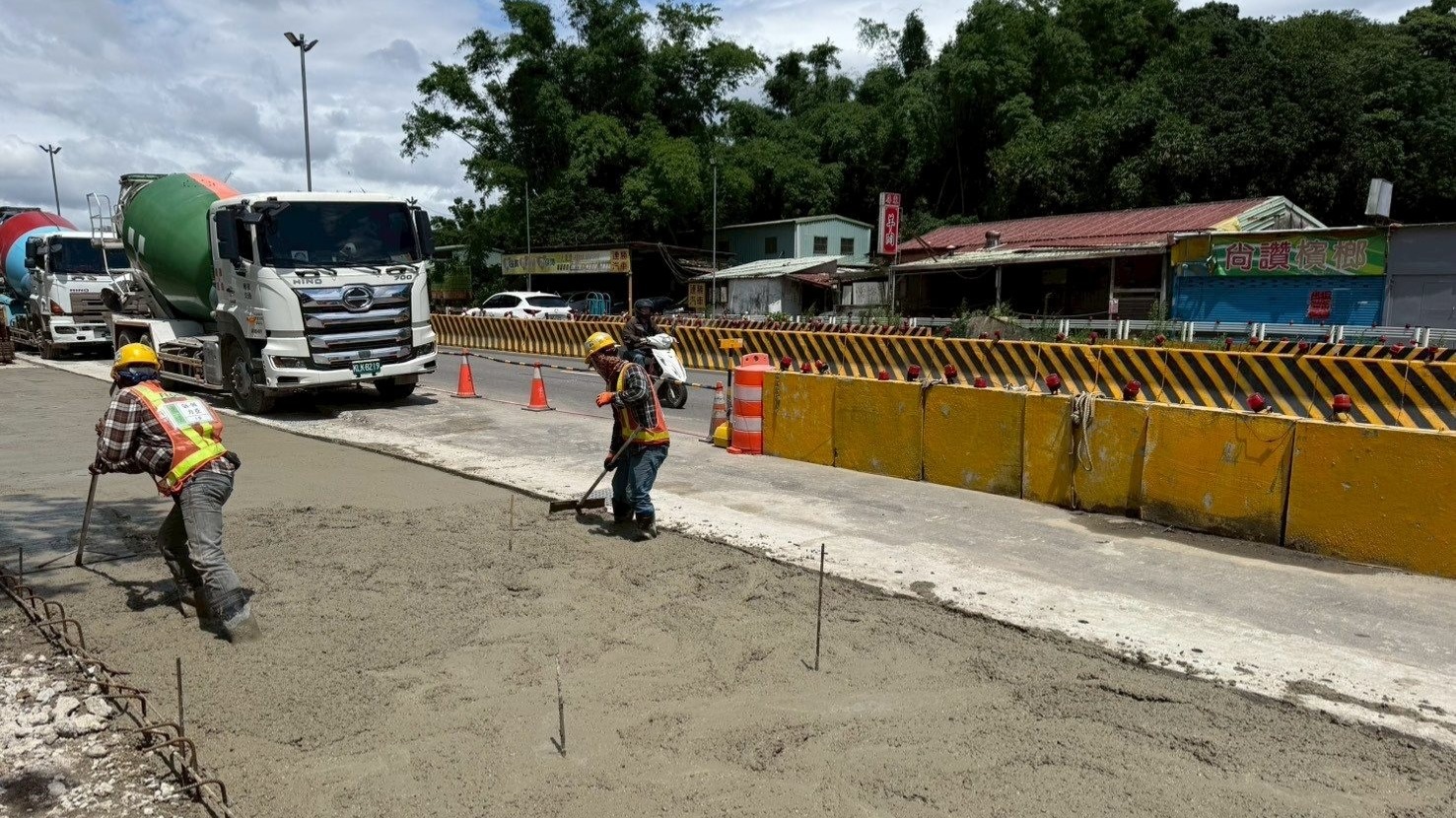

2.樹林段CQ890區段標:111年11月11日開工,施工中。

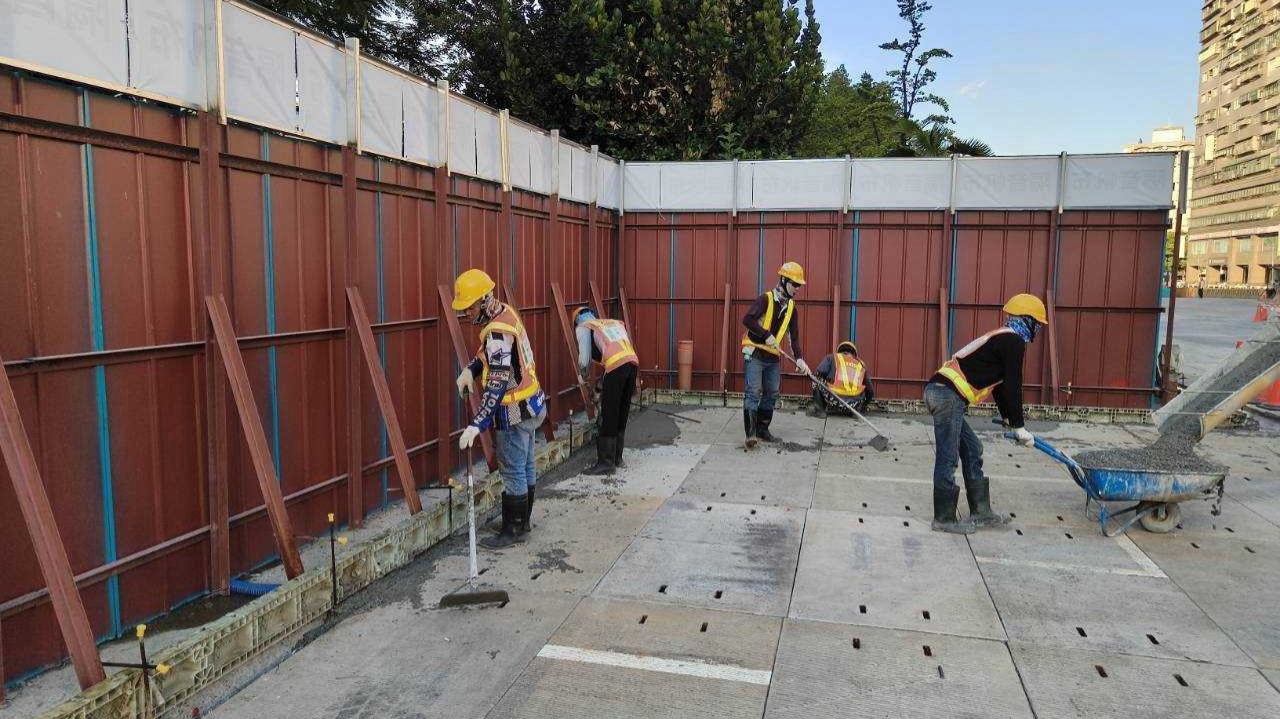

3.都市計畫變更:土城區LG09站提報內政部都市計畫委員會續審;LG11站已提報本府城鄉局辦理發布實施作業;LG13站刻依內政部審查意見修正中,其餘都市計畫皆已發布實施。

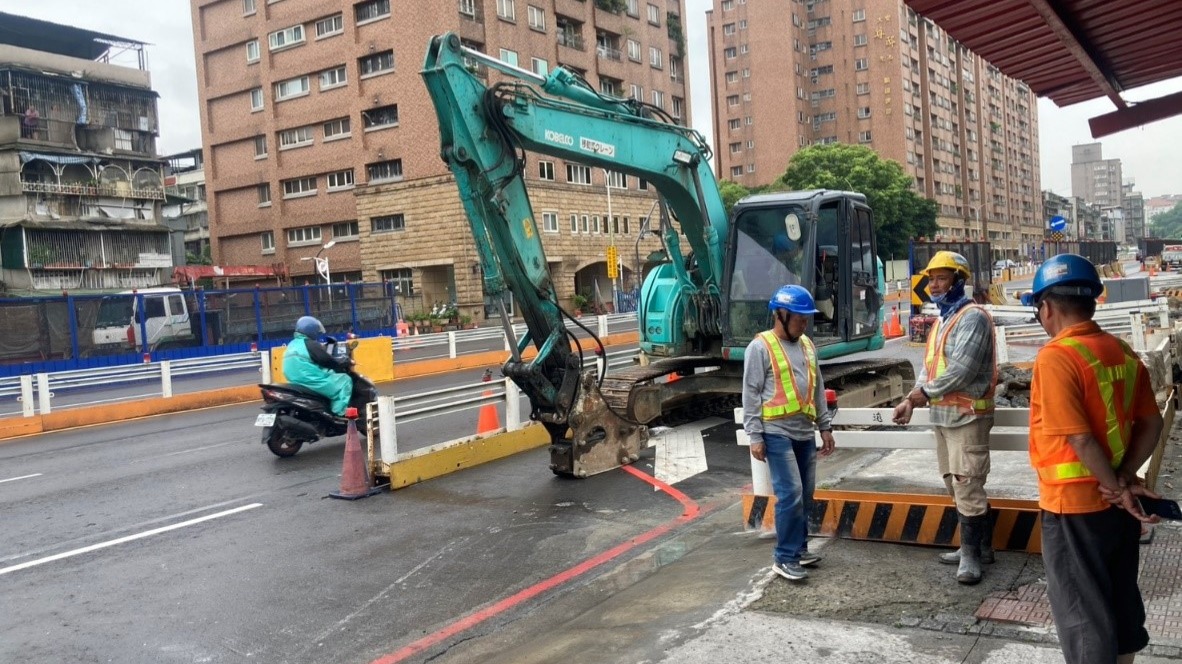

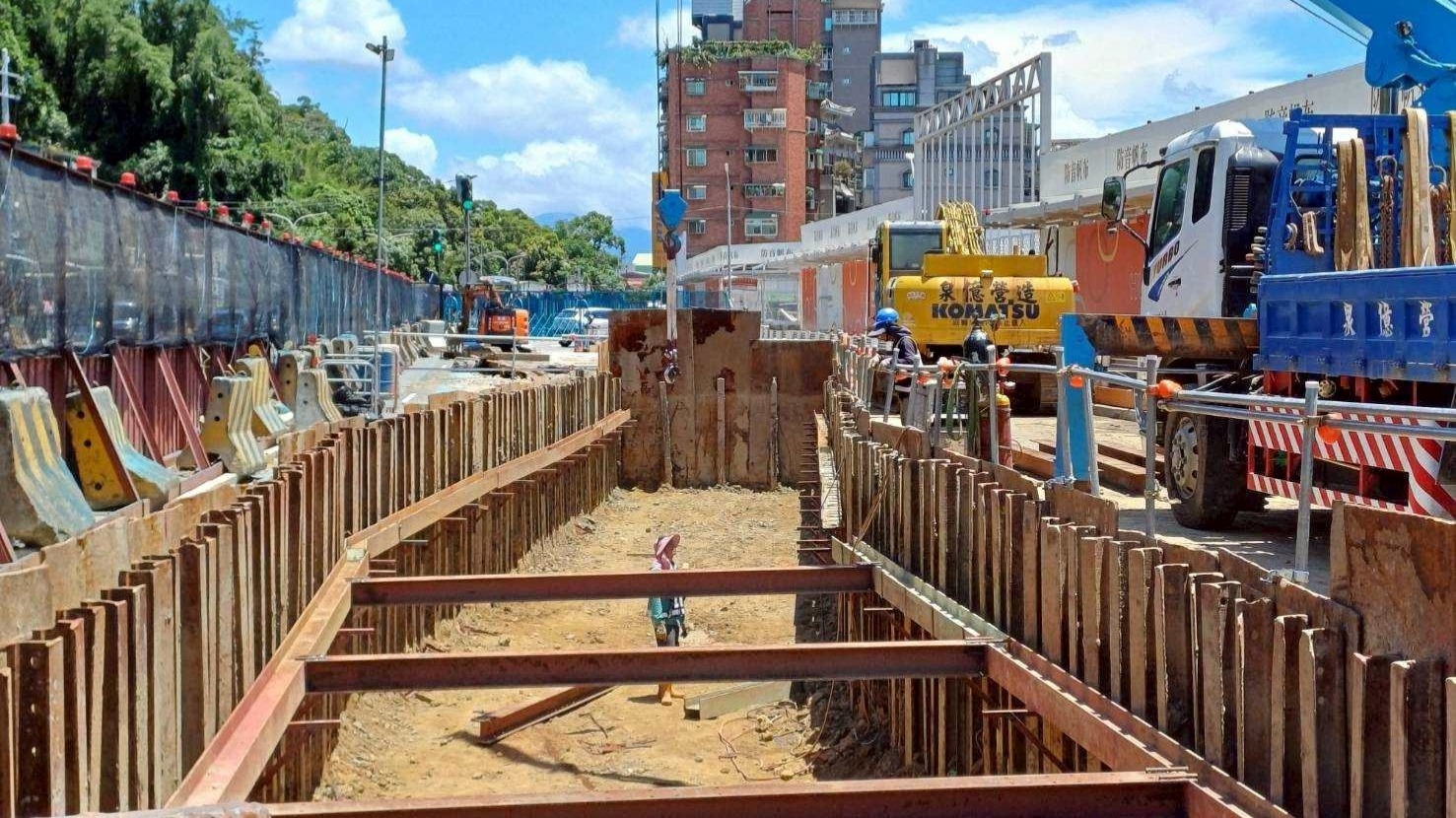

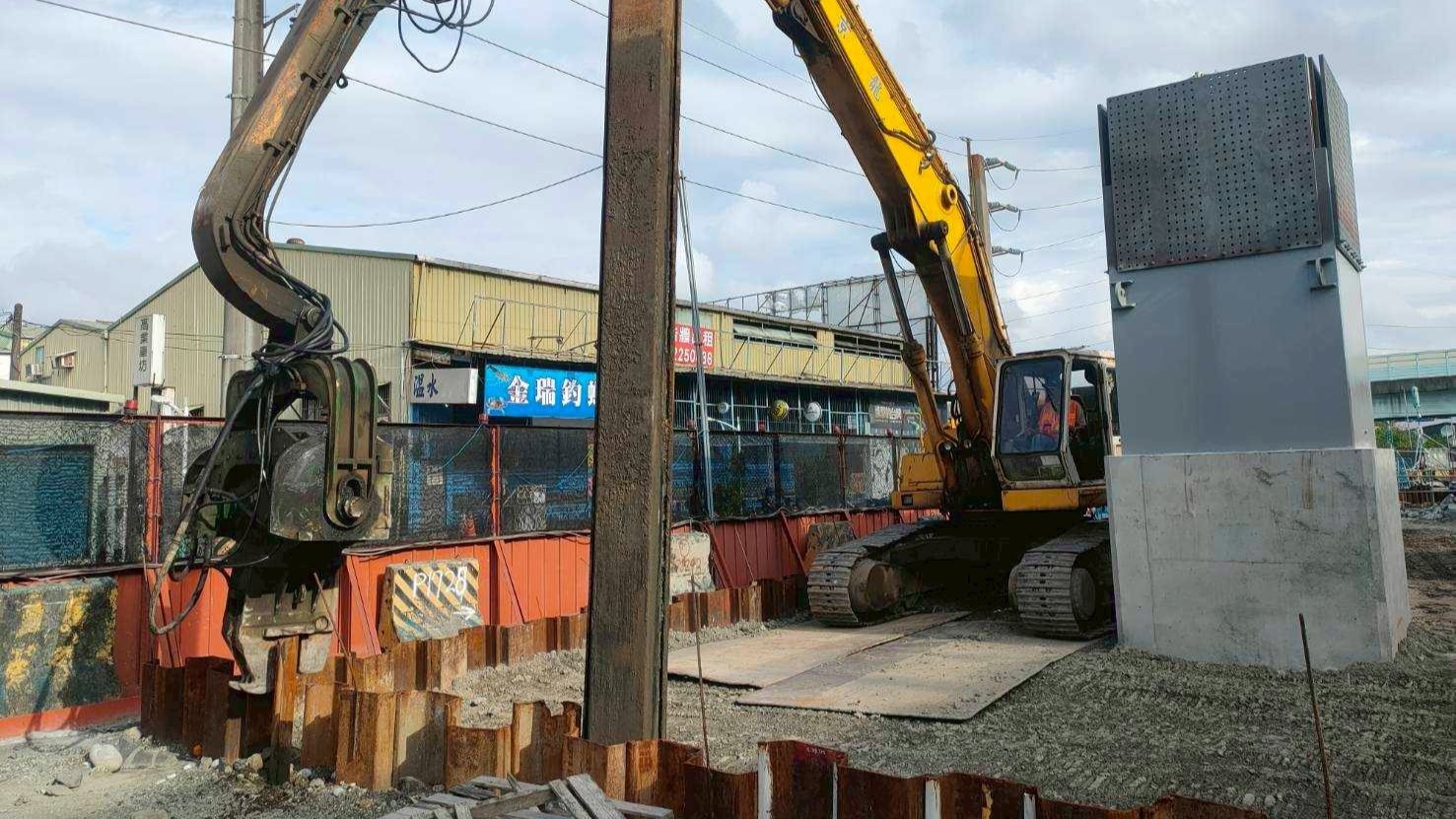

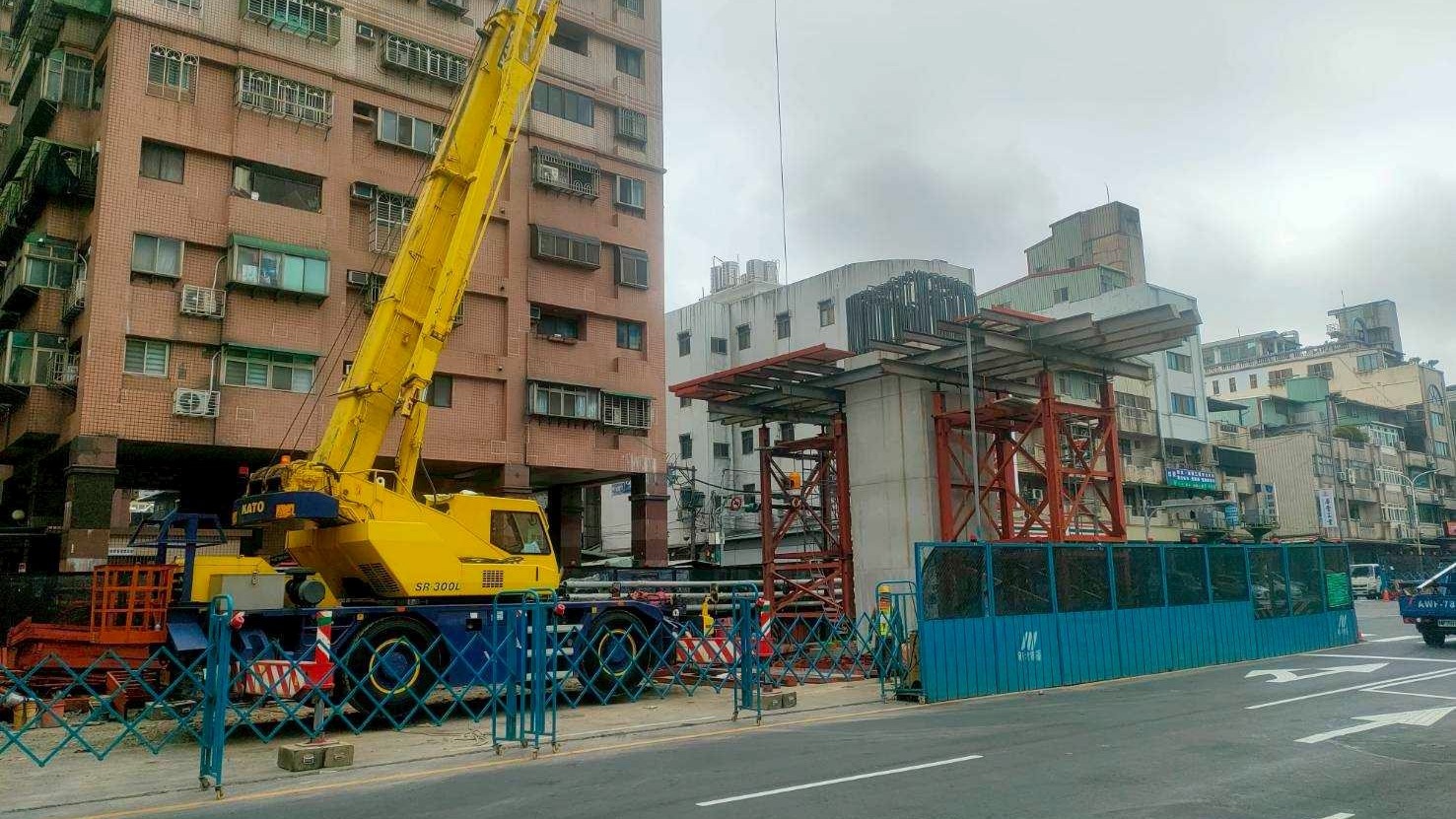

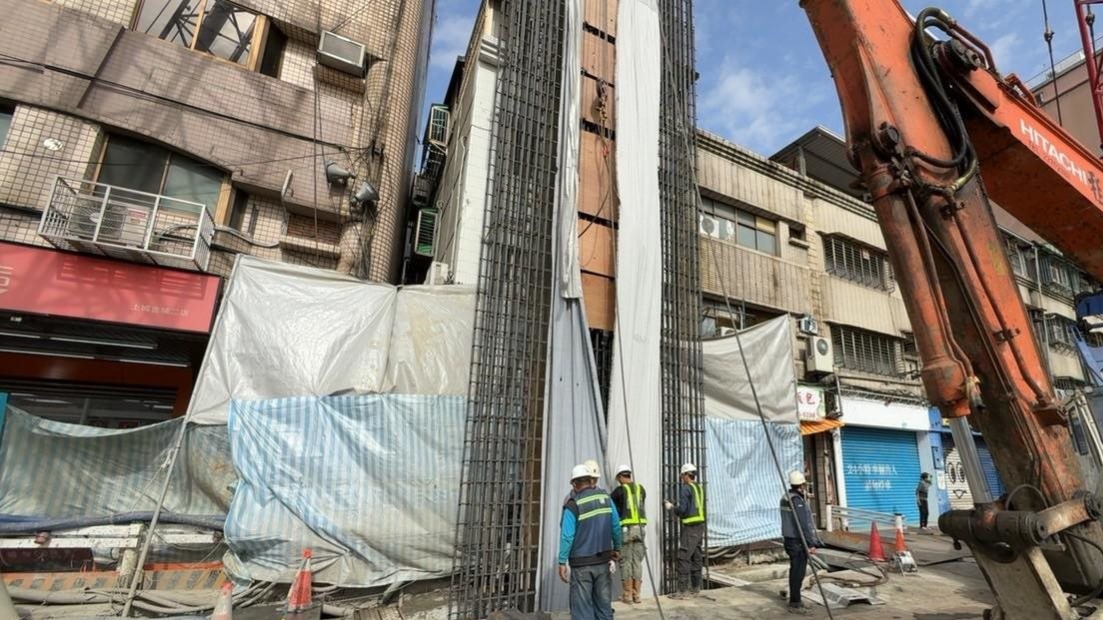

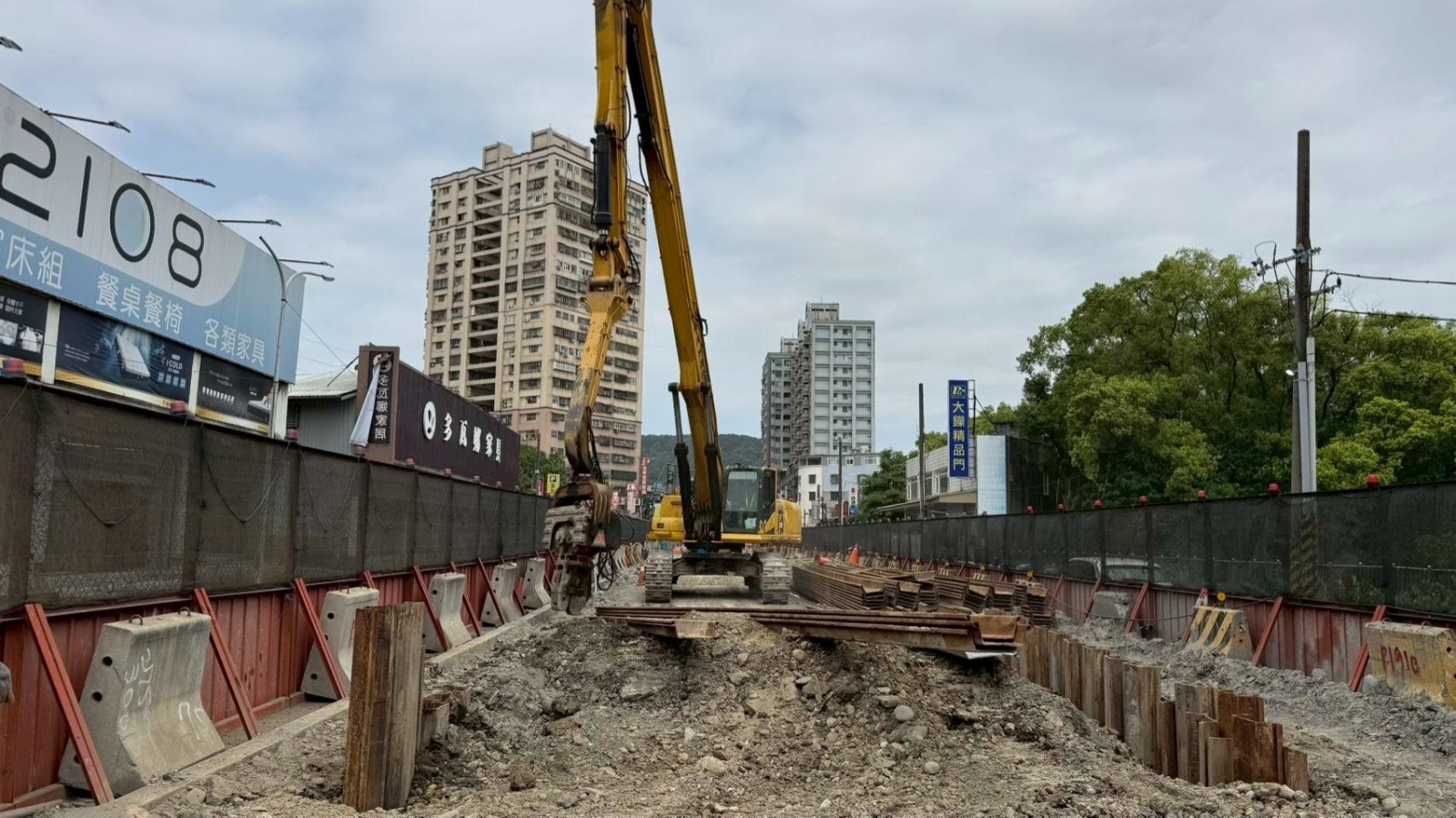

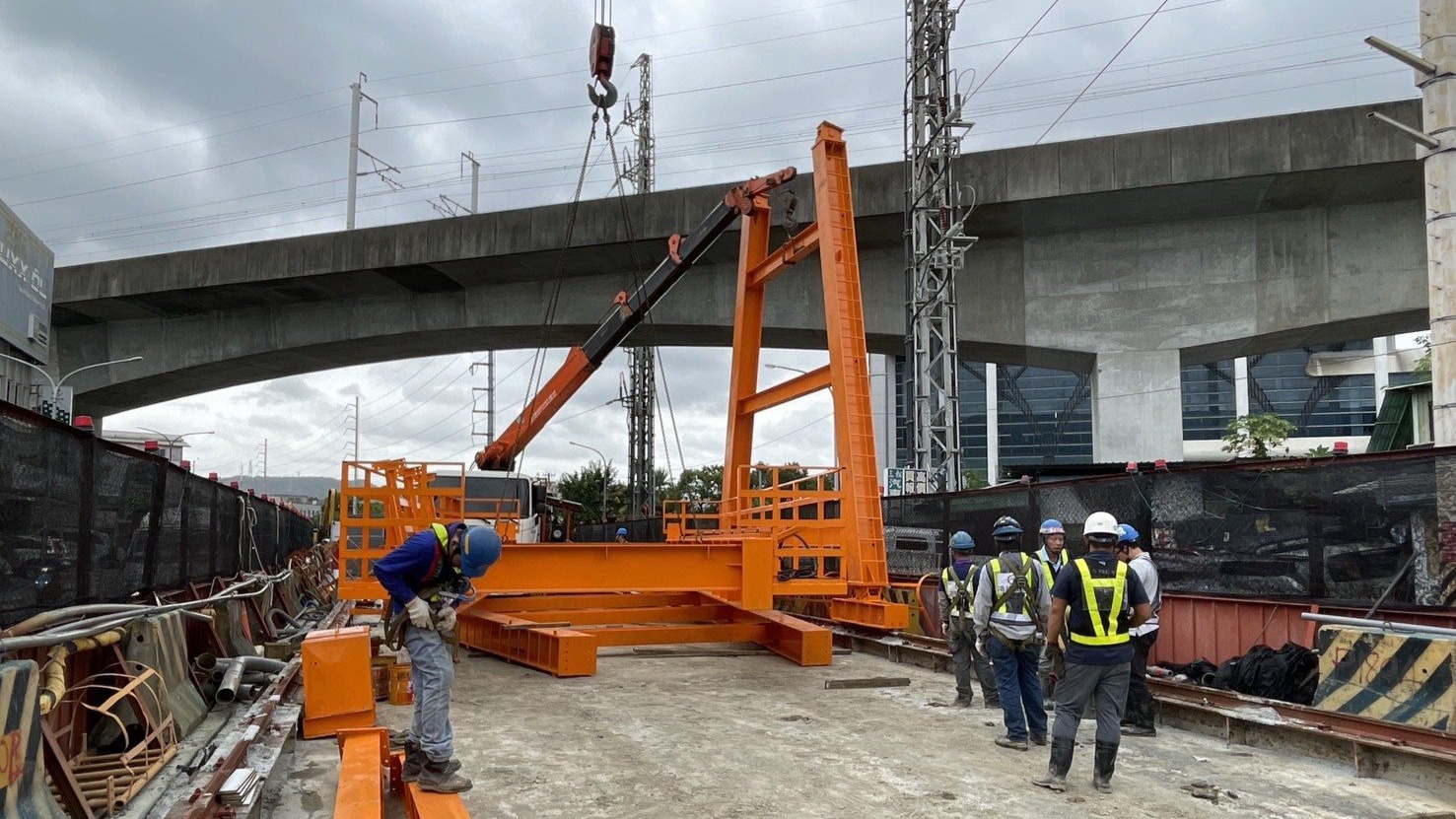

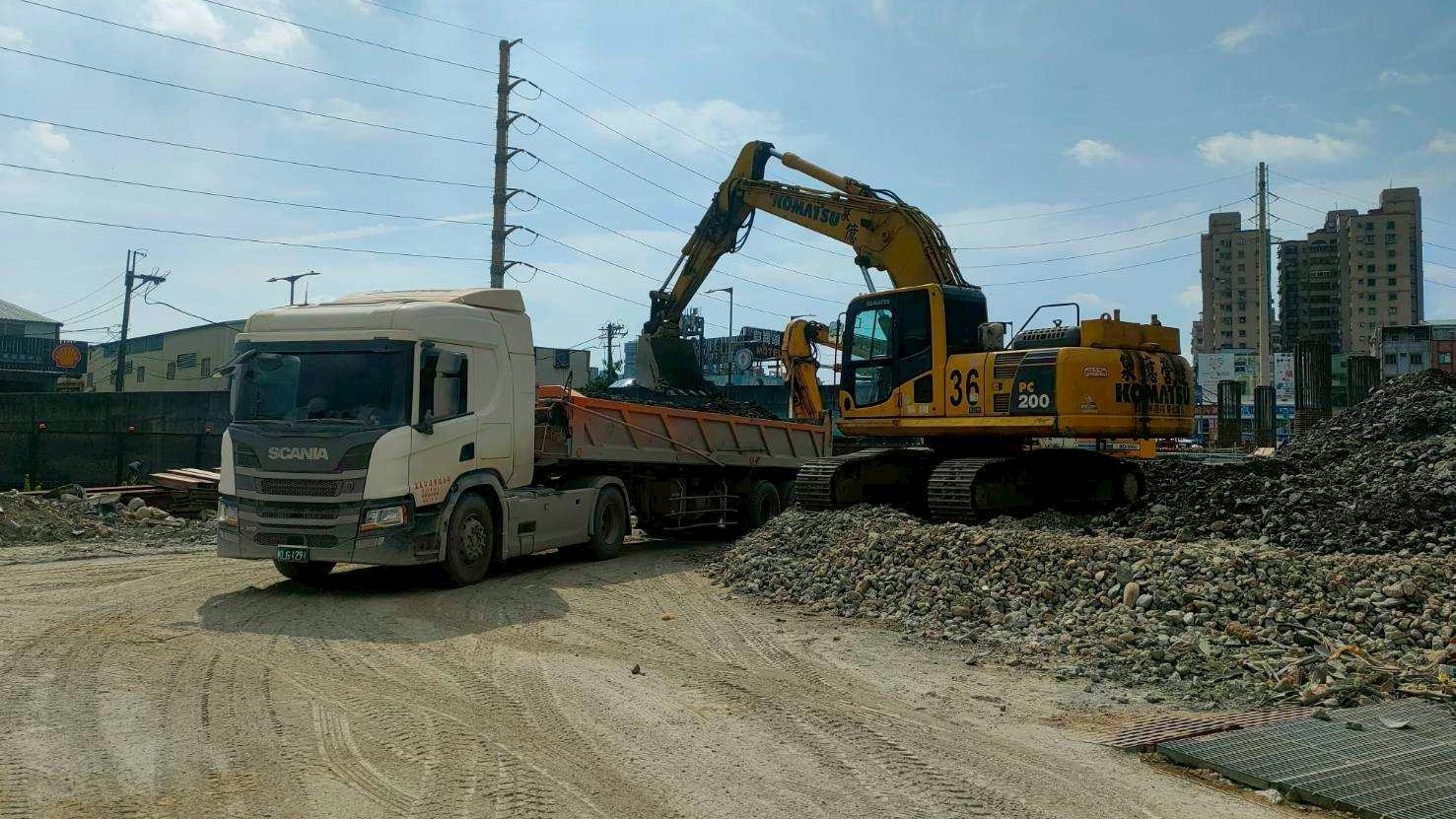

CQ880ALG09站拔樁機具拆卸場地整理

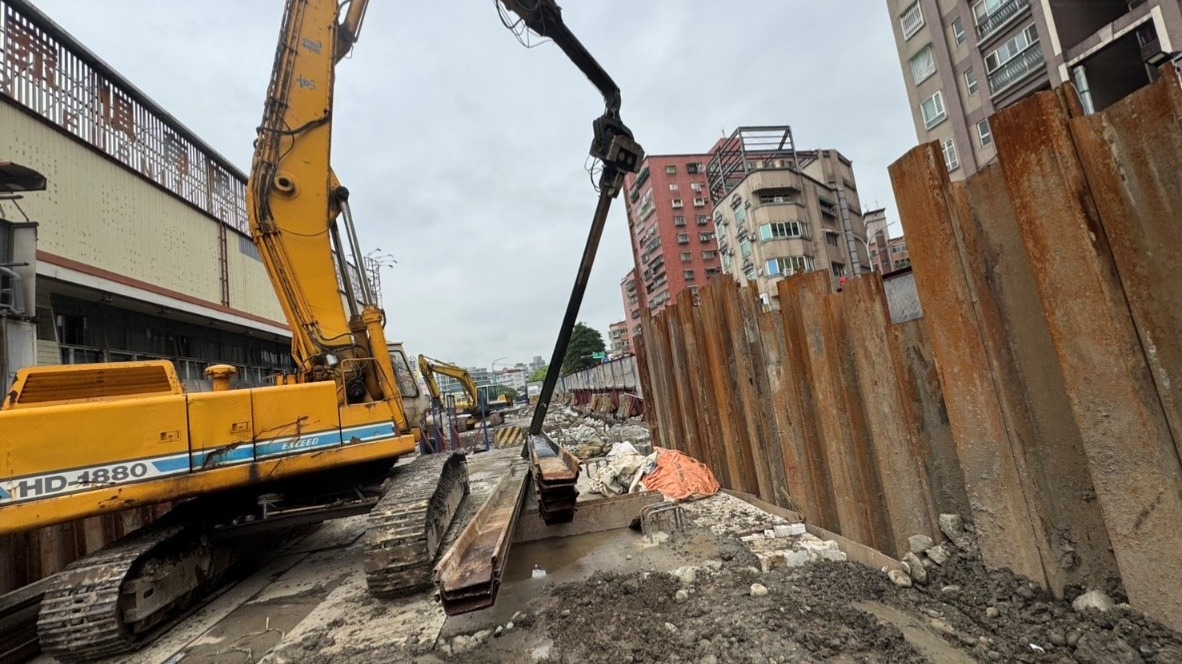

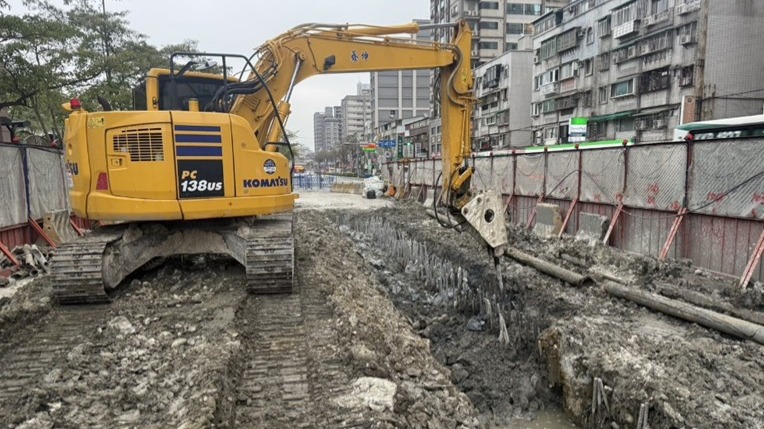

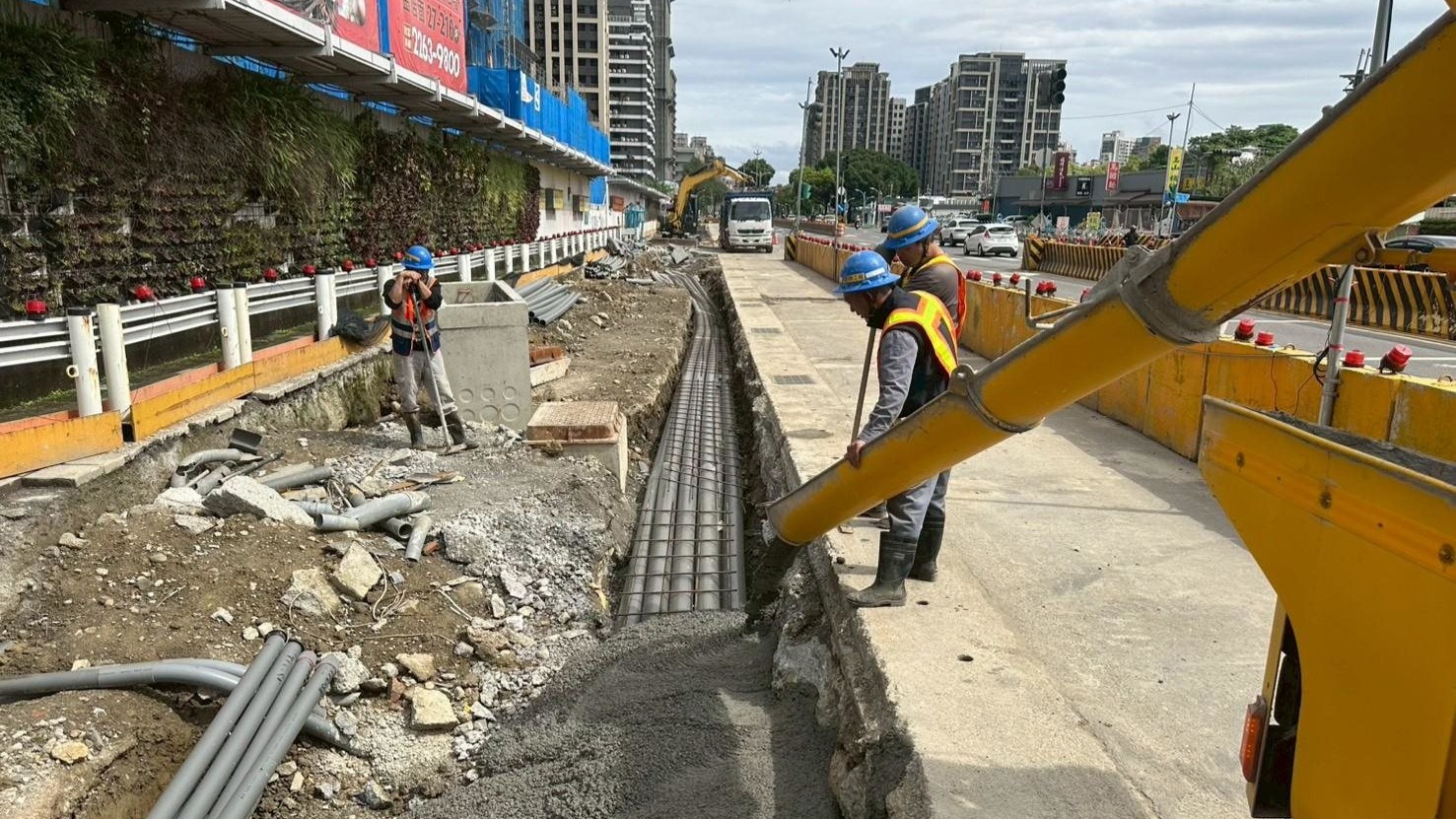

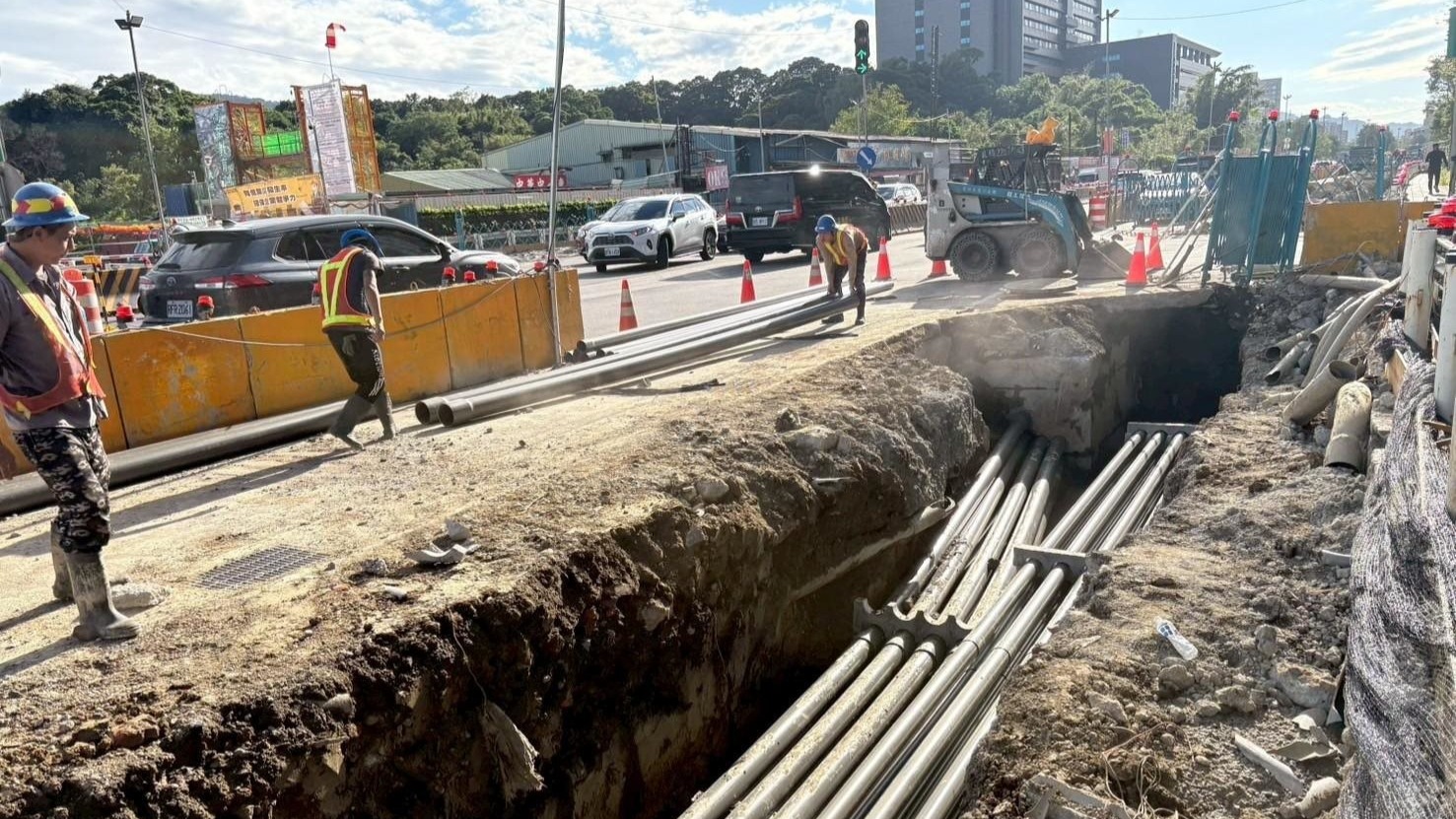

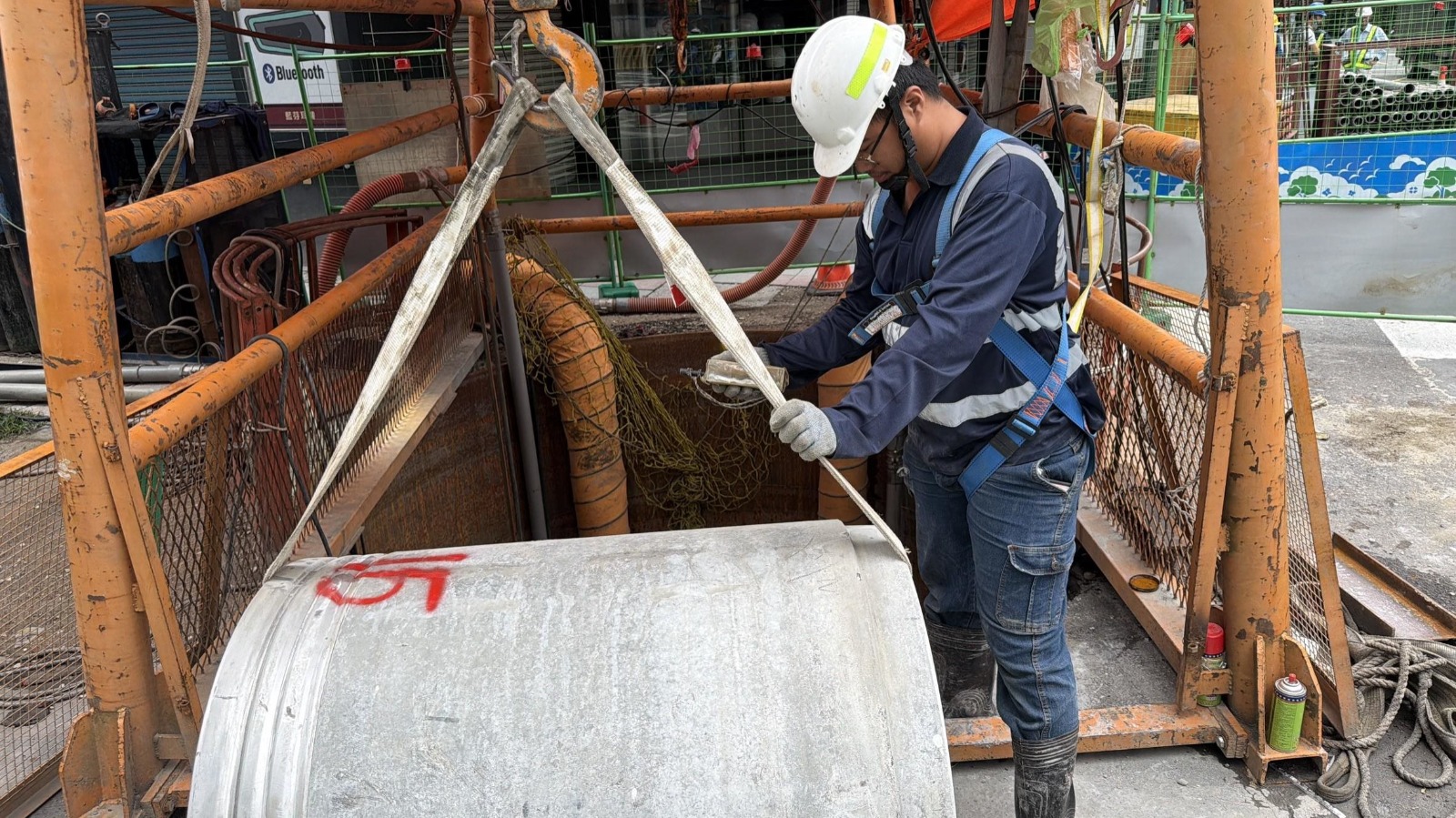

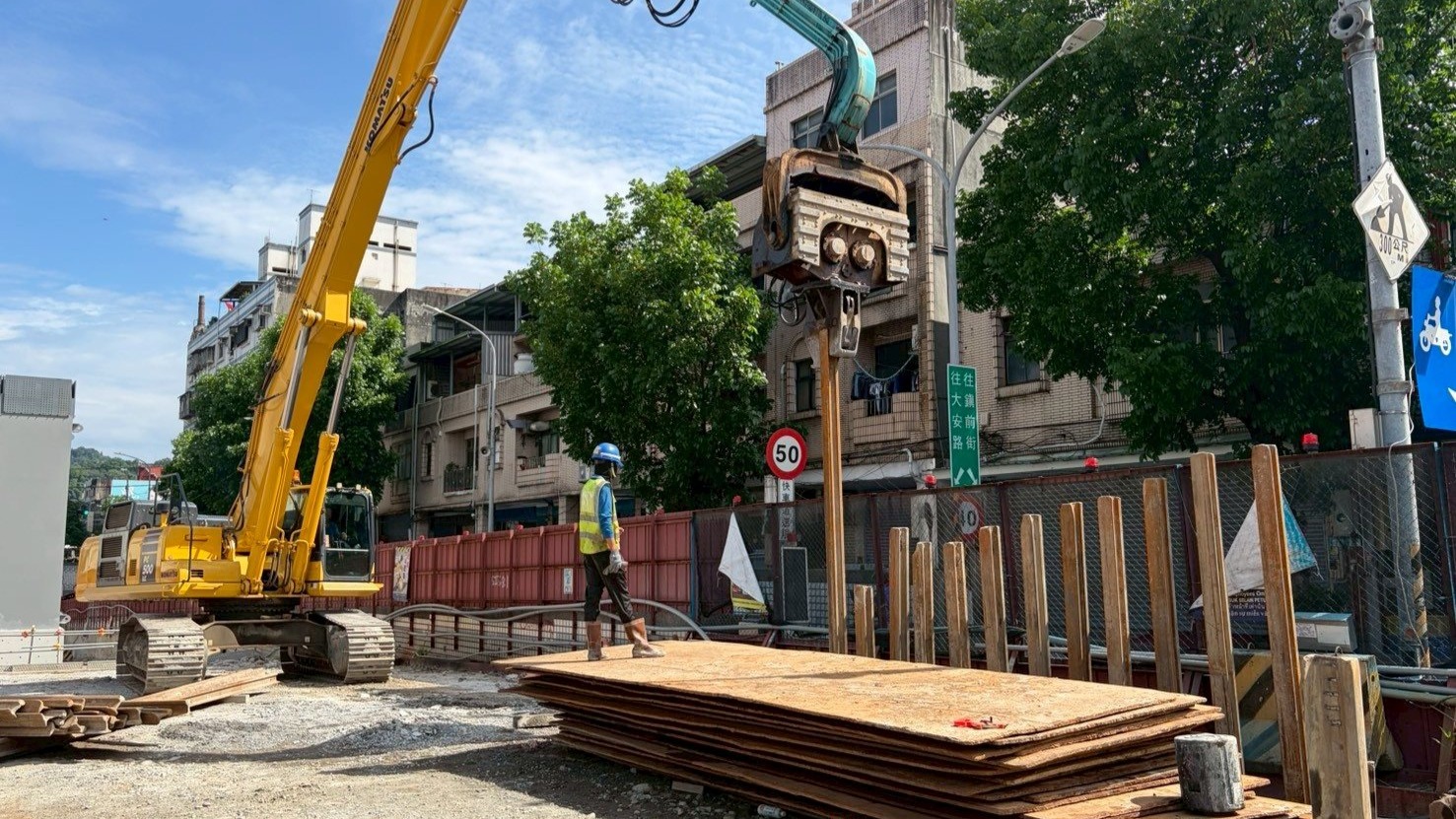

CQ880A出土段點位放樣收測

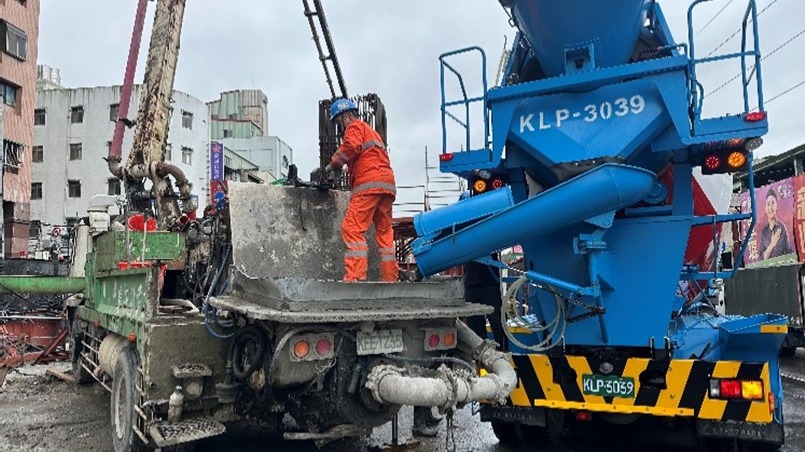

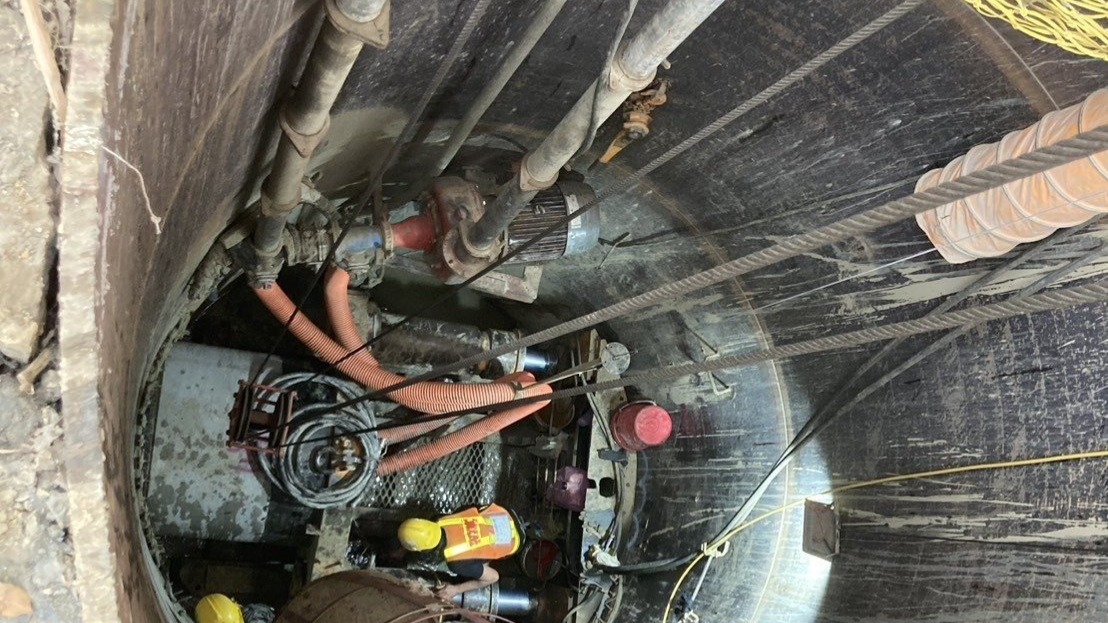

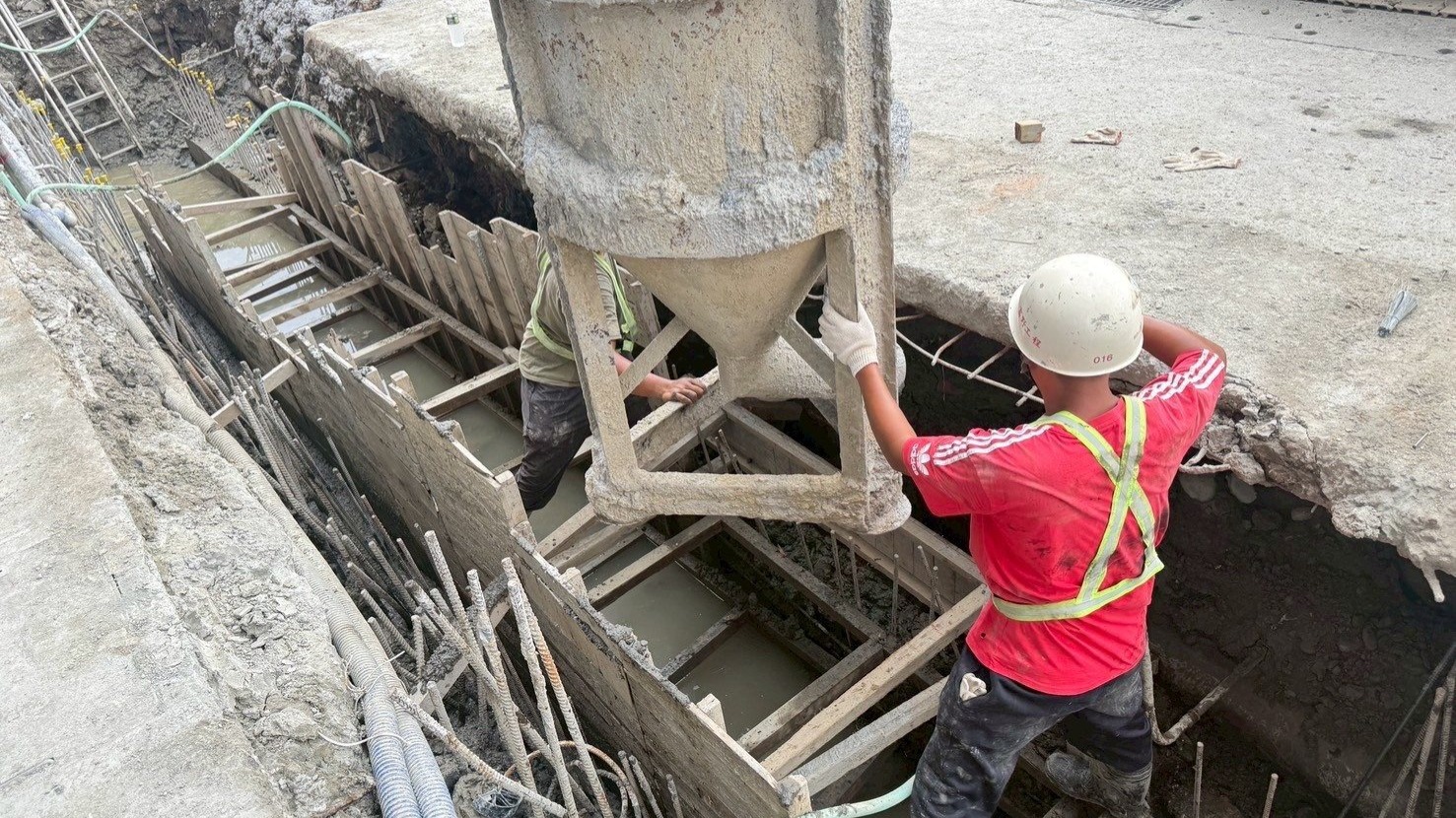

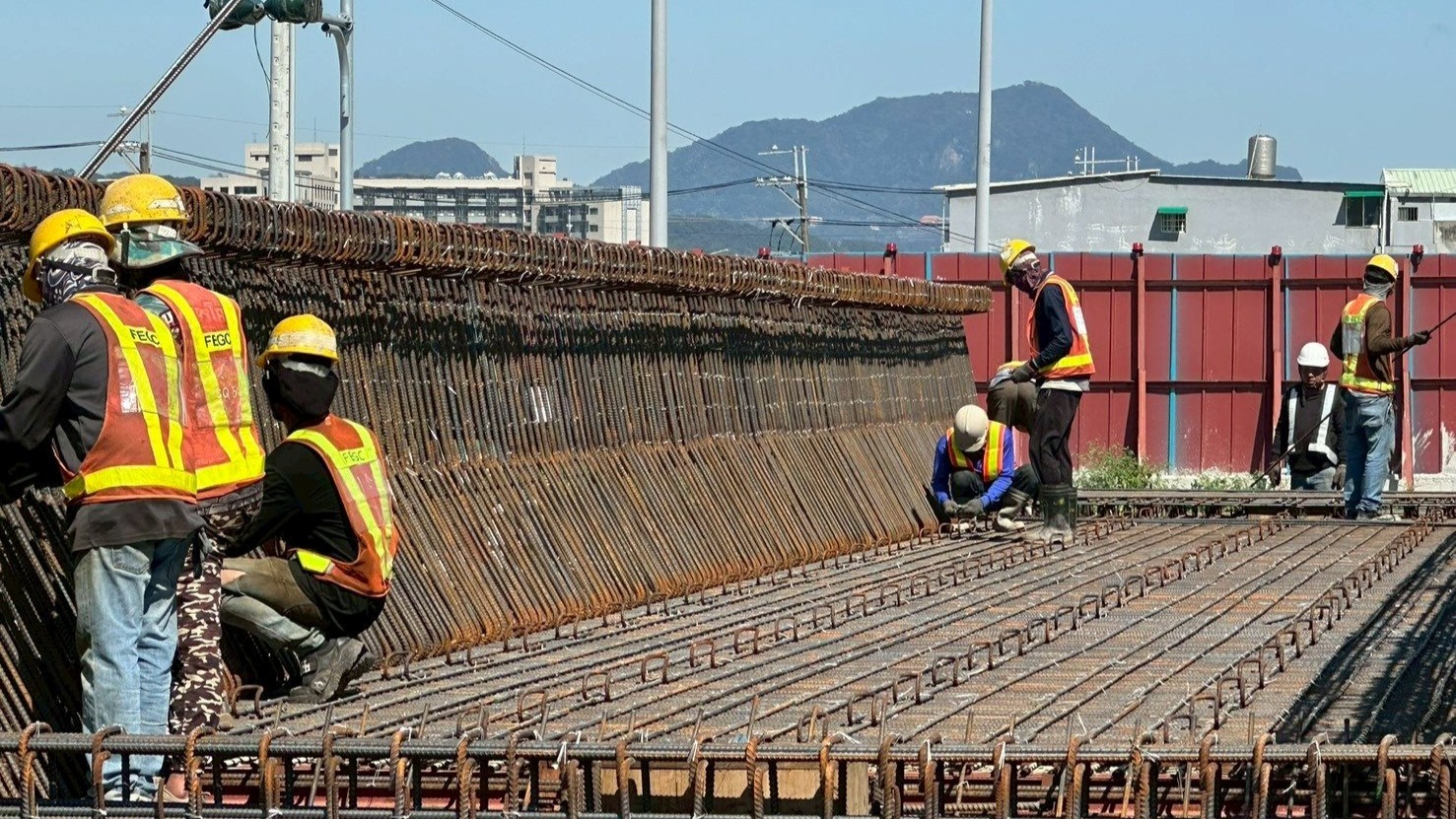

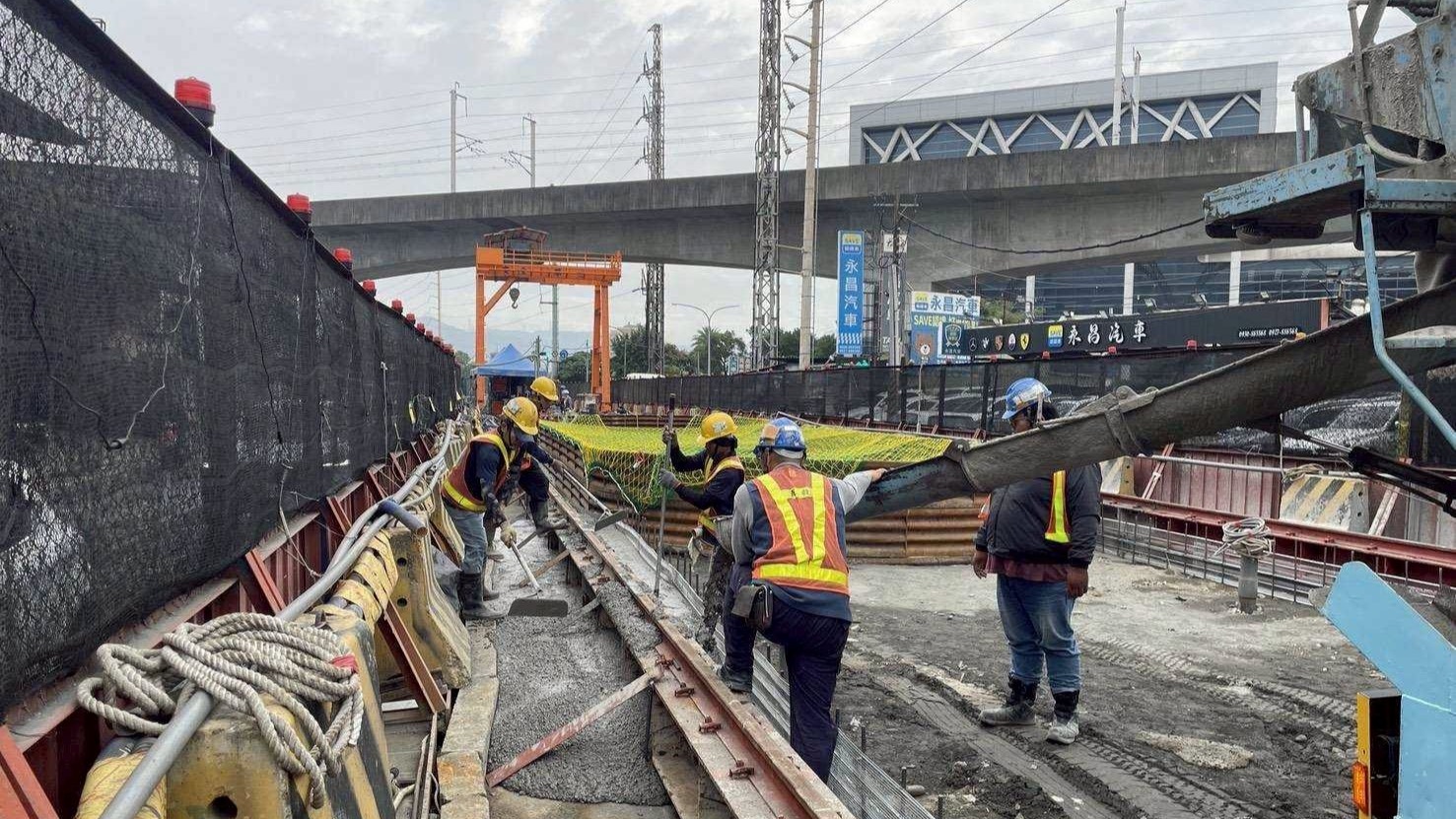

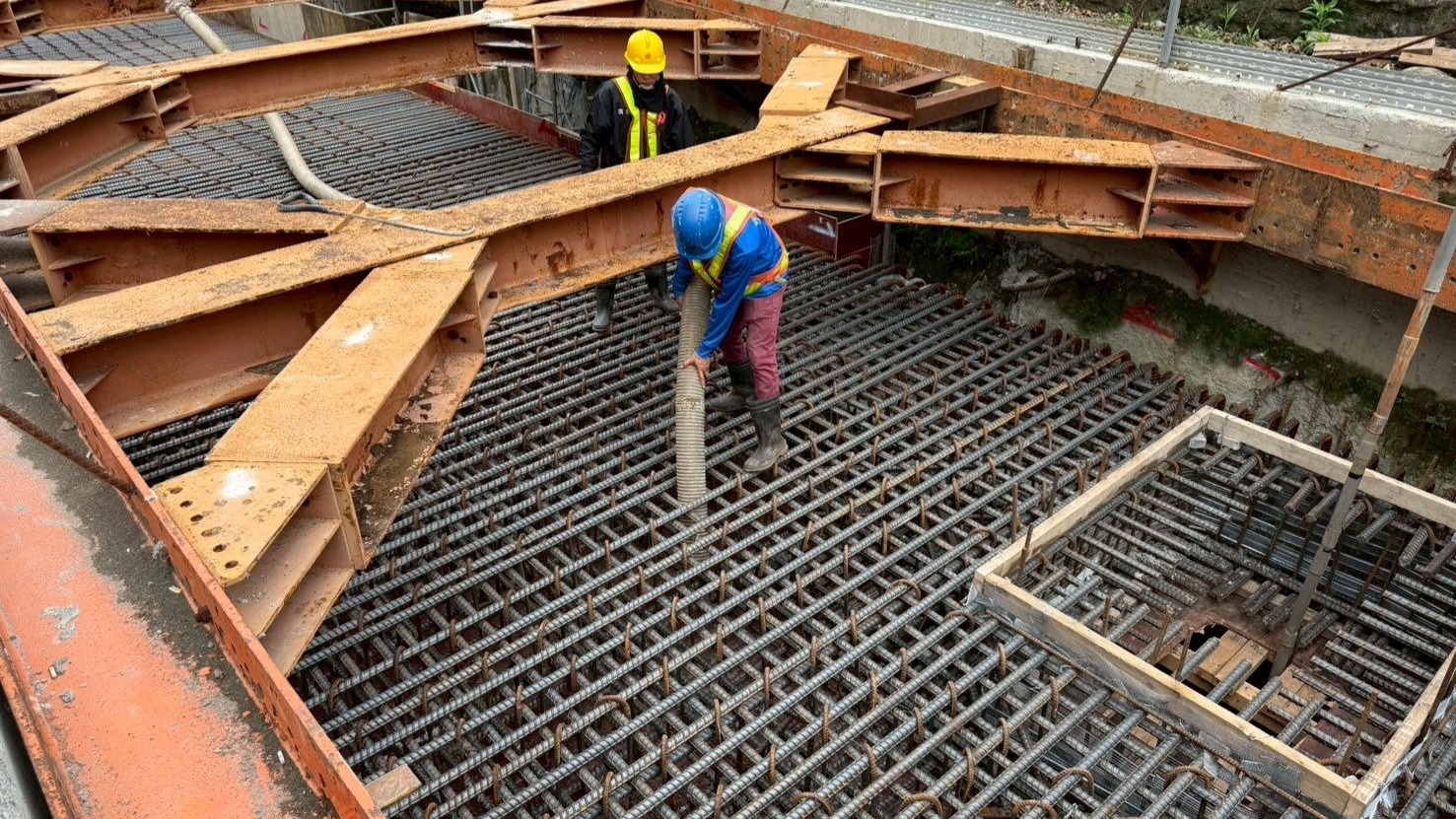

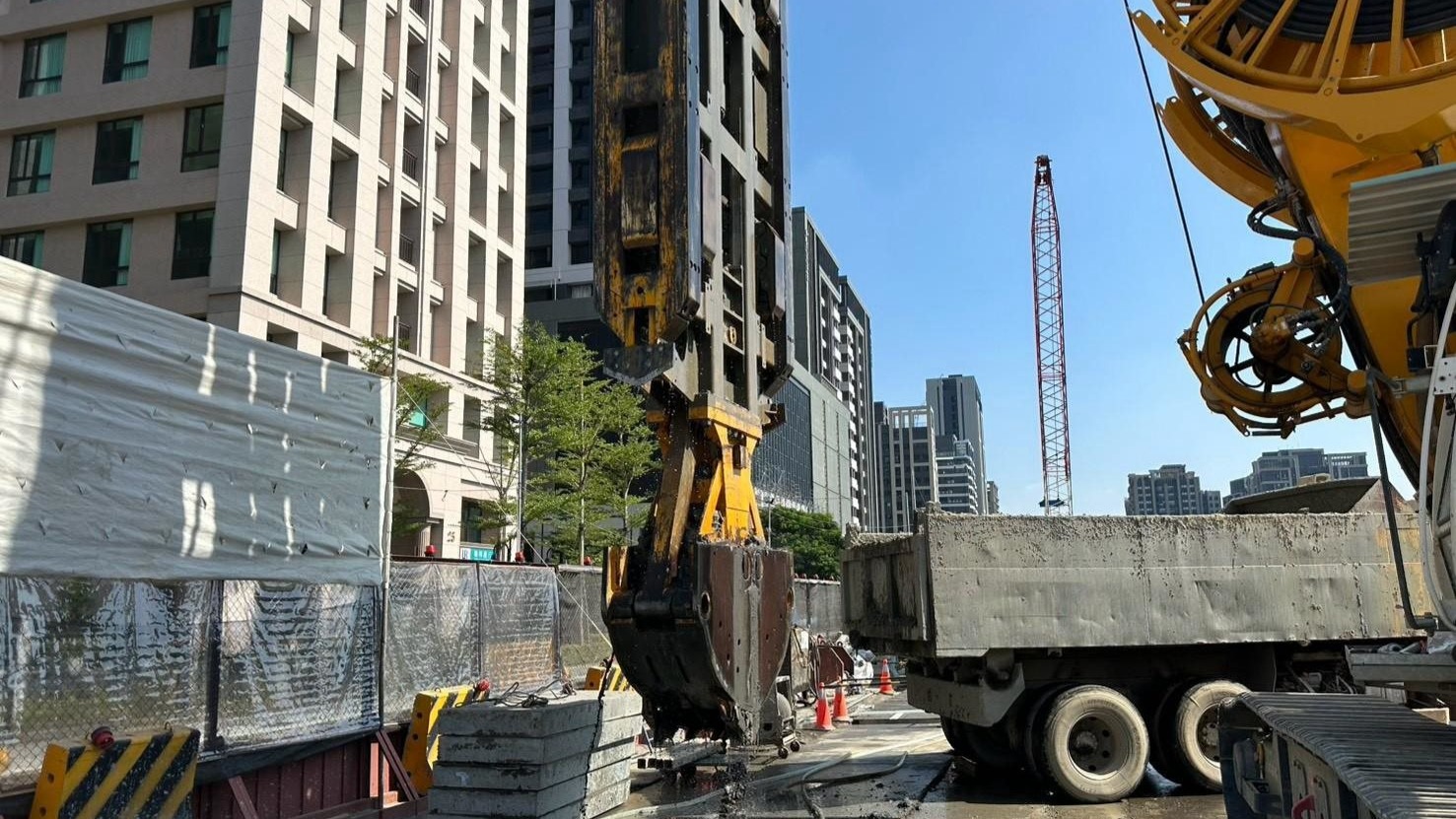

CQ892中正路-P1920-3基樁鑽掘
工程管理科 -鍾先生 , 聯絡電話:(02)22852086分機1922
土城樹林線首座捷開案招商成功! LG17捷運共構大樓打造雙銀建築(另開新視窗)
土城樹林線捷開啟動 首站開發今簽約 區名意象融入設計 將成“樹林”新地標(另開新視窗)
新北展現決心!關鍵CQ880B二度招標即有廠商投標(另開新視窗)
捷運土城樹林線 離”全面動工”僅差一步!爭取時效!CQ880B將採保留決標盼”血路暢通”(另開新視窗)
新北樹林線土城地下段開工! 預計2031年完工 可轉乘3線好便”捷”! 市民通勤時間大省半小時(另開新視窗)
